Ur-能源提供2025年第二季度的运营和建设更新信息
干燥包装U3O8增长35%
井场流量持续推进–增长27%
科罗拉多州利特尔顿(ACCESS丨– 2025年7月15日)Ur-Energy Inc.(NYSE American:URG)(TSX:URE)(“公司”或“Ur-能源”)很高兴提供有关其位于怀俄明州的Lost Creek和Shirley盆地原位铀项目2025年第二季度运营和建设进展的最新信息。
迷溪产销
在我们的旗舰Lost Creek项目中,生产运营继续推进,现场有一个完整的运营团队。最近,完成了头屋2-15的建造和启动,展示了团队不断增长的效率和技能。通过培训和经验建设,我们的生产增长轨迹保持积极。
| ◾ | 期间第二季度2025, 我们 干了 和 包装好的 112,033 英镑的U3O8,比2025年第一季度增长35%; |
| ◾ | 我们发货了 105,316 英镑s的粉末状铀精矿,也被称为“黄饼”,到转换设施; |
| ◾ | 季度末,我们在转换时的成品库存 设施 是 315,607 英镑U3O8,Lost Creek的在制品和滚筒库存总计约5.5万磅U3O8. |
| ◾ | 在2025年第二季度,我们卖出了16.5万英镑的U3O8均价63.20美元/磅,营收1040万美元。 |
随着第二季度在矿山2号机组增加了两个集管房并继续专注于维护,我们很高兴地报告,本季度井场流量增加了~27%。到6月底,流量通常超过每分钟3400加仑。4月期间头部等级有所提升,持稳于70mg/l U以上3O8在5月和6月期间。这些生产要素加起来在2025年上半年产生了203,449磅,其中74,479磅归属于第一季度,128,970磅归属于第二季度。我们预计整个夏季的产量将稳步增长,因为更多的集管房上线,以及植物捕获率的提高。
在Q2期间,加工厂运营团队专注于维护活动,以提供更好的产品捕获率并简化黄饼的干燥。其中包括计划升级压滤机螺旋钻,让两台干燥机都能运行,用新的膜升级反渗透系统以更好地处理废水,检查和维护离子交换柱和过滤器,以及升级工厂控制系统。

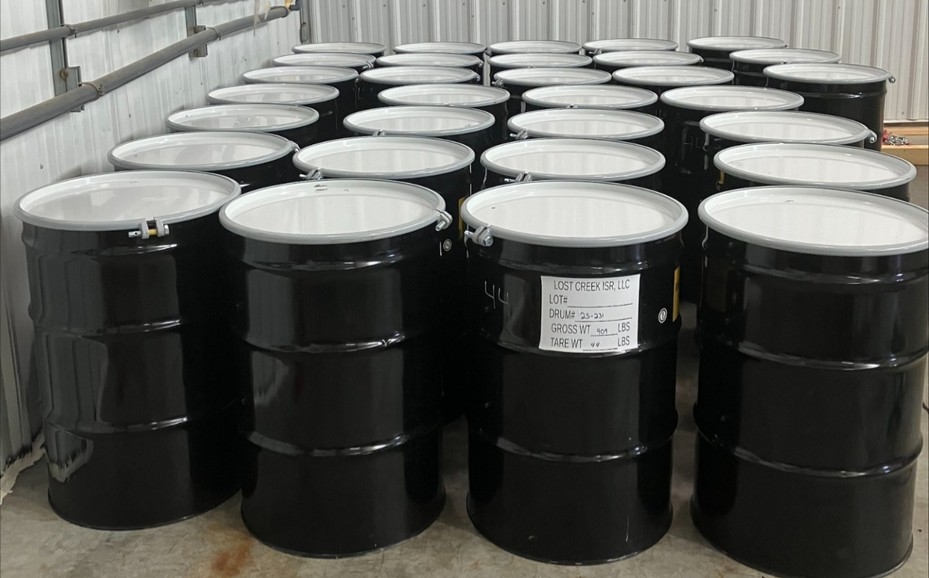

图1:Lost Creek鼓起粉状铀精矿“黄饼”

雪莉盆地建设
Ur-能源很高兴能够在多产且历史悠久的雪莉盆地重新开始铀生产,那里是1960年代初原地铀矿开采的发源地。为此目的,我们正忙于现场的多条战线,例如从最初的采矿计划中翻新设施,并使用现代技术安装就地回收所需的组件。
我们完全许可的雪莉盆地项目的建设继续按计划进行。由于Shirley Basin靠近Casper,我们能够很容易地利用那里强大的劳动力。本季度,我们在雪莉盆地增加了17名现场管理、建设和开发人员。已开始招聘运营人员,预计将在第四季度初分阶段完成。
雪莉盆地的关键优势包括利用和翻新现有基础设施,包括道路、电力线路和场地设施,所有这些都已升级以满足项目要求。此外,由于历史钻探密集,所需钻机相对较少,这减少了额外勘探或划定钻探的需要。
施工结束后,我们将与怀俄明州进行运营前检查,预计需要数周时间。我们的目标是2026年初进行初步铀生产。
雪莉盆地2025年第二季度建筑和其他活动
除了我们在2025年4月17日新闻稿中讨论的2025年第一季度完成的工作外,第二季度的建设活动还包括:
| ◾ | 我卫星处理大楼压实土垫及重大订购 |
| 构件齐全,包括金属建筑、离子交换柱、离子交换树脂、水处理系统; |
| ◾ | 电力变电站等全站公用设施升级改造工作已开始; |
| ◾ | 矿井1号机组生产、注入井安装工作继续进行,在该机组前三个集管房进行初钻、套管、完井; |
| ◾ | 矿井1号机组监控井已安装完毕,采样工作正在进行中; |
此外,加工大楼的基础建设将于2025年7月开始。

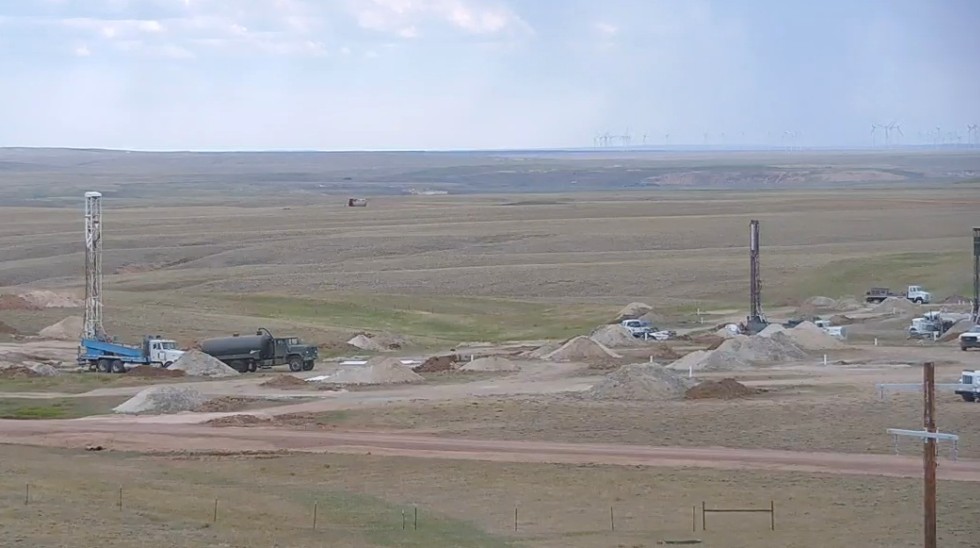

照片2:Shirley盆地的井田钻探-2025年7月3日

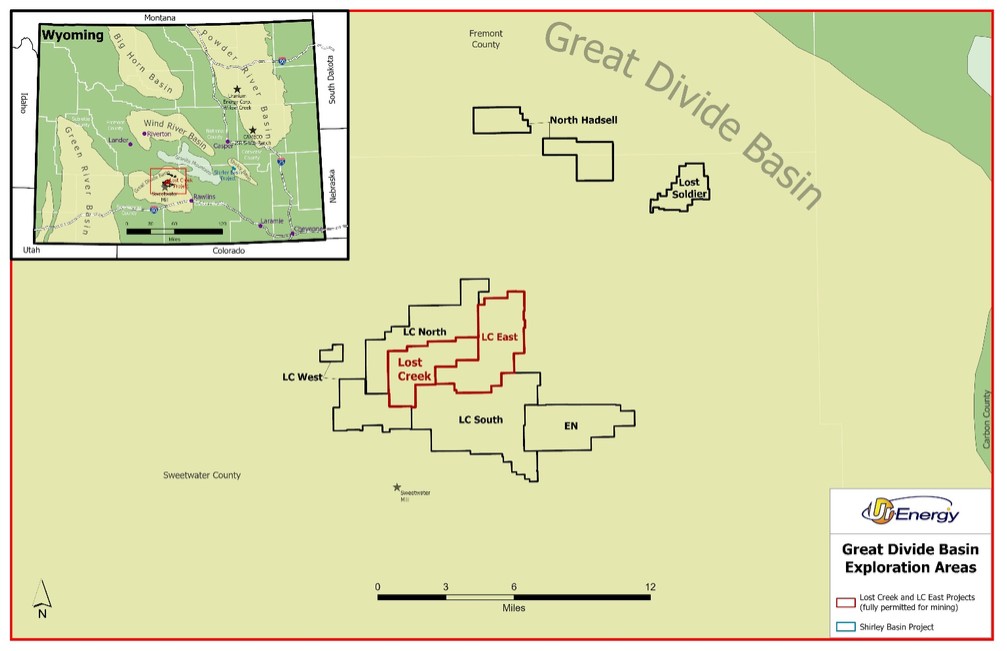

大分水岭盆地勘探计划
除了包含Lost Creek Property六个项目的~35,000英亩外,我们在Great Divide盆地的其他铀项目中控制着~7,000英亩。我们在盆地内确定了三个勘探钻探目标,目的是进一步扩大我们的资源基础,发现新的铀卷前沿。我们计划的勘探计划将集中在Lost Soldier、North Hadsell和LC South。我们预计将在第三季度调集一台钻机用于勘探活动。
