EX-99.3 19 ef20066748 _ ex99-3.htm 展览99.3

附件 99.3

新雅富顿运营
加拿大不列颠哥伦比亚省
技术报告摘要

准备:
Coeur Mining, Inc.

报告当前截至:
2025年12月31日
编制单位:
泰勒·罗伯茨先生,P.Eng。

德文·韦德先生,P.Geo。

Jennifer Katchen女士,P.Eng。

Vincent Nadeau-Benoit先生,P.Geo。

Matthew Davis先生,P.Eng。

Emily O’Hara女士,P.Eng。

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

日期和签名页

以下合资格人士,他们是科尔黛伦矿业,Inc.或其子公司的雇员,编制了这份技术报告摘要,标题为“New Afton Operations,British Columbia,Technical Report Summary”,并确认技术报告摘要中的信息截至2025年12月31日是最新的。

“签名”
泰勒·罗伯茨先生,P.Eng。

“签名”
德文·韦德先生,P.Geo。

“签名”
Jennifer Katchen女士,P.Eng。

“签名”
Vincent Nadeau-Benoit先生,P.Geo。

“签名”
Matthew Davis先生,P.Eng。

“签名”
Emily O’Hara女士,P.Eng。

日期:2025年12月31日

第a页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

内容

1.0
执行摘要
1-1
1.1
简介
1-1
1.2
职权范围
1-1
1.3
属性设置
1-1
1.4
矿产保有权、地表权、水权、特许权使用费和协议
1-2
1.5
地质和矿化
1-3
1.6
历史与探索
1-3
1.7
钻探和采样
1-3
1.8
数据验证
1-4
1.9
冶金测试工作
1-4
1.10
矿产资源估算
1-5
1.10.1
估算方法
1-5
1.10.2
矿产资源报表
1-6
1.10.3
可能影响矿产资源估算的因素
1-6
1.11
矿产储量估算
1-8
1.11.1
估算方法
1-8
1.11.2
矿产储量报表
1-8
1.11.3
可能影响矿产储量估算的因素
1-8
1.12
采矿方法
1-9
1.13
恢复方法
1-11
1.14
基础设施
1-11
1.15
市场和合约
1-12
1.15.1
市场研究
1-12
1.15.2
商品价格
1-13
1.15.3
合同
1-13
1.16
环境、许可和社会考虑
1-13
1.16.1
环境研究和监测
1-13
1.16.2
关闭和填海考虑
1-14
1.16.3
允许
1-14
1.16.4
社会考虑、计划、谈判和协议
1-14
1.17
资本成本估算
1-14
1.18
运营成本估计
1-15
1.19
经济分析
1-16
1.19.1
前瞻性信息
1-16
1.19.2
方法和假设
1-17
1.19.3
经济分析
1-17
1.19.4
灵敏度分析
1-19
1.20
风险与机遇
1-19
1.20.1
风险
1-19
1.20.2
机会
1-19
1.21
结论
1-20
1.22
建议
1-20
2.0
介绍
2-1
2.1
注册人
2-1
2.2
职权范围
2-1
2.2.1
报告目的
2-1
2.2.2
职权范围
2-1

日期:2025年12月31日

i

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

2.3
合资格人士
2-3
2.4
实地考察及个人考察范围
2-3
2.4.1
泰勒·罗伯茨先生
2-3
2.4.2
德文·韦德先生
2-3
2.4.3
Jennifer Katchen女士
2-3
2.4.4
Vincent Nadeau-Benoit先生
2-4
2.4.5
Matthew Davis先生
2-5
2.4.6
Emily O’Hara女士
2-5
2.5
报告日期
2-5
2.6
信息来源和参考
2-5
2.7
以前的技术报告摘要
2-5
3.0
财产说明
3-1
3.1
物业位置
3-1
3.2
所有权
3-1
3.3
矿物权
3-1
3.3.1
保有权持有量
3-1
3.3.2
保有权维护要求
3-8
3.4
Surface Rights
3-8
3.5
水权
3-8
3.6
版税
3-8
3.7
协议
3-12
3.8
产权负担
3-12
3.8.1
许可要求
3-12
3.8.2
许可时间表
3-12
3.8.3
违规和罚款
3-12
3.9
可能影响准入、职称或工作方案的重要因素和风险
3-12
4.0
无障碍、气候、当地资源、基础设施和物理学
4-1
4.1
生理学
4-1
4.2
可访问性
4-1
4.3
气候
4-1
4.4
基础设施
4-1
5.0
历史
5-1
6.0
地质设置、矿化、沉积
6-1
6.1
存款类型
6-1
6.2
区域地质
6-1
6.3
当地地质
6-3
6.3.1
岩性单元
6-3
6.3.2
Structure
6-3
6.3.3
变质作用
6-3
6.3.4
矿化
6-3
6.4
物业地质学
6-8
6.4.1
存款尺寸
6-8
6.4.2
岩性单元
6-8
6.4.3
Structure
6-8
6.4.4
改建
6-8
6.4.5
矿化
6-11
7.0
勘探
7-1
7.1
探索
7-1
7.1.1
网格和调查
7-1
7.1.2
地质测绘
7-1

日期:2025年12月31日

二、

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

7.1.3
地球化学
7-1
7.1.4
地球物理学
7-1
7.1.5
勘探漂移
7-5
7.1.6
其他研究
7-5
7.1.7
合资格人士对勘探资料的解释
7-5
7.1.8
勘探潜力
7-5
7.2
钻孔
7-7
7.2.1
概述
7-7
7.2.2
演练方法
7-7
7.2.3
伐木
7-7
7.2.4
复苏
7-13
7.2.5
领子调查
7-13
7.2.6
井下调查
7-13
7.2.7
自数据库关闭日期以来的钻探
7-13
7.2.8
对材料结果的评论及解读
7-14
7.3
水文地质学
7-14
7.3.1
采样方法和实验室测定
7-14
7.3.2
对结果的评论
7-14
7.3.3
地表水
7-15
7.3.4
地下水
7-15
7.4
岩土工程
7-16
7.4.1
采样方法和实验室测定
7-17
7.4.2
原位岩体应力
7-18
7.4.3
对结果的评论
7-18
8.0
样本准备、分析和安全性
8-1
8.1
采样方法
8-1
8.2
样本安全方法
8-1
8.3
密度测定
8-1
8.4
分析和测试实验室
8-2
8.5
样品制备
8-2
8.6
分析
8-2
8.7
质量保证和质量控制
8-3
8.8
数据库
8-4
8.9
合格人员对样品制备、安全性、分析程序的意见
8-5
9.0
数据验证
9-1
9.1
内部数据核查
9-1
9.2
外部数据验证
9-1
9.3
由合资格人士进行数据核实
9-2
9.3.1
纳多-贝努瓦先生
9-2
9.3.2
罗伯茨先生
9-2
9.4
合资格人士对数据充分性的意见
9-3
10.0
矿物加工和冶金检测
10-1
10.1
测试实验室
10-1
10.2
冶金测试工作
10-1
10.2.1
C区
10-1
10.2.2
东延
10-3
10.2.3
D区
10-3
10.2.4
K区
10-4
10.2.5
更清洁的电路升级
10-4
10.3
恢复估计数
10-4
10.4
冶金变量
10-5

日期:2025年12月31日

三、

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

10.5
有害元素
10-7
10.6
合资格人士对数据充分性的意见
10-7
11.0
矿产资源估计
11-1
11.1
简介
11-1
11.2
探索性数据分析
11-1
11.3
地质模型
11-1
11.4
密度分配
11-2
11.5
等级上限/异常值限制
11-2
11.6
复合材料
11-4
11.7
变异学
11-4
11.8
估计/插值方法
11-4
11.9
验证
11-4
11.10
矿产资源估算置信度分类
11-5
11.10.1
矿产资源置信度分类
11-5
11.10.2
置信度分类时考虑的不确定性
11-5
11.11
经济采掘的合理前景
11-6
11.11.1
输入假设
11-6
11.11.2
商品价格
11-6
11.11.3
截止成绩
11-6
11.11.4
QP声明
11-8
11.12
矿产资源报表
11-8
11.13
可能影响矿产资源估算的不确定因素(因素)
11-8
12.0
矿产储量估计
12-1
12.1
简介
12-1
12.2
开发采矿案例
12-1
12.3
截止日期
12-3
12.4
矿石损失和稀释
12-3
12.5
商品价格
12-4
12.6
矿产储量报表
12-5
12.7
可能影响矿产储量估算的不确定性(因素)
12-5
13.0
采矿方法
13-1
13.1
简介
13-1
13.2
岩土工程考虑
13-1
13.2.1
可侵蚀性和碎片化
13-1
13.2.2
采场稳定性
13-1
13.2.3
地表沉降
13-2
13.2.4
泥浆冲刷
13-3
13.2.5
空气爆破
13-3
13.2.6
支持系统
13-4
13.2.7
监测
13-4
13.3
水文地质考虑
13-5
13.4
运营
13-5
13.4.1
采矿方法
13-5
13.4.2
存取
13-6
13.4.3
B3洞穴
13-6
13.4.4
C区
13-6
13.4.5
东延
13-7
13.5
物料搬运
13-8
13.5.1
B3洞穴
13-8
13.5.2
C区
13-8
13.5.3
东延
13-9

日期:2025年12月31日

四、

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

13.6
地下基础设施
13-9
13.6.1
维修和车间
13-9
13.6.2
燃料舱
13-10
13.6.3
配料厂
13-10
13.6.4
避难站
13-10
13.6.5
公用事业和消防用水
13-10
13.6.6
压缩空气和电力
13-10
13.6.7
通讯
13-10
13.7
通风
13-11
13.8
爆破和爆炸物
13-13
13.9
生产计划
13-13
13.10
设备
13-13
13.11
人事
13-15
14.0
恢复方法
14-1
14.1
工艺方法选择
14-1
14.2
流程表
14-1
14.3
吞吐量
14-1
14.4
厂房设计
14-1
14.4.1
碾压
14-1
14.4.2
研磨
14-3
14.4.3
浮选
14-3
14.4.4
脱水
14-4
14.4.5
尾矿
14-4
14.5
设备尺寸
14-5
14.6
电力和消耗品
14-6
14.6.2
消耗品
14-6
14.6.3
人事
14-6
15.0
基础设施
15-1
15.1
简介
15-1
15.2
地面建筑物和设施
15-1
15.3
道路和物流
15-3
15.4
库存
15-3
15.5
废石储存设施
15-3
15.6
尾矿储存设施
15-3
15.6.1
雅富顿坑TSF
15-4
15.6.2
新雅富顿TSF
15-4
15.6.3
历史雅富顿TSF
15-4
15.6.4
Pothook TSF
15-5
15.6.5
尾矿设施稳定
15-5
15.6.6
监测
15-6
15.6.7
绩效评估
15-6
15.7
水管理
15-6
15.8
供水
15-7
15.9
营地和住宿
15-7
15.10
电力和电气
15-7
16.0
市场研究和合同
16-1
16.1
市场
16-1
16.2
商品价格预测
16-1
16.3
合同
16-2
17.0
环境研究、许可以及与当地个人或团体的计划、谈判或协议
17-1

日期:2025年12月31日

v

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

17.1
基线和支持性研究
17-1
17.2
环境考虑/监测方案
17-1
17.3
关闭和填海考虑
17-1
17.4
允许
17-2
17.5
社会考虑、计划、谈判和协议
17-3
17.5.1
社会考虑
17-3
17.5.2
土著社区
17-3
17.5.3
文化遗产
17-4
17.6
合资格人士对现行计划是否足够处理问题的意见
17-4
18.0
资本和运营成本
18-1
18.1
简介
18-1
18.2
资本成本估算
18-1
18.2.1
与矿山相关的成本
18-1
18.2.2
其他费用
18-1
18.2.3
资本成本汇总
18-1
18.3
运营成本估计
18-2
18.3.1
估计基础
18-2
18.3.2
采矿和加工成本
18-2
18.3.3
一般和行政费用
18-3
18.3.4
其他经营成本
18-3
18.3.5
营业成本汇总
18-3
19.0
经济分析
19-1
19.1
前瞻性信息
19-1
19.2
使用的方法
19-1
19.3
财务模型参数
19-2
19.3.1
矿产资源、矿产储量、矿山寿命
19-2
19.3.2
冶金回收
19-2
19.3.3
冶炼和精炼条款
19-2
19.3.4
金属价格
19-2
19.3.5
资本和运营成本
19-2
19.3.6
营运资金
19-3
19.3.7
税收和特许权使用费
19-3
19.3.8
关闭成本和挽救价值
19-3
19.3.9
融资
19-3
19.3.10
通货膨胀
19-3
19.4
经济分析
19-3
19.5
灵敏度分析
19-4
20.0
邻接属性
20-1
21.0
其他相关数据和信息
21-1
22.0
解释和结论
22-1
22.1
简介
22-1
22.2
矿产保有权、地表权、水权、特许权使用费和协议
22-1
22.3
地质和矿化
22-1
22.4
勘探、钻探和采样
22-2
22.5
数据验证
22-2
22.6
冶金测试工作
22-2
22.7
矿产资源估算
22-2
22.8
矿产储量估计
22-3
22.9
采矿方法
22-3
22.10
恢复方法
22-4
22.11
基础设施
22-4

日期:2025年12月31日

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

22.12
市场研究
22-4
22.13
环境、许可和社会考虑
22-4
22.14
资本成本估算
22-5
22.15
运营成本估计
22-5
22.16
经济分析
22-5
22.17
风险与机遇
22-6
22.17.1
风险
22-6
22.17.2
机会
22-6
22.18
结论
22-7
23.0
建议
23-1
24.0
参考资料
24-1
24.1
书目
24-1
24.2
缩略语和计量单位
24-5
24.3
术语表
24-9
25.0
依赖注册人提供的资料
25-1
25.1
简介
25-1
25.2
宏观经济趋势
25-1
25.3
市场
25-1
25.4
法律事项
25-1
25.5
环境事项
25-2
25.6
利益相关者住宿
25-2
25.7
政府因素
25-2

表格

表1-1:
测量、指示和推断的矿产资源报表
1-7
表1-2:
探明和概略矿产储量报表
1-9
表1-3:
LOM持续资本成本估算
1-15
表1-4:
LOM总运营成本估算
1-16
表1-5:
现金流分析中使用的商品价格预测
1-18
表1-6:
现金流汇总表
1-18
表2-1:
QP章职责
2-4
表3-1:
矿产保有权汇总表
3-2
表3-2:
Surface Rights汇总表
3-9
表5-1:
勘探开发历史汇总表
5-2
表6-1:
地层表
6-6
表6-2:
改动类型
6-12
表6-3:
矿化带特征
6-13
表7-1:
地球物理调查
7-2
表7-2:
完成岩石学和其他研究
7-6
表7-3:
Property Drill汇总表
7-8
表7-4:
用于矿产资源估算的钻探
7-10
表7-5:
按矿区划分的岩土属性
7-17
表7-6:
岩性岩性
7-17
表9-1:
外部数据审查
9-2
表11-1:
插值参数
11-5
表11-2:
截止输入假设
11-7
表11-3:
测量、指示和推断矿产资源报表
11-9
表12-1:
NSR参数
12-4
表12-2:
探明和概略矿产储量报表
12-6

日期:2025年12月31日

七、

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表13-1:
LOM生产计划
13-14
表13-2:
关键设备清单
13-16
表16-1:
现金流分析中使用的商品价格预测
16-3
表18-1:
LOM资本成本估算(百万美元)
18-2
表18-2:
LOM运营成本估算
18-4
表19-1:
现金流汇总表
19-5
表19-2:
年化基础上的现金流预测(百万美元)
19-6
表19-3:
敏感度表(百万美元)
19-7

数字

图2-1:
New Afton矿的位置
2-2
图3-1:
矿产保有权位置图
3-7
图3-2:
土地购买协议版税
3-11
图6-1:
区域地质图
6-2
图6-2:
地方地质图
6-4
图6-3:
地层柱、新雅富顿矿床区域
6-5
图6-4:
地质图,新雅富顿矿床
6-9
图6-5:
相对于岩性单元的矿化带
6-10
图6-6:
新雅富顿地质模型内的矿化域
6-14
图7-1:

地球物理勘测图
7-4
图7-2:
钻领位置图、项目区
7-9
图7-3:
用于矿产资源估算的钻探的领口位置
7-11
图7-4:
示例钻孔部分,用于矿产资源估算的钻孔
7-12
图10-1:

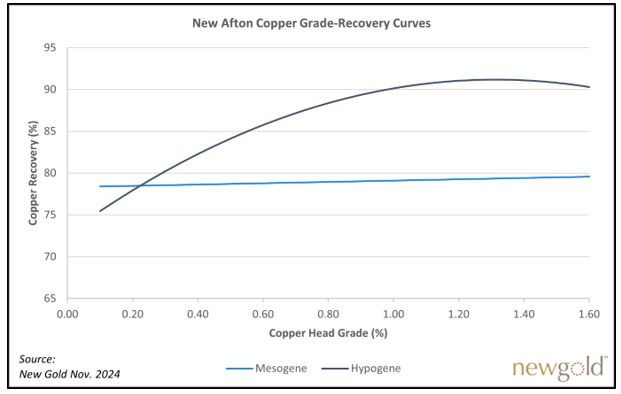

16000 t/d处理率下的铜回收曲线
10-6
图10-2:
16000 t/d处理率下的黄金回收曲线
10-7
图11-1:
低品位估算与矿产储量——约束形态
11-3
图12-1:
最终矿山布局计划
12-2
图13-1:
通风示意图
13-12
图14-1:
工艺流程表
14-2
图15-1:
基础设施布局计划
15-2

日期:2025年12月31日

八、

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

1.0
执行摘要

1.1
简介

p.eng. Tyler Roberts先生、p.geo.的Devin Wade先生、p.eng.的Jennifer Katchen女士、p.geo.的Vincent Nadeau-Benoit先生、p.geo.的Matthew Davis先生和p.eng.的Emily O’Hara女士就不列颠哥伦比亚省(BC)的新Afton铜–金矿(新Afton运营或项目)为Coeur Mining, Inc.(Coeur)编写了本技术报告摘要(报告)。

Coeur于2026年3月通过收购New Gold Inc.(新黄金)收购了New Afton Operations。

1.2
职权范围

该报告的编写是为了作为附件,支持Coeur当前8-K表格报告中新雅富顿业务的矿产财产披露,包括矿产资源和矿产储量估计。

除非另有说明,所有财务价值均以美元(US $)报告。加拿大货币为加元(C $)。除非另有说明,报告使用公制单位和美国英文。

矿产资源和矿产储量的报告使用的是美国证券交易委员会第S – K条例(17 CFR第229部分)(S-K 1300)第1300项中的定义。

1.3
属性设置

新的雅富顿业务位于不列颠哥伦比亚省中南部内陆地区,距离坎卢普斯市以西约10公里,距离温哥华东北约350公里。该物业的大致中心位于北纬50 ° 39‘,西经120 ° 31’,或使用NAD83,Zone 10 North Universal Transverse Mercator(UTM)坐标5614800N和675500E。该物业的标称海拔约为平均海平面(masl)以上700米。

这些业务位于横贯加拿大的1号高速公路与Coquihalla 5号高速公路交界处以西,这两条高速公路都提供全年通行的道路。通往现场的通道是位于横加公路旁的一条矿道。坎卢普斯机场有飞往温哥华和维多利亚、不列颠哥伦比亚省以及阿尔伯塔省卡尔加里的定期航班。加拿大国家铁路和加拿大太平洋铁路两条铁路均经过坎卢普斯。

不列颠哥伦比亚省水电管理局(BC Hydro)的输电线路、FortisBC Inc.(FortisBC)的天然气管道和Pembina Pipeline Corporation(Pembina)的输油管道穿越历史悠久的Afton矿坑以北的采矿租约。一条长约4公里的输水管道将淡水从坎卢普斯湖输送到矿场。作为2007年购买协议的一部分,Coeur从Teck Resources Limited(Teck)及其子公司(Afton Operating Corp.)购买了输水管道和泵房设施。

日期:2025年12月31日

第1页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

Coeur拥有四个有效的用水许可证,可以从坎卢普斯湖取水用于采矿和制粉作业。

坎卢普斯地区处于不列颠哥伦比亚省海岸山脉的雨影中,特点是半干旱气候。该矿全年运营。

1.4
矿产保有权、地表权、水权、特许权使用费和协议

Coeur在该矿区的矿产保有权包括细胞索赔、遗留索赔和采矿租约。矿产权利要求总占地面积约为21714公顷,采矿租约占地面积约为902公顷。

项目区域由Coeur的M-229矿业法许可边界定义;在此许可边界内,Coeur被授权完成M-229许可文件中所写的经批准的地面工程和采矿作业。新雅富顿矿床位于M-229许可边界内。许可区域包括大部分采矿租赁区域,以及几个矿产权利要求的一部分。

新雅富顿矿业租约的有效期至2036年11月,每年续期一次,于11月29日周年日或之前到期支付现金。在采矿租赁边界内完成的工作不能用于年度续租或与采矿租赁重叠的矿产权利要求。剩余的矿产保有权通过对矿产权利要求(包括毗连矿产权利要求)进行勘探工作并以工作报告形式在线提交或以‘现金代工’付款的方式续签。

Coeur持有M-229许可边界所覆盖区域内和附近的地表权利加上一段皇冠财产(不列颠哥伦比亚省的皇冠土地是省政府拥有的土地)。根据地表权持有的面积总计5,620.5英亩。不需要额外的权利来支持本报告中提出的矿山寿命(LOM)计划。

Coeur与多个第三方就更广泛的整体财产中相对较小的地块签订了几项特许权使用费协议,其中一个靠近New Afton矿。2007年,泰克股份、雅富顿运营公司、New Gold Inc.(COEUR)签署了一份土地购买协议。该协议的一部分是就“受协议约束的土地支付给Teck的2%净冶炼厂特许权使用费(NSR),或随时就矿权进行1200万加元的收购。这笔特许权使用费仍然有效,已易手两次,现在将支付给皇家黄金公司。

Coeur是最初与TK'eml ú ps te secw é pemc和Skeetchestn Indian Band(统称SSN)的合作协议的缔约方。合作协议规定,每年支付固定的特许权使用费金额,直至2030年1月31日达到全额。

日期:2025年12月31日

第1页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

1.5
地质和矿化

新阿夫顿矿床及其伴生的热液系统,发生在尼古拉群晚三叠世至早侏罗世镁铁质至中火山和火山碎屑岩与铁面具基岩多相晚三叠世至早侏罗世碱性侵入体接触的地方。坎卢普斯群的后吸积早至中始新世沉积岩和火山岩不整合地覆盖在岛弧组合上。New Afton矿床被归类为硅饱和碱性铜-金斑岩矿床。

铜–金矿化通常发生在火山尼古拉群和闪长岩的岩石中的东西向近垂直的浸染、纵梁和裂缝填充硫化物的表面带。该矿床由三个主要区域组成:

主带,位于Pothook闪长岩的西部边缘,细分为Lift 1 East、Lift 1 West(均已开采),以及B3、C区和D区矿区。采矿目前主要集中在B3和C区。D区矿产资源估算;

悬壁(HW)带是位于波图克闪长岩南缘的较小的卫星带;

The Eastern带包括位于波图克闪长岩北缘的两个独立区域:东延区域和K带。东延目前正处于矿山规划阶段,K区已对矿产资源进行了估算。

矿化又细分为三种类型:hypogene(或黄铜矿或斑铜矿显性)、次生hypogene(有时被称为mesogene)(tennantite-enargite +四面体和斑铜矿+辉铜矿边缘的叠印)、表生(原生铜和辉铜矿)。

1.6
历史与探索

在Coeur之前拥有项目权益的公司包括Teck、ISO Mines Ltd.、Westridge Ltd.、Indogold Development Ltd.和DRC Resources Corporation(DRC)。2005年,DRC更名为新黄金。在Coeur的项目权益之前完成的工作包括索赔质押、地球化学和地球物理调查、钻探、勘探下降通道的建造以及与采矿相关的研究。露天采矿作业时间为1977 – 1997年。地下开发于2007年开始。

Coeur于2026年3月通过收购新黄金收购了New Afton Operations。

1.7
钻探和采样

2000 – 2025年,项目区共完成岩心、反循环、压电锥穿透、垂直地震剖面、ODEX、声波钻孔(601,145.21 m)1,712个。2004年没有进行钻探。钻探包括为岩土、水文地质、冶金和勘探目的而完成的钻孔。钻孔既有地表的,也有地下的。估算共使用1,165个岩心孔(491,531.79米)。估算支持中遗漏的钻孔包括2000年之前的钻探、远端勘探钻孔和岩土钻孔。

日期:2025年12月31日

第1页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

用于估算的那些钻孔的岩心回收率平均为98.5%。

钻孔项圈由矿山勘察人员定位。钻头承包商还使用DeviGyro Overshot Xpress(OX)井下工具测量了岩心钻孔的井下倾角和方位角数据。

合格人员(QP)认为,用于矿产资源估算的样品的样品制备程序、分析方法、QA/QC协议和样品安全性是可以接受的,符合行业标准惯例,并且可用于矿产资源和矿产储量估算以及矿山规划目的。

1.8
数据验证

数据核查方案由独立顾问和业务人员随着时间的推移进行。Coeur实施一系列例行核查程序,以确保勘探数据的可靠收集。所有工作由具备适当资质的人员在合格地质人员的监督下进行。

为支持因新雅富顿加拿大监管报告要求而提交的技术报告,进行了多项验证检查。

QP监督矿产资源概算编制工作,完成现场走访,对选定的数据审计报告、钻芯、地质数据、QA/QC程序进行复核,并完成对现有钻孔数据库的一次验证。QP认为,项目数据的数据验证程序充分支持了地质解释、分析和数据库质量,因此支持将数据用于矿产资源和矿产储量估算,以及用于矿山规划。

1.9
冶金测试工作

2008年和2009年进行了初步冶金测试,以评估矿床的矿物学,并为加工厂和尾矿储存设施(TSF)设计做出贡献。测试工作包括矿物学研究、模态分析、研磨试验、浮选试验、重力试验、变异性试验和脱水试验。考虑到该矿床的矿物学特征,确定常规破碎、研磨和浓缩工艺是合适的。

自新的雅富顿业务于2012年开始生产以来,主要由位于坎卢普斯的ALS实验室(ALS)完成了额外的冶金测试工作,以支持C区、东延区、HW、K区和D区的评估。ALS独立于Coeur/新黄金。这项测试工作包括化学和矿物学研究、粉碎测试工作(半自磨(SAG)磨机粉碎(SMC)、SAG功率指数(SPI)与粉碎经济评估工具(CEET)破碎机指数测定、粘结球和棒磨机指数测试)、稀释清洗测试、锁定循环测试、重力可回收金测试、浮选技术评估。

日期:2025年12月31日

第1页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

两种主要的矿化类型将在矿山寿命(LOM)期间进行处理:次生成矿(包括未分类为次生成矿、次生成矿或超生成矿的背景材料)和次生成矿。次生成矿和背景材料在95%的待处理材料中占大多数,次生成矿占剩余的5%。开发了预测回收率公式(基于进料等级、研磨尺寸和通量率)来预测铜和金的回收率。根据操作经验,C区次生铜回收率上限为92%。LOM铜和黄金回收率估计分别约为88.4%和83.9%。

新雅富顿精矿历来非常干净,适销对路。不存在可能对经济开采产生重大影响的已知有害元素。精矿销售模式已考虑到与汞和砷水平相关的预期处罚。

1.10
矿产资源估算

1.10.1
估算方法

生成了两个区块模型来估算New Afton的矿产资源。这两个模型覆盖范围相同,但区块大小不同,以提供更多的采矿方法选择灵活性。生成了一个10x10x10m模型,用于估算被认为适合通过块状崩落进行开采的区域的矿产资源量。生成了一个5x5x5m的子闭塞模型,以测试更具选择性的地下采矿方法的潜在适用性。

等级贝壳是在特定的等级阈值上建模的。以0.2%铜当量(CuEQ)的品位阈值为所有矿化带生成了矿化品位壳。子域等级阈值分别为东延5.0% CuEQ、HW1 1.0% CuEQ和K-Zone 0.8%。还在包括二长岩脉、拉长岩脉和尼古拉群火山岩在内的补充岩性区域进行了估算。苦铁矿单元被赋予了包含在其中的所有金属的零级。在估算过程中,所有域都被用作硬边界。

使用普通克里金法(OK)估算了铜、金、银的块模型品位。铜、金、银的估算是在一次通过中进行的,对10 x 10 x 10 m的模型使用了一个测量150 x 150 x 40 m的搜索椭球,对5 x 5 x 5 m的子阻塞模型使用了一个测量150 x 150 x 20 m的搜索椭球。

矿产资源估算报告假设东延伸的地下采场采矿方法和所有其他区域的地下散装采矿方法,可能是块状崩落。创建了约束体积,以证明矿化在潜在可开采形状内的空间连续性。

对于地下大宗矿区,矿产资源报告在使用0.33% CuEq边界品位创建的资源洞穴形状内。在资源洞穴形状内,K区高于0.30% CuEQ的区块报告资源,其他区高于0.15% CuEQ的区块报告资源。

日期:2025年12月31日

第1页-5

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

使用了以下铜当量:

铜% +(AU g/t*AU回收*应付AU-*(AU价格-精炼)/31.1035)+(AG g/t*AG恢复*应付AG*(农业价格-精炼)/31.1035)/(22.046*铜回收*应付铜*(CU价格-精炼)。

计算依据如下:

黄金价格:2,500美元/盎司金;黄金回收率:87.7%;应付黄金:97.0%;黄金精炼费:6.00美元/盎司;白银价格:30美元/盎司金;白银回收率:73.5%;应付白银:90.0%;白银精炼费:0.50美元/盎司;铜价:4.40美元/磅铜;铜回收率:86.4%;应付铜:96.4%;铜精炼费:0.8美元/磅。

1.10.2
矿产资源报表

矿产资源使用S-K 1300中规定的矿产资源定义进行报告,并且报告的不包括那些转换为矿产储量的矿产资源。非矿产储量的矿产资源不具备经济可行性证明。

截至2025年12月31日的估计是当前的。估算的参考点在原地。

矿产资源估算汇总于表1-1。

符合估算条件的人员是Vincent Nadeau-Benoit P.Geo.先生和Tyler Roberts P.Eng.先生,他们都是Coeur的雇员。

1.10.3
可能影响矿产资源估算的因素

可能影响矿产资源和矿产储量估计的因素包括金属价格和汇率假设;用于生成边界品位的假设的变化;对矿化几何和矿化带连续性的解释;对地质和矿化形状以及地质和品位连续性假设的变化;密度和区域分配;岩土和水文地质假设;用于推导洞穴资源形状和采场形状的参数;与洞穴混合和稀释有关的假设;冶金回收假设的变化;对资本投入和运营成本估计的变化;以及关于持续进入现场的能力的假设,保留矿产和地表权,保持环境和其他监管许可,保持社会和环境许可经营。

日期:2025年12月31日

第1页-6

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表1-1:   测量、指示和推断的矿产资源报表

类别

(t x1,000)
  等级
金属含量
截止
等级

中国中冶
复苏

金库
(g/t)

农业
(g/t)

(%)

AU盎司
(oz x1,000)

AG盎司
(oz x1,000)

铜磅
(lb x1,000,000)

CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. Cu
(%)

金库
(%)

农业
(%)

(%)

B区
C区
D区
HW

实测

29,843

0.58

1.78

0.62

552

1,707

408

0.15

87.7

73.5

86.4

表示

25,611

0.28

1.04

0.28

230

859

158

0.15

87.7

73.5

86.4

测量和指示的小计

55,454

0.44

1.44

0.46

782

2,566

566

0.15

87.7

73.5

86.4

推断

1,289

0.35

0.70

0.22

15

29

6

0.15

87.7

73.5

86.4

K区

实测

7,206

0.70

3.66

0.91

162

849

144

0.30

87.7

73.5

86.4

表示

40,436

0.43

1.52

0.52

553

1,979

462

0.30

87.7

73.5

86.4

测量和指示的小计

47,642

0.47

1.85

0.58

715

2,827

606

0.30

87.7

73.5

86.4

推断

5,877

0.45

1.64

0.59

86

309

77

0.30

87.7

73.5

86.4

易事特
延展

实测

表示

1,558

0.96

4.24

1.04

48

213

36

1.26

87.7

73.5

86.4

测量和指示的小计

1,558

0.96

4.24

1.04

48

213

36

1.26

87.7

73.5

86.4

推断

合计

实测

37,049

0.60

2.15

0.68

715

2,555

552

87.7

73.5

86.4

表示

67,605

0.38

1.40

0.44

831

3,051

656

87.7

73.5

86.4

测量和指示的总数

104,654

0.46

1.67

0.52

1,545

5,606

1,208

87.7

73.5

86.4

推断

7,166

0.44

1.47

0.53

100

338

83

87.7

73.5

86.4

矿产资源表随附注意事项:

1.
矿产资源估算是截至2025年12月31日的最新估算,并使用S – K条例(17 CFR第229部分)(S-K 1300)项目1300中的定义报告.

2.
矿产资源估算的基准点在原地。符合估算条件的人员是Vincent Nadeau-Benoit P.Geo.先生和Tyler Roberts,P.Eng.先生,他们都是Coeur的雇员。

3.
矿产资源报告不包括那些转化为矿产储量的矿产资源。不属于矿产储量的矿产资源不具备经济可行性证明。

4.
矿产资源采用4.40美元/磅铜、2500美元/盎司黄金、30美元/盎司白银的金属价格假设以及1.30加元/1.00美元的外汇汇率假设进行估算。

5.
对于地下大宗开采,矿产资源报告在使用0.33% CuEq边界品位创建的资源洞穴形状内。在资源洞穴形状内,K区高于0.30% CuEQ的区块报告资源,其他区高于0.15% CuEQ的区块报告资源。对于采场开采,矿产资源在使用1.26% CuEQ边界品位创建的可开采形状内报告,并包括必须采取的材料。

6.
采用以下铜当量(CuEQ %)公式: 铜% +(AU g/t*AU回收*应付AU-*(AU价格-精炼)/31.1035)+(AG g/t*AG恢复*应付AG*(农业价格-精炼)/31.1035)/(22.046*铜回收*应付铜*(CU价格-精炼)。计算依据如下:黄金价格:2500美元/盎司黄金;黄金回收率:87.7%;应付黄金:97.0%;黄金精炼费:6.00美元/盎司;白银价格:30美元/盎司黄金;白银回收率:73.5%;应付白银:90.0%;白银精炼费:0.50美元/盎司;铜价格:4.40美元/磅铜;铜回收率:86.4%;应付铜:96.4%;铜精炼费:0.8美元/磅。

7.
根据报告指南的要求,将吨、等级、金衡盎司和磅四舍五入,可能会导致吨、等级和所含金属含量之间的明显差异。

日期:2025年12月31日

第1页-7

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

1.11
矿产储量估算

1.11.1
估算方法

C区矿产储量采用10x10x10m模型估算。测量和指示的矿产资源转换为概略的矿产储量。由于与估计块状洞穴内物质运动相关的不确定性,没有关于C区和东延伸的已探明矿产储量的报告。B3区块洞穴的开采预计将于2026年第一季度完成。正在继续从B3洞穴中提取材料;然而,这种材料是未分类的,不包括在本报告中的矿产储量或矿山计划中。

东延伸矿产储量采用5x5x5m分块模型估算。指示矿产资源转为概略矿产储量。

矿产储量区块模型是通过向资源区块模型中的每个区块添加NSR属性生成的,单位为美元/吨。被归类为推断矿产资源的区块,或没有资源分类的区块,被设置为零品位和零NSR。

块状洞穴的矿石回收率假定为混合/稀释块状模型的100%。东延伸采场的稀释假设目前估计为10.8%,在区块模型品位下有5.8%来自上盘和下盘超限,在零品位下有5%的回填稀释。n额外的93%采矿回收系数适用于采场吨数,以说明采场肩部的未爆破矿石和采场底板上剩余的未渣土矿石。

1.11.2
矿产储量报表

矿产储量使用S-K 1300中规定的矿产储量定义进行分类。矿产储量估算的参考点是向加工厂交付的点。

矿产储量截至2025年12月31日。

矿产储量见表1-2。

估算的合格人员是Coeur的一名员工Tyler Roberts先生,P.Eng.。

1.11.3
可能影响矿产储量估算的因素

可能影响矿产储量估算的因素包括长期铜、金、银价格和汇率假设的变化;用于推导洞穴轮廓和采场形状以及确定边界值的参数的变化;岩土和水文地质假设的变化;洞穴混合模型和稀释估算的变化;冶金回收假设的变化;资本投入和运营成本估算的变化;以及维持经营的社会和环境许可的能力。

日期:2025年12月31日

第1页-8

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表1-2:      探明和概略矿产储量报表

类别

(千吨)
  等级
含金属
中国中冶
复苏
(%)

金库
(g/t)

农业
(g/t)

(%)

金库
(koz)

农业
(koz)

铜(MLBS)

C区

已证明

可能

35,212

0.65

1.62

0.72

739

1,837

556

88.5

已证实和可能的小计

35,212

0.65

1.62

0.72

739

1,837

556

88.5

东延

已证明

可能

962

1.31

8.5

1.63

41

264

35

87.6

已证实和可能的小计

962

1.31

8.5

1.63

41

264

35

87.6

合计

已证实&可能

36,174

0.67

1.79

0.74

780

2,101

591

88.5

矿产储备表随附注意事项:

1.
矿产储量估计是截至2025年12月31日的最新估计,使用条例S – K(17 CFR第229部分)(S-K 1300)项目1300中的定义报告。

2.
估算的合格人员是Coeur的一名员工Tyler Roberts先生,P.Eng.。

3.
矿产储量估算采用金属价格假设3.5美元/磅铜、1650美元/盎司黄金、20美元/盎司白银,汇率假设1.30加元:1.00美元。

4.
C区块状洞穴矿产储量报以24美元/吨的临界值NSR,东延伸矿产储量报以100美元/吨的临界值NSR,基于加工成本9.00美元/吨,加工G & A成本3.50美元/吨,开采块状崩落成本11.50美元/吨矿石,开采止采成本87.50美元/吨矿石。冶金回收率因矿石类型和品位而异。

5.
根据报告指南的要求,短吨、等级和金衡盎司的四舍五入可能会导致吨、等级和所含金属含量之间的明显差异。

1.12
采矿方法

矿产储量估算依据的是块状崩落和长孔回采的地下开采方法。B3、C区采用块状崩落方式开采,东延伸段拟采用回采方式开采。B3区块洞穴的开采预计将于2026年第一季度完成。正在继续从B3洞穴中提取材料;然而,这种材料是未分类的,不包括在本报告中的矿产储量或矿山计划中。LOM方案以C区块状溶洞为基础,在东延段纵向回采。

日期:2025年12月31日

第1页-9

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

利用实证设计完成东延伸段采场稳定性分析。采场计划在开采后不久用水泥岩体回填,以减少站立时间和超限。东延预计不会造成额外的下沉。

块状洞穴采矿方法涉及在洞穴底部开发一个足迹,其中包括一个用于启动洞穴的底切水平和一个提取水平,在洞穴持续期间,矿石将从引渡点中被倾倒。

B3块洞采水平约为采出升降机1以下160米,地表以下760米。B3占地面积约为250 x 125 m,占地面积约为31,000 m2.B3共有65个拉铃,间距为16.5x27.0m,四个纵向打击驱动器,111个拉点。

C区提取水平位于B3提取水平以下约390米和地表以下1,150米。C区的占地面积约为460x120m,面积约为55000 m2.提取水平有七个横向横切面,91个间隔为18.0 x 27.0 m的设计拉铃,共177个拉点。

东延位于C区块状洞穴以东120米处,C区提取水平面以上150米处。东延伸矿产储量垂直延伸约200米,沿走向延伸约140米。目前的设计有10层,垂直间隔20米,从东部进入坡道。每一层都有一个东西走向的单一或第二个平行矿带,尺寸为5.0米宽x 5.0米高。共有114个采场设计在三个面板中,以优化铲球生产力;这些面板由5米厚的门槛柱隔开。采场设计尺寸为长14米x20米高,宽度可达20米。

地下矿井可从位于加工厂南面的地表入口通过坡道进入。紧急出口可通过配备Alimak电梯和集结区的新鲜空气提升。

物料搬运系统由矿石通道、地下破碎机、地面输送系统、地下卡车运输等组成。地下使用的所有混凝土和喷浆产品均在现场批料厂生产。喷浆和混凝土产品通过4或6米交付3地下搅拌机。现场发现3个爆炸物弹夹:两个在地面,两个在地下。

目前的通风布局是推拉系统,六个通风提升到地面:三个进气提升和三个排气提升。进气升降机(VR5、VR6、VR7)配有800匹轴流风扇。排气轴(VR2、VR3、VR4)安装600匹轴流风扇。主要的输送门也从矿井中排出空气。

B3区块洞穴的开采预计将于2026年第一季度完成。正在继续从规定的已探明和可能储量之外的B3洞穴中提取材料,该材料未分类,未在储量中体现。当观察到的等级变得不经济或接近C区洞穴引发安全风险时,B3洞穴将停止抽签。

预计C区采矿产量将在2026年增加至约5.4公吨矿石,从20日起增加至5.4 – 6.0公吨/a26–2032.在开采率超过处理率的时期,将在地表堆存中品矿石,直到可以处理为止。

日期:2025年12月31日

第1页-10

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

东延通道匝道的开发计划于2028年从顶部和底部开始,预计2028年从东延通道获得第一批矿石。2028 – 2031年,东延预计提供约500t/d的高品位补充磨料。

随着C区块状洞穴的爬坡,处理率计划从2026年初的平均13750 t/od提高到2026年底的满负荷约16000 t/d。这些处理率是过去在Lift 1 Block洞穴的开采过程中实现的。随着C区崩落进入矿床核心,饲料等级计划增加,在2027年和2028年达到峰值。

目前的矿山寿命预测为七年,到2032年。

1.13
恢复方法

新雅富顿工艺工厂自2012年年中开始运营。这家工厂是一家选矿厂。该工艺流程由常规破碎研磨回路、浮选回路、重力回路组成,用于生产铜金精矿。

自最初投产以来,该加工厂经历了几次重大更新,以提高加工能力,保持冶金回收率,促进不同矿种的加工,并产生增稠和修正的尾矿。

该工艺设施使用一个淡水来源和多个再生水来源。从坎卢普斯湖抽取的水用于需要淡水而不是再生水的应用,以及弥补场地水平衡的任何不足。

磨机的大部分电力消耗发生在磨削电路中。

1.14
基础设施

新的Afton矿山正在运营,并拥有支持运营所需的所有基础设施。

支持新雅富顿运营的地面基础设施包括:一个工艺设施、一个加厚和修正的尾矿厂、维护车间、仓库、化验实验室、综合运营中心、矿山干式建筑、办公室、爆炸物弹匣、一个混凝土配料厂、通风机和加热器,以及电力和泵送设施。

在开采率超过处理能力的时期,可能会将中等品位的矿石储存在地表以供后期处理。中间品位C区矿产储量也可以在离开地下入口时使用输送机上的分流器在地表进行分离和储存。所有库存地点和数量都是允许的,并通过矿山末端批准。

New Afton的块状洞穴采矿产生的废石沉积在Afton Pit TSF或指定的块状洞穴沉陷区内,这两个区域都被归类为潜在产酸(PAG)存储区。

新Afton矿址上有四个TSF:

雅富顿矿坑TSF,这是LOM尾矿沉积的主要设施;

日期:2025年12月31日

第1页-11

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

持有升降机1和大部分B3尾矿的新雅富顿TSF;

历史上的雅富顿TSF,它持有原雅富顿运营的尾矿,此后一直处于非活动状态;

Pothook TSF,充当现场水库,目前没有收到任何尾矿。

目前的LOM计划是在雅富顿矿坑TSF中存放44公吨,将使用大约55 – 60%的总存储容量。Coeur在稳定开采期间实施了严格的沉降监测和适应性管理计划,以有效管理TSF风险。不断审查和使用沉降模型和现场观测,以确认对地面运动时间的理解,并验证预计沉降运动将保持在受影响设施的目标稳定区域内。位于新Afton矿场的所有TSF都经过合格专业人员的彻底审查和监督。

淡水来自坎卢普斯湖,主要用于矿石加工补给水,作为道路抑尘剂,用于车辆冲刷、消防和钻探。目前大部分磨机工艺水是从尾矿浓缩机溢流中回收的。水平衡模型用于跟踪现场存量水,以及用水量和水损失情况。尾矿渗水是在进入井下作业前,通过地表水管理池、在矿山作业中或通过截止井收集的。从这些地点收集的水被抽到磨机工艺水流中。

目前,BC Hydro通过位于萨沃纳变电站和道格拉斯变电站之间的连接向该矿提供49.5兆瓦的电力。这一连接包括一条138千伏架空线路终端和通往该站点变电站的约1.1千米138千伏输电线路。

1.15
市场和合约

1.15.1
市场研究

新雅富顿业务生产的优质干净铜精矿具有典型的铜品位、高金品位、可支付的银信用额度和相对较低的杂质水平。目前的精矿很容易销往几家冶炼厂或精矿营销公司中的任何一家。冶炼和精炼条款通常相似,包括一般已知的处理费和精炼费,并对精矿中的砷和汞等污染物收取罚款。处罚条款通常比处理和精炼条款的可变性更大。精矿通常通过精矿营销公司销售,长期合同涵盖数年。Coeur为精矿产品建立了合同和买家,并有一个内部营销小组,负责监测其关键产品的市场。

日期:2025年12月31日

第1页-12

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

1.15.2
商品价格

在考虑长期大宗商品价格预测时,Coeur结合了三年滚动平均值、长期共识定价以及行业同行过去一年使用的定价基准的分析。

更高的金属价格被用于矿产资源估算,以确保矿产储量是矿产资源的子集,而不是受制于矿产资源,按照行业公认的惯例。

黄金和铜价的长期预测是:

矿产储量:

o
1650美元/盎司金;3.50美元/磅;

矿产资源:

o
2500美元/盎司金;4.40美元/磅。

1.19章中的经济分析使用了一个回转的价格曲线。

1.15.3
合同

该项目有许多合同可用于支持矿山运营。目前已有合同,涵盖维修服务、燃料、炸药、研磨介质和研磨试剂。Coeur还与精矿运输、温哥华港口服务以及交付时与精矿分析相关的代表服务签订了合同。这些合同的条款和费率在行业规范范围内。合同按要求定期挂标或重新谈判。

Coeur与SSN First Nation订立并维持合作协议。

1.16
环境、许可和社会考虑

1.16.1
环境研究和监测

新Afton矿于2007年根据《不列颠哥伦比亚省矿业法》作为主要矿山获得审查和许可,并于2010年获得《不列颠哥伦比亚省环境管理法》许可。M-229许可证是根据《矿业法》颁发的,由采矿和关键Minerals部管理。污水排放许可证100224和空气排放许可证100223是根据《环境管理法》颁发的,由环境和公园部管理。

新雅富顿运营符合当前所有许可条件和要求,不存在未解决的环境问题。定期完成对空气质量、环境噪声和振动、地球化学、地表水质量、地下水质量、水生资源、动植物的环境监测,并按许可条件进行报告。

日期:2025年12月31日

第1页-13

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

1.16.2
关闭和填海考虑

于2024年11月1日提交给MCM的新雅富顿业务的最新回收负债成本估计约为7040万加元(5100万美元)。它假设约3040万加元(2200万美元)用于随后100年的关闭后监测和维护。基于不列颠哥伦比亚省适用的标准监管贴现率,关闭后监测和维护成本的NPV约为810万加元(590万美元),而常规关闭工程成本不进行折扣。这使得NPV总额约为4820万加元(3490万美元)。由于不列颠哥伦比亚省的法规将不允许对低于5000万加元(3620万美元)的总填海负债成本估算进行贴现;目前该场地的保证金固定为5000万加元(3620万美元)。所有金额均按1美元兑1.38加元的汇率从加元兑换为美元。

1.16.3
允许

新雅富顿于2026年1月12日提交了《矿业法许可证修正案》,寻求对M-229进行修正 矿业法许可证。这一授权是为了允许东延伸的采场开采,包括拟议的K区出入匝道开发。LOM计划中包含的所有其他操作都是完全允许的。

1.16.4
社会考虑、计划、谈判和协议

Coeur与土着合作伙伴保持着牢固的关系,并在环境和商业事务上与他们合作。与SSN原住民签订了合作协议。

该矿位于距离坎卢普斯市约10公里的地方,该市人口不断增加,约有97,000人。新雅富顿的大部分员工来自附近的社区。

1.17
资本成本估算

资本成本估算最低处于可预可行性置信度水平,准确度为± 25%,应急范围不超过15%。

资本成本基于预算估计和供应商和承包商报价、工程设计、维护策略、生产计划和最近的运营历史。在以后的年份,资本估算是基于估计的年度运营需求,因此被归类为持续资本。

LOM资本总额预计约为2.126亿美元,其中包括8420万美元的维持资本和1.284亿美元的成长资本(表1-3)。

日期:2025年12月31日

第1页-14

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表1-3:   LOM持续资本成本估算

类别

2026

2027

2028

2029

2030

2031

2032

合计

维持资本

C区

14.3

18.9

4.3

4.3

4.3

4.3

50.6

东延

1.1

2.0

3.1

其他

17.6

6.1

2.9

2.7

1.1

30.5

维持资本总额

32.0

25.0

8.4

9.0

5.4

4.3

84.2

成长资本

C区

27.3

0.5

27.8

东延

0.4

1.2

34.0

35.5

K区

17.6

21.7

21.2

60.5

其他

(0.6)

2.3

0.7

2.2

4.6

成长资本总额

44.6

25.8

55.9

2.2

128.4

总资本

76.6

50.8

64.2

11.2

5.4

4.3

212.6

注:数字已四舍五入。

1.18
运营成本估计

运营成本估算最低处于可预可行性置信度水平,准确度水平为± 25%,应急范围不超过15%。

运营成本估算的依据是预算和LOM计划。生产计划带动了采矿和加工成本的计算,因为采矿移动设备车队、劳动力、承包商、电力和消耗品需求是根据具体的消耗率计算的。消耗品价格和人工费率基于当前的合同和协议。

LOM运营成本见表1-4,总计10.856亿美元。2026 – 2032年的单位运营成本介于24.08 – 33.60美元/吨之间。

日期:2025年12月31日

第1页-15

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表1-4:   LOM总运营成本估算

单位

2026

2027

2028

2029

2030

2031

2032

合计/
平均

运营成本

采矿

百万美元

65.7

65.2

58.7

83.7

75.7

69.8

11.6

430.3

加工

百万美元

45.3

41.6

41.2

40.5

39.8

36.1

5.0

249.4

G & A

百万美元

66.1

62.1

59.9

46.4

42.6

38.2

4.2

319.5

其他

百万美元

12.4

13.5

12.8

18.7

14.5

13.3

1.2

86.4

合计

百万美元

189.5

182.4

172.6

189.2

172.5

157.3

22.0

1,085.6

单位运营成本

采矿

$/t开采

11.51

10.67

9.94

14.23

12.87

11.87

14.25

12.19

加工

$/t碾磨

8.03

6.94

6.91

6.81

6.77

6.17

5.46

6.73

G & A

$/t碾磨

11.72

10.37

10.04

7.81

7.25

6.53

4.60

8.33

其他

$/t碾磨

2.21

2.26

2.14

3.14

2.46

2.27

1.28

2.25

合计

$/t碾磨

33.60

30.44

28.93

31.84

29.35

26.92

24.08

29.31

注:数字已四舍五入。

1.19
经济分析

1.19.1
前瞻性信息

经济分析的结果代表前瞻性信息,这些信息受到若干已知和未知风险、不确定性和其他因素的影响,这些因素可能导致实际结果与此处介绍的结果存在重大差异。

本报告中的其他前瞻性陈述包括但不限于:关于未来金属价格和精矿销售合同的陈述;对矿产储量和矿产资源的估算;实现矿产储量估算;估计未来产量的时间和数量;生产成本;资本支出;开发新矿区的成本和时间;许可时间线;额外资本的要求;政府对采矿作业的监管;环境风险;意外的复垦费用;所有权纠纷或索赔;以及保险范围的限制。

可能导致实际结果与前瞻性陈述不同的因素包括:当前复垦活动的实际结果;经济评估结果;随着矿山和工艺计划的不断完善,项目参数的变化,矿产储量、品位或回收率的可能变化;采矿期间的岩土工程考虑;工厂、设备或工艺未能按预期运行;运输延误和监管;事故、劳资纠纷和采矿业的其他风险;以及获得政府批准的延迟。

日期:2025年12月31日

第1页-16

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

1.19.2
方法和假设

Coeur按权责发生制记录其财务成本,并遵守美国公认会计原则(GAAP)。

用于此项分析的财务成本基于2026年LOM预算模型,该模型建立在通过上一个财政年度的历史成本比较验证的零基础预算流程之上。本章中的生产数字是基于使用实际单位成本、人工费率执行矿山计划所需的预测设备小时数和人力需求,并且可能因资金和生产需求而每年有所不同。

消耗品基于市场预测和合同定价。用专家和标书进行资金采购,确保所有费用都包含在项目中,避免出现未编入预算的支出。

所有财务结果都传达给现场管理团队。这一过程导致对成本、资本和现金流结果有效性的细化和协议。这是一个贯穿整个预算的持续过程,提供了结果的一致性以及对短期和长期目标的接受。

资本化勘探每年通过公司办公室确定,是酌情决定的,因此不包括在经济分析中。通过企业办公室考核的管理费不纳入经济分析。

经济模型金属价格假设列于表1-5。

现金流分析中包含的特许权使用费基于开采或生产的黄金盎司,具体取决于协议。分析包括根据现行法律法规适用的采矿相关和企业所得税,这些可能会发生变化。目前,由于历史性的净运营亏损,Coeur不缴纳联邦所得税。

1.19.3
经济分析

5%的净现值为24.85亿美元。由于现金流是基于现有运营,因此对回报和内部收益率的考虑并不相关。

财务结果摘要见表1-6。

活跃的采矿作业将于2032年停止;然而,关闭费用估计将在2032年支付。就财务模型而言,2032年以后发生的所有成本均计入2032年的现金流。

日期:2025年12月31日

第1页-17

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表1-5:   现金流分析中使用的商品价格预测

单位

2026

2027

2028

2029

2030

2031+

黄金

美元/盎司

4,550

4,000

3,800

3,600

3,100

3,100

美元/磅

5.00

5.00

5.00

5.00

4.50

4.50

表1-6:   现金流汇总表

项目
单位

价值

收入
百万美元

4,837.4

生产成本
百万美元

1,108.9

探索
百万美元

23.3

应计负债
百万美元

18.9

总成本和费用
百万美元

1,151.2

利息收入
百万美元

3.4

公司间
百万美元

27.7

EBITDA
百万美元

3,655.1

折旧、损耗和摊销
百万美元

4,580.4

税前收入
百万美元

(925.3)

所得税费用(收益)
百万美元

731.1

净收入
百万美元

(1,656.4)

加回摊销
百万美元

4,580.4

加回吸积
百万美元

(47.3)

加回其他非现金项目
百万美元

54.4

营运资本变动前的经营现金流
百万美元

2,931.2

营运资金
百万美元

28.6

经营现金流
百万美元

2,959.6

投资活动
百万美元

(222.4)

收到的利息
百万美元

0.4

其他
百万美元

(2.8)

资本租赁付款
百万美元

(0.2)

总现金流
百万美元

2,734.7

自由现金流
百万美元

2,737.2

NPV税前/税后@5%
百万美元

3132/2,484.6

注:EBITDA =息税折旧摊销前利润。数字已四舍五入。

日期:2025年12月31日

第1页-18

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

1.19.4
灵敏度分析

该项目对金属价格、品位、资本成本和运营成本假设变化的敏感性使用基本案例值上下30%的范围进行了测试。该项目对铜和黄金价格以及金属品位最为敏感,对运营成本增加的敏感度较低,对资本支出变化和汇率的敏感度最低。

首要的敏感性是对世界经济以及这对铜和黄金定价的影响。由于块状崩落是一种低运营成本的每吨采矿方法,与替代的地下采矿方法相比,该项目承担的世界经济风险更小。

1.20
风险与机遇

1.20.1
风险

矿产资源和矿产储量的风险在第1.10.3章和第1.1 1.3章讨论。

新雅富顿运营的主要风险与以下要素相关:

对铜和黄金价格假设的负面变化;

由于洞穴偏差或矿山计划变化而导致的显着额外稀释或矿石损失;

在C区洞穴传播的早期阶段,过大的材料或悬挂的拉伸点,可能会限制每日吨位,直到额外的拉伸点被爆破或拉伸点变得自由流动;

尾矿稳定项目的完成大幅延迟,潜在影响C区生产;

岩土条件和建模参数的变化,包括但不限于以下方面:

o
影响场地基础设施的沉降程度和幅度;

o
井下生产收敛漂移超预期;

o
C区块状洞穴冲击地下开发和基础设施的洞穴生长偏差和诱发应力。

1.20.2
机会

主要机会如下:

如果K区、D区和HW区的矿产资源可以通过额外研究转化为矿产储量,则可能延长矿山寿命并改善生产概况;

日期:2025年12月31日

第1页-19

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

通过额外钻探扩大矿化和确定新区域的潜力;

随着加工厂的改进,冶金回收率进一步提高;

通过额外的测试和分析,进一步减少增厚和修正尾矿厂的水泥消耗;

B3洞柱闭合剩余品位C区拉点超额表现;

将目前报告的不包括矿产储量的部分或全部已测量和指示的矿产资源转换为矿产储量,并进行适当的支持性研究;

通过额外研究将部分或全部推断的矿产资源升级到更高置信度的类别。

1.21
结论

在本报告假设下,评估的运营显示现金流超过剩余LOM为正。矿山计划在所使用的一组假设和参数下是可以实现的。

1.22
建议

由于New Afton是一个运营中的矿山,因此QP没有可提出的实质性建议。

日期:2025年12月31日

第1页-20

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

2.0
介绍

2.1
注册人

p.eng. Tyler Roberts先生、p.geo.的Devin Wade先生、p.eng.的Jennifer Katchen女士、p.geo.的Vincent Nadeau-Benoit先生、p.geo.的Matthew Davis先生和p.eng.的Emily O’Hara女士就不列颠哥伦比亚省(BC)的新Afton铜–金矿(新的Afton运营或项目)编写了本技术报告摘要(报告)(图2-1)。

Coeur于2026年3月通过收购New Gold Inc.(新黄金)收购了New Afton Operations。

2.2
职权范围

2.2.1
报告目的

这份报告是作为附件编写的,以支持矿产财产披露,包括Coeur当前8-K表格报告中的矿产资源和矿产储量估计。

地下溶洞采场采区矿产资源和矿产储量报告。

2.2.2
职权范围

除非另有说明,所有财务价值均以美国(US)货币(US $)报告,包括所有运营成本、资本成本、现金流、税收、收入、费用和间接费用分配。

除非另有说明,所有财务价值均以美元(US $)报告。加拿大货币为加元(C $)。

除非另有说明,报告使用公制单位和美国英文。

矿产资源和矿产储量的报告使用的是美国证券交易委员会第S – K条例(17 CFR第229部分)(S-K 1300)第1300项中的定义。

日期:12月31日,。2025

第2页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图2-1:   New Afton矿的位置

注:Coeur编制的数字,2026。

日期:12月31日,。2025

第2页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

2.3
合资格人士

以下Coeur员工担任报告的合格人员(QP):

泰勒·罗伯茨先生,P.Eng。新雅富顿矿山战略规划总监;

德文·韦德先生,P.Geo。New Afton矿山首席勘探地质师;

Jennifer Katchen女士,P.Eng。New Afton矿冶金总监;

Vincent Nadeau-Benoit先生,P.Geo.,Coeur矿产资源总监;

Matthew Davis先生,P.Eng。尾矿和地表监督,新雅富顿矿;

Emily O’Hara女士,P.Eng。Coeur水战略和管理经理。

QP负责或共同负责表2-1所列报告章节。

2.4
实地考察及个人考察范围

2.4.1
泰勒·罗伯茨先生

罗伯茨先生直接在矿场工作,并在井下进行必要的视察访问,以审查用于确定矿产资源的可开采储量计划和资源形状。他参加了矿山战略的储量和寿命的必要会议。

2.4.2
德文·韦德先生

韦德先生直接在矿场工作,负责监督新雅富顿的所有勘探工作。他在现场的主要工作包括管理承包商合规、审查钻芯、监督新雅富顿员工、定期实地访问、审查钻探结果以及监测钻探和其他实地活动。

2.4.3
Jennifer Katchen女士

Katchen女士直接在矿场工作,这种对矿山作业的熟悉程度作为她的个人考察。她的职责是检查和监督加工厂的运营。活动包括直接监督工厂绩效、与运营、冶金和项目团队接触,以及审查过程控制、吞吐量和恢复绩效,以支持正在进行的运营和规划目标。

日期:12月31日,。2025

第2页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表2-1:   QP章职责

QP名称

章责任

罗伯茨先生

1.1, 1.2, 1.10.2, 1.10.3, 1.11.1, 1.11.1.2, 1.11.1.3, 1.11.2, 1.11.3, 1.12, 1.12.2, 1.15, 1.17, 1.18, 1.19, 1.20, 1.21, 1.22, 2.1, 2.2, 2.3, 2.4.1, 2.5, 2.6, 2.7, 7.4, 9.1, 9.2, 9.3.2, 9.4, 11.11, 11.12, 11.13, 12.1, 12.2, 12.3, 12.4, 12.5, 12.6, 12.7, 13.1, 13.2, 13.3, 13.4, 13.5, 13.6, 13.7, 13,8, 13.9, 13.10, 13.11, 16.1, 16.2, 16.3, 18.1, 18.2, 18.3, 19.1, 19.2, 19.3, 19.4, 19.5, 21, 22.1, 22.6, 22.7, 22.8, 22.9, 22.12, 22.14, 22.15, 22.16, 22.17, 22.18, 23, 24, 25.1, 25.2, 25.3

韦德先生

1.1, 1.2, 1.5, 1.6, 1.7, 1.8, 1.20, 1.21, 1.22, 2.1, 2.2, 2.3, 2.4.2, 2.5, 2.6, 2.7, 5.0, 6.1, 6.2, 6.3, 6.4, 7.1, 7.2, 8.1, 8.2, 8.3, 8.4, 8.5, 8.6, 8.7, 8.8, 8.9, 21, 22.1, 22.3, 22.4, 22.6, 22.17, 22.18, 23, 24, 25.1

Vincent Nadeau-Benoit先生

1.1, 1.2, 1.8, 1.10.1, 1.10.2, 1.10.3, 1.20, 1.21, 1.22, 2.1, 2.2, 2.3, 2.4.4, 2.5, 2.6, 2.7, 9.1, 9.2, 9.3.1, 9.4.11.1, 11.2, 11.3, 11.4, 11.5, 11.6, 11.7, 11.8, 11.9, 11.10, 11.11, 11.12, 11.13, 21, 22.1, 22.3, 22.5, 22.7, 22.17, 22.18, 23, 24, 25.1

Katchen女士

1.1, 1.2, 1.9, 1.13, 1.20, 1.21, 1.22, 2.1, 2.2, 2.3, 2.4.3, 2.5, 2.6, 2.7, 10.1, 10.2, 10.3, 10.4, 10.5, 10.6, 14.1, 14.2, 14.3, 14.4, 14.5, 14.6, 21, 22.1, 22.10, 22.17, 22.18, 23, 24, 25.1

戴维斯先生

1.1, 1.2, 1.14, 1.20, 1.21, 1.22, 2.1, 2.2, 2.3, 2.4.5, 2.5, 2.6, 2.7, 14.4, 15.1, 15.2, 15.3, 15.4, 15.8, 15.9, 15.10, 21, 22.1, 22.11, 22.17, 22.18, 23, 24, 25.1

Emily O’Hara女士

1.1, 1.2, 1.3, 1.4, 1.16, 1.20, 1.21, 1.22, 2.1, 2.2, 2.3, 2.4.6, 2.5, 2.6, 2.7, 3.1, 3.2, 3.3, 3.4, 3.5, 3.6, 3.7, 3.8, 3.9, 4.1, 4.2, 4.3, 4.4, 5.0, 7.3, 13.11, 15.6, 15.7, 15.8, 17.1, 17.2, 17.3, 17.4, 17.5, 17.6, 20, 21, 22.1, 22.2, 22.13, 22.17, 22.18, 23, 24, 25.4, 25.1, 25.5, 25.6, 25.7

2.4.4
Vincent Nadeau-Benoit先生

Nadeau-Benoit先生多次访问了新的Afton矿。最近一次实地访问是在2025年12月8日至12月11日和2026年2月2日至2月4日,并集中在K区。Nadeau-Benoit先生参观了岩心棚,并检查和审查了2024年和2025年勘探计划中的K-Zone钻芯。其他区域的钻芯也进行了审查。与现场地质学家就取样和测井程序主题以及有关钻孔数据库数据收集的其他协议进行了讨论。完成了与勘探团队关于沿域策略的岩性和构造解释的讨论和3D审查。

日期:12月31日,。2025

第2页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

2.4.5
Matthew Davis先生

Davis先生直接在矿场工作,他的职责是监督New Afton员工对尾矿设施的任何建设和维护,此外,与New Afton Engineers of Record一起为现场的尾矿设施进行所有长期和短期规划。

2.4.6
Emily O’Hara女士

奥哈拉女士曾多次造访新雅富顿矿山。最近的一次实地考察是27日那一周2025年10月。这是针对独立尾矿审查委员会的,包括对所有尾矿和储水设施的目视检查。

2.5
报告日期

报告中的信息截至2025年12月31日。

2.6
信息来源和参考

本报告第24章和第25章所列报告和文件用于支持报告编制。

2.7
以前的技术报告摘要

Coeur此前未提交有关该项目的技术报告摘要。

日期:12月31日,。2025

第2页-5

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

3.0
财产说明

3.1
物业位置

新阿夫顿矿位于不列颠哥伦比亚省中南部内陆温哥华东北约350公里处。该物业距离坎卢普斯的区域枢纽10公里,可通过TransCanada 1号高速公路轻松抵达,这是一条全年铺设的道路。矿山位置和M-229矿山许可边界见图2-1。

该物业的大致中心位于北面50 ° 39‘39’‘,西面120 ° 30’54‘’。该物业的标称海拔约为平均海平面(masl)以上700米。

3.2
所有权

Coeur全资拥有新雅富顿运营公司。Coeur于2026年3月通过一项收购收购了这些业务,据此,Coeur的一家全资子公司收购了所有已发行在外的新黄金股份。

3.3
矿物权

3.3.1
保有权持有量

不列颠哥伦比亚省的矿产所有权是根据《矿产保有权法案》及其前身法案(《矿产法》和《砂矿开采法》)获得和维护的。矿业权部门管理与不列颠哥伦比亚省矿产、砂矿和煤炭权利的收购、勘探和开发相关的立法。2005年1月,一个基于互联网的矿产权管理系统(Mineral Titles Online或MTO)开始活跃,在线质押成为在不列颠哥伦比亚省获得新矿产权的唯一途径。不列颠哥伦比亚省的矿产保有权有三种类型:

遗留债权(2005年1月前在该领域质押);

Cell claims(staked online post January 2025);

采矿租约(向部申请、交费、法定边界勘测、年度维护费)。

Coeur在矿区的矿产保有权包括Cell索赔、遗留索赔和采矿租约(表3-1)。矿产权利要求总占地面积约为21714公顷,采矿租约占地面积约为902公顷。图3-1提供了显示矿业权位置的位置图。

项目区域由Coeur的M-229矿业法许可边界定义;在此许可边界内,Coeur被授权完成M-229许可文件中所写的经批准的地面工程和采矿作业。

日期:2025年12月31日

第3页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表3-1:
矿产保有权汇总表

标题

索赔名称

业主

标题
类型

标题
亚型

地图

到期日

面积
(公顷)

546063

282146 (100%)

矿物

租赁

092i

2026/Nov/29

902.3

220090

Python No.16 FR。

282146 (100%)

矿物

索赔

092I068

2025/Jul/15(p)

25

220275

3号线

282146 (100%)

矿物

索赔

092I068

2025/Jul/15(p)

25

221488

Fay 1 FR

282146 (100%)

矿物

索赔

092I068

2025/Jul/15(p)

25

372644

雅富顿8号

282146 (100%)

矿物

索赔

092I068

2029/03/08

25

372645

雅富顿9号

282146 (100%)

矿物

索赔

092I068

2029/03/08

25

372646

雅富顿10

282146 (100%)

矿物

索赔

092I068

2029/03/08

25

372647

雅富顿11

282146 (100%)

矿物

索赔

092I068

2029/03/08

25

378688

雅富顿8号

282146 (100%)

矿物

索赔

092I068

2032年/3月/08年

500

378918

休1

282146 (100%)

矿物

索赔

092I068

2032/Jun/08

25

378919

休2

282146 (100%)

矿物

索赔

092I068

2032/Jun/08

25

378920

休3

282146 (100%)

矿物

索赔

092I068

2032/Jun/08

25

378921

休4

282146 (100%)

矿物

索赔

092I068

2032/Jun/08

25

378922

休5

282146 (100%)

矿物

索赔

092I068

2032/Jun/08

25

379304

雅富顿19

282146 (100%)

矿物

索赔

092I068

2032年/3月/08年

25

406650

通用汽车69

282146 (100%)

矿物

索赔

092I068

2029/Feb/01

500

513980

282146 (100%)

矿物

索赔

092i

2025/Jul/15(p)

553.2

514167

雅富顿

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

225.1

514194

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

1,637.8

日期:2025年12月31日

第3页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

标题
  索赔名称   业主
标题
类型

标题
亚型

地图

到期日

面积
(公顷)

517047

雅富顿

282146 (100%)

矿物

索赔

092i

2027/03/08

41.0

517157

雅富顿

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

204.8

517259

阿贾克斯

282146 (100%)

矿物

索赔

092i

2025/Jul/15(p)

82.0

517263

282146 (100%)

矿物

索赔

092i

2025/Jul/15(p)

20.5

517360

新雅富顿

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

521727

阿贾克斯

282146 (100%)

矿物

索赔

092i

2025/Apr/30(p)

451.7

521728

282146 (100%)

矿物

索赔

092i

2025/Apr/30(p)

513.3

521729

阿贾克斯

282146 (100%)

矿物

索赔

092i

2025/Apr/30(p)

390.0

524303

雅富顿大坝

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

524304

雅富顿水坝1号

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

524305

雅富顿大坝2

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

525508

雅富顿大坝3

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

528243

冶炼厂

282146 (100%)

矿物

索赔

092i

2027/03/08

20.5

529020

铜负荷

282146 (100%)

矿物

索赔

092i

2032年/1月31日

20.5

534787

AF转11

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

534788

AF转12

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

537230

雅富顿大坝3

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

41.0

537231

雅富顿大坝2

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

41.0

549226

雅富顿NW 5

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

491.3

549268

雅富顿NW 6

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

日期:2025年12月31日

第3页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

标题
  索赔名称
业主
标题
类型

标题
亚型

地图

到期日
面积
(公顷)

549270

雅富顿NW 7

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

81.9

552399

ML转1

282146 (100%)

矿物

索赔

092i

2026/Feb/20

20.5

552400

ML转2

282146 (100%)

矿物

索赔

092i

2026/Feb/20

20.5

594462

雅富顿EEA

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

184.4

595819

AJ-W

282146 (100%)

矿物

索赔

092i

2025/Apr/30(p)

123.2

606247

雅富顿NW 8

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

81.9

642268

雅富顿NW 9

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

650330

Python NW Cell

282146 (100%)

矿物

索赔

092i

2025/Jul/15(p)

20.5

654890

铁面具1

282146 (100%)

矿物

索赔

092i

2025/Jul/15(p)

20.5

654891

铁面具2

282146 (100%)

矿物

索赔

092i

2025/Jul/15(p)

20.5

765242

休6 repl

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

830915

雅富顿NW 11

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

830920

雅富顿NW 12

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

40.9

830925

雅富顿NW 13

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

429.2

832096

雅富顿NW 15

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

835552

AJ Magnum W

282146 (100%)

矿物

索赔

092i

2025/Jul/15(p)

41.0

837062

雅富顿西部

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

430.3

855837

雅富顿NW 16

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

20.5

862155

Aftin NW 17

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

40.9

1011918

雅富顿NW 10

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

122.8

日期:2025年12月31日

第3页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

标题
  索赔名称   业主
标题
类型

标题
亚型

地图

到期日
面积
(公顷)

1016942

雅富顿NW 18

282146 (100%)

矿物

索赔

092i

2032/Feb/08

20.4

1023220

Bill1

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

655.9

1025173

雅富顿NW 19

282146 (100%)

矿物

索赔

092i

2031/07年1月

20.4

1026061

多拉多

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

102.5

1036944

282146 (100%)

矿物

索赔

092i

2025/Jul/15(p)

20.5

1038487

木材物业

282146 (100%)

矿物

索赔

092i

2030年3月27日

1,415.4

1038488

木材物业

282146 (100%)

矿物

索赔

092i

2032年/08年1月

451.0

1038489

木材物业

282146 (100%)

矿物

索赔

092i

2032年/08年1月

389.5

1042485

Ajax 2

282146 (100%)

矿物

索赔

092i

2025/Apr/30(p)

389.8

1043220

奈德罗贝茨

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

61.5

1043271

樱桃1

282146 (100%)

矿物

索赔

092i

2031年/3月/27日

102.4

1043793

282146 (100%)

矿物

索赔

092i

2032年/3月/08年

41.0

1049040

282146 (100%)

矿物

索赔

092i

2032/Jan/07

491.4

1049047

282146 (100%)

矿物

索赔

092i

2032/Jan/07

102.4

1050395

玛克辛1

282146 (100%)

矿物

索赔

092i

2032年/3月7日

122.7

1050396

玛克辛2

282146 (100%)

矿物

索赔

092i

2032年/3月7日

327.1

1050397

铜千斤顶

282146 (100%)

矿物

索赔

092i

2032年/3月7日

163.7

1050398

雅富顿NW 1

282146 (100%)

矿物

索赔

092i

2032年/3月7日

61.5

1050400

雅富顿NW 2

282146 (100%)

矿物

索赔

092i

2031/07年3月

1125.7

1050401

雅富顿NW 3

282146 (100%)

矿物

索赔

092i

2032年/3月7日

1,206.8

日期:2025年12月31日

第3页-5

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

标题
  索赔名称
业主
标题
类型

标题
亚型

地图

到期日
面积
(公顷)

1050403

雅富顿NW 4

282146 (100%)

矿物

索赔

092i

2031/07年3月

633.9

1050405

雅富顿NW 5

282146 (100%)

矿物

索赔

092i

2032年/3月7日

204.6

1055302

Aftom 1

282146 (100%)

矿物

索赔

092i

2032/Oct/01

266.3

1056644

阿基拉

282146 (100%)

矿物

索赔

092i

2026/5月/25日

41.0

1057595

雅富顿SW 1

282146 (100%)

矿物

索赔

092i

2031/07年1月

20.5

1059782

Cherry2

282146 (100%)

矿物

索赔

092i

2031/03/08

41.0

1061368

282146 (100%)

矿物

索赔

092i

2031/06/08

368.7

1066112

282146 (100%)

矿物

索赔

092i

2027/1/10

328.2

1069836

282146 (100%)

矿物

索赔

092i

2027/1/10

2,052.4

1069837

282146 (100%)

矿物

索赔

092i

2027/1/10

842.0

1069850

282146 (100%)

矿物

索赔

092i

2027/1/10

410.2

1071538

坎卢普斯-比顿

282146 (100%)

矿物

索赔

092i

2030/SEP/08

41.0

1091113

282146 (100%)

矿物

索赔

092i

2027年1月26日

41.0

1101275

282146 (100%)

矿物

索赔

092i

2027年1月27日

41.0

1101308

282146 (100%)

矿物

索赔

092i

2025/Jan/27(p)

61.5

1107397

282146 (100%)

矿物

索赔

092i

2026年/9月/14日

82.0

1112659

282146 (100%)

矿物

索赔

092i

2026/Apr/26

41.0

1114780

Ajax 3

282146 (100%)

矿物

索赔

092i

2025/Aug/01(p)

20.5

总面积

21,714.2公顷
*(p)=保护到期至2026年3月31日

日期:2025年12月31日

第3页-6

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图3-1:
矿产保有权位置图

日期:2025年12月31日

第3页-7

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

新雅富顿矿床位于M-229许可边界内。许可区域包括大部分采矿租赁区域,以及几个矿产权利要求的一部分。

3.3.2
保有权维护要求

新雅富顿矿业租约有效期至2036年11月,每年续期,并于11月29日周年日或之前到期支付现金。在采矿租赁边界内完成的工作不能用于年度续租或与采矿租赁重叠的矿产权利要求。

剩余的矿业权通过对矿业权(包括毗连矿业权)进行勘探工作并以工作报告的形式在线提交,或通过BC Mineral Titles Online网站上的‘以现金代替工作’付款来续签。

3.4
Surface Rights

Coeur持有M-229许可边界所覆盖区域内和附近的地表权利加上一段皇冠财产(不列颠哥伦比亚省的皇冠土地是省政府拥有的土地)(参见图3-1)。根据地面权持有的面积总计5,620.5英亩(表3-2)。

Surface的大部分持股是在2007年9月从Teck Resources Limited(Teck)及其子公司(Afton Operating Corp.)处获得的。此后,通过与几方签订的期权和购买协议,增加了其他包裹。一旦Coeur的填海责任完成,皇冠财产部分将恢复为皇冠。

不需要额外的权利来支持本报告中提出的矿山寿命(LOM)计划。

3.5
水权

一条长约2.5英里的输水管道可以将淡水从坎卢普斯湖输送到矿场。输水管道和泵房设施是作为2007年购买协议的一部分从Teck购买的。

Coeur拥有四个有效的用水许可证,可以从坎卢普斯湖取水用于采矿和制粉作业。第17.4节提供了关于许可用水的补充信息。

3.6
版税

Coeur与多个第三方就更广泛的整体财产中相对较小的地块签订了几项特许权使用费协议,其中一个靠近New Afton矿。

2007年,泰克股份、雅富顿运营公司、New Gold Inc.(COEUR)签署了一份土地购买协议。该协议的一部分是关于“受协议约束的土地”(见图3-2)的2%净冶炼厂特许权使用费(NSR),该费用可随时支付给Teck或就矿权进行1200万加元的收购。这笔特许权使用费仍然有效,已易手两次,现在将支付给皇家黄金公司。

日期:2025年12月31日

第3页-8

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表3-2:
Surface Rights汇总表

物业位置

包裹
标识符

账户
数/卷

姓名

面积
(公顷)

坎卢普斯乡村

012-988-731

724 000740.000

DL 551

48.6

坎卢普斯乡村

主要行业

013-012-541

724 01005.000

DL 893/Pot Luck Mineral Claim(surface)

20.9

坎卢普斯乡村

主要行业

013-012-550

724 01010.000

DL 894/金面膜MC(表面)

20.9

坎卢普斯乡村

主要行业

013-012-568

724 01015.000

DL 895/Midnight MC(surface)

9.3

坎卢普斯乡村

主要行业

013-012-576

724 01020.000

DL 896/Bonanza MC(surface)

20.3

坎卢普斯乡村

主要行业

013-012-584

724 01025.000

DL 897/BOSS MC(surface)

20.9

坎卢普斯乡村

主要行业

013-012-592

724 01030.000

DL 898/Nighthawk MC(surface)

20.0

坎卢普斯乡村

主要行业

013-012-614

724 01035.000

DL 899/Cliff MC(surface)

15.4

坎卢普斯乡村

主要行业

013-012-622

724 01040.000

DL 900/Piper MC(surface)

10.4

坎卢普斯乡村

014-388-421

724 012573.005

50.0

坎卢普斯乡村

014-389-517

724 012573.010

14.7

坎卢普斯乡村

014-388-391

724 012573.020

64.8

坎卢普斯乡村

014-389-304

724 012582.055

15.4

坎卢普斯乡村

014-389-347

724 012582.060

12.5

坎卢普斯乡村

014-389-380

724 012582.065

9.3

坎卢普斯乡村

业务/其他

016-315-863

724 02075.000

DL 2017

50.2

坎卢普斯乡村

没有PID

724 02245.000

DL 2172

1.6

坎卢普斯乡村

主要行业

014-421-666

724 12582.000

18.3

坎卢普斯乡村

农场

014-295-857

724 12585.000

129.5

坎卢普斯乡村

农场

014-295-903

724 12585.010

52.2

坎卢普斯乡村

主要行业

004-603-222

724 12585.050

54.1

坎卢普斯乡村

农场

014-296-331

724 12586.000

129.5

坎卢普斯乡村

农场

014-296-543

724 12586.010

43.4

坎卢普斯乡村

农场

014-296-349

724 12586.020

64.8

坎卢普斯乡村

农场

014-297-230

724 12587.000

64.8

坎卢普斯乡村

农场

014-301-750

724 12593.000

129.5

坎卢普斯乡村

农场

014-301-806

724 12594.000

259.0

坎卢普斯乡村

农场

014-303-191

724 12595.000

64.8

日期:2025年12月31日

第3页-9

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

物业位置

包裹
标识符

账户
数/卷

姓名
面积
(公顷)

坎卢普斯乡村

农场

014-308-711

724 12597.010

64.8

坎卢普斯乡村

农场

014-306-221

724 12597.030

58.1

坎卢普斯乡村

农场

014-314-371

724 12598.000

79.7

坎卢普斯乡村

农场

014-309-149

724 12598.020

64.8

坎卢普斯乡村

主要行业

没有PID,
2009年新

724 18517.000

采矿许可区

2.0

坎卢普斯乡村

农场

014-388-251

724 012570.000

66.4

坎卢普斯乡村

农场

014-388-260

724 012570.005

66.4

坎卢普斯乡村

农场

014-388-278

724 012570.015

132.7

坎卢普斯乡村

农场

014-388-294

724 012573.000

129.5

坎卢普斯乡村

农场

014-388-316

724 12572.030

66.0

坎卢普斯乡村

农场

014-388-308

724 12571.010

64.8

坎卢普斯乡村

农场

014-388-324

724 12571.000

64.8

总面积

2,274.54

注:PID =包裹识别号

日期:2025年12月31日

第3页-10

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图3-2:
土地购买协议版税

日期:2025年12月31日

第3页-11

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

3.7
协议

Coeur是与STK'emlupsemc Te Secwepemc国家(SSN)合作协议的缔约方。SSN由两个原住民社区组成,TK丨eml ú ps te secw é pemc和Skeetchestn Indian Band。合作协议规定,每年支付固定的特许权使用费金额,直至2030年1月31日达到全额。

3.8
产权负担

3.8.1
许可要求

新的雅富顿运营公司于2026年1月12日提交了《矿业法许可证修正案》(MAPA),寻求对M-229进行修正 矿业法许可证。此次授权是允许东延伸区采场开采,包括K区准入开发。

LOM计划中包含的所有其他操作都是完全允许的(另见第17.4章的讨论)。

3.8.2
许可时间表

New Afton预计将于2026年第三季度末获得东延区采矿和K-Zone接入开发的授权。

3.8.3
违规和罚款

新的雅富顿业务没有报告的采矿监管背景下所理解的重大违规或罚款。

3.9
可能影响准入、职称或工作方案的重要因素和风险

在QP已知的范围内,没有任何其他已知的重要因素和风险可能会影响对构成新雅富顿运营的物业的访问、所有权或执行工作的权利或能力本报告中未讨论的内容。

日期:2025年12月31日

第3页-12

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

4.0
无障碍、气候、当地资源、基础设施和物理学

4.1
生理学

该景观的特点是丘陵、耕地覆盖的地形和分散的小碱性水体。该矿址位于海拔约750米处,地势毗邻位于海拔335米的坎卢普斯湖。采矿租约中最显着的地形特征是历史悠久的雅富顿和波图克露天矿坑以及雅富顿运营公司的再生废石设施(WRSF)。

坎卢普斯湖是汤普森河的拓宽区域,位于采矿租约以北,将雅富顿矿产保有权一分为二。

由于大陆性半干旱气候,植被由开阔的草原和稀疏的松树林组成。海拔更高的地方森林更茂密。

4.2
可访问性

新雅富顿运营公司位于横贯加拿大的1号高速公路与Coquihalla 5号高速公路交界处以西,这两条高速公路都提供全年通行的道路。通往现场的通道是位于横加公路旁的一条矿道。

坎卢普斯机场有飞往温哥华和维多利亚(不列颠哥伦比亚省)以及卡尔加里(艾伯塔省)的定期航班。

加拿大国家铁路和加拿大太平洋铁路两条铁路均经过坎卢普斯。

4.3
气候

坎卢普斯地区位于不列颠哥伦比亚省海岸山脉的雨影中,特点是半干旱气候。降水量较少,年均约257毫米(其中雨量175毫米),冬雪小,春秋少雨。该地区夏季温暖,气温可达38 ° C,冬季凉爽,期间气温往往在冰点附近徘徊。在冬季,气温降至-29 ° C以下的地方可能会出现短暂的寒冷天气。

采矿作业全年进行。

4.4
基础设施

新的雅富顿业务位于汤普森河谷银行的南侧,在过去生产的雅富顿矿山的现场。

坎卢普斯是公路、航空和铁路的主要交通枢纽。当地经济包括医疗、旅游、教育、林业、矿业等。坎卢普斯市人口约10万人。该地区有现成的训练有素的工人和专业人员供应,供应商和承包商支持重工业。

日期:2025年12月31日

第4页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

不列颠哥伦比亚省水电管理局(BC Hydro)的输电线路、FortisBC Inc.(FortisBC)的天然气管道和Pembina Pipeline Corporation(Pembina)的输油管道穿越历史悠久的Afton矿坑以北的采矿租约。

一条长约2.5英里的输水管道可以将淡水从坎卢普斯湖输送到矿场。作为2007年购买协议的一部分,Coeur从Teck购买了供水管道和泵房设施。Coeur拥有四个有效的用水许可证,可以从坎卢普斯湖取水用于采矿和制粉作业。

该矿的运营主要是以员工为基础的劳动力,并根据项目相关活动的需要辅之以承包商支持。关键的社会经济效益包括持续的资本和运营支出、对外部承包商和供应商的积极经济影响、延长矿山寿命所支持的劳动力连续性,以及通过税收和协议产生的持续效益。新雅富顿运营公司雇佣了附近社区的大部分员工。截至2025年12月31日,员工总数为652人,其中81%(527人)来自坎卢普斯地区。共有169名新雅富顿员工认定为土著(占劳动力的26%),38名为SSN成员(占劳动力的6%)。

新的雅富顿运营公司拥有所有基础设施,以支持在计划的LOM上的采矿和加工活动。配套细节,包括供水、电力、劳动力和消耗品,见本报告第13、14和15章。

日期:2025年12月31日

第4页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

5.0
历史

在Coeur对该项目感兴趣之前,已有多家公司完成了勘探和开发活动。

新阿夫顿矿区的勘探始于1800年代中期,当时探矿者跟随弗雷泽和卡里布淘金热进入不列颠哥伦比亚省内陆。1896年质押的Iron Mask地产是坎卢普斯区的第一个。1898年,一根100英尺长的竖井在波图克矿床上沉没。从二十大之交开始采矿世纪直到1927年在几个金、铜、银矿,包括波图克、铁王、铜王和铁面具。1949年,Axel Bergland先生将Afton财产索赔押在了Pothook工厂上。紧随其后的是一些政党在20世纪50年代和60年代进行的零星勘探工作,这些勘探工作基本上都是不成功的。Chester Millar先生在20世纪60年代中期收购了这块地产,并组建了一家名为Afton Mines Ltd.(Afton Mines)的私营公司,以开展勘探工作。

Afton地区第一次与采矿相关的重大活动始于1970年,当时Afton Mines在最终成为Afton矿床的地方钻探异常铜值。多个作业人员在随后的三年中进行了超过45700米的钻探。

Teck and ISO Mines Ltd.(ISO)于1973年收购了Afton资产,并启动了工程和冶金研究。1977年底,Afton露天矿开始商业生产。在Afton、Crescent、Pothook和Ajax露天矿场进行了采矿。该业务于1991年关闭,1994年重新开放,最终于1997年关闭。

1999年,Afton采矿租约到期,该地块由Westridge Ltd.和Indogold Development Ltd.质押。DRC Resources Corporation(DRC)获得了该物业的选择权,质押了额外的债权,并于2000年开始了一项协同勘探计划,以测试延伸至Afton露天矿以外的额外矿化潜力。

从2004年底到2005年9月,在刚果民主共和国进行了几次积极的技术研究和进一步的勘探钻探之后,从Afton矿坑的南壁开发了一个勘探下降通道,为加密钻探、勘探钻探和矿床的批量取样提供了通道。2005年5月,DRC将公司名称更改为New Gold Inc.

2005-2007年,Hatch Ltd.(Hatch)完成了块状洞窟矿山(包括East Cave、West Cave和B3 Cave)和常规粉磨–浮选磨作业的可行性研究(定义见加拿大)(Hatch,2007),新黄金批准了该项目并于2007年开始地下开发。

在施工期间,勘探钻探将矿化延伸到深度,以确定现在所指的C区。从2012 – 2016年进行的额外钻探确认并划定了该区域,并且新黄金于2015年1月完成了C区可行性研究(定义见加拿大)。

由于大部分重要且相关的勘探是由新黄金或其前身DRC进行的,因此这项工作将在第9节中进行描述。表5-1提供了勘探开发历史概要。

日期:2025年12月31日

第5页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表5-1:
勘探开发历史汇总表

年份

接线员

评论

1896–1927

1896年在坎卢普斯地区的铁面具财产的股权。1898年,一座30米长的竖井沉没在波图克矿床上。从二十大之交开始采矿直到1927年的几个金矿、铜矿和银矿,包括Pothook、Iron King、Copper King和Iron Mask

1949年– 1960年代中期

1949年,阿克塞尔·伯格兰(Axel Bergland)将雅富顿(Afton)的财产索赔押在了波图克(Pothook)的工作上。紧随其后的是一些政党在20世纪50年代和60年代进行的零星、基本上不成功的勘探工作。

20世纪60年代中期– 1973年

Chester Millar先生在20世纪60年代中期收购了这处房产,并组建了一家名为Afton Mines Ltd.(Afton Mines)的私营公司,以开展勘探工作。阿夫顿地区第一次与采矿有关的重大活动始于1970年

1973–1997

Teck Corporation(Teck);ISO Mines Ltd.(ISO)

Teck和ISO于1973年收购了Afton物业,并开始了工程和冶金研究。1977年底,Afton露天矿开始商业生产。在Afton、Crescent、Pothook和Ajax矿坑进行了采矿。该矿于1991年关闭,1994年重新开放,最终于1997年关闭。雅富顿露天矿在1977 – 1997年期间处理了约23.0公吨,平均品位为0.85%铜和0.52克/吨金。

1999–2000

Westridge Ltd.(Westridge)、Indogold Development Ltd.(Indogold)、DRC Resources Corporation(DRC)

1999年,Afton采矿租约到期,Westridge和Indogold入股。刚果民主共和国获得了该地产的选择权,质押了额外的债权,并于2000年开始了一项协调一致的勘探计划,以测试延伸到Afton露天矿以外的额外矿化潜力。

2004–2005

刚果民主共和国

从Afton矿坑的南壁开发了一条勘探坡道,为加密钻探、勘探钻探和矿床的批量取样提供通道。2005年5月,DRC将公司名称更改为New Gold Inc.(新黄金)。

2005–2007

新黄金

可研成块崩落作业包括东洞、西洞、B3洞)进给常规粉磨-浮选磨作业。

2012

新黄金

2012年7月实现商业化生产

2012–2016

新黄金

附加钻探确定C区,但须在2015年进行可行性研究。2015年完成了一次工厂扩建。

2012–2022

新黄金

东部和西部区块洞穴,简称升降机1,于2012年至2022年开采,现已枯竭。B3块洞于2021年开工,目前处于满负荷生产状态。

2024–2025

新黄金

C区于2024年10月实现商业化生产。
K区定义钻探开始。

2026

Coeur

Coeur于2026年3月收购了这些业务,据此,Coeur的一家全资子公司收购了所有已发行和流通的新黄金股份。

新黄金在New Afton进行的大部分勘探工作包括对New Afton地下矿床进行金刚石钻探,并在较小程度上对New Afton陆地包上的其他目标进行钻探。

日期:2025年12月31日

第5页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

6.0
地质设置、矿化、沉积

6.1
存款类型

New Afton矿床被认为是碱性铜-金斑岩矿床的一个例子。

斑岩矿床根据岩浆的地球化学性质以及岩石化学和蚀变、成矿风格的差异,将其细分为碱性和钙碱性类型。碱性斑岩矿床的地球化学特征可能包括以下特征:

相对于二氧化硅含量,碱金属氧化物,如钠、钾含量高;

复杂蚀变共生包括sodic、potassic、calc-potassic蚀变;

与高氧化热液流体、富磁铁岩芯、远端赤铁矿的关联;

局部富集金和铂族元素。

6.2
区域地质

加拿大科迪勒拉山脉的地质历史在很大程度上是由碰撞板块构造所塑造的,这导致了外来地体在北美板块上的增生。新的阿夫顿行动位于Quesnel地体的中生代岩石内,这是一个岛弧组合,在晚三叠世至早侏罗世时期增生到北美大陆边缘。Quesnel地体构成从美国边境延伸到育空地区的Intermontane带的一部分(图6-1)。

Quesnel Terrane两侧以古生代至中生代岩石为界——西面是Cache Creek复合体,东面是Kootenay地体—— Quesnel Terrane记录了与晚三叠世弧形相关的火山活动和岩浆活动,随后是早至中侏罗世的推力和折叠,与岛弧复合体对接到北美板块有关。与斑岩有关的矿化主要发生在岛弧的顶点阶段。Quesnel地体的岩石随后受到间歇性压缩事件的影响,直到白垩纪,后来又受到始新世的伸展变形的影响,导致第三纪沉积岩和火山岩的沉积,不整合地覆盖在Quesnel地体的岩石上。

Quesnel Terrane拥有其他几个与斑岩相关的生产矿山,例如Copper Mountain、Highland Valley Copper、Mount Polley和Mount Milligan。

日期:2025年12月31日

第6页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图6-1:
区域地质图

注:图由不列颠哥伦比亚省地质调查局MapPlace的Coeur修改,2024年

日期:2025年12月31日

第6页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

6.3
当地地质

6.3.1
岩性单元

New Afton矿床出现在Quesnel地体内,位于图6-2所示的尼古拉群火山岩和铁面具基岩碱性侵入体的接触处。图6-3提供了一个地层柱子,表6-1总结了地层序列。

6.3.2
Structure

通常,在尼古拉群和铁面具基岩内没有观察到穿透性的构造叶理,尽管岩石通常是折叠和断层的。它们受到几代变形的影响,包括与岛弧俯冲和随后增生有关的沿西北走向剪切带的压缩过程中的断层,以及与始新世后期地壳松弛有关的伸展和走滑断层。

6.3.3
变质作用

在整个地区,尼古拉群岩石在区域上变质为绿片岩相,并在靠近与岩基相关的侵入体的地方局部变质为角岩。

6.3.4
矿化

在新雅富顿矿床上发现了三种类型的矿化:

以黄铜矿±斑铜矿为特征的原生次生矿化沿二长岩侵入体边缘向角砾岩散布、串起、基质填充;

晚期次生成矿作用沿断层在狭窄和不连续透镜中叠印原生次生成矿,特征为Tennantite-enargite ±四面体和斑铜矿和辉铜矿的痕迹;

表生原生铜和次辉铜矿是由矿床上部和沿断裂带至历史悠久的雅富顿露天矿坑下方约500米处的原生硫化物氧化形成的。

铜–金矿化通常以尼古拉群火山岩和波图克闪长岩内的浸染带、纵梁和裂缝填充硫化物的东西近垂直板状带的形式出现。主岩被多相二长闪长岩和二长岩侵入体蚀变和矿化,这些侵入体被认为具有樱桃溪亲和力。二长岩侵入体在空间上与矿化有关,尽管它们本身一般不会矿化,而二长闪岩岩脉通常矿化良好。

日期:2025年12月31日

第6页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图6-2:
地方地质图

注:图由Coeur修改,2026。

日期:2025年12月31日

第6页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图6-3:
地层柱、新雅富顿矿床区域

注:图由Coeur修改,2026。

日期:2025年12月31日

第6页-5

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表6-1:
地层表

单位

亚单位

说明

Chilcotin
集团

中新世碱性洪水玄武岩和中新世-更新世玄武岩。

坎卢普斯
集团

宁静
阵型;
露珠平底鞋
阵型

淡至中灰色–棕色。从泥岩到砾岩,成分各不相同。卵石砾岩分选适中,有碎屑或矩阵支撑,有圆形到亚角碎屑。卵石由燧石、泥岩、互层火山岩和沉积岩组成。层状粉砂岩、泥岩、砂岩局部与幼年煤层互层。这些沉积岩很可能来自始新世时代的近端火山原岩。不协调地覆盖在尼古拉集团和铁面具浴池之上。

阿什克罗夫特
阵型

后矿物侏罗纪沉积单元,解释为沉积于岛弧深层盆地。不协调地覆盖在尼古拉集团和铁面具浴池之上。

Latite

一种晚期侵入单元,它横切所有矿化侵入和火山单元。当新鲜时,拉氏体是一种淡粉米色,尽管它经常被改变为淡灰色或绿灰色,有时还带有明显的亮蓝绿色的紫红色。Latite单元具有细粒度,其特点是有大量非常细的针状物< 1mm的斜长岩,尽管蚀变通常会掩盖这些;该单元还包含5 – 10%的反面体镁铁质矿物,最大可达1 mm,在通常为浅灰绿色的蚀变中脱颖而出。地球化学表明,拉氏岩相当原始,在无水环境中演化,与矿化和更早的侵入和火山单元无关。偶尔会观察到高品位变质岩的异质石块,这在该区域内是未知的。

铁面具
浴池

甜面包闪长岩

Sugarloaf闪长岩的堤坝和窗台在Pothook矿坑附近和内部很常见。这种棕灰色闪长岩在长石和磁铁矿的细粒基体中具有1 – 1.5毫米的角闪石和斜长石斑晶的细到中粒。在区域上,该单元具有相当大的纹理变异,并与钠长石蚀变有关。主要发现于新雅富顿矿床以南。

兰普菲

成矿后期的暗镁铁质侵入单元。该单元常伴有强烈的碳酸盐脉络,常蚀变为绿泥石,见于主要岩性接触和断层及其周围。岩石学分析表明,该单元主要为纤维闪石,常蚀变为绿泥石,并伴有副磁铁矿和黄铁矿。

樱桃溪
二长岩

在西部和西南部与尼古拉群火山岩接触,在东部和东南部与波图克闪长岩接触。侵入体似乎向西南方向下沉变窄,并在地表附近分裂成几个较薄的堤坝。部分断界,呈东北偏东走向,穿过沉积区域,在物业东侧弯曲,呈更东南的趋势。Cherry Creek二长岩主相由亚面体到正面体正长岩、斜长岩、黑云母与副磁铁矿、角闪石、磷灰石、钛矿、稀有锆石组成。纹理从斑状到细粒等粒状到粗面状不等。受K长石、绿帘石、磁铁矿±阳起石蚀变影响而变化较大。

日期:2025年12月31日

第6页-6

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

单位
  亚单位   说明

二闪长岩

浅至深橙色–粉红色和斑驳的棕色,斑状至亚粗面状,主要由亚面体至自面体的K长石、白色斜长石板条、黑云母和角闪石组成,常伴有副白氧烯。强烈蚀变为普遍或斑片状的K长石和黑云母,斑片状为断裂控制的黑色黑云母-绿泥石-镜粒。解释为高品位斑铜矿成矿的致病侵入相。

波图克闪长岩

灰色–绿色,细粒至中粒,晶质质地从等粒“盐和胡椒”到系列不等。它主要由亚面体到自面体斜长石、黑云母、辉石组成。Poikilitic黑云母是诊断性的,尽管在闪长岩发生中度到强烈改变时很难识别。

尼古拉集团

PICRite单位

苦铁矿单元向北陡峭倾斜,通常叶面很好,有剪切触点。它呈深蓝绿色至黑色,强磁性,由细至粗粒、亚面体至自面体的蚀变橄榄石晶体组成,位于中等至强的绿泥石-滑石-透闪石-磁铁矿角粒内,局部有斑岩橄榄石±方柱石和局部充满沸石的囊泡。正积层、自碎屑角砾岩、石榴石状纹理很常见。

非碎片化
岩石

非碎片性和大部分连贯的晶体凝灰岩和安山岩流以非常细和细到中粒的亚面体到反面体、破碎和/或嵌边的斜长岩±辉石±角闪石斑晶为主。它们通常在可变改变的细粒基质中含有不到5%体积的粗灰到青金石碎石碎片。

零碎的
火山角砾岩

碎片状火山角砾岩由分选不良、颜色多变、块状到岩系、角状到亚圆形、翻红石到块状大小的碎屑组成,分布在深色的绿泥质火山基质中。角砾岩为单体至多聚体,包含斑状闪长岩、安山岩、玄武岩、苦铁矿和附生火山岩的碎屑,所有碎屑都被包围在一个粗粒的富含晶体的基质内。

尼古拉群火山岩向北适度到陡峭倾斜;相包括多岩性和整体性角砾岩、结晶凝灰岩和安山岩到玄武岩流动。该单元可细分为碎片亚型和非碎片亚型。

日期:2025年12月31日

第6页-7

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

6.4
物业地质学

6.4.1
存款尺寸

新雅富顿矿床的主要区域呈板状、近乎垂直、西南俯冲体,沿走向至少1.4公里,宽约100米,向下俯冲范围超过1.5公里。该矿床保持向西、向东和深度开放。

6.4.2
岩性单元

New Afton矿床位于Iron Mask Batholith南部岩体的西北端;它横跨尼古拉组的Pothook闪长岩和火山岩的接触面(图6-4和图6-5)该矿床的南面以一个苦铁矿单元为界,该单元本身就受到Sugarloaf闪长岩的堤防侵入。

主岩被多相二长闪长岩和二长岩侵入体蚀变和矿化,这些侵入体被认为具有Cherry Creek亲和力。二长闪长岩和二长岩侵入体在空间上与矿化有关,尽管二长岩本身一般不会矿化。二长闪长岩岩脉往往矿化较好。

6.4.3
Structure

新阿夫顿矿区被一系列与电弧相关的区域尺度的脆韧性剪切带横切,这些剪切带的方向各不相同,包括西北向、东向和东北向。剪切带一般沿侵入体边缘发育,解释为控制铁面基岩就位及相关热液蚀变和成矿作用。它们拥有硫化铜扩散、裂缝填充和沿着火山和侵入性接触的细脉。

后来的矿物后延伸事件重新激活了这些构造,导致沿着先前存在的东北向剪切带的右旋脆性断层和沿着先前存在的西北向剪切带的正常运动。

狭小的次生构造被hypogene tennantite-四面体矿化叠印成矿。断层和伴生压裂也为大气水提供了管道,引发了风化作用,产生了原生硫化物矿化的表生蚀变。

6.4.4
改建

蚀变共生作用由一系列复杂的钾质到钙质-钾质和青石质蚀变组成,进而被断层控制的叶状组合叠印,随后是局部泥质蚀变。

日期:2025年12月31日

第6页-8

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图6-4:
地质图,新雅富顿矿床

日期:2025年12月31日

第6页-9

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图6-5:
相对于岩性单元的矿化带

注:顶部:4390米高程矿井网格处水平断面。左图:纵向断面向北看。右:横截面向西看,在3350mE,矿井网格。

日期:2025年12月31日

第6页-10

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

铜–金矿化与系统中央核心的黑云母显性钾/钙–钾蚀变直接相关。蚀改组合被分类和建模为六个主要的蚀改域,如表6-2所示

6.4.5
矿化

新的雅富顿矿化带大致可分为三个主要区域:主带、吊墙(HW)带和东部带(表6-3,参考图6-5所示位置)。

主带是位于波图克闪长岩西部边缘的西南俯冲板状带;该带沿走向延伸超过550米,向下俯冲超过1.5公里。它以Afton矿坑的形式从地表开始,并继续在地下细分为Lift 1 East、Lift 1 West、B3、C-Zone和D-Zone矿区。主区C区矿区是目前唯一正在开采的矿区。

HW带是位于波图克闪长岩南缘的较小的卫星带。它们大致呈板状,沿走向延伸325米,深度延伸800米。

The Eastern带包括东延、上K带、K带下盘,均位于波图克闪长岩北缘。东延线为板状西南俯冲带,沿走向延伸约300米,纵深约300米。上K-带与东延段矿化样式相似,与目前勘探中的K-带下盘深度相接,其绝对尺寸未知。它的几何结构遵循一种花结构模式,其中更高等级的次生矿化透镜与沿着结构和对比的流变边界的聚焦亚垂直流体上流路径相关。目前K区沿走向延伸超过650米,宽度大于250米,深度超过900米。

矿化带分为hypogene、次生hypogene(或中近系)、表生(图6-6)三种广泛的矿化类型。

次生是指原生硫化物矿化,其特征是存在黄铜矿和斑铜矿。次生因矿化在岩心测井目的中被定义为含有> 1%黄铜矿或> 0.5%斑铜矿,主要与黑云母蚀变伴生。在整个新雅富顿足迹中,次生矿化被细分为三种独特的风格:

黄铜矿优势矿化位于二长岩储量(主带和HW带)边缘的尼古拉群火山岩中;

斑岩显性矿化赋存于二长闪长岩岩脉、闪长岩、火山岩中,位于波图克闪长岩边缘。二长闪长岩被解释为这种类型矿化(东延和上K带)的致病侵入相;

黄铜矿为主的矿化位于尼古拉火山岩中,没有确定邻近的致病侵入体(K区下盘)。

日期:2025年12月31日

第6页-11

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表6-2:
改动类型

改建
类型

说明

阿吉尔利茨

这种蚀变的特征是沿着切割矿体的断层出现的高岭石、白云石、绢云母的狭窄、不连续、浅黄色透镜体。次生次生成矿作用与这种后矿物风格的蚀变有关。

叶状

叶状蚀变组合由以斑片状为主到普遍的绢云母±白云石±硬晶石±硬石膏±钠长石、黄铁矿、碧玺、石英组成。叶状蚀变在矿化带外围叠加了较早的钾质和丙石质蚀变,并向外向上爆发。在K区下盘,明显密度的石英、硬石膏、碳酸盐脉充填断层、角砾岩、裂缝构成了围绕主要断层的广泛蚀变包络,贯穿了整个矿化带的早期钾蚀变。绢云母-钠长石-石英-黄铁矿也在整个K区下盘地区局部叠印钾蚀变局部破坏矿化。

Propylitic

这种蚀变的特点是普遍和选择性的绿泥石;斑片状,选择性到断裂控制的绿帘石±方解石取代镁铁质晶体;以及贯穿始终的黄铁矿和磁铁矿。它常见于碎片状和结晶状的尼古拉群火山岩中,其中绿帘石选择性地取代碎片和晶体。Propylitic蚀变形成了钾域的外围。这种改变的外部界限是未知的。

K-feldspar-
占主导地位

K长石蚀变主要发生在矿脉花边,作为含有副黑云母±磁铁矿的普遍和破坏纹理的蚀变。它的宿主是所有的岩石类型,除了picrite和晚期堤坝。常见于镜石±绿帘石脉的沿缘,钾长石蚀变强度随着靠近二长石触点而增加,在二长石内最强。弱异常铜品位很常见,但并不总是存在于K长石蚀变包络内。斑铜矿和高铜品位出现在整个矿化带的斑片状K长石蚀变尼古拉群火山岩中。

生物滴度-
占主导地位

黑云母的纹理范围从选择性镁铁质矿物替代到普遍和纹理破坏性。黑云母蚀变含副K长石±磁铁矿,除后矿脉外,可寄主于所有岩石类型。它最常位于尼古拉火山岩、闪长岩和二长闪长岩单元内,与次生矿化密切相关。黑云母蚀变存在于二长岩中,但紧邻其触点最强。黑云母被绿泥石或丙酸石蚀变不同程度地重印。

钙离子

钙质蚀变组合的特征是早期的磁铁矿脉带绿帘石,典型地出现在Pothook闪长岩和Cherry Creek二长岩相内。附属矿物包括磷灰石、阳起石,以及微量的黄铁矿和黄铜矿。

日期:2025年12月31日

第6页-12

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表6-3:
矿化带特征

资源
地区

主导主机
岩性

致病性
Intrusion

占主导地位
改建

占主导地位
矿化

主区

升降机1东

闪长岩

樱桃溪二长岩

氧化、钙、钾

超能基因

升降机1西

尼古拉群火山岩

樱桃溪二长岩

黄铜矿– hypogene

B3

尼古拉群火山岩

樱桃溪二长岩

黄铜矿– hypogene

C区

尼古拉群火山岩

樱桃溪二长岩

黄铜矿– hypogene

D区

尼古拉群火山岩

樱桃溪二长岩

黄铜矿– hypogene

吊墙
区域

HW 1

尼古拉群火山岩

樱桃溪二长岩

Calc –钾

黄铜矿– hypogene

HW 2

尼古拉群火山岩

樱桃溪二长岩

Calc –钾

黄铜矿– hypogene

东部地区

易事特
延展

闪长岩

二闪长岩

斑铜矿– hypogene

上K-

闪长岩和二闪长岩

二闪长岩

斑铜矿– hypogene

K区
下盘

尼古拉群火山岩

不详

钾和钙-钾

黄铜矿-hypogene

日期:2025年12月31日

第6页-13

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图6-6:
新雅富顿地质模型内的矿化域

日期:2025年12月31日

第6页-14

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

次生次生成矿狭窄、不连续,通常局限于脆性断层。其形成为后期叠印的天宁特–菱镁石+四面体,斑铜矿和辉铜矿围合原生硫化物矿化。

表生成矿作用由天然铜和辉铜矿组成,它们是通过暴露于风化和侵蚀的矿床最上部的原生硫化物氧化而形成的。为岩心测井目的,它被定义为含有0.5%或更多的天然铜,或者,在没有天然铜的情况下,具有0.2% Cu阈值测定的强氧化间隔(赤铁矿和粘土)。超基因结构域大致呈圆锥形,位于历史上的雅富顿矿坑下方。

日期:2025年12月31日

第6页-15

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

7.0
勘探

7.1
探索

7.1.1
网格和调查

矿山坐标采用局部矿山网格坐标系,其中矿山网格向北在UTM北(NAD83 10区)向西旋转50 º,矿山网格标高(以简称“MG”表示)在UTM中增加5000 m的地表标高。

7.1.2
地质测绘

从2000年起,在感兴趣的区域以1:1000的数量级对露天矿坑和矿坑周围的可用露头进行测绘,到以1:10000的规模进行广泛的区域测绘。利用测绘数据更新了图7-1和图7-2所示的地质模型和区域地质图。

2012-2013年进行了地表测绘和岩心重新测井,以支持为矿产资源估算开发的新地质模型。

2016年还进行了详细的地表测绘,以帮助为地质模型的更新提供信息。

7.1.3
地球化学

早期地球化学采样数据被钻探数据所取代。

当前的地球化学项目主要涉及年龄测年:

2014年,地质年代学样本被提交给安大略省安卡斯特Actlabs的Yakov Kaputsta博士,用于对受后矿物断层影响的各种岩性单元的绢云母进行钾–氩(K – AR)测年。结果返回的数值表明,沿后矿物断层的热液流体流动比斑岩相关矿化的降水要年轻得多。

2023年,选择4个样本进行铀铅(U – PB)地质年代学分析,以辨别东延和K带的前、同、后矿物侵入岩的绝对年龄。这些样本是由不列颠哥伦比亚省地质调查局采集的,据此回收的锆石不足,无法进行年龄测定。

7.1.4
地球物理学

机载和地面地球物理调查于2000年开始。这些调查的详细情况列于表7-1,调查边界位置如图7-1所示。

日期:2025年12月31日

第7页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表7-1:
地球物理调查

年份

公司

类型

线路-公里

评论

2003

Peter Walcott & Associates Ltd。

诱导极化

18(地面)

沿新雅富顿上空的一条长东南横越和波图克上空的两条西北风横越进行的测量

2005

辉固机载测量公司。

DIGHEM

1,323(空降)

西北–东南方向,从铜王穿过新雅富顿,向阿贾克斯延伸

2008

Quantec Geoscience Ltd。

大地电磁
直流电阻率和感应极化

34.5(空降)

在新雅富顿上空向西北方向延伸进入北地(9条线路)

2011

辉固机载测量公司。

DIGHEM、磁强计和辐射测量

1,905(空降)

飞越大西北–东南方向区域,包括横跨坎卢普斯湖、铜王、雅富顿。与2005年调查有些重叠

2016

Peter Walcott & Associates Ltd。

磁力和重力

50.5(地面)
22.5(空降)

Pothook和威廉姆斯溪地区上空的地磁和重力

SJ地球物理学

Volterra 3d诱导极化和钻孔IP

22.5(地面)

新雅富顿矿坑以南和以东三个网格。Pothook钻孔124m深度钻孔诱导偏振调查

2019

迪亚斯地球物理学

诱导极化

108.1(地面)

在Cherry Creek的New Afton矿以西完成

SJ地球物理学

诱导极化和电磁学

不适用

在位于历史悠久的雅富顿TSF上的具有地表电磁回路的位于地下的单个钻孔的977m上完成
  2021
Simcoe地球科学

诱导极化

6.7(地面)

三条线路横跨Cherry Creek、Northlands、New Afton

日期:2025年12月31日

第7页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

  年份   公司   类型
线路-公里
  评论

SJ地球物理学

诱导极化

36.7(地面)

在Golden Corral完成。New Afton矿西南约12公里处

2023

SJ地球物理学

诱导极化和电磁学

不适用

1250米钻孔完成Volterra井下电磁和感应极化调查

日期:2025年12月31日

第7页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图7-1:
地球物理勘测图

日期:2025年12月31日

第7页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

7.1.5
勘探漂移

从2004年11月开始,从Afton露天矿坑的南壁开发了一个勘探坡道,为地下批量取样和加密钻探提供通道,并为所需的进一步勘探钻探确定矿化的全部范围。从那时起,开发了其他几个勘探漂移,为岩心钻探提供通道。

2022年,从B3级基础设施(矿山网格标高4800米)开发85米勘探漂移,用于东延金刚石钻探。

2024年初,从5000米的矿山网格高程开发了407米的勘探漂移,以方便对K区和HW区进行勘探钻探。从C区开发(海拔4500m;矿山网格)向东延伸的额外579米勘探漂移于2024年11月开始,并于2025年5月完成,该漂移的开发旨在促进向东和在K区的深度进行金刚石钻探。

7.1.6
其他研究

完成了多项岩相学和其他研究,如表7-2所示。

7.1.7
合资格人士对勘探资料的解释

自20世纪70年代中期以来,新的雅富顿作业区一直是勘探和开发活动的主题,由于勘探和采矿活动,开发了一个相当大的信息数据库。程序与执行工作时的行业标准做法一致。

7.1.8
勘探潜力

已知矿化的向下倾角和向下倾角以及沿着尼古拉群火山岩和铁面具基岩侵入相(Pothook闪长岩和Cherry Creek二长岩)之间的岩性接触有很强的勘探潜力。

与主带矿化(东延、K-带等)相邻的近端和侧向的几个目标在结构上受到同矿断层的强烈控制,这些同矿断层很可能是长期存在的,并随着矿后断层位移而被重新激活。

需要做更多的工作来解开近矿地质环境和后矿体构造构架的构造结构,量化垂直和水平位移的量,并跟进后矿体断层的成矿偏移和位移。

日期:2025年12月31日

第7页-5

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表7-2:
完成岩石学和其他研究

年份

顾问

注意事项

2006

温哥华
岩石学
有限

对2005年岩心钻探计划中代表各种矿化和蚀变样式的样品进行70个样本岩相学研究。

2013

温哥华
岩石学
有限

5月34个样本岩石学研究;12月22个样本岩石学研究。样本是从2012年的钻探计划中收集的;大多数显示出强烈的K长石蚀变。

不详

在2013年钻探活动期间进行了51个样本长石染色研究。选择用于研究的样品用硝酸钴钠和苋菜红染色,以确定样品是否被二次钾长石改变。一些样本也在2014年钻探计划期间提交。大多数显示出强烈的K长石蚀变。

2016–
2019

Actlabs

112个含硫化物矿物手采样品的硫同位素分析。δ的值34S范围为-26.3 – 33.3/mil(同位素计量单位),显示出从接近矿化的贫化值到随着与已知矿化距离的增加而更高的值的一般分带

2020

Minerva驱动程序

人工智能研究完成,以更好地了解新的Afton矿床,并为进一步的地下勘探提供矢量。该模型结合地球化学主成分分析,确定了三个广泛的目标区域进行额外调查:西区、SE区和北区。

2023

温哥华
岩石学
有限

东延2022 – 2023年岩心钻探采集的代表各种岩性单元、矿化、蚀变样式的样品22样本岩相学研究

2024

Actlabs

在斑岩铜-金矿化周围叶状蚀变域的光晕内采集了24个地下钻芯浸染黄铁矿和硬石膏样品,并对其进行了硫同位素处理和分析。24个手工挑选的硫化物和硫酸盐样品返回了δ34S值与其他研究一致,显示对矿化的消耗。该功能正在被用作探索矢量

2025

温哥华
岩石学
有限

对主要来自较高水平矿床的样品进行了15次样本岩相学研究,在那里进行的研究是为了区分二长岩-闪长岩的中等-强烈蚀变侵入相。

日期:2025年12月31日

第7页-6

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

7.2
钻孔

7.2.1
概述

2000 – 2025年,项目区共完成岩心、反循环、压电锥穿透、垂直地震剖面、ODEX、声波钻孔(601,145.21 m)1,712个。2004年没有进行钻探。钻探包括为岩土、水文地质、冶金和勘探目的而完成的钻孔。钻孔既有地表的,也有地下的。这次钻探的概要载于表7-3,包括项目上完成的所有钻探,但为基础设施钻探的服务孔除外。项目区域的钻领位置图包含在图7-2中。

支持矿产资源估算的岩心钻探总结在表7-4中。用于资源估算的岩领位置图和钻井横截面分别见图7-3和图7-4。

该项目曾在2000年之前进行过钻探,但在记录不完整且未报告的情况下被认为是历史性的,因此未在资源估算中使用。仅使用金刚石钻孔进行矿产资源估算。远端勘探钻孔和岩土钻孔也不用于估算。

7.2.2
演练方法

在已知的情况下,钻探承包商包括位于坎卢普斯的Atlas Drilling Company(Atlas)、位于温哥华的Boisvenu Drilling Ltd.(Boisvenu);位于坎卢普斯的Western Exploration Drilling Ltd.(Western);位于坎卢普斯的FORACO Drilling Ltd.(FORACO);以及位于坎卢普斯的Connors Drilling Ltd.(Connors)。

核心尺寸包括PQ(85.0毫米)、HQ(63.5毫米核心直径)NQ2(50.6毫米)、NA(47.63毫米)、BQ(36.4毫米)。

Geotech Drilling Services Ltd.(Geotech)和Foraco Drilling Ltd.完成了岩土和水文地质岩心、RC、压电锥穿透、垂直地震剖面、Odex和声波钻探。

7.2.3
伐木

芯盒被运到伐木楼,摆在架子上,用水冲洗,清除钻井泥浆。核心被拼凑起来巩固它,进尺标记被转换为米。从每个区块向前和向后测量核心长度,以检查是否有缺失的间隔。然后,盒子上会标有孔号、盒子编号以及“从”和“到”的深度。湿岩芯是在伐木台上拍摄的,每个图像的盒子以四个为一组排列。样品间隔使用彩色铅笔标记在核心上,样品标签装订在旁边的盒子里。

Core一直使用Maxwell Geoservices LogChief软件登录到笔记本电脑中,直到2023年。随后,岩心测井信息被记录到Seequents的MX矿床软件中。

日期:2025年12月31日

第7页-7

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表7-3:
Property Drill汇总表

年份/方案

领子位置

钻头类型

没有。孔洞

2000–2003

表面

DDH

107

53,813.57

2005–2006

表面

DDH

49

25,778.39

ODEX

24

680.55

地下

DDH

105

43,969.76

2007–2008

表面

DDH

46

24,655.76

地下

DDH

23

4,981.65

2009–2011

表面

DDH

28

10,394.17

地下

DDH

58

8,677.24

2012–2014

表面

DDH

41

11,081.56

RC

50

3,134.93

索尼克

23

840.45

PCPT

18

694.10

地下

DDH

187

98,630.80

2015–2018

表面

DDH

51

17,523.65

RC

50

4,607.22

索尼克

10

302.74

PCPT

1

59.85

VSP

50

1,000.00

地下

DDH

56

26,368.87

2019–2022

表面

DDH

91

40,242.89

RC

47

2,875.19

索尼克

36

1,766.25

ODEX

3

60.96

PCPT

3

116.26

地下

DDH

270

86,934.00

2023–2025

表面

DDH

49

22,162.65

地下

DDH

236

109,791.75

总计

1,712

601,145.21

注:DDH =金刚石钻孔;RC =反循环;SONIC =声波钻孔,PCPT =压电锥穿透测试;VSP =垂直地震剖面;ODEX = ODEX钻孔法

日期:2025年12月31日

第7页-8

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图7-2:
钻领位置图、项目区

日期:2025年12月31日

第7页-9

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表7-4:
用于矿产资源估算的钻探

年份/方案

领子位置

钻头类型

没有。孔洞

2000–2003

表面

DDH

93

47,066.38

2005–2006

表面

DDH

14

11,160.51

地下

DDH

105

44,017.00

2007–2008

表面

DDH

43

23,081.46

地下

DDH

23

4,981.65

2009–2011

表面

DDH

23

7,746.13

地下

DDH

52

8,424.18

2012–2014

表面

DDH

41

11,081.56

地下

DDH

183

98,469.20

2015–2018

表面

DDH

8

3,491.34

地下

DDH

51

24,818.85

2019–2022

表面

DDH

8

3,043.43

地下

DDH

272

86,803.85

2023–2025

表面

DDH

19

11,062.05

地下

DDH

230

106,284.20

总计

1,165

491,531.79

日期:2025年12月31日

第7页-10

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图7-3:
用于矿产资源估算的钻探的领口位置

日期:2025年12月31日

第7页-11

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图7-4:
示例钻孔部分,用于矿产资源估算的钻孔

日期:2025年12月31日

第7页-12

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

使用预先设定的测井模板对岩心进行岩性、纹理、蚀变和矿物学地质测井以及构造参数。岩土测井包括磁化率、比重、岩石质量指定(RQD)、采收率、接缝总数、岩石强度、接缝填充量、接缝组合角、接缝蚀变、接缝组合数、接缝孔径(间隙分离)、接缝粗糙度。对于定向核心,使用了Boart Longyear TruCore和Axis定向系统,核心组装在托盘中并与定向标记对齐。收集结构方向测量值。

磁化率通过手持传感器直接读取到MX沉积物中。沿着木质深度标记之间的核心每30 – 50厘米进行五次测量。然后,这些值被平均为块到块的间隔。

每50m岩心取一次,取一具代表性的岩心试样进行点荷载试验。这些测试是使用手动PIL-7点载荷测试仪进行的。断芯碎片在测试后收集并返回芯盒。

钻芯的高光谱分析始于2019年,使用的是光谱演化OreXpress便携式光谱仪,其工作波长范围为350 – 2,500 nm。设计用于作为参考材料的白色反射板每10个样品进行一次扫描,并在样品运行开始时进行。一般每送检一份样品(每2米)采集一份高光谱样品;迄今共采集64,498份样品。

7.2.4
复苏

该资源使用的钻孔共包含15,730次岩心,回收率为98.5%。

7.2.5
领子调查

2019年以前,钻孔围口位置由矿山勘测队在钻孔前进行勘察,通过采集钻孔完井后的东、北、高程、方位角、倾角进行再勘察。自2019年以来,钻头的方向使用寻北钻机定位系统进行测量,例如由钻头操作员操作的Imdex DeviAligner或Reflex TN14陀螺罗盘。钻机对齐后,矿山测量员将进行东、北、高程测量,方位、倾角确认钻机对齐工具。

7.2.6
井下调查

钻孔承包商还使用DeviGyro Overshot Xpress(OX)井下工具测量了岩心钻孔的井下倾角和方位角数据。

7.2.7
自数据库关闭日期以来的钻探

在报告日期,钻探正在进行中,自2026年1月8日数据库关闭日期以来,已完成5个地下金刚石钻孔,总计1,1578 m。该数据库的关闭是在日历年度截止之后,以便最终确定特定K区勘探钻孔的所有化验结果。关闭后钻探是在2025年矿产资源限制形状之外完成的,不会对报告的矿产资源的品位或体积产生影响。

日期:2025年12月31日

第7页-13

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

7.2.8
对材料结果的评论及解读

钻孔的设计是为了尽可能垂直地与矿化相交。由于钻探仅限于地下钻台,因此需要广泛的截距角来测试矿化域(矿化范围为15 – 90 º的截距角)。低角度钻孔(低于与矿化相交的30 º)被纳入矿产资源估算过程,但必须得到更接近垂直角的额外钻孔的支持(或至少得到交叉钻孔的支持),以支持3D解释、区块建模和最终资源分类。否则,分类会在当地进行调整,以反映较低的信心。

新雅富顿行动的矿化带一般是亚垂直的,可以用成角度的钻孔充分钻孔。已完成足够数量的陡、浅、角钻孔,以测试对矿化的垂直和水平控制。

钻探和勘测是按照当时的行业标准做法进行的,并提供了合适的矿化覆盖范围。所使用的项圈和井下调查方法提供了可靠的样本位置。记录程序提供了描述的一致性。

这些数据被认为适用于矿产资源和矿产储量估算。QP已知没有任何钻井因素会对结果的准确性和可靠性产生重大影响。

7.3
水文地质学

7.3.1
采样方法和实验室测定

在采矿作业开始之前,基线地下水质量测量是根据2006年4月和2006年6月收集的11个地下水样本得出的。结果表明,在BC省批准的保护淡水水生生物水质指南中,硫酸盐、钠、铁、砷、硒、铅、钼和锌的浓度自然升高,超过了阈值。对于大多数地下水样本,pH值始终呈碱性,表明矿址附近的地下水呈中性。这可归因于地下水与沉积岩/覆盖层之间的相互作用,或火山岩的碳酸盐含量高,具有开发碱性地下水的作用。

7.3.2
对结果的评论

对地下水和地表水的要求很好理解,监测方案足以支持LOM计划。

日期:2025年12月31日

第7页-14

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

7.3.3
地表水

作业不排放作业接触水(流出物)的主动作业。来自新雅富顿TSF、Pothook TSF和选矿厂建筑的地表水径流和地下水渗漏通过自然流动路径或旨在捕获水并将水输送到这些设施的工程在水管理池塘、安全壳池塘或雅富顿坑TSF捕获区中捕获。

来自历史上的雅富顿作业区的一些场外流动包括从东泥沼向东北方向的季节性地表水流、从历史上的雅富顿TSF西北部向西北水管理池的渗水,以及来自历史上的西北废石堆的季节性径流。

地表水质量监测是根据许可证100224和许可证M-229的要求在采矿作业范围内和附近进行的;它在Coeur提交给不列颠哥伦比亚省环境和公园部的年度报告以及提交给不列颠哥伦比亚省采矿和关键Minerals部的年度复垦报告中进行了总结。

按照地表水监测程序,对水样进行一般化学参数、阴离子、养分、总金属和溶解金属的分析。ALS Environmental Services是一家获得加拿大实验室认证协会认证的实验室,与所有分析工作签约。作为QA/QC计划的一部分,现场空白和重复样本被收集。

由于没有确定水质的许可限制,因此将地表水质量结果与BC省批准的淡水水生生物保护水质指南进行比较,作为参考。如无获批准的指引,适用时以BC省工作水质指引或受污染场地附表3.2通用数字标准作为参考。

区域地表水水质分类为基本周中性、超过非常硬、硫酸盐含量高。一般来说,现场和接收环境中的水质反映了区域的水质状况。一些样本的硫酸盐和硒值超过了BC省批准的保护淡水水生生物水质指南中规定的阈值。

7.3.4
地下水

雅富顿露天矿坑被确定为地下水汇,地下水流矢量汇聚在矿坑上。整个矿山基础设施都在这个捕获区内,除了西半部不活跃的历史Afton TSF和西北部废石储存地点。现场地下水自然流向为西北方向。

在Coeur运营之前和运营期间的不同时期,已在矿址内的覆盖层和基岩层中安装了地下水监测井。目前,地下水质量监测按照许可证100224的要求进行,并在提交给不列颠哥伦比亚省环境和公园部的年度报告中进行汇总。

日期:2025年12月31日

第7页-15

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

地下水样本作为抓取样本收集,然后提交给ALS环境服务进行分析。地下水管理计划包括40个站点,每季度或每年采样一次。

从区域上看,地下水的特征是基本到周边中性,超过非常坚硬,并且硫酸盐含量很高。地下水水位总体稳定,部分地下水位高程下降。根据Cherry Creek Estates处理厂的测量,没有迹象表明与地雷有关的影响对住宅水井产生了影响。地下水浓度与《污染场地条例》中显示的值进行比较;在2023年采样期间,在34口井中确定了高于规定阈值的值如下:硫酸盐(20个样品)、钼(18个)、氟化物(13个)、锰(10个)、氯化物(7个)、铀(7个)、硒(2个)、砷(1个)、铬(1个)和锌(1个)。不需要根据这些结果采取补救或缓解行动。

当地的水文地层包括天然未固结(即覆盖层)和基岩地层和结构,以及废石、填充物和矿山设施工程结构等人为单元。解释的地下水渗流模式一般是从北、东、南向放射状,向Afton Pit TSF汇聚,这是一个地下水汇。大部分地下水流动发生在松散的物质内部,最显著的流动发生在被粗沉积物填充的古河道中基岩接触点上方。地下矿山承载的地下水到更深基岩的首要来源是区域地下水流。由于孔隙度和渗透性较低,基岩单元中没有发现重要的水源。

7.4
岩土工程

用于地下设计的岩土特性是利用实验室测试、岩土岩心测井、开发轮次的工作面测绘来收集的。岩体质量使用以下尺度分类:

岩石质量指定(RQD);

Q’,Barton et al.(1974)之后;

岩体等级(RMR89),在Bieniawski(1989)之后;

R级,国际岩石力学学会(ISRM)后,使用无侧限压强和点荷载测试数据集。

典型岩体性质以Q1(25百分位),Q3(75百分位)和表7-5中每个矿区的中值以及表7-6中每个岩性的中值。

矿化带内的RMR89中值范围为61 – 63,表明岩石质量“良好”。Q’和RMR89值在矿产储量估算中包含的三个矿区之间相对一致。R品级值3 – 4表示完整的岩石强度为25 – 100MPa。

Ashcroft组沉积和苦铁矿单元被划分为“差”和“一般”质量,

日期:2025年12月31日

第7页-16

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表7-5:
按矿区划分的岩土属性

   矿区
RQD
(%)
  问’
  RMR89

R级
(完好无损的强度
估计)
  第一季度   Q3   中位数   第一季度   Q3   中位数   第一季度   Q3   中位数
第一季度
  Q3   中位数

B3洞穴

54

85

72

3.9

40.7

13.7

54

65

63

R3

R4

R3

C区洞穴

68

94

85

6.2

27.0

14.0

58

69

63

R3

R4

R3

东延

65

89

79

7.7

33.4

16.4

56

66

61

R3

R4

R3

表7-6:
岩性岩性

   岩性

RQD
(%)
  问’   RMR89
R级
(完好无损的强度
估计)
  第一季度   Q3   中位数   第一季度   Q3   中位数   第一季度   Q3   中位数   第一季度   Q3   中位数

尼古拉集团
火山岩

61.8

90.8

83.2

6.3

24.9

12.6

57

71

65

R3

R4

R3

闪长岩

57.9

87.5

75.4

6.2

32.6

14.0

55

69

63

R3

R4

R3

故障

30.5

78.3

58.9

2.3

11.7

5.45

38

59

50

R1

R3

R2

二长岩

53.8

84.9

71.1

4.6

16.6

8.2

55

68

62

R3

R4

R3

皮克瑞特

55.6

89.2

76.7

4.8

23.3

11.25

48

68

59

R2

R3

R3

阿什克罗夫特
阵型
沉积岩

15.2

65.1

45.4

0.05

5.0

2.0

21

51

40

R1

R3

R2

分别。它们位于矿体的南部边界,在尼古拉集团火山岩单元内罕见地出现了小型微晶石筏。这些单元的岩性由于其较弱的岩体特性以及矿石稀释和沉降趋势变化的风险,对于洞穴生长和沉降建模具有重要意义。

7.4.1
采样方法和实验室测定

对选定的钻芯样品进行了包括228次无侧限抗压强度(UCS)测试在内的实验室岩石测试,以表征岩石类型的完整强度特性。

此外,点荷载试验为岩石材料的强度分类提供了一个指标,从而提供了完整岩石强度的相对指示。勘探组定期对钻芯进行点荷载测试,共计14,035次测试。从试验中计算出的IS50(点载荷指数)可用于了解完整强度特性的空间可变性。IS50指数也可以用来估算单轴抗压强度。

日期:2025年12月31日

第7页-17

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

为支持K-Zone表征,WSP Canada被要求进行250次单轴抗压强度(带应变)、35次三轴压缩和75次巴西测试,预计结果为Q22026。

7.4.2
原位岩体应力

采用两种方法测定原位岩体应力:联邦科学和工业研究组织(CSIRO)的空心包裹体单元(HI-Cells)和Sigra Pty. Ltd.的原位应力测试岩石应力钻孔测试。应力数据用于地下和地表数值建模工作。应力值、东北–西南轴线水平应力(SH)、西北–东南轴线水平应力(SH)和垂直应力(SV),采用以下公式进行建模,采用矿山网格和深度作为地表以下深度,单位为米:

SH = 12.8 + 0.02 9 ×深度;

SH = 7.5 + 0.017 ×深度;

SV = 0.0265 ×深度。

为支持K区表征,计划在2026年完成井下3D应力测量程序。

7.4.3
对结果的评论

在作业中使用了历史和当前岩土数据的组合,并结合了采矿经验。人脸测绘和沉降监测审查也为岩体和地表行为提供了额外的输入。

这些数据连同结构模型已生成为三维(3D)线框模型,其中包含冲击矿山的主要结构。该模型通过审查从岩心测井、地下测绘以及光探测和测距(LiDAR)扫描获得的结构数据,为勘探和岩土工程目的定期更新。构造模型与岩性模型一起,应用于数值模型中,细化地下和地表岩土稳定、溶洞生长、沉降等状态。

日期:2025年12月31日

第7页-18

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

8.0
样本准备、分析和安全性

8.1
采样方法

2000至2003年,岩心样品以2 – 6 m的间隔采集,并在岩性断裂处采集额外样品。2005年至2011年,以2m为间隔采集样品。受过培训的工作人员在2000年至2011年期间,用手动锯子将所有岩心样品切成两半。

从2012年起,岩心样品以2米间隔进行选择,并从2024年春季开始,在岩性断裂处进行选择。切芯机使用Almonte自动切芯锯将样品切成两半。

8.2
样本安全方法

从钻探点到实验室的样本收集依赖于这样一个事实,即样本要么一直得到照顾,要么储存在锁定的现场制备设施中,要么在实验室装运之前储存在安全区域。从2012年起,经常以安全的方式将样本从现场运送到实验室,要么由运营人员运送到实验室,要么由Activation Laboratories Limited(Actlabs)工作人员提取。

监管链程序包括将样品提交表格与样品装运一起发送到实验室,以确保实验室接收所有样品。2024年,实施了一项监管链文件,以跟踪从新雅富顿工厂向Actlabs工作人员的样本转移。

钻芯存放在新雅富顿勘探现场的岩芯架中。在2012年之前,废品存放在不列颠哥伦比亚省坎卢普斯的Eco Tech Laboratories Limited(Eco Tech)办公室,纸浆安全地存放在外地办公室。自2012年以来,纸浆和粗废品定期返回新Afton矿场,并分别储存在安全的储存容器和板条箱中。

8.3
密度测定

2005 – 2011年的选定样品被送往Eco Tech,使用水驱离法进行容重测量。

来自2012 – 2014和2019 – 2022钻探活动的选定样本被送往不列颠哥伦比亚省坎卢普斯的Actlabs,使用湿浸法和随后的蜡浸法进行比重分析。2015 – 2018年期间未进行容重测量。共对1829个钻芯样品进行了实验室测量。

从2023年开始,内部每50米使用水浴完成一次比重测定,并根据阿基米德原理进行计算,方法是在样品干燥时称重,然后在水中称重。

每隔10米通过矿化带收集一次体积密度测量标本,从带起点上方50米开始。样品由长度为10 – 15厘米的完整芯块组成。对总共2642个钻芯样品进行了体积密度测量。

日期:2025年12月31日

第8页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

2025年,对2023年以来采集的内部实测容重样本随机抽取2%(50个样本)进行内部实测,验证内部实测精度。剩余的半芯被送往Actlabs,使用RX16-W比重(蜡)在易碎样品上的方法进行测量。

8.4
分析和测试实验室

Eco Tech被用作2000 – 2011年钻探计划的主要实验室。当时的认证不记录在数据库中。该实验室过去和现在都独立于New Afton和Coeur。2000 – 2003年使用的Umpire实验室包括位于温哥华的Cominco Assay Laboratories(Cominco)和Acme Analytical Laboratories(Acme)。这两个实验室过去和现在都独立于新黄金和Coeur。2000 – 2003年计划时的认证情况不详。

2012 – 2025年,不列颠哥伦比亚省坎卢普斯的Actlabs(Actlabs Kamloops)是用于样品制备和分析的主要实验室。Actlabs坎卢普斯工厂拥有ISO/IEC 17025:2017认证,独立于新黄金和Coeur。2024年期间,在建造新的坎卢普斯设施的同时,Actlabs坎卢普斯负责样品制备,并在安大略省安卡斯特的Actlabs实验室(Actlabs Ancaster)进行分析。Actlabs Ancaster工厂拥有ISO/IEC 17025:2017认证,独立于新黄金和Coeur。裁判实验室是SGS Canada Incorporated,位于不列颠哥伦比亚省本拿比(SGS Burnaby)。该实验室独立于Coeur,拥有ISO/IEC 17025认证。

8.5
样品制备

2000 – 2011年钻探计划样品分拣、记录、干燥(如有必要),滚动粉碎至丨10目,分裂成250克子样品,并粉碎至95%-140目。

从2012年起,样品干燥,粉碎至80%通过2毫米,riffle分裂至~1公斤并粉碎至95%通过105 μ m。

8.6
分析

对于2000 – 2003年的钻探计划,铜金属分析的样品被分割并粉碎成额外的250克-10目材料的子样品。金和钯被分采样到30g等分试样,并使用原子吸收(AA)和/或电感耦合等离子体(ICP)完成通过常规火法分析。金钯最低报告检出量为0.005克/吨。铜银含量采用王水消解法AA测定。金属铜(如果需要)包括每个样品两次铜分析。

从2005 – 2011年,所有样本都分析了铜、金、银和钯。如果在样品表上报告了原生铜,则在常规化验之外还进行了金属筛分分析。在选定的间隔内,五分之一样品的纸浆是在2005年使用王水消化法和ICP质谱仪完成(ICP – MS),用于29种元素,2006年使用30种元素,2007– 2009年项目使用35种元素。在2010年和2011年,对所有样品进行了45元素ICP – MS。

日期:2025年12月31日

第8页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

从2012年起,用ICP光学发射光谱(OES)完成对50克纸浆样品的金、铂、钯进行火法分析,金的检测下限为2 ppb,铂和钯的检测下限为5 ppb。当遇到较粗的金,需要金属筛分时,以100目(149 μ m)筛出具有代表性的500 g分体(从1,000 g)。在整个+ 100目和100目部分上进行两次分裂,进行重量表面处理的火分析。样品总量和+ 100目和-100目分数进行称重以进行化验调节。当观察到原生铜并要求金属筛分时,按照与黄金所述相同的金属筛分制备和分析,使用具有代表性的100 g分割。0.5g样品通过ICP – OES表面处理的四酸消解分析36种元素。如果来自4A-ICPOES的铜分析值> 5,000ppm,则使用四酸消解和矿石品位ICP – OES复试样品,以获得更准确的结果。2012年起–至今,采用冷气流注汞系统分析汞。2021年7月,从4A-ICPES分析套件中去除了汞,并添加了硒。

8.7
质量保证和质量控制

从2000年到2003年,大约每22 – 23个样品中插入一个铜、金、银、钯的标准或认证标准材料(标准)和一个空白。没有关于空白和标准来源的信息。每9个纸浆样品中就有1个进行重复分析,每25个废品样品中就有1个由Eco Tech进行重新拆分和重新分析。纸浆重复的外部检查样品被随机抽取并送往Cominco和Acme。

从2005 – 2011年,每8个样本在样本流中插入一个空白、标准、重复。空白是尼古拉组岩性的贫瘠交叉点。内部Eco Tech实验室检查包括至少两次重复,一次空白,两次重新分裂,以及两到三个参考标准,一次针对铜,一次针对银,或一次组合铜/银和一次针对金/钯。对检测结果和内部检查结果进行复核,发现问题的批次重新运行。

从2012年起的化验QA/QC措施包括以每40个样品的速度将金、铜和毛坯的标准插入样品流,以及每20个样品同时添加纸浆和粗废料的重复。2024年春季,插入率调整为每30个样本包含一个QC样本类型,确保每批35个火灾分析样本中至少存在一个标准。此外,Actlabs每隔50分钟就会插入一个清洁空白样品和几个认证标准来验证分析的所有元素。大约每50纸浆被送到SGS本拿比进行外部纸浆重复检查化验。

金的标准主要由澳大利亚的Geostats提供,铜的标准由Geostats(历史上)和不列颠哥伦比亚省的CDN实验室(CDN)提供。自2024年以来,随着Geostats标准的耗尽,它们被金和铜两方面认证的CDN标准所取代。粗坯是未矿化的材料。制浆坯料来源CDN。纸浆和粗毛坯都按照高品位核心间隔立即添加到样品流中,并且在较大的区域内以每30个样品的速度添加。

日期:2025年12月31日

第8页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

标准和空白结果对照被定义为与认证期望值的三个标准偏差的置信度限制绘制。如果一个标准样本的绘图介于2 – 3个标准偏差之间,则会对其进行标记并密切监测。如果两个标准样本的绘图介于2 – 3个标准偏差之间,这将被视为失败。任何值> 3个标准差都是自动失效。对故障进行检查,以确认QA/QC样品材料不存在误认。一旦确认,故障将与样品流中两侧的五个肩部样本一起重新分析,直到标准在误差范围内。如果一批中出现两个以上的失败,则对整个批次进行重新分析。失败和重新化验总是立即处理。

未注意到高等级间隔的,每30个样品添加一次粗毛坯。空白失效被定义为大于金检测限值十倍和铜检测限值100倍的结果;这些失效触发了与标准失效所遵循的相同协议。

目前的做法是在钻探计划结束时生成QA/QC报告,并用于资源更新。标准和空白按时间顺序绘制在性能图表上。对于标准,还绘制了表示期望值、上限(+三个标准差)、下限(-三个标准差)的线条。纸浆、粗废料、外检重复结果分别绘制在散点图上检查偏差、变异系数图上估计精度。

8.8
数据库

2007年,建立了DrillView作为单一的主数据库来管理钻探数据。2012年,为使New Afton的做法与企业标准保持一致,新黄金人员将DrillView数据库转移到Maxwell Geosciences(MaxGeo)DataShed数据库。2012-2019年,该数据库由不列颠哥伦比亚省温哥华的数据库管理员维护和更新。2019年,数据库管理转移至新雅富顿勘探。数据库本身托管在多伦多公司办公室,每小时备份一次,每周备份存储在公司办公室的场外。新的雅富顿数据库管理员通过安全的远程桌面连接访问数据库。2023年秋季,数据库服务器被移至新的雅富顿运营公司。

检测结果作为逗号分隔(CSV)文件从实验室通过电子邮件发送给数据库管理员,然后使用集合导入模板直接导入DataShed。将数据库过程核心内的存储过程和QC分析结果存储到适当的表格和视图中。一旦导入并处理,数据库管理员将在QAQCR(一种MaxGeo QC程序)中验证批次QC样本,并根据需要请求重新化验。当所有化验数据都已导入,包括重新化验和最终的QA/QC结果,经过验证的数据库将被导出到逗号分隔的文件中,并保存到New Afton Exploration服务器中。这些文件随后被用于地质解释和线框建模。

日期:2025年12月31日

第8页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

8.9
合格人员对样品制备、安全性、分析程序的意见

QP认为,用于矿产资源估算的样品的样品制备程序、分析方法、QA/QC协议、样品安全性是可以接受的,符合行业标准做法,可用于矿产资源和矿产储量估算以及矿山规划目的。

日期:2025年12月31日

第8页-5

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

9.0
数据验证

9.1
内部数据核查

来自地下钻探计划的样本QA/QC数据由Ron Konst,P.Geo.分析,他是New Afton于2006年聘请的独立顾问(Konst,2006)。一些空白和标准化验被注意到超出了可接受的误差范围。对这些进行了调查,并酌情对其进行了重新分析,没有对分析数据库进行任何实质性更改。对内部重复数据进行分析,以确定是否存在任何偏差并确定分析精度;未发现任何材料偏差。

2012年,新雅富顿人员将DrillView数据库转移到Maxwell Geosciences(MaxGeo)DataShed数据库,这是一个商业化的钻探数据管理关系数据库系统。在此过程中,对数据库进行了错误检查,并在必要时进行了更正。将2012年前的化验数据与化验证明进行对比,发现2006年钻探的11份证明存在输入不当的情况。化验电子表格中的数据列被错误识别,导致这些列被导入到数据库中的错误字段。这导致模型中某些区块的金和铜品位被轻微低估。新雅富顿审查了资源模型,发现这些错误对矿产储量估算影响不大。发现的其他错误包括在一些已进行重新化验的地区出现重叠间隔,以及井下调查数据不一致,特别是在一种仪器与另一种仪器发生变化的情况下。这些不一致之处得到了纠正。

2014年对从磁北向真北测量的井下测量方位角转换进行了修正。下降,或者说磁北和真北之间的方向差异,是由于北磁极的不断漂移而变化的。应用于勘测的赤纬校正在该矿的整个历史中一直保持不变,这导致最近钻孔的方向出现一些重大错误。这些在数据库中得到了更正。

作为2023年软件升级的一部分,执行了健康检查SQL脚本和建议。健康检查期间遇到了轻微问题,没有观察到化验问题。2023年实施数据库维护计划,执行完整性检查,重建索引,清理历史记录,每日和每周备份数据库。

为支持验证用于资源估算的数据子集而进行的验证通常包括从与矿化线框域相交的钻孔中抽查10%的化验数据。额外的检查可能包括将钻孔套环位置数据与地表地形和挖掘模型的数字模型进行比较,目视检查井下调查信息,以及在Leapfrog Geo中使用验证例程,其中包括检查重叠样本和重复记录。

9.2
外部数据验证

为支持因新雅富顿的加拿大监管报告要求而提交的技术报告,进行了多项验证检查。这些汇总在表9-1中。

日期:2025年12月31日

第9页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表9-1:
外部数据审查

年份

公司

目的

2003

Behre Dolbear

技术报告编制的支持。

2004

2006

Roscoe Postle Associates Inc.(RPA)

矿产资源估算及编制技术报告。

2009

数据库审查,编制技术报告。

2011

2020

2018年前QA/QC数据库的验证

2023

单反咨询有限公司(SLR)

审查矿产储量估计,包括矿山设计和时间表、边界值、稀释估计、成本估计和矿山经济性。

2024

审查矿产储量估算,包括矿山设计和时间表、截止值、洞穴管理讨论、生产指标、稀释报告、调节、成本估算和矿山经济性。
矿产资源估算的高级别审查,包括地质和域建模、关键假设、参数和矿产资源约束策略

9.3
由合资格人士进行数据核实

9.3.1
纳多-贝努瓦先生

Nadeau-Benoit先生监督了矿产资源估算的编制工作,以及本报告中概述的支持性数据。

他在2023、2024和2025年钻探活动期间完成了现场访问,并(现场和远程)讨论了最终经济开采的矿产资源估算程序、过程和合理前景的考虑,并与现场首席地质师、长期规划工程师和资源地质师将资源估算制成表格。

Nadeau-Benoit先生进行了核查,包括实地访问、核心审查(在核心照片和CoreShack)、审查地质数据收集并检查新的雅富顿运营公司使用的QA/QC程序是否符合标准行业惯例。

他审查了以前的数据库审计和QA/QC报告,并完成了对当前钻孔数据库的验证;包括对2023、2024和2025年钻探计划(针对化验、勘测项圈和井下勘测的原始数据的数据库)进行10%的交叉验证检查。

9.3.2
罗伯茨先生

罗伯茨先生直接在矿场工作,并审查了用于确定矿产资源的资源形状,确保这些形状在可实现的采矿几何范围内,并反映最终经济开采的合理前景。

日期:2025年12月31日

第9页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

9.4
合资格人士对数据充分性的意见

该项目的数据验证过程由第三方和包括QP在内的Coeur人员执行。QP审查了适当的报告。QP认为,已经完成了合理水平的核查,不会从已完成的程序中发现任何未确定的重大问题。

各QP认为,项目数据的数据核查方案充分支持了地质解释、分析和数据库质量,因此支持将数据用于矿产资源和矿产储量估算,以及用于矿山规划。

日期:2025年12月31日

第9页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

10.0
矿物加工和冶金检测

10.1
测试实验室

工艺工厂建设于2012年完成,同年实现商业化生产1.1万t/d。工厂设计所依据的历史测试工作包括矿物学研究、模态分析、研磨试验、浮选试验、重力试验、变异性试验和脱水试验。考虑到矿床矿物学,确定常规破碎、研磨和浓缩工艺是合适的。

2018 – 2019年对该工厂进行了更改,以支持处理表生矿石,包括根据坎卢普斯ALS实验室(ALS)的一项试点工厂研究,为球磨机电路增加重力回收能力,并增加第三级和再研磨电路中每个电路的重力能力。随着表生矿石的开采在2022年第三季度完成,重力回路操作在2023年进行了调整,以专注于回收黄金而不是原生铜。

用于C区、东延区和D区最近一次测试工作的主要独立冶金测试工作设施也是ALS。工作包括化学和矿物学特征,粉碎性能,以及通过工厂处理的新区的冶金性能。ALS实验室拥有ISO 9001-2015认证。ALS还参与完成K-Zone的初步冶金测试。

新雅富顿运营有一个现场分析实验室,用于分析销售结算的精矿、在制品样品和地质样品。现场冶金实验室用于检测浮选试剂、研磨分析、表征新矿的行为。实验室不是独立的。

没有为冶金测试实验室或冶金测试技术提供国际认可标准。

10.2
冶金测试工作

10.2.1
C区

2014年,ALS完成了对1个母体和9个子复合材料的测试工作,以评估其适应能力C区矿化到新雅富顿加工流程图。

样品化学和矿物学特性包括:

黄铜矿是大多数样品中的主要硫化物矿物,其次是黄铁矿。一些样品中也存在微量的斑铜矿;

Tennantite/enargite存在于大多数样品中。未发现毒砂,表明样品中的大部分砷可能与硫化铜矿物Tennantite和enargite伴生;

日期:2025年12月31日

第10页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

所有样品中的大部分非硫化物脉石以长石形式出现,约占复合材料中进料重量的23 – 52%。

粉碎度测试显示:

半自磨机粉碎(SMC)测试得出的A × b值范围为29 – 41,平均约为36,表明半自磨(SAG)的中硬进料;

粘结棒和球磨机工作指标分别约为17 – 20 kWh/t、17 – 19 kWh/t。Bond工作指数表明,棒材或球磨的进料为中等硬到硬。

次复合样品的回收率普遍优异,铜的平均回收率约为94%,金的平均回收率约为95%。亚复合材料样品的金回收一般倾向于跟随铜的回收趋势。在重复的更粗糙的测试中,铜的回收率分别达到了约94%和95%。在两次重复测试中,铜粗精矿的金回收率从90%到94%不等。较高的质量回收率对应较粗精矿中约4%的较高金回收率。

动力学测试表明:

Master Composite:三阶段稀释清洗试验在铜品位约为23%的情况下测得铜回收率约为85%。铜精矿中的金回收率约为76%,精矿品位约为17.8克/吨金;

分复合物:三阶段稀释清洗试验在平均铜品位为23%的情况下测得平均铜回收率约为87%。与动力学清洁剂测试类似,铜品位较高的样品表现相对优于铜品位较低的样品。黄金的表现一般反映了铜的表现。

对母体复合样品进行了单次锁定循环浮选试验,结果如下:

回料尺寸稍细,约为K80 31 μ m;

铜回收率约为90%,而精矿品位为25%铜;

金回收率为86%,而铜精矿中的金品位约为19克/吨金。

铜精矿中的砷品位约为0.4%。

C区的矿石被发现可以使用当前的新雅富顿流程图进行加工。

日期:2025年12月31日

第10页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

10.2.2
东延

东延区2022年生成1个主复材和4个子复材。构建子复合物,测试观察到的四种铜矿化类型的回收特征:次生次生、低品位次生、斑岩显性、黄铜矿显性。该测试是在坎卢普斯的ALS实验室进行的,除非特殊的粉碎测试有所说明。

四种次复合材料的粉碎性试验结果包括:

粘结球磨机工作指数范围为18.0– 20.5kWh/t,表明球磨用硬到非常硬的进料;

构建了一种20公斤的四种次复合材料复合材料,并将其送往不列颠哥伦比亚省本拿比的SGS Canada Inc.,用于SAG功率指数(SPI)与粉碎经济评估工具(CEET)破碎机指数测定,该工具测量对最小20mm颗粒的粉碎顺应性。SPI为90.4分钟,代表从P80 12.5毫米磨至P80 1.7毫米所需时间,在62ndSGS数据库的百分位。SMC测试得出的A × b值约为47。根据SMC和SPI测试,就SAG铣削而言,该复合材料将被视为中等硬度。CEET破碎机指数值为27.5,表明破碎硬度较高。

次级复合材料的回收率普遍极好,五种复合材料的粗精矿回收率平均为铜的93.5%和金的90.5%。

对母体复合材料进行了单次锁定循环试验。从试验中,回收了92%的铜、91%的金和62%的钯,生产出的精矿品位为32.5%的铜、16.5克/吨的金和2.95克/吨的钯。精矿中也含有砷,品位为0.13%。

东延区的矿化被发现可以使用当前的新雅富顿流程图进行处理。

10.2.3
D区

2024年,测试了1个主复合材料和4个次复合材料。亚复合物由低、中、高品位次生成矿和一次次生次生成矿组成。

测试结果显示:

铜矿化以黄铜矿为主(95%以上),有天宁石、铝土矿和斑铜矿;

在主次hypogene复合材料上完成了SMC测试,结果A × b值分别为30.7和32.7,表明SAG铣削方面的硬度较高。四种次复合材料的SPI结果范围为52 – 74分钟,表明SAG铣削方面的硬度中等至中等偏高;

粘结式球磨机在四种次复合材料上的工作指数范围为18.0– 21.0kWh/t,表明球磨的进料为硬到非常硬;

日期:2025年12月31日

第10页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

母体和子体复合物的回收率普遍较高,母体和次生基体复合物的重力和较粗精矿的综合回收率平均约为铜的92.2%和金的92.9%,次生基体复合物的铜平均回收率为铜的90.2%和金的90.8%。

10.2.4
K区

2025年底,开始对来自K区的5种复合材料和16种次复合材料进行冶金测试。这五种主要复合材料代表了区域(上K-Zone与下K-Zone)、岩石类型(闪长岩、二闪长岩和尼古拉群火山岩)和矿物学(初级与次级次生)的变化,用于粉碎和矿物学测试工作。16个子复合材料包括上述类别内头部品位的变化,以帮助开发使用更粗糙和更清洁的批量浮选测试的回收率与头部品位模型。这第一阶段的冶金测试预计将于2026年初完成。当2026年晚些时候有额外的钻芯可用时,计划进行额外的冶金测试,以表征K区矿化对重力恢复的适应性、锁定循环浮选性能和脱水特性。

10.2.5
更清洁的电路升级

在2024年期间,对用于清洁浮选电路的替代浮选技术进行了评估。

在第一阶段对来自四个不同供应商的六种浮选技术进行了评估,比较了潜在的布局、成本和估计的冶金性能。其中两项浮选技术被选入新雅富顿选矿厂进行中试。

基于这项测试工作的结果、布局考虑及其在类似应用中的广泛使用,选择了一个Jameson细胞用于清洁剂升级项目。考虑了全罐槽和部分罐槽更换流程图。选定的流程图取代了四个第三清洁器美卓5米3具有单个詹姆森细胞的坦克细胞。该电池于2025年8月投入使用。

10.3
恢复估计数

为新的雅富顿LOM计划和财务模型开发了预测回收率公式(基于饲料等级、研磨尺寸和通过率),以预测铜和金的回收率。

两种主要的矿化类型将在LOM上进行处理:hypogene矿石(包括未分类为hypogene、次生hypogene或超生的背景材料)和次生hypogene矿石。次生成矿和背景材料构成了95%的待处理材料的大部分,而次生次生成矿占剩余的5%。

日期:2025年12月31日

第10页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

铜回收公式为:

次生成矿和背景材料:

o
回收率= − 1069.7 25745 × Cu2+ 28.08 2358 x Cu + 0.7 1954 +(160 − P80)x0.0008;

次生hypogene矿石:

o
恢复=(− 2.12 308 x10 − 9 x tpod2+ 4.1× 10 − 5 x t/od + 0.72 18)+(− 0.8 x(− 0.051 − Cu)x 0.979)。

黄金回收公式有:

次生基因和背景材料:

o
回收率= − 0.14 117 x AU2+ 0.34802 x Au + 0.65006 +(160 − P80)x0.0008;

次生hypogene矿石:

o
恢复=(− 3.22077 x10 − 9 × tpod2+ 5.84 × 10 − 5 x t/od + 0.6886285)+(− 0.0308635 xA金库2+ 0.09 2243 x Au − 0.03 3668312)

在这些方程中,Cu是以百分比表示的加工厂铜头品位,AU是以g/t表示的加工厂金头品位,P80是以μ m表示的三级水力旋流器溢流P80,t/od是以吨/操作日表示的处理率。

铜和金的回收率曲线分别见图10-1和图10-2。

根据操作经验,hypogene回收率上限为92%。对于铜品位> 2%,铜回收率恒定为85%。对于金品位> 1.9克/吨,金回收率恒定为80%。LOM铜和黄金回收率估计分别约为88.4%和83.9%。东延hypogene铜回收率上限为90%,原因是相对于C区hypogene,铜作为斑铜矿的比例相对较高,并且需要使用共同的试剂方案并行处理东延和C区矿石。

10.4
冶金变量

在可行性和开发研究期间选择进行冶金测试的样品代表了不同矿床内不同类型的矿化。样本是从矿床内的一系列地点中挑选出来的。采集了足够的样本,并使用足够的样本质量进行测试,以进行相应的测试。

在产量、研磨尺寸、头部品位和矿物学方面,可变性评估得到了工厂生产计划的支持。

日期:2025年12月31日

第10页-5

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图10-1:
16000 t/d处理率下的铜回收曲线

注:mesogene = secondary hypogene。

日期:2025年12月31日

第10页-6

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图10-2:
16000 t/d处理率下的黄金回收曲线

注:mesogene = secondary hypogene。

10.5
有害元素

新雅富顿精矿历来非常干净,适销对路。不存在可能对经济开采产生重大影响的已知有害元素。与汞和砷水平相关的预期处罚已在精矿销售模式中考虑。

10.6
合资格人士对数据充分性的意见

继续执行内部和外部的测试工作程序,以支持当前的操作和潜在的改进。

所进行的测试工作具有足够的水平,以确保B3、C区、东延伸的冶金表征和相应的冶金回收因子的推导具有适当的代表性。

冶金假设得到了多年产量数据的支持。

日期:2025年12月31日

第10页-7

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

更清洁的电路升级带来的恢复改善预计将部分抵消更粗的研磨尺寸的影响,因为处理率恢复到约16,000 t/d。

使用加工通过率开发了各种矿石类型的品位–回收模型,为LOM计划的铜和金回收率预测提供信息。

QP审查了本报告章节中总结的由新黄金和Coeur汇编的信息,并对可用于验证LOM计划中使用的信息的调节数据进行了审查。

基于这些检查,QP认为,冶金测试工作结果和生产数据支持矿产资源和矿产储量的估算,可用于支持矿产储量的经济分析。

日期:2025年12月31日

第10页-8

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

11.0
矿产资源估计

11.1
简介

用于矿产资源估算的数据库已于2026年1月8日关闭。数据库的关闭发生在2025日历年之后,以便纳入K区勘探钻孔的所有化验结果。

用于估算的软件包括Seequent的Leapfrog Geo v.2025.1.1(Leapfrog)及其边缘扩展(Edge)。

生成了两个区块模型来估算New Afton的矿产资源。这两个模型覆盖范围相同,但区块大小不同,以提供更多的采矿方法选择灵活性。生成了一个10 x 10 x 10 m模型,用于估算被认为适合通过块状崩落进行开采的区域的矿产资源;这些区域包括B3、C区、D区、K区和HW区。生成了一个5x5x5m的子闭塞模型,以测试更具选择性的地下采矿方法的潜在适用性。

11.2
探索性数据分析

该矿床采用探索性数据分析方法,可包括直方图、累积概率图、盒子图和晶须图以及接触分析。对长度加权钻孔交叉点、原始化验数据、封顶化验数据、复合体、去簇复合体进行了统计汇编和比较,以确保在整个估算过程的不同步骤中,系统的品位分布和真实均值是守恒的。

钻探计划已将矿化带测试到接近地表以下2000米的深度。尽管矿化的一般性质与深度无关保持相对一致,但金属和其他元素的分布存在细微差异。为了解释这一变化,在更广泛的资源域(主带、二长岩和其他域)的变异分析和异常样本处理过程中,数据在海拔4,900米以上和以下(大约是B3洞穴足迹的海拔)进行了分离。这个位于4900米的人工边界被认为是软 boundary as data is mixed across during block grade interpolation。

11.3
地质模型

在Leapfrog创建了岩性、构造、蚀变组合、成矿样式的三维模型。重要的是具有矿化作用的特定岩性单元(波图克闪长岩、二闪长岩岩脉、拉长岩岩岩脉和尼古拉群火山岩),而其他通常是贫瘠的(苦铁矿单元)或没有明显矿化的(二长岩岩岩岩脉)。

资源域是以特定等级阈值建模的等级壳。这些品位贝壳的几何形状遵循独立于品位建模的其他地质元素;这些元素包括岩性接触、构造、蚀变和矿化样式。钻孔信息的高密度通常限制了等级壳解释的自由度。

日期:2025年12月31日

第11页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

所有矿化带均以0.2% CuEq的品位阈值生成矿化品位壳(图11-1)。

此外,对子域进行了东延伸、HW1和K-Zone建模,以便在估算期间更好地约束与斑铜矿和/或黄铜矿矿化相关的更高品位矿化。子域等级阈值分别为东延5.0% CuEQ、HW1 1.0% CuEQ和K-Zone 0.8%。

此外,还在补充岩性区域方面进行了估算,这些区域包括二长岩岩脉、拉氏岩脉和尼古拉群火山岩。该微晶单元被赋予了包含在其中的所有金属的零级。在估算过程中,所有域都被用作硬边界。

11.4
密度分配

对测量结果的分析表明,密度往往会随着深度而增加。块模型中的密度值,归因于“SG”,按高程应用。这些数值从2.60 t/m3海拔5,050米以上至2.78吨/米3海拔4450米以下。表生成矿被赋予稍低密度2.55 t/m3.

11.5
等级上限/异常值限制

使用铜、金、银分布的直方图和概率图识别异常样本。还对它们相对于周围数据的位置进行了视觉审查。通过直接在复合数据库中使用传统封顶和在等级插值中限制异常样本的影响来控制异常样本。

对于K-Zone和HW1估计域(它们各自的低等级域和子域),高于异常阈值等级等级的封顶复合材料被限制在搜索椭球的17%的最大影响距离。对于东延伸估计域(低等级域和子域),它们被限制在搜索椭球的10%的最大影响距离。对于其他域,其高于异常值阈值等级的封顶复合体被限制在海拔4900米矿栅以上搜索椭球的10%和海拔4900米矿栅以下的17%的最大影响距离。

铜的封顶值范围从2 – 15%铜。金的封顶值范围为5 – 15克/吨AU,银的封顶值为10 – 90克/吨Ag。

异常值阈值品位范围为铜的1.5 – 8% Cu、金的1.5 – 7g/t Au和银的6 – 50g/t Ag。

日期:2025年12月31日

第11页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图11-1:
低品位估算与矿产储量——约束形态

注:低品位估算域=主、K区、东延、HW1、HW2;矿产储量-约束形状= C区、东延。

日期:2025年12月31日

第11页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

11.6
复合材料

样本间隔长度在数据库中相对一致。在新雅富顿矿床附近,共有96%的样本长度恰好为2米。钻孔复合材料是长度加权的,生成为2米长,井下,估计域充当硬边界。

11.7
变异学

使用封顶2米复合材料在逐域基础上分别完成铜、金、银的连续性分析。空间模型在域的一般平面上对齐,并使用2D径向连续性图进行细化,对倾角、倾角方位角、俯仰方向进行微调。金块是使用井下变异函数和长轴相关图的组合来确定的。采用两种球形结构拟合空间模型。

11.8
估计/插值方法

铜、金、银的块模型品位使用普通克里金法(OK)估算。所有品位估算都使用了长度加权复合钻孔分析数据。

铜、金和银的估算是在一次通过中进行的,对10 x 10 x 10 m的模型使用了一个测量150 x 150 x 40 m的搜索椭球,对5 x 5 x 5 m的子阻塞模型使用了一个测量150 x 150 x 20 m的搜索椭球。用于估计分配给二长岩或‘其他’域的区块的搜索椭球体的方向与其总趋势亚平行,倾角为85°,倾角方位角相对于矿山网格为167°。其他域使用可变方向来对齐变异函数和搜索椭球。每个域特有的中间平面被用来引导搜索椭球体。

表11-1中总结的插值参数包括搜索椭球轴,以及每个区块使用的复合材料的最小和最大数量。调整了每个钻孔的最大复合材料,以适应两个模型之间块大小的变化。

11.9
验证

使用以下方法对区块模型进行了验证:

横截面视图、平面视图、3D中不同等级阈值的目视检查;

模型统计与钻探数据的对比;

Swath地块。

针对地下洞拉点采样和针对磨机的和解。

这些验证程序表明,地质和资源模型可以支持矿产资源估算。

日期:2025年12月31日

第11页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表11-1:
插值参数

   模型    领域
搜索椭圆范围
(m)

复合材料数量

  X   Y   Z
最小/
Block

最大/
Block

最大/
钻孔

最大/
八进制

10 x 10 x 10米

主> 4,900米

150

150

40

5

54
(AG为36)

9

9

主< 4,900米

150

150

40

5

36
(AU为45)

9

9

所有其他域

150

150

40

5

36

9

9

5x5x5m亚阻

所有域

150

150

20

3

15

3

3

11.10
矿产资源估算置信度分类

11.10.1
矿产资源置信度分类

矿产资源信心分类的标准有:

实测:具有铜、金、银品位的区块,由位于30米或以下距离内的至少三个钻孔估算。这是通过标称间距(钻孔间距)约为50 m的钻孔实现的;

标明:铜、金、银品位至少三个钻孔估算且位于50米或以下距离内的区块。这是通过标称间距(钻孔间距)约为80 m的钻孔实现的;

推断:不符合实测或指示矿产资源标准但距离单个钻孔最大50米范围内的区块。

东延伸区使用与其他区域相同的标准进行分类,尽管它是通过采场采矿方法报告的,并且在钻孔之间以大约20米的更紧密间距进行钻探。由于采场采矿边界品位的品位连续性较低,最初被归类为东延伸测量的优化采场被降级为指示。

11.10.2
置信度分类时考虑的不确定性

继钻孔间距分析将矿产资源估算分类为实测、指示和推断的置信度类别后,有关采样和钻探方法、与矿化的钻探角度、数据处理和处理、地质建模和估算的不确定性被纳入分配的分类。不确定性最大的区域被划入推断范畴,不确定性最少的区域被划入测量范畴。

日期:2025年12月31日

第11页-5

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

11.11
经济采掘的合理前景

11.11.1
输入假设

对于每项资源估算,都进行了初步评估,评估了可能的基础设施、采矿和加工厂要求;采矿方法;工艺回收率和产量;与拟议采矿和加工方法有关的环境、许可和社会考虑因素,以及拟议的废物处置;以及技术和经济考虑因素,以支持对经济开采的合理前景进行评估。

矿产资源估算报告假设东延伸的地下长孔回采方法和所有其他区域的地下散装采矿方法,可能是块状崩落。创建了约束体积,以证明矿化在潜在可开采形状内的空间连续性。

对于采用长孔回采方法报告的矿产资源,使用Deswik采场优化器在边界品位1.26% CuEq下完成采场优化。采场沿走向限制最小开采形状20米,高度20米,宽度5米。矿产资源优化采场形态减去矿产储量。矿产资源是在优化的采场形状内报告的,使用的边界品位包括边界以下的必须采取的材料。

对于地下大宗矿区,矿产资源报告在使用0.33% CuEq边界品位创建的资源洞穴形状内。在资源洞穴形状内,K区高于0.30% CuEQ的区块报告资源,其他区高于0.15% CuEQ的区块报告资源。

11.11.2
商品价格

资源估算中使用的铜、金、银价格是基于对长期一致定价的分析,以及过去一年行业同行使用的定价基准。第16.2章对商品价格的推导进行了解释。

所使用的估计时间框架是支持矿产储量估计的七年矿山寿命。矿产资源预估金价预测为4.40美元/磅铜、2500美元/盎司金、30美元/盎司银。

11.11.3
截止成绩

首先为每种提取情景建立了截止等级。这些边界品位是基于表11-2中详述的输入参数和假设,但随着金属价格上涨至4.40美元/磅铜、2500美元/盎司金和30美元/盎司银。

日期:2025年12月31日

第11页-6

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表11-2:
截止输入假设

项目

参数

单位

价值

NSR假设

黄金价格

美元/盎司

2,500

铜价

美元/磅

4.40

白银价格

美元/盎司

30

汇率

加元:美元

1.30

黄金回收

%

变量

铜回收

%

变量

白银回收

%

变量

应付黄金

%

97.4

应付铜

%

95.8

应付银款

%

90.0

黄金精炼费

美元/盎司

5.05

铜精炼炉料

美元/磅

0.061

白银精炼炉料

美元/盎司

0.454

总治疗费用

美元/dmt精矿

61

运输总费用

美元/wmT精矿

141

截止品位参数

开采成本–块体崩落

美元/吨加工

11.50

采矿成本–采场

美元/吨加工

87.50

加工成本

美元/吨加工

9.00

G & A成本

美元/吨加工

3.50

Block崩落边界品位

% CuEQ

0.15

停割边界品位

% CuEQ

1.26

据报道,可能适合地下大宗开采的矿产资源在K区使用0.30% CuEQ的边界品位,在其他区使用0.15% CuEQ的边界品位。据报道,可能适合采场开采的矿产资源使用的边界品位为1.26% CuEq。

使用了以下铜当量:

铜% +(AU g/t*AU回收*应付AU-*(AU价格-精炼)/31.1035)+(AG g/t*AG恢复*应付AG*(农业价格-精炼)/31.1035)/(22.046*铜回收*应付铜*(CU价格-精炼)。

计算依据如下:

黄金价格:2,500美元/盎司金;黄金回收率:87.7%;应付黄金:97.0%;黄金精炼费:6.00美元/盎司;白银价格:30美元/盎司金;白银回收率:73.5%;应付白银:90.0%;白银精炼费:0.50美元/盎司;铜价:4.40美元/磅铜;铜回收率:86.4%;应付铜:96.4%;铜精炼费:0.8美元/磅。

日期:2025年12月31日

第11页-7

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

11.11.4
QP声明

QP认为,与可能影响经济开采前景的相关技术和经济因素有关的任何问题都可以通过进一步的工作来解决。矿产资源估算是针对地质环境有据可查的矿床进行的。Coeur非常熟悉在新雅富顿地区成功运营所需的经济参数;而Coeur有能够获得和维护许可证、社会许可并达到环境标准的历史。在为Coeur的商品价格预测考虑的七年时间范围内,有足够的时间来解决可能出现的任何问题,或进行适当的额外钻探、测试工作和工程研究,以缓解估计中已确定的问题。

11.12
矿产资源报表

矿产资源使用S-K 1300中规定的矿产资源定义进行报告。

矿产资源报告不包括那些转化为矿产储量的矿产资源。不属于矿产储量的矿产资源不具备经济可行性证明。

矿产资源估算截至2025年12月31日。估算的参考点在原地。

符合估算条件的人员是Vincent Nadeau-Benoit P.Geo.先生和Tyler Roberts P.Eng.先生,他们都是Coeur的雇员。

矿产资源汇总于表11-3。

11.13
可能影响矿产资源估算的不确定因素(因素)

可能影响矿产资源估算的因素包括:

金属价格和汇率假设;

用于生成黄金当量品位边界品位的假设发生变化;

矿化几何和矿化带连续性局部解释的变化;

改变地质和矿化形状以及地质和品位连续性假设;

日期:2025年12月31日

第11页-8

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表11-3:
测量、指示和推断矿产资源报表

      类别
(t x
1,000)
  等级   金属含量
截止
等级

中国中冶
复苏

金库
(g/t)

农业
(g/t)

(%)

金库
盎司
(oz x
1,000)

农业
盎司
(oz x
1,000)

铜磅
(磅x
1,000,000)

CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. CuEQ. Cu
(%)

金库
(%)

农业
(%)

(%)

B区
C区
D区
HW

实测

29,843

0.58

1.78

0.62

552

1,707

408

0.15

87.7

73.5

86.4

表示

25,611

0.28

1.04

0.28

230

859

158

0.15

87.7

73.5

86.4

小计
测量和
表示

55,454

0.44

1.44

0.46

782

2,566

566

0.15

87.7

73.5

86.4

推断

1,289

0.35

0.70

0.22

15

29

6

0.15

87.7

73.5

86.4

K区

实测

7,206

0.70

3.66

0.91

162

849

144

0.30

87.7

73.5

86.4

表示

40,436

0.43

1.52

0.52

553

1,979

462

0.30

87.7

73.5

86.4

小计
测量和
表示

47,642

0.47

1.85

0.58

715

2,827

606

0.30

87.7

73.5

86.4

推断

5,877

0.45

1.64

0.59

86

309

77

0.30

87.7

73.5

86.4

东延

实测

表示

1,558

0.96

4.24

1.04

48

213

36

1.26

87.7

73.5

86.4

小计
测量和
表示

1,558

0.96

4.24

1.04

48

213

36

1.26

87.7

73.5

86.4

推断

合计

实测

37,049

0.60

2.15

0.68

715

2,555

552

87.7

73.5

86.4

表示

67,605

0.38

1.40

0.44

831

3,051

656

87.7

73.5

86.4

测量和指示的总数

104,654

0.46

1.67

0.52

1,545

5,606

1,208

87.7

73.5

86.4

推断

7,166

0.44

1.47

0.53

100

338

83

87.7

73.5

86.4

日期:2025年12月31日

第11页-9

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

矿产资源表随附注意事项:

1.
矿产资源估算是截至2025年12月31日的最新估算,使用S – K条例(17 CFR第229部分)(S-K 1300)项目1300中的定义报告.

2.
矿产资源估算的基准点在原地。符合估算条件的人员是Vincent Nadeau-Benoit P.Geo.先生和Tyler Roberts,P.Eng.先生,他们都是Coeur的雇员。

3.
矿产资源报告不包括那些转化为矿产储量的矿产资源。不属于矿产储量的矿产资源不具备经济可行性证明。

4.
矿产资源采用4.40美元/磅铜、2500美元/盎司黄金、30美元/盎司白银的金属价格假设以及1.30加元/1.00美元的外汇汇率假设进行估算。

5.
对于地下大宗开采,矿产资源报告在使用0.33% CuEq边界品位创建的资源洞穴形状内。在资源洞穴形状内,K区高于0.30% CuEQ的区块报告资源,其他区高于0.15% CuEQ的区块报告资源。对于采场开采,矿产资源在使用1.26% CuEQ边界品位创建的可开采形状内报告,并包括必须采取的材料。

6.
采用以下铜当量(CuEQ %)公式: 铜% +(AU g/t*AU回收*应付AU-*(AU价格-精炼)/31.1035)+(AG g/t*AG恢复*应付AG*(农业价格-精炼)/31.1035)/(22.046*铜回收*应付铜*(CU价格-精炼)。计算依据如下:黄金价格:2500美元/盎司黄金;黄金回收率:87.7%;应付黄金:97.0%;黄金精炼费:6.00美元/盎司;白银价格:30美元/盎司黄金;白银回收率:73.5%;应付白银:90.0%;白银精炼费:0.50美元/盎司;铜价格:4.40美元/磅铜;铜回收率:86.4%;应付铜:96.4%;铜精炼费:0.8美元/磅。

7.
根据报告指南的要求,将吨、等级、金衡盎司和磅四舍五入,可能会导致吨、等级和所含金属含量之间的明显差异。

日期:2025年12月31日

第11页-10

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

密度和域分配;

更改岩土、采矿、冶金回收假设;

与限制估计的可开采形状和截止值的假设有关的输入和设计参数假设的变化;

关于持续进入现场、保留矿产和地表权所有权、维持环境和其他监管许可以及维持社会经营许可的能力的假设。

不存在任何其他环境、许可、法律、所有权、税收、社会经济、营销、政治或其他相关因素为合资格人士所知,这些因素会对矿产资源的估算产生重大影响,而本报告未对此进行讨论。

日期:2025年12月31日

第11页-11

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

12.0
矿产储量估计

12.1
简介

矿产储量估算为C区、东延伸矿区(图12-1)。B3区为作业区块洞穴。B3区块洞穴的开采预计将于2026年第一季度完成。正在继续从B3洞穴中提取材料;然而,这种材料是未分类的,不包括在本报告中的矿产储量或矿山计划中。C区是一个处于产量爬坡阶段的区块洞穴,将于2024年第四季度实现商业化生产。东延规划为长孔回采区,暂未投产。

C区矿产储量采用10x10x10m模型估算。测量和指示的矿产资源转换为概略的矿产储量。由于与估计块状洞穴内物质运动相关的不确定性,没有关于C区的已探明矿产储量的报告。

东延伸矿产储量采用5x5x5m分块模型估算。指示矿产资源转为概略矿产储量。

矿产储量区块模型是通过向资源区块模型中的每个区块添加NSR属性生成的,单位为美元/吨。被归类为推断矿产资源的区块,或没有资源分类的区块,均设置为零品位和零NSR。

12.2
开发采矿案例

C区块状洞穴矿产储量是使用GEOVIA PCBC软件估算的,专门为块状洞穴矿山的规划和调度而设计。PCBC在每个绘图点(称为切片文件)上方生成垂直或倾斜的绘图列,其属性来自块模型。在块状崩落中,拉伸高度是指提取材料的拉伸点上方的垂直高度。在新雅富顿,对块状洞穴矿产储量适用50米的最小拉伸高度,并将C区的最大拉伸高度参数设定为450米。

通过应用截止的NSR和崩落参数——包括最小和最大拉伸高度、碎裂假设、拉伸点几何形状和混合特性—— PCBC模型估计了要从每个拉伸点提取的材料的吨数和性质。该模型结合了从柱子顶部和洞穴侧壁的稀释,这取决于假定的混合特性。PCBC混合参数和选项在New Afton运营Lift 1和B3区块洞穴的12年经验中得到了完善。使用一系列参数生成几个PCBC模型,以评估模型输出的置信度水平。PCBC然后使用历史产量、应用的最大拉丝高度、混合参数来预测生产吨位和品位。

日期:2025年12月31日

第12页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图12-1:
最终矿山布局计划

规划为停割区的东延区矿产储量是使用Deswik矿山规划软件估算的。Deswik采场优化器首次用于定义潜在的采场区域,其依据是100美元/吨的截止NSR和20米高x14米长的采场尺寸。采场宽度不定,5 – 20米不等。上盘和下盘分别超限0.58米和0.29米。Deswik CAD软件被用于设计采矿漂移,以进入采区和其他矿山基础设施。

日期:2025年12月31日

第12页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

采场通过分析资本成本,考虑到使设计采场能够开采所需的开发和其他采矿基础设施要求,被分析以纳入矿产储量列表。Deswik Scheduler用于生成开发和生产计划。

12.3
截止日期

使用表12-1中列出的参数为块模型中的每个块计算了一个NSR。冶金回收率根据每种矿石类型的品位–回收曲线而变化,精矿成本和精炼费用因冶炼厂而变化。显示的值是LOM平均值。

矿产储量报告高于盈亏平衡的NSR边界值,该值等于每吨以美元计的现场总运营成本,其中包括采矿、加工以及一般和行政(G & A)成本。崩落采场和采场的NSR边界值分别为24美元/t和100美元/t。

由于抽层上的块状洞穴引穴定位于单一平面,因此有时必须从引流柱中开采出低于截止NSR的材料,以进入位于引流柱更高位置的更高品位的矿石,或者保持适合崩落的洞穴形状和大小。然而,Coeur能够在废物到达破碎的矿石库存之前,通过在表面使用皮带犁将其清除,从而将废物与拉点分离。C区LOM计划包括369kt的废物从拉点处开采但未处理,这种材料被排除在矿产储量估计之外。

中等品C区矿产储量也可在地表进行分隔和堆存。

12.4
矿石损失和稀释

在PCBC范围内,根据洞穴的几何形状、混合参数、开采顺序等,对Block洞穴稀释进行动态模拟。C区块状洞穴寿命期间的总稀释度估计为28.6%,其中包括4.6%的内部稀释度。C区矿山设计和绘制顺序的一个关键目标是最大限度地减少来自苦味矿带的稀释。因此,早期的洞穴生长优先在足迹的北侧,远离苦铁矿接触。回洞会在抽中高度时带回更均匀的高度。块状洞穴中的矿石回收率假定为混合/稀释块状模型的100%。

东延伸采场稀释假设基于马太经验采场稳定性模型的输出,考虑了岩体质量和规划采场尺寸。稀释目前估计为10.8%,在区块模型品位中有5.8%来自上墙和下盘突破,在零品位时有5%的回填稀释。纵向采场规划开采矿床高品位岩心,在较低品位光晕内。因此,预计上墙下盘超破稀释品位较低。矿山设计允许回填采场之间有3米宽的肋柱,以最大限度地减少回填稀释。额外的93%采矿回收率适用于采场吨数,以说明采场肩部的未爆破矿石和采场底板上剩余的未渣土矿石。

日期:2025年12月31日

第12页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表12-1:
NSR参数

参数

单位

价值

NSR假设

黄金价格

美元/盎司

1,650

铜价

美元/磅

3.50

白银价格

美元/盎司

20

汇率

加元:美元

1.30

黄金回收

%

变量

铜回收

%

变量

白银回收

%

变量

应付黄金

%

97.4

应付铜

%

95.8

应付银款

%

90.0

黄金精炼费

美元/盎司

5.05

铜精炼炉料

美元/磅

0.061

白银精炼炉料

美元/盎司

0.454

总治疗费用

美元/dmt精矿

61

运输总费用

美元/wmT精矿

141

截止值参数

开采成本–块体崩落

美元/吨加工

11.50

采矿成本–采场

美元/吨加工

87.50

加工成本

美元/吨加工

9.00

G & A成本

美元/吨加工

3.50

砌块崩落总成本

美元/吨加工

24.00

总采场成本

美元/吨加工

100.00

12.5
商品价格

矿产储量估算中使用的黄金价格是基于对三年滚动平均值、长期一致定价的分析,以及过去一年行业同行使用的定价基准。第16.2章对商品价格的推导进行了解释。

预计时间框架是支持矿产储量估计的七年LOM。

日期:2025年12月31日

第12页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

12.6
矿产储量报表

矿产储量使用S-K 1300中规定的矿产储量定义进行分类。矿产储量估算的参考点是向加工厂交付的点。

矿产储量列于表12-2,截至2025年12月31日为现有储量。

估算的合格人员是Coeur的一名员工Tyler Roberts先生,P.Eng.。

12.7
可能影响矿产储量估算的不确定性(因素)

可能影响矿产储量估算的因素包括:

对长期铜、金、银价格和汇率假设的改变;

用于导出洞穴轮廓和采场形状并确定截止值的参数的变化;

更改岩土和水文地质假设;

洞穴混合模型和稀释估计的变化;

冶金回收假设的变化;

对资本投入和业务费用估计数的变动;

持续进入现场的能力,保留矿产和地表权所有权,保持环境和其他监管许可,并保持社会许可经营。

没有任何其他采矿、冶金、基础设施、许可或其他相关因素为合资格人士所知,会对矿产储量的估算产生重大影响,而本报告中未对此进行讨论。

日期:2025年12月31日

第12页-5

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表12-2:
探明和概略矿产储量报表

类别

(千吨)

等级

含金属

中国中冶
复苏
(%)

金库
(g/t)

农业
(g/t)

(%)

金库
(koz)

农业
(koz)

(MLBS)

C区

已证明

可能

35,212

0.65

1.62

0.72

739

1,837

556

88.5

小计证明
和可能

35,212

0.65

1.62

0.72

739

1,837

556

88.5

东延

已证明

可能

962

1.31

8.5

1.63

41

264

35

87.6

小计证明
和可能

962

1.31

8.5

1.63

41

264

35

87.6

合计

已证实&可能

36,174

0.67

1.79

0.74

780

2,101

591

88.5

矿产储备表随附注意事项:

1.
矿产储量估计是截至2025年12月31日的最新估计,使用条例S – K(17 CFR第229部分)(S-K 1300)项目1300中的定义报告。

2.
估算的合格人员是Coeur的一名员工Tyler Roberts先生,P.Eng.。

3.
矿产储量估算采用金属价格假设3.5美元/磅铜、1650美元/盎司黄金、20美元/盎司白银,汇率假设1.30加元:1.00美元。

4.
C区块状洞穴矿产储量报以24美元/吨的临界值NSR,东延伸矿产储量报以100美元/吨的临界值NSR,基于加工成本9.00美元/吨,加工G & A成本3.50美元/吨,开采块状崩落成本11.50美元/吨矿石,开采止采成本87.50美元/吨矿石。冶金回收率因矿石类型和品位而异。

5.
根据报告指南的要求,短吨、等级和金衡盎司的四舍五入可能会导致吨、等级和所含金属含量之间的明显差异。

日期:2025年12月31日

第12页-6

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

13.0
采矿方法

13.1
简介

矿产储量估算依据的是块状崩落和长孔回采的地下开采方法。B3区、C区采用块状崩落方式开采,东延区拟采用回采方式开采。B3区块洞穴的开采预计将于2026年第一季度完成。正在继续从B3洞穴中提取材料;然而,这种材料是未分类的,不包括在本报告中的矿产储量或矿山计划中。

13.2
岩土工程考虑

13.2.1
可侵蚀性和碎片化

洞穴监测系统表明,当拉铃水力半径为西洞23米、东洞21米和B3区23米时,就发生了从洞穴施工向可持续崩落的过渡。总体而言,C区地质与西部和B3洞窟相似。经验表明,其临界水力半径估计在21 – 23m之间,在C区溶洞起爆时证明是成功的。Itasca Consulting Inc.和Beck Engineering Ltd.(Beck)的数值建模工作完成并产生了类似的估计。对升降机1和B3洞穴监测系统的审查表明,向可持续崩落的过渡表现为垂直高于拉伸点的微地震事件增加,以及在时域反射测量系统上观察到生产间隔的累积中断。

当拉铃初步开发并开采出爆破岩石时,崩落过程产生的碎裂一般是粗糙的。随着拉柱的成熟,由于二次破碎,岩石破碎变得更细。当拉铃内的破碎岩石(单个或多个大型岩石)未能按预期流出拉点,造成堵塞时,就会发生挂断。然而,大多数挂断通常发生在沿着足迹周界的洞穴边界上。它们也可能发生在中度断裂岩石内的早期拉柱高度。正如预期的那样,在规则的高度断裂的岩石和成熟的拉铃内,在提取的整个生命周期内也会发生随机挂断。Coeur跟踪每个班次的挂机,并有一个针对挂机事件开发的移动式破岩器和爆破实践。

13.2.2
采场稳定性

东延伸段采场稳定性分析以钻芯岩土测绘结果为基础,以岩心为基础,以岩心为基础,以岩心为基础,以岩心为基础,以岩心为基础,以岩心为基础,以岩心为基础,以岩心为基础,以岩心为基础使用Q-Index进行数据收集,然后通过经验修正稳定性图法进行处理(after Potvin,1988;Nickson,1992;and Hadjigeorgiou et al.,1995)。开发时,将在出入车道进行岩土测绘,验证采场设计标准和地面支撑要求。采场计划在开采后不久用水泥岩体回填,以减少站立时间和超限。

日期:2025年12月31日

第13页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

对东延采场位置进行了数值建模,评估其与C区溶洞影响区的接近程度。应用了岩土工程偏移,以确保应力影响保持在预期的C区崩落区之外。

为进一步降低潜在风险,矿山设计采用了纵向开采方法。这种方法包括在资源开采过程中向东撤退,远离C区洞穴区域。通过采用这种方法,这一设计针对C区内任何不可预见的洞穴偏差保护关键坡道和采场通道,增强了运营可靠性和安全性。

13.2.3
地表沉降

地表下沉最初是在2011年观察到的,因为西洞逐渐迁移并突破到地表,在地形上形成了一个洼地。这之后是东洞突破进入露天矿坑。西洞和东洞内采矿分别于2021年4月和2022年2月完成。观察到的沉降率在1号升降机关闭后和B3影响开始之前有所下降。2021年年中开始开采第二部升降机B3。

B3洞穴进展的时间和程度以及初始沉降表现归因于西洞渣土堆及其伴生沉降带内预先存在的破碎和动员物质。2022年年中,随着B3洞穴扩展到位于西洞附近的完整矿体部分,在现有的西洞沉降带上观察到了初步沉降变形。B3洞穴的进展引发了上覆的升降机1提取水平和相关渣土堆的有限调动,并伴随着越来越多的地表沉降,特别是沿其最西边界。

沉降的影响由一个非常强大的自动化仪器程序记录,还使用视觉观察、航空摄影和基于振幅的卫星INSAR进行监测。这一广泛的全自动监测数据集可供现场工作人员、外部顾问和TSF记录工程师使用,用于常规解释沉降趋势和监测几个关键的矿山基础设施区域。

数值模型还用于帮助预测地下性能和沉降进展,以进行远程规划,并评估和减轻对矿山基础设施的潜在影响。Beck提供了一个基于New Afton及其顾问的输入的沉降预测模型。Beck在2023年8月更新了最新的沉降模型。Coeur仅将数值模型用于规划目的,并继续依靠观测方法、仪器数据和遥感数据来监测矿址的沉降进展。

C区的采矿沉降位于地表以下约1,150米,利用现有的岩土和地质数据集对其进行了数值建模和预测。C-Zone预计将初步突破先前存在的B3和Lift 1 West Cave沉降影响区域;监测将继续使用B3 Cave采矿的现有程序,并根据现场或TSF记录工程师的要求增加监测装置。

日期:2025年12月31日

第13页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

东延预计不会造成额外的沉降,因为纵向采场要回填胶结岩石,将最大限度地减少岩土跨度,以减少崩落采场的发生。

13.2.4
泥浆冲刷

泥石流风险管理程序确保在发生由洞穴-地下水相互作用引起的潜在泥石流事件时的安全工作条件。这些安全工作条件是通过实施拉点分类矩阵和标准操作程序(SOP)实现的。抽控、岩土、地质人员进行例行抽点检查,监测含水率和破碎度。观察到的主动生产过程中的拉点水分变化由操作人员报告。地下维护着一个泥石流风险状态板,以便将风险的即时变化传达给在水平面上工作的人员,每周向地下和技术团队发布一份泥石流风险地图,汇总前一周检查的数据。与井下人员定期举行优先会议,确保明确沟通泥石流状态和相关风险类别。在一个拉点被归类为高风险的情况下,使用自动化或远程生产勺子来防止人员暴露于潜在的泥石流物料流动中。在C区,类似于B3和升降机1,如果存在泥石流风险,生产将主要使用自动铲车队进行。C区或B3洞采矿过程中未发现泥石流发生。

13.2.5
空气爆破

气隙是洞穴背面完整岩石与碎石堆顶部之间的空隙空间。当生产开始并通过拉丝点提取材料时,就会形成这种空隙。崩落过程中,应力变化导致回洞处的完整岩石破碎到渣土堆上,逐渐填平空隙。然而,如果应力变化不足以打破洞穴背面的完整岩石,随着生产继续将渣土堆拉下,气隙可能会变得更大。更大的气隙增加了不稳定的风险,因为它允许更大的块或体积完整的岩石落在更大的气隙高度上。较大的块或体积的坠落物质会压缩被困空气,使其通过连接的工作以高速逃逸,并可能导致空气爆炸,这可能对人员和设备都构成重大风险。

Coeur通过应用其洞穴管理计划,通过输入生产编号和来自岩土仪器的监测数据,积极解释和管理空气爆炸的风险。为减轻潜在风险,已在崩落过程中可能发展的现有和预期连接处安装了空气爆破舱壁。一旦洞穴突破到地表,空气爆炸的风险就消除了,因为崩落过程中的材料已经填满了任何重要的空隙空间。

1号升降机的东洞和西洞,以及B3洞,已经突破到地面,不再构成气隙风险。随着C区探洞的进展,气隙分析和监测正在进行中,预计将在2026年末至2027年中突破至B3水平。

日期:2025年12月31日

第13页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

13.2.6
支持系统

标准开发的主要地面支撑系统包括纤维增强喷浆、肌腱增强(如钢筋螺栓或MD螺栓)和焊接丝筛。

抽层地面支撑包括一级支撑系统,由纤维增强喷浆、MD螺栓或动态钢筋螺栓和筛网组成;其次是二级支撑,包括长筋支撑(电缆螺栓和自钻锚)和强化捆扎(OSRO带子和柱子包裹),另外还有一层中低壁喷浆覆盖,以保护设备免受损坏。

东延发展的地面支持将以现有地面支持标准为基础,以公平到良好的地面条件为基础。在矿石驱动器上,所有采场的眉头和所有永久交叉路口都规划了电缆螺栓;它们还将被放置在上壁、下盘、采场背面的选定区域。

所有主要的长期基础设施,如输送机转运室和破碎站,都位于采矿足迹之外,以尽量减少它们对崩落过程引起的诱导应变和应力变化的暴露。鉴于这些挖掘预计有很大的跨度(> 6米)和较长的使用寿命,除了主要支撑系统外,还使用了长筋支撑(电缆螺栓)和带子等二级支撑系统来加固岩体。

多点钻孔伸长仪用于测量开口附近岩体的原位位移,并评估已安装的地面支撑的性能。它们通常安装在背部和侧壁的电缆螺栓交叉口或更大跨度的区域。手持式激光雷达扫描也已完成,以提供一个背景数据集,可用于比较目的,以确定随着时间的推移,由于区域矿山关闭而发生了多少变形。可根据重要性、开挖质量、地质类型、构造复杂程度和/或预期应力条件选择区域进行监测。

13.2.7
监测

所有洞穴都安装了一大堆仪器。在目前作业的洞窟、B3和C区,利用微地震系统捕捉采矿诱发的地震活动。用于B3洞穴的系统随着C区矿山的开发而扩展,允许对正在进行的崩落活动引起的微地震事件进行源头定位。地震层析成像也与地震系统一起用于协助洞穴剖面解释。

金属和光纤时域反射测量系统是同轴或光纤电缆,在钻孔中灌浆,可用于确定岩石质量对采矿的响应。电缆中的反射是由地面运动引起的电缆变形、擦伤、水或切断产生的。当采矿前沿向地表推进并沿着足迹时,它们被用来跟踪和监测洞穴剖面。

用于洞穴监测的无线电池供电系统(来自Elexon Mining的Geo4Sight)也被用于无法使用有线监测系统的地方,或者电缆被移动的地面损坏的高风险的地方。该系统为有线洞穴监测系统提供了一种更稳健、更通用的替代方案,因为数据通过岩石无线传输,因此不容易受到孔剪/位错的影响。

日期:2025年12月31日

第13页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

洞穴跟踪器和信标提供对洞穴流动和洞穴传播的实时洞察。这项技术使用了嵌入矿体中的磁信标。它们在设定的时间周期上发射磁场脉冲。随着矿体碎石的移动,嵌入的信标可以进行3D跟踪。跟踪信标移动的能力使矿山工程师能够确定洞穴的哪些部分在移动。这些信标是为了经受住地下洞穴环境的严酷考验而建造的。

13.3
水文地质考虑

电梯1地下脱水系统由位于电梯1开发项目底部的两个垂直水池组成。每座集水坑容量约为240米3并将其外流连接到沿200毫米脱水线布置的三个升压站的单一脱水系统。脱水系统是完全自动化的。两个集水坑中的一个作为备用容量保持为空。系统最大设计泵送速率为184米3/h,系统目前运行在大约110米3/h。

B3、C区地下脱水系统由单一沉降水池组成,集全水。使用一台150马力的单泵通过专用线路将来自水槽清洁一侧的水泵入升降机1垂直水槽。

C区地下脱水系统采用与升降机1系统类似的设置,设计容量相同,为184米3/h。它使用两个240米3立式污水池、水泵、200mm钢制脱水线、升压站。C区脱水流水线排入升降机1集水罐抽水至地面。

13.4
运营

13.4.1
采矿方法

块状洞穴采矿方法涉及在洞穴底部开发一个足迹,其中包括一个用于启动洞穴的底切水平和一个提取水平,在洞穴持续期间,将从引渡点中清除矿石。Block崩落最初需要在开发和足迹建设方面进行前期资本投资;然而,随后的生产期需要最少的资本投资,这就是为什么块状崩落被认为是单位采矿成本最低的地下采矿方法。块状崩落的其他好处包括高产率和低环境影响。

位于C区以东的东延伸段采矿方案采用纵向长孔回采法。该方法包括以常规水平间隔沿矿体走向展开漂移,随后在水平之间对采场进行钻探和爆破,并使用荷载–拖运–倾卸车辆(LHD)从较低水平对破碎的矿石进行渣土处理。在完成矿石提取后,采场将采用堆石和水泥堆石相结合的方式进行回填。

日期:2025年12月31日

第13页-5

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

13.4.2
存取

地下矿井可从位于加工厂南面的地表入口通过坡道进入。从地表到地表以下650m的深度,对车辆通道和输送机都使用了单个5.5m宽x6.0 m高的斜坡道,从斜坡道的背面悬挂。从这个海拔到地表以下1150米的C区底部,该矿有两个下降:一个5.5米宽x 5.8米高的进入下降和一个5.5米宽x 6.0米高的输送机下降。

从新雅富顿露天矿坑开发了一个勘探坡道,以便为1号升降机的开发和建设提供早期通道,但自从东洞突破到地面后,就不再可以进入了。紧急出口可通过配备Alimak电梯和集结区的新鲜空气提升。

13.4.3
B3洞穴

B3块洞采水平约为采出升降机1以下160米,地表以下760米。B3占地面积约为250 x 125 m,占地面积约为31,000 m2;这比升降机1和C区块洞穴脚印要小。B3洞穴共有65个拉铃。

从1号升降机到B3洞窟区域的坡道开发于2015年开始。2020年12月在西部足迹范围开始采用先进的底切方法,2021年6月开始进行拉铃开发。B3塌陷带与升降机1提取水平的初步相互作用被解读为发生在2022年8月,B3洞穴的施工于2022年第四季度完成。

B3抽油级设计有四个纵向打击驱动器和111个抽油点,以直通式(El Teniente式)模式布置。拉铃间距为16.5 x 27.0 m。矿石通道位于该水平的东侧。

底切水平设计为高于提取水平18米(楼层到楼层),带有五个底切打击驱动器。在预期的临界水力半径(洞穴自传播所需的预期水力半径)中开发了一个顶点水平,以降低初始崩落的风险;它被成功地从剩余的足迹中省略,以降低开发成本。运输卡车从矿石通道底部的溜槽装载的运输水平位于B3提取水平以下20米处。

13.4.4
C区

C区提取水平位于B3提取水平以下约390米和地表以下1,150米。C区的占地面积约为460x120m,面积约为55000 m2.从B3区到C区的双降开发于2019年开始,并于2022年第二季度达到C区足迹。底切爆破于2023年年中开始,并于2023年10月爆破了第一个C区拉铃。Coeur于2024年第四季度在C区实现了商业化生产,材料处理系统上线,洞穴足迹达到了自洞穴传播的目标经验水力半径。

日期:2025年12月31日

第13页-6

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

继B3洞穴的缩小顶点水平成功后,C区设计中省略了顶点水平,消除了可行性研究设计中最初计划的约2,000米的开发。

底切水平比提取水平高20米;它包括18个底切驱动器,这些驱动器被设计为直接位于提取水平上的18条拉铃线路上方。每个底切驱动器的南端包括一个更宽的部分,用于槽爆破。底切水平的特点是两个矿石通道向下连接到运输水平和一个临时通风口上升到提取水平。

提取层次有七个横向横切,91个设计的拉铃,共177个拉点以人字形布局布置,拉铃间距为18.0 x 27.0 m。走向驱动器的北-南对线允许以洞穴南边边界的矿石接触为目标,并提供更大的灵活性和改进的自动化能力。提取层有四个接入驱动器,将提取下盘驱动器连接到主要的C区下盘驱动器,该驱动器本身位于足迹以北。提取下盘驱动器具有七个矿石通道和一个通风提升,每个连接到下面的运输水平。

拖运水平位于洞穴足迹以北,低于提取水平25米。拖运水平包含位于水平中心的旋转破碎机、多个大型渣土储存区、水平两侧的电池舱以及一个电机房访问驱动器。该水平有三个通道通往主要的C区下盘驱动器以及七个矿石通道和两个通风提升连接到以上和以下水平。

通风水平位于提取水平以下20米处,向东-向西穿过足迹,有17个通风提升连接到17个提取交叉口的南端。

脱水水位位于C区水位最低标高,连接输送机下降通道底部。这一水平包括通气提升至运输水平、C区圆锥形集水池和主要的脱水基础设施。

13.4.5
东延

东延位于C区块状洞穴以东120米处,高于C区提取水平面150米处。东延伸矿产储量垂直延伸约200米,沿走向延伸约140米。目前的设计有10层,垂直间隔20米,从东部进入坡道。每一层都有一个向东-向西运行的单一或第二个平行矿带,尺寸为5.0米宽x 5.0米高。

共有114个采场,设计在三个面板中,以优化铲球生产力;这些面板由5米厚的门槛柱隔开。根据岩土岩心资料和采场稳定性分析,设计采场尺寸为14米长x20米高,宽度可达20米。采场在每个面板内自下而上排序,并向东撤退到每一层的匝道通道。矿石被挖出后,采场将采用堆石和水泥堆石相结合的方式进行回填。水泥填土将在指定的搅拌池内进行混合,目标水泥含量为7%。正在研究使用移动搅拌机进行胶结岩石填料搅拌的其他潜在选择。胶结岩石填料的材料测试可能允许对水泥含量进行调整。

日期:2025年12月31日

第13页-7

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

东延伸坡道的开发计划于2028年开始,矿石生产计划于2028 – 2032年与C区块洞的生产同时进行。

13.5
物料搬运

物料搬运系统由矿石通道、地下破碎机、地面输送系统、地下卡车运输组成。

13.5.1
B3洞穴

在B3洞穴,LHD将矿石从拉采点运到提取水平的矿石通道上,并将其运出。B3矿道高34.5米,库容约950吨。然后使用45和50吨铰接式自卸车将矿石上坡拖运至升降机1旋回破碎机,单程拖运距离约1,400米。B3洞穴估计没有矿产储量(见第13.9章讨论)。

13.5.2
C区

C区矿石通过转移破碎矿石从底切和提取水平到运输水平。提取级矿石通道的间距使得与任何拉点的最大电车距离≤ 150米。在破碎前将灰熊安装在矿石通道上,以确定材料的尺寸,超大材料要么在拉点处理,要么用移动破岩器在重料中处理。矿石通道将底切水平和提取水平与运输水平联系起来。

开发废物通过相同的生产矿石通道但分开处理,使用严格的程序和提取和运输级工人之间的沟通。运输层面的废物储存舱,用于储存废物进行批量破碎和输送。所有矿石和废料通过破碎和输送系统运输到地面。该系统由两台FLSmidth 1,100 x 1,800 mm回转破碎机组成,分别位于升降机1和C区运输水平。C区破碎机位于预期的洞致基台应力区之外。

卡车和LHD直接倾倒入回转破碎机;两个破碎机都有两个倾倒点,以提高倾倒效率并缩短循环时间。每台破碎机都配有遥控破岩机。破碎机下方是800吨的调压箱,可将破碎的材料送入传送带系统。两台回转破碎机可通过在矿箱底部调整各自的停机坪给料机速度,同时给输送系统进料。

升降机1输送机系统由五个输送机和到地面的中转站组成。C区输送机系统由四个输送机和中转站组成,在其第一个中转站与电梯1输送机系统绑定。输送机悬挂在输送机下坡处的后部,以允许车辆在下方通行。整个物料搬运系统由一名来自破碎机控制室的操作员和两名执行系统检查并清空流浪汉钢箱的员工控制。该系统还配备了从综合运营中心在地面远程运行的设备。

日期:2025年12月31日

第13页-8

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

在Lift 1矿山开发期间安装的颚式破碎机可作为备用破碎机使用,容量为6700 t/d。此外,MMD GPHC Ltd. 625矿石定尺机作为临时破碎机安装在C区输送机斜道中,以提高C区开发和建设期间的物料搬运效率,现已移至永久位置,以进一步减少材料尺寸,优化磨机研磨效率和C区全面生产时的金属回收。

输送机容量峰值为1,200 t/h,尽管平均开工率为1,000 t/h是典型的。通过换班,输送系统从综合运营中心远程操作,提供额外一小时的输送。一旦皮带被清空,系统就可以被关闭以节省能源。

13.5.3
东延

东延伸物料搬运将通过将矿石从采场运至C区一级破碎机位置进行管理。远程启用的15吨LHD计划用于东延生产,配备50吨运输卡车,用于向破碎机运送材料。卡车从水平面到破碎机的平均运输距离约为2,000米,下降了13%的坡道。

13.6
地下基础设施

13.6.1
维修和车间

所有维修工作可在2,500米的地下进行2维修店。总铺由一个配备40t架空起重机的高架、三个较小的托架、一个焊接舱、一个零件储存舱、一个出入漂移组成。大型高架内最多可同时作业六辆地下拖运卡车。油和油脂被储存在一个配备防火门的相邻隔间中,并在整个商店中被抽到配药架上。

正在为C区开发第二个地下维修车间,计划于2026年完成建设。它将包括一个配备20t架空起重机的高架、三个较小的维修舱、一个午餐/办公室、一个仓库、一个电气室、工具和储藏室以及一个润滑油室。

电池充电槽位于升降机1、B3和C-Zone的选定位置,以支持电池电动车队。电池充电槽通常配备2吨背置式单轨,一次可容纳四节电池进行充电。B3和C区级别的小型辅助服务舱目前可容纳小型设备维修。

日期:2025年12月31日

第13页-9

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

13.6.2
燃料舱

一个地下燃料舱位于升降机1运输水平附近,两个卫星燃料舱位于B3下盘和C区下坡处。燃油舱包含两个5000升的油箱,每个油箱都安装在卡带式移动平台上。油箱被放置在装有自动防火门的安全壳区域内。每天一次,将燃料盒装上多用途盒式运输车,驱动到地面进行装载。除了燃料,燃料舱还储存了润滑脂、清洗液以及设备维护所需的其他用品。

13.6.3
配料厂

地下使用的所有混凝土和喷浆产品均在现场批料厂生产。车混式厂房可生产超80米3每班产品的数量。对工厂的控制是通过一个专用系统进行的,该系统对所需的每种产品都有预先编程的配方。喷射混凝土和混凝土产品通过4或6米交付3地下搅拌机。

13.6.4
避难站

全矿设置地下避难站,在紧急情况下保障人员安全。Coeur在每个街区洞穴生产足迹内使用永久建造的避难室,并在其他地方使用半便携集装箱式避难站。

13.6.5
公用事业和消防用水

来自坎卢普斯湖的淡水被提供给地下矿井,用于公用事业和消防用水。地下供水是通过一条6英寸(约15厘米)的钢质管道悬挂在主输送机的背面下降,并分布在整个矿井。破碎机和输送系统以及初级地下维修车间配备了火灾探测和喷淋抑制系统。

13.6.6
压缩空气和电力

压缩空气在整个矿井中运行,由位于入口附近的压缩机供应。安装在地下的较小型辅助压缩机在当地为高用途应用提供额外的压缩空气。电力通过环形主系统以13.8千伏网状穿过矿井。永久和便携式地下变电站阶梯式电力降至600 V的服务设备。

13.6.7
通讯

矿场运行着广泛的通信系统,包括光纤网络、双向TETra无线电系统和Wi-Fi。这一配置使过程控制、自动化LHD操作、业务数据、地震监测、闭路电视、安全接入、火灾报警网络、地面和地下私有长期演进网络、双向语音通信等服务成为可能。

日期:2025年12月31日

第13页-10

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

13.7
通风

目前的通风布局是推拉系统,六个通风提升到地面:三个进气提升和三个排气提升。进气升降机(VR5、VR6、VR7)配有800匹轴流风扇。排气轴(VR2、VR3、VR4)安装600匹轴流风扇。主输送门也从矿井中排出空气,如图13-01所示。

三个入口将供应约115万CFM的新鲜空气提升至准入下降的顶部,其中空气被分成两段,其中约60万CFM向下引导准入下降,55万CFM向下引导新鲜空气入口。输送机下降段从矿井中排出大约250,000 cfm,剩余部分流经排气提升段。一次气流通过现场分布式控制系统进行监测和跟踪。

开发工作面和临时通道区域(如底切层)使用带有通风管道的辅助风扇进行通风,而主要生产区域(如提取层)则使用流通式通风或通过舱壁设计的风扇进行通风。

B3洞通风回路由既有矿井通风回路进、出。B3有新鲜空气通过B3洞穴通道坡道输送到工作区。卡车装载的运输坡道下部将通过风扇和管道进料。空气随后流入下盘驱动器。水流继续流向B3洞穴足迹的西侧,然后向东流过提取罢工车道。B3洞穴提取的空气随后将足迹东侧的两个垂直隆起排出到现有的矿山回风回路。

通过推拉系统向C区提供通风,使用目前为升降机1和B3提供空气的相同主表面风扇,以及C区排气路径中的助力风扇。新鲜空气从升降机1通道下降通道通过C区下降通道顶部的4.0米直径垂直抬高进入下盘驱动器。然后,它在进入回风电路之前流过提取横切驱动器。使用辅助风扇和下盘驱动器的柔性管道将新鲜空气提供到底切水平。到达拖运水平的新鲜空气从下盘驱动器流经每条拖运腿,并行进到提取水平以排入回风回路。输送机驱动和第二个4.0米直径的提升排出所有的空气到提升1回风回路,将空气排出矿井。

东延预计需要275kCFM气流。开发时,135 kCFM将由两台200马力的风机并联提供给上下坡道。主出入匝道一旦连通,275千立方厘米将从C区改道流经东延。

日期:2025年12月31日

第13页-11

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图13-1:
通风示意图

注:Coeur编制的数字,2026。

日期:2025年12月31日

第13页-12

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

13.8
爆破和爆炸物

现场发现3个爆炸物弹匣:两个在地面,两个在地下。表面弹匣装有硝酸铵燃料油(ANFO)、散装乳液、盖子和助推器。开发矿用炸药和生产用炸药分区存放。地下弹库有四个独立的弹舱,能够容纳所有类型的爆炸物。每周接收交付并放置在适当的存储区域。

13.9
生产计划

LOM方案以C区块状溶洞为基础,东延段纵向回采。

B3区块洞穴的开采预计将于2026年第一季度完成。正在继续从所述已探明和可能的矿产储量之外的B3洞穴中提取材料。这种材料未分类,不包括在矿产储量估算中。当观察到的等级变得不经济或接近C区洞穴引发安全风险时,B3洞穴将停止抽签。

预计C区采矿产量将在2026年增加至约5.4公吨矿石,从2026 – 2032年增加至5.4 – 6.0公吨/a。在开采率超过处理率的时期,将在地表堆存中品矿石,直到可以处理为止。

东延通道匝道的开发计划于2028年从顶部和底部开始,预计2028年从东延通道获得第一批矿石。2028 – 2031年,东延预计提供约500t/d的高品位补充磨料。

随着C区块状洞穴的爬坡,处理率计划从2026年初的平均13750 t/od提高到2026年底的满负荷约16000 t/d。这些处理率是过去在Lift 1 Block洞穴的开采过程中实现的。随着C区崩落进入矿床核心,饲料等级计划增加,在2027年和2028年达到峰值。

目前的矿山寿命是到2032年,基于表13-1所示的生产计划。图12-1提供了显示最终矿山布局的穿过矿山的横截面。

13.10
设备

支持当前块状洞穴生产和C区开发所需的移动式采矿设备已到位。采矿活动由Coeur人员使用所有者设备进行。如果需要,可以雇用采矿承包商;这主要是为了支持C区洞穴建设。购买额外的采矿设备被纳入LOM计划,以促进C区产量提升和东延伸区的采矿。

日期:2025年12月31日

第13页-13

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表13-1:
LOM生产计划

项目

单位

2026

2027

2028

2029

2030

2031

2032

合计

地下采矿

开采的B3矿石吨

kt

开采的C-Zone矿石吨数

kt

5,705

6,112

5,780

5,520

5,628

5,650

817

35,212

东延伸开采的矿石吨

kt

120

360

252

230

962

开采的总矿石吨

kt

5,705

6,112

5,900

5,880

5,880

5,880

817

36,174

横向发展

m

357

4,183

1,689

6,229

垂直发展

m

116

116

加工

矿石加工

kt

5,641

5,993

5,966

5,942

5,877

5,844

913

36,176

黄金进料级

克/吨

0.68

0.81

0.83

0.74

0.58

0.42

0.31

0.67

铜进料级

%

0.79

0.88

0.89

0.80

0.64

0.49

0.35

0.74

银进料级

克/吨

1.87

2.13

2.08

2.01

1.57

1.27

0.80

1.79

黄金回收

%

83.8

84.6

84.9

84.6

82.9

81.6

80.4

83.72

铜回收

%

87.9

88.9

89.3

89.0

87.7

86.9

86.3

88.28

白银回收

%

74.9

75.5

75.9

75.3

73.6

72.6

69.8

74.48

黄金产量

科兹

104.13

132.17

134.36

120.24

90.15

64.93

7.34

653.32

铜产量

MLB

87.40

103.64

104.00

93.33

72.63

54.73

6.17

521.90

白银产量

科兹

256.74

309.46

302.57

288.78

217.80

173.24

16.48

1,565

当C区块状洞穴全面生产时,十辆柴油LHD(山特维克LH410)将在提取水平上运行,将渣土和电车矿石从引矿点运至矿石通道。这些LHD将具备自动化的能力。此外,5台CAT R1300G LHD将在较小的隧道中为车队提供支持。

在C区运输层面,四台大型电池电动LHD(山特维克LH518iB)将用于从矿道底部到C区回转破碎机的矿石车。

East Extension采矿在生产期间将需要三辆LHD和两辆卡车。这些楼层将有两个位于主通道坡道40米范围内的重泥,用作混合舱和卡车装载区。沿着主通道匝道,每隔150米就会有一辆重装卡车,以利于开发。东延的开发车队将包括四辆巨型车、五辆螺栓车、四辆剪叉式升降机、两辆ANFO装载机、四辆LHD和三辆卡车。

继完成B3采矿、C区开发后,现有采矿设备将转移至东延。这包括运输卡车、钻头、锚杆、喷射混凝土喷雾器、生产钻头、ANFO装载机和变频器。LOM计划包括购买四台LHD,增加一辆拖运卡车,以及增加一台ANFO装载机。

日期:2025年12月31日

第13页-14

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表13-2提供了主要移动采矿设备的清单,显示了当前的车队和实现LOM计划的额外需求。

13.11
人事

截至2025年底,员工总数为652人,其中81%(527人)来自坎卢普斯地区。共有169名新雅富顿员工认定为土著(占劳动力的26%),38名为SSN成员(占劳动力的6%)。这不包括定期合同、兼职员工,还包括在职和非在职员工。

日期:2025年12月31日

第13页-15

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表13-2:
关键设备清单

类型

模型

当前数量
(2025年12月)

附加LOM要求

钻巨型

山特维克二号吊杆

4

岩石锚杆

山特维克螺栓

8

LHD

山特维克LH410

10

LHD

山特维克LH518iB

4

LHD

CAT R1600

6

LHD

大型柴油LHD(15t +)

6

2

LHD

CAT1300

3

2

卡车

CAT AD45

4

1

长孔钻头

山特维克DL 420 & 430

4

爆炸物

乳液& ANFO装载机

2

1

混凝土搅拌机

混音器

8

喷浆

Normet & Macleans祈祷

4

实用程序

剪叉式甲板、吊臂卡车&其他

15

实用程序

麦克林拦截器

1

1

实用程序

CAT滑移转向

5

实用程序

CAT 120/140米平地机

2

实用程序

CAT TH407/TL943伸缩矫治器

7

实用程序

CAT 930G IT装载机

4

实用程序

MineMaster拖拉机

3

日期:2025年12月31日

第13页-16

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

14.0
恢复方法

14.1
工艺方法选择

工艺装置设计常规,没有新颖的参数。工厂设计基于第13章讨论的测试工作。自2012年工厂启动以来完成的优化活动有助于提高产能和效率。

该加工流程由常规破碎研磨回路、浮选回路、重力回路组成,用于生产铜金精矿。未出矿的矿石在两台地下回转破碎机和地下定尺(仅限C-Zone)处破碎,并通过传送带运输到地面上的破碎矿石堆中。

14.2
流程表

图14-1提供了工艺装置(不包括地下破碎-输送系统)的流程图。

14.3
吞吐量

2025年,新雅富顿矿加工了46.06公吨,黄金平均冶金回收率为85.65%,铜为89.24%,银为75.35%,包括少量通过矿石购买协议。选矿厂吞吐量目前受到矿山生产的限制,随着未来几年C区产量的增加,新Afton矿打算利用工厂现有的加工能力,加工量高达16,400 t/d。

14.4
厂房设计

14.4.1
碾压

原矿矿石通过位于1号升降机和C区洞穴拖运水平地下的两台1,100 x 1,800毫米FLSmidth回转破碎机中的一台破碎至负150毫米。在C区的情况下,由MMD S625尺寸仪进行二次破碎阶段,为加工厂生产负75毫米进料。然后通过传送带将矿石运送到地面。矿石被排放到12万吨的破碎矿石库存中。

废料和低品位矿石分别从磨机进料转向WRSF和低品位库存。

日期:2025年12月31日

第14页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图14-1:
工艺流程表

注:Coeur编制的数字,2026。

日期:2025年12月31日

第14页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

14.4.2
研磨

位于破碎的矿石库存下方,两台1.8 x 11米的停机坪给料机调节矿石流向SAG磨机给料输送机。SAG磨机是直径8.5米x4米长的Farnell-Thompson磨机,由5220千瓦GE电机驱动,具有变速驱动。SAG磨机排料通过一个2.4 x 6.1 m的Deister双层屏幕进行筛选,下层有7 x 28 mm的孔径。屏幕甲板于2015年由单层升级为双层。上下甲板oversize都被回收到SAG磨料输送机,可以选择使用FLSmidth XL600 Raptor圆锥破碎机粉碎这种回收流。

二次研磨使用直径5.5米x长9.8米的Farnell-Thompson定速球磨机完成,该球磨机由5,220千瓦电机驱动,采用七(五个运行中)Krebs GMax-26水力旋流器闭合回路。

大约7%的旋风进料可转用于Gekko直列压力夹具和磁选电路,用于天然铜和金的回收和磁铁矿抛料,并将精矿报告给精矿浓缩机。虽然仍然可用,但由于初级低基因矿化,夹具电路目前没有用于B3和C区处理。大约8%的旋风进料报告给Metso Skim-Air 500闪速浮选槽,其中精矿报告给再研磨回路,细尾报告给球磨机旋风进料泵箱,粗尾报告给球磨机进料。气旋溢出向三级回路报告。

2015年新增三级磨削回路。三级研磨是使用Metso Vertimill 3000在闭合回路中与七个(五个或六个正在运行)Krebs GMax-26水力旋流器完成的。三级旋风溢流报告给更粗糙的浮选槽。大约10%的三级旋风进料可以转用于连续CVD42 Knelson选矿机进行原生铜和金回收,精矿报告给更清洁的直列压力夹具进料。虽然仍然可用,但由于初级低基因矿化,CVD42电路目前没有用于B3和C区处理。SAG和球磨机电路控制均支持专家控制系统。

14.4.3
浮选

三级研磨旋风溢流通过重力流入更粗糙的浮选回路,该回路由两个串联的分级浮选反应器单元和六个串联的100立方米浮选槽单元组成。两个分阶段浮选反应器电池已于2017年投入使用。来自较粗的浮选槽的精矿被收集在洗涤器中,并通过重力流向再研磨回路;来自最终较粗的浮选槽的尾矿被排放到尾矿泵箱中。

再研磨回路研磨闪速和较粗糙的浮选精矿,将粒径降低至80%,通过35 μ m至40 μ m,然后在更清洁的浮选槽中进行升级。该再研磨电路由一个932千瓦的Vertimill闭合电路和再研磨cyclopac组成。regrind cyclopac由六个(五个正在运行的)Krebs GMax-15水力旋流器组成。

来自两个运行中的再研磨旋风的底流流通过两个XD-40 Knelson选矿机进行处理,以从再研磨电路中回收释放的金。Knelson精矿排放到最终的精矿泵箱,在那里被泵送到精矿浓缩机。Knelson选矿厂尾矿排回回回回磨旋风进料泵箱。再磨旋风溢流排放到较清洁的浮选回路,尾矿流向较清洁的清道夫浮选。更清洁的清道夫尾矿向尾矿泵箱报告。

日期:2025年12月31日

第14页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

2015年清洁浮选头部新增3个分段浮选反应器单元,提升清洁浮选能力。来自这三个电池的精矿与直列压力夹具最终精矿(操作时)、詹姆森精矿和再研磨Knelson精矿相结合,生产出用于脱水的最终散装铜-金-银精矿。

14.4.4
脱水

最终精矿被泵送到精矿浓缩机,实现大约55%固体的底流浆料密度。浆液被泵送到一个搅拌槽,随后被泵送到两台压滤机中的一台,在那里被脱水到大约8%的水分。

脱水后的精矿从压滤机中直接排入精矿储存棚,然后通过卡车运输到DP World Fraser Surrey Docks(DP World)集装箱港,通过海运运往一家冶炼厂,或通过铁路运往Ashcroft码头,运往魁北克的一家冶炼厂。

在DP World的案例中,精矿在新雅富顿工棚装入集装箱(每卡车两个)。这些集装箱存放在港口,然后清空到船的散货舱中。空集装箱返回现场重新装货。

就Ashcroft而言,精矿在新的Afton工棚装入侧卸卡车,然后在Ashcroft码头储存在库存中,然后装入轨道车。

14.4.5
尾矿

更粗糙、更清洁的清除剂浮选尾矿在磨机中组合起来,泵送到包括45m Metso浆料浓缩机的增厚和修正尾矿厂。浆料排入增稠剂进料罐。在给料槽和/或增稠剂给料井处添加絮凝剂。浆液从给料井底部排出进入浓缩机,分离成两股:上清液浓缩机溢流和沉降浓缩机底流。增稠器底流固体浓度通常保持在61 – 65wt %的固体范围内。

增稠器底流使用离心泵从增稠器底部泵出。泵排放到一个分配集管,该集管在运行的水泥搅拌和尾矿泵列车之间平均分流。有两辆正在运行的泵车,一辆在待命。每台泵车由浆料搅拌机、泵箱、离心充水泵和高压正排量泵组成。正向排量泵排入组合线,沉积位置控制在靠近TSF的阀场。尾矿可以排放到新的雅富顿TSF或沿着雅富顿矿坑TSF的四个龙头点之一。

增稠器溢流通过堰在增稠器顶部出口,进入收集洗涤器。洗涤器排放到一根管道,该管道为增稠器溢出泵箱提供原料。水返回到磨机工艺水系统,以维持磨机运行水平衡。添加防垢剂是为了控制工艺装置中添加石灰和再循环工艺水相对较高的温度导致的碳酸钙堆积。

日期:2025年12月31日

第14页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

尾矿增厚减少了放置在雅富顿矿坑TSF中的水量,最终减少了渗入地下作业的水量。水泥修正过程将尾矿从流体状状态过渡到软土状状态在放置七天内。这种控制可以防止尾矿通过与升降机1东Block洞穴相关的破碎洞穴材料渗出。

TSF设施将在第15章中讨论。

14.5
设备尺寸

该工艺使用的主要设备包括:

SAG磨机;Farnell-Thompson 8.5 x4.0 m;5220千瓦;变速;

圆锥破碎机;FLSmidth Raptor XL600;447kW;

球磨机;法内尔-汤普森5.5 x 9.8m;5220千瓦;

三级磨机;美卓VTM3000;2237kW;

再粉磨;斯维达拉VTM1250;932千瓦;

球磨机旋风;Krebs 7 x 66 cm gMax;

第三级气旋;克雷布斯7 x 66 cm gMax;

再磨旋风;克雷布斯6x38cm gMax;

浮选回收装置:

o
1 x Metso SkimAir 500;

o
5 x Woodgrove分阶段浮选反应器(两个在较粗的电路中,三个在较干净的电路中);

o
6 x美卓TC 100;

o
7 x美卓TC 20;

o
5 x美卓TC 5;

重力恢复单位:

o
2台Knelson XD40批量选矿机;

o
1 x Knelson CVD42;

o
2 x Gekko直列压力夹具;

精矿浓缩机;美卓:奥图泰18m高倍率浓缩机;

精矿过滤器;2 x IPM MCFH压滤机;

日期:2025年12月31日

第14页-5

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

尾矿增稠机;美卓45m浆料增稠机;

美卓Courier 6X SL-on-stream分析仪和PSI 300粒度分析仪;

Delta V分布式控制系统。

14.6
电力和消耗品

14.6.1.1
动力

磨机的大部分电力消耗发生在磨削电路中。以平均需要4.5兆瓦的SAG磨机、平均需要5.45兆瓦的球磨机、平均需要2.1兆瓦的三级磨机和平均需要0.45兆瓦的回磨机计算,平均每年需要消耗10.5万兆瓦时才能将矿石研磨到浮选和重力分离的最佳研磨尺寸。

14.6.1.2

从坎卢普斯湖抽取的水用于需要淡水而不是中水的应用,以及弥补场地水平衡的任何不足。根据保持低水库存的要求,定期从新Afton TSF中整合尾矿产生的池塘中回收水,并通过Pothook TSF运输,用作磨机工艺水。地下矿山的脱水系统也被用作磨机工艺用水。目前大部分磨机工艺水是从尾矿浓缩机溢流中回收的。工艺用水的次要来源包括历史上的雅富顿TSF井和雅富顿矿坑TSF的脱水系统。

14.6.2
消耗品

加工中使用的主要耗材包括水泥、研磨介质、石灰、捕收剂(戊基黄原酸钾)、起泡剂等。

14.6.3
人事

LOM平均数的人员要求为包括地表、尾矿、冶金、化验实验室区域在内的加工部内人员75人。

日期:2025年12月31日

第14页-6

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

15.0
基础设施

15.1
简介

新的Afton矿山正在运营,并拥有支持运营所需的所有基础设施。矿址平面图如图15-1所示。

15.2
地面建筑物和设施

以下行政和技术办公室以及运营和维护设施支持新雅富顿的运营:

配备救护车的安保和急救大楼。矿上急救人员全时到位;

应急服务大楼,配备两台消防车和矿山救援设备。矿山救援人员全时到矿;

选矿厂(磨机)建筑;

化验实验室;

加厚修正尾矿厂;

Millwright店、移动维修店、轮胎店;

仓库建筑和铺位;

集中重点矿山规划、作业、维护人员的综合作业中心;

办公楼容纳行政、矿山运营和技术服务、资本项目和i.t.、安全/培训、环境/许可部门;

矿山干法和承包商干法建筑;

矿山入口附近生产采矿作业所需混凝土和喷浆的配料厂;

ANFO、散装乳液、瓶盖、助推器用炸药弹匣;

勘探与核心切割建筑;

孪生138千伏现场变压器、变电站;

主面通风风机、暖风机;

坎卢普斯湖泵房和管道。

日期:2025年12月31日

第15页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

图15-1:
基础设施布局计划

注意:TAT =加厚修正尾矿;APTSF =雅富顿矿坑TSF;HATSF =历史雅富顿TSF;PTSF = Pothook TSF;NATSF =新雅富顿TSF。

日期:2025年12月31日

第15页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

15.3
道路和物流

第4.2章讨论了矿山准入问题。一条铺有安检门的铺面公路将公路与矿山办公室连接起来。现场的道路网络为各种矿山设施提供服务。

15.4
库存

未开采的矿石被排放到12万吨的库存中。位于破碎矿堆下方的两台1.8 m × 11 m停机坪给料机调节矿石流向SAG磨机给料输送机。

在开采率超过处理能力的时期,可能会将中等品位的矿石储存在地表以供后期处理。

中级C区矿产储量也可以在离开地下入口时使用输送机上的分流器在地表进行分离和储存。所有库存地点和数量都是允许的,并通过矿山末端批准。

15.5
废石储存设施

块状洞穴采矿产生的废石沉积在Afton Pit TSF或指定的块状洞穴沉陷区内,这两个区域均被归类为潜在产酸(PAG)存储区。

1974年至1977年间从Afton矿坑开发的几个历史上的废石堆位于矿坑的南部和西部,1997年在矿山关闭时使用冰川耕作和表土进行了覆盖和重新植被。此后,这些历史上的垃圾场的一部分被允许的尾矿和大坝基础设施覆盖,位于历史上的雅富顿TSF西北部的另一个历史上的废石堆也于1997年被回收。

选取历史遗留废石酌情作为建筑材料再利用,所有挖掘出的废石按照现场金属浸出/酸性岩石排水(ML/ARD)管理方案进行地球化学表征,材料表现出< 2.0的中和电位比放置在沉降带或共同沉积在Afton坑TSF中。

15.6
尾矿储存设施

新Afton矿址上有四个TSF:

雅富顿矿坑TSF,这是LOM尾矿沉积的主要设施;

持有升降机1和大部分B3洞穴尾矿的新雅富顿TSF;

历史上的雅富顿TSF,其持有原雅富顿运营的尾矿并处于非活动状态;

Pothook TSF,充当现场水库,目前没有收到任何尾矿。

日期:2025年12月31日

第15页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

15.6.1
雅富顿坑TSF

雅富顿矿坑TSF是一个历史上的露天矿坑,于1977年至1997年开采,现在用于储存增厚和水泥修正的尾矿。14.4.5章提供了加厚和水泥修正尾矿厂的概述。自2022年底以来,尾矿已沉积到雅富顿矿坑TSF中;在1号升降机崩落活动停止后开始。增厚和水泥修正尾矿沉积区域垂直下方目前未发生主动崩落,以降低粉矿和稀释物进入洞穴的风险。

增厚和水泥修正尾矿目前从沿坑缘西侧的三个排放点,以及从坑缘东南侧的第四个沉积点排入雅富顿矿坑TSF。总体沉积目标是形成一个向东北倾斜的尾矿面,以保持潜在的地表淤积远离B3和C区洞穴足迹,并将地表排水引向位于Afton Pit TSF通路沿线的取水基础设施。

截至2025年12月31日,有8.8万公吨存放于雅富顿矿坑TSF。目前的LOM计划是在该设施中存放44mt,这将使用Afton Pit TSF总存储容量的大约55-60 %。坑缘以下总露天量为72公吨,沉降预计将在坑区周围产生额外的6.5公吨容量。最终可在雅富顿矿坑TSF中沉积的分配量取决于尾矿的密度(假设1.3t/m3)以及C区下沉最终如何影响雅富顿坑TSF几何。

15.6.2
新雅富顿TSF

新雅富顿TSF位于雅富顿Pit TSF以南约1公里处。围堵由自然地形和五个水坝(A、B、C、南、西水坝)提供。启动水坝最初于2011年建造,该设施每年进行一次提升,直到2021年。全时尾矿沉积于2022年停止,当时雅富顿矿坑TSF上线。

该设施部分覆盖一座历史悠久的WRSF,其厚度可达70米,并由土工膜衬垫覆盖。通过大坝的渗漏和下游贝壳的径流是使用位于每座大坝下游的沟渠和水管理池收集的。

Block洞穴诱发下沉预计将对部分设施造成影响。为控制尾矿释放风险,制定了稳定方案。新的雅富顿TSF的名义剩余产能约为2公吨,但没有计划在该设施中积极沉积以与总体稳定目标保持一致,尽管可能会在矿山的整个生命周期中放置少量尾矿,以支持水管理和关闭分级活动。

15.6.3
历史雅富顿TSF

历史悠久的雅富顿TSF的封控由两座用till核心建造的堆石坝(东坝和西坝)以及由冰川沉积物和基岩形成的自然地形提供。东坝下游边坡部分被部分掩埋在历史作业时放置的废石下。预计Block洞穴诱发下沉将对部分设施造成影响。为控制尾矿释放风险,制定了稳定方案。

日期:2025年12月31日

第15页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

该蓄水池包含估计37公吨的尾矿,这些尾矿是从蓄水池北侧的水龙头以液压方式沉积下来的。

15.6.4
Pothook TSF

该设施位于新雅富顿TSF东北约200米处,用作蓄水水库,容量约为30万m φ。没有计划进行额外的尾矿沉积,以储备这一能力,以储存多余的雨水量,并缓冲支持加工作业所需的水量。储藏安全壳由一个水坝(Pothook TSF水坝)和因Pothook露天矿的历史开采而改变的自然地形提供。

在场地关闭之前,预计不会有尾矿沉积,届时尾矿沉积可用于支持所需的地表分级活动。Pothook TSF目前充当场地要求的蓄水池。水从新的雅富顿TSF转移到Pothook TSF,然后通过位于设施北侧右侧桥台附近的回收取水口回收用于碾磨过程。从新的雅富顿TSF池塘调水,包括从新的雅富顿TSF稳定脱水井排放,向Pothook TSF的南端报告。

15.6.5
尾矿设施稳定

C区崩落诱发沉降预计将与新雅富顿TSF的大坝C和历史上雅富顿TSF的东坝重叠。从块状洞穴预计的地面移动是很好理解的,这导致了在新雅富顿TSF和历史雅富顿TSF的升降机1和B3洞穴采矿期间成功制定了监测和稳定计划。新的雅富顿TSF和历史上的雅富顿TSF的稳定策略包括清除池塘、原位尾矿脱水/减压,以及在采矿引起的沉降预计会影响设施之前巩固原位尾矿。

实现了历史上的雅富顿TSF稳定目标,在报告日期无需额外的缓解计划。新的雅富顿TSF稳定活动已实质性完成,并将在2026年目标日期之前接受记录工程师的验证,这比预测C区采矿引起的沉降预计将冲击新的雅富顿TSF大约早了两年。

关于保持这些设施的稳定状态,正在进行的脱水、变形监测、沉降进展监测和预报仍然是尾矿管理的优先事项。为每个设施设定了可量化的绩效目标,每月完成核查,以确保继续实现目标。

日期:2025年12月31日

第15页-5

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

15.6.6
监测

Coeur在稳定开采期间实施了严格的沉降监测和适应性管理计划,以有效管理风险。稳定计划涉及新的雅富顿TSF和历史上的雅富顿TSF工程师记录,以及额外的顾问审查,遵循工人安全和运营的行业最佳实践。

新的雅富顿TSF、历史上的雅富顿TSF和雅富顿坑TSF和块状洞穴诱导沉降通过结合INSAR(一种雷达卫星图像技术)、基于无人机的摄影测量以及一套全面的地表和地下岩土仪器进行监测/跟踪。

不断审查和使用沉降模型和现场观测,以确认对地面运动时间的理解,并验证预计沉降运动将保持在受影响设施的目标稳定区域内。稳定目标通过可量化的绩效目标和触发行动响应计划进行管理,并在获得新信息时进行更新。

15.6.7
绩效评估

位于新雅富顿运营区域内的所有TSF都经过合格专业人员的彻底审查和监督,至少包括以下评估:

由训练有素的监督检查人员每周进行检查;

来自新雅富顿矿山TSF合格人员的季度检查。(TSF合资格人士是根据不列颠哥伦比亚省矿山健康、安全和复垦守则.这一角色目前由新的雅富顿尾矿和地表总监履行。)

设施工程师的年度检查记录;

来自独立尾矿审查委员会(ITRB)的两次年度现场和技术审查;

每五年进行一次大坝安全审查;

监管机构要求的第三方审查。

15.7
水管理

该矿的特点是净水平衡为负(即使在潮湿年份也是如此);它依靠从坎卢普斯湖抽水来抵消水平衡不足。

Coeur制定了一项场地水管理和监测计划,该计划涉及运营和关闭期间如何管理水;最近的更新已于2023年11月14日完成。该管理计划涵盖现场的实物水管理,以及对地表水的监测,以提供监测和早期识别潜在的场外影响或预测水质值的变化。

日期:2025年12月31日

第15页-6

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

尾矿渗水是在进入井下作业前,通过地表水管理池、在矿山作业中或通过截止井收集的。从这些地点收集的水被抽到磨机工艺水流中。来自新雅富顿TSF正在进行的整合的池水也被回收用于工厂的再利用。

历史悠久的雅富顿TSF的渗水从该设施的西北部向西流动到一个渗流收集池,该池通过蒸发和泵回进行处理来保持对水的控制。

矿址饮用水处理厂向整个矿址的洗手间、厨房、更衣室淋浴和水池供水。瓶装饮用水带到现场饮用。

15.8
供水

淡水来自坎卢普斯湖,主要用于矿石加工补给水,作为道路抑尘剂,用于车辆冲刷、消防和钻探。目前大部分磨机工艺水是从尾矿浓缩机溢流中回收的。工艺用水的次要来源包括历史上的雅富顿TSF井、新的雅富顿TSF井、场地脱水井、新雅富顿TSF固结水的回收以及雅富顿坑TSF的地表水回收系统。

水平衡建模用于跟踪现场存量用水情况,以及用水量和用水损失情况。

15.9
营地和住宿

没有现场住宿。员工居住在相邻的社区。

15.10
电力和电气

目前,BC Hydro通过位于萨沃纳变电站和道格拉斯变电站之间的连接向该矿提供49.5兆瓦的电力。这一连接包括一条138千伏架空线路终端和一条约1.1千米的138千伏输电线路至矿址变电站。

2024年完成了BC Hydro输电升级,将现场需求容量从34.5兆瓦增加到49.5兆瓦,以支持C区生产,此外还运营B3区块洞穴、新的尾矿浓缩器系统、水蒸发器,以及潜在的C区车队电气化。2024年年中在该矿安装了一台新的40/53兆伏安变压器和变电站,与现有的现场变电站结对,以提供现场供电冗余,为地下通电,并为电池电力设备和未来的扩建提供容量。

日期:2025年12月31日

第15页-7

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

16.0
市场研究和合同

16.1
市场

新雅富顿运营公司生产的优质干净铜精矿具有典型的铜品位、高金品位、可支付的银信用额度和相对较低的杂质水平。

目前的精矿很容易销往几家冶炼厂或精矿营销公司中的任何一家。冶炼和精炼条款通常相似,包括一般已知的处理费和精炼费,并对精矿中的砷和汞等污染物收取罚款。处罚条款通常比处理和精炼条款的可变性更大。精矿通常通过精矿营销公司销售,长期合同涵盖数年。

Coeur为精矿产品建立了合同和买家,并有一个内部营销小组,负责监测其关键产品的市场。

连同公开文件和分析师预测,这些数据支持有合理的基础来假设,对于LOM计划,关键产品将以假定的商品定价销售。

不存在与所使用的营销策略相关的代理关系。

产品估值包含在第19章的经济分析中,是根据冶金回收、商品定价、考虑加工费用等因素综合得出的。

16.2
商品价格预测

在考虑长期大宗商品价格预测时,Coeur结合了三年滚动平均值、长期共识定价以及行业同行过去一年使用的定价基准的分析。

更高的金属价格被用于矿产资源估算,以确保矿产储量是矿产资源的子集,而不是受制于矿产资源,按照行业公认的惯例。

黄金和铜价的长期预测是:

矿产储量:

o
1650美元/盎司金;3.50美元/磅;

矿产资源:

o
2500美元/盎司金;4.40美元/磅。

所有商品价格都由企业投资委员会提供建议,并在整个预算和预测过程中根据需要进行修订。该指南用于保持所有站点使用相同的收入基础。这些站点不建议价格或偏离所提供的价格。

日期:2025年12月31日

第16页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

第19章中的经济分析使用了表16-1中概述的价格曲线反转假设。

16.3
合同

许多合同已经到位,以支持该项目正在进行的矿山运营。这些协议包括维护服务、燃料供应、爆炸物、研磨介质、研磨试剂、精矿运输、温哥华港口服务,以及与交付时的精矿采样和分析相关的第三方代表服务。合同条款和费率通常与行业规范一致,并根据运营要求定期重新招标或重新谈判。

New Afton生产的优质铜精矿的特点是典型的铜品位、较高的金含量、可支付的银信用额度以及相对较低的杂质水平。由于其质量和全球对铜精矿的持续需求,该产品很容易销往多个冶炼厂和精矿营销公司。冶炼和精炼安排通常包括处理和精炼费,对砷和汞等有害元素征收潜在的罚款。处罚条款往往比处理和精炼费用更具可变性。新雅富顿不从事远期金属销售或套期保值活动。

目前的精矿销售协议包括与多个交易对手的长期承购合同。与嘉能可的协议涵盖2022 – 2026年和2027 – 2030年期间。与IXM Metals的协议涵盖2022 – 2027年期间,与Concord Resources的协议涵盖2022 – 2026年期间。这些安排为精矿生产提供了多样化的市场准入和销售连续性。

精矿运输和装卸得到几个长期物流协议的支持。根据一项涵盖2022 – 2029年的协议,STK’emlupsemc-Arrow Transportation Limited提供精矿卡车运输和轨道车装载服务。DP World Fraser Surrey根据一项涵盖2022 – 2029年的协议提供轮箱接收、存储和船只装载服务。海运服务由Oldendorff Carriers根据一项涵盖2023 – 2026年的协议提供。

Coeur维持矿山运营所需货物和服务的额外合同、协议和采购订单,其中最重要的涉及维护服务、燃料供应、爆炸物、研磨介质、研磨试剂和精矿运输。此外,Coeur与STK’emlupsemc te secw é pemc Nation保持合作协议。

日期:2025年12月31日

第16页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表16-1:
现金流分析中使用的商品价格预测

单位

2026

2027

2028

2029

2030

2031+

黄金

美元/盎司

4,550

4,000

3,800

3,600

3,100

3,100

美元/磅

5.00

5.00

5.00

5.00

4.50

4.50

日期:2025年12月31日

第16页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

17.0
环境研究、许可以及与当地个人或团体的计划、谈判或协议

17.1
基线和支持性研究

新的雅富顿运营被审查并获准作为BC旗下的主要矿山《地雷法》于2007年收到BC环境管理法2010年获得许可。

M-229许可证是根据《地雷法》并由矿业和临界Minerals部管理。

污水排放许可证100224及空气排放许可证100223根据环境管理法并由环境和公园部管理。

17.2
环境考虑/监测方案

新雅富顿运营符合当前所有许可条件和要求,不存在未解决的环境问题。

定期完成对空气质量、环境噪声和振动、地球化学、地表水质量、地下水质量、水生资源、动植物的环境监测,并按许可条件进行报告。

17.3
关闭和填海考虑

Coeur开展渐进式填海,为填海项目开展研究活动,并与SSN First Nation合作实施成功的填海措施。

关闭和关闭后监测和维护方案的目的是根据确定的矿山关闭目标,评估和确保现场安全、稳定、无污染。将进行监测和维护,以评估复垦措施如何满足复垦最终土地使用目标。活动将涉及对物理、地球化学和生物方面的检查、采样和评估。

于2024年11月1日提交给MCM的新雅富顿业务的最新回收负债成本估计约为7040万加元(5100万美元)。它假设约3040万加元(2200万美元)用于随后100年的关闭后监测和维护。基于不列颠哥伦比亚省适用的标准监管贴现率,关闭后监测和维护成本的NPV约为810万加元(590万美元),而常规关闭工程成本不进行折扣。这使得NPV总额约为4820万加元(3490万美元)。由于不列颠哥伦比亚省的法规将不允许对低于5000万加元(3620万美元)的总填海负债成本估算进行贴现;目前该场地的保证金固定为5000万加元(3620万美元)。所有金额均按1美元兑1.38加元的汇率从加元兑换为美元。

日期:2025年12月31日

第17页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

17.4
允许

新的雅富顿运营于2012年开始,已从适当的省和联邦机构获得所有必要的环境许可和执照,用于运营地下矿山、TSF、废石堆、加工厂、用水、废水排放,以及所有必要的支持设施。重点审批许可包括:

许可M-229。在此许可到位的同时,提交了东延纵向采场开采和K-Zone接入开发的许可修改授权;

许可证100223(大气排放);

许可100224(出水排放);

许可证123886(有条件用水许可证);

许可证126715(水证修改);

许可证C132319(有条件用水许可证);

许可证C504133(有条件用水许可证)。

制定了运营标准和最佳管理做法,以保持对适用的州和联邦监管标准和许可的遵守。

Coeur提交了一份《矿业法许可证修正案》(于2026年1月12日,寻求对其M-229进行修正 《矿业法》许可涵盖以下内容:

东延项目:包括在新雅富顿矿址(新雅富顿)进行的小型地下延伸,以包括一个额外的矿石区;

Early K Zone Access Development Project will allow early ramp development mining in expecting of the K Zone ore body。Coeur正在努力汇编矿产储量信息;

新的雅富顿M-229允许东北象限的边界恢复到2019年之前的大纲,该大纲将与新的雅富顿矿业租赁边界保持一致。

对现有LOM计划的拟议修改包括将地下作业延伸至东延伸区、提取和加工东延伸区矿石以及将尾矿沉积到雅富顿矿坑TSF。东延工程将利用与现有电气线路、通信系统、通风系统、井下脱水系统相衔接的现有矿山和磨坊基础设施。不需要新的异地设施,精矿发运频率也不会因为项目而增加。鉴于首选采矿方法中提出的回填采场,预计不会因为东延开发而发生沉降。

东延项目的监管批准包括初步准入开发活动的出发通知(2025年2月提交)和提交采矿法案许可证修正案以开采东延区,以及K区准入开发和新的雅富顿M-229许可证边界回归。环境和公园部还将收到提交的副本,这些副本将作为采矿活动变更的通知;不过,预计不需要修改Coeur的废物排放许可证。

日期:2025年12月31日

第17页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

出于工作量、时间安排的考虑,并且在与SSN以及矿业和关键Minerals部进行讨论后,Coeur将K区准入开发项目和新的雅富顿M-229许可证边界回归纳入了与东延项目的联合M-229许可证申请中。

17.5
社会考虑、计划、谈判和协议

17.5.1
社会考虑

新的雅富顿行动位于SSN的传统领地和中心地带。SSN由两个原住民社区组成,TK丨eml ú ps te secw é pemc和Skeetchestn Indian Band。

该矿位于距离坎卢普斯市约10公里的地方,该市人口不断增加,约有97,000人。新雅富顿的大部分员工来自附近的社区。

作为一部分矿山许可证申请2007年(Rescan,2007)进行了社会经济评估,其中包括对现有社会经济条件和预期项目影响的描述。评估包括土着和非土着社区,并发现,总体而言,新的雅富顿业务将通过创造就业机会、培训和经济机会为社区带来净收益。针对任何潜在的负面影响(例如对环境影响的感知、矿址的视觉冲击),建议采取缓解措施。

17.5.2
土著社区

Coeur的人权政策和土著人民政策 通过主动寻求、参与和支持有关其业务的有意义的对话,阐明了尊重其业务所在地土著人民权利和传统的承诺。SSN在该矿场所在的土地上主张了未终止的所有权和权利。

Coeur通过其新黄金子公司与SSN保持着一份参与协议,该协议最初于2008年签署,并于2011年进行了修订。该协议于2021年修订为《合作协议》,最近于2024年进行了修订和重述。该协议肯定了双方对关于新雅富顿运营和Coeur活动尊重SSN所有权和权利的基于同意、稳定和对环境负责的关系的愿景的承诺。该协议确保并维持SSN在运营和关闭期间对项目的同意,并考虑以下价值:

环境和监管事项;

文化遗产和考古;

人力资源、就业、培训、教育;

日期:2025年12月31日

第17页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

商业机会;

财务方面的考虑。

17.5.3
文化遗产

2007年、2008年、2011年、2014年进行了考古影响评估。此后,在个别项目的基础上进行了额外的文化遗产和考古调查。

Coeur承认,考古评估并不能完全消除遇到考古资源的风险。因此,Coeur和SSN制定了一项考古和文化遗产遗址缓解管理计划。该计划总结调查,列出考古和文化遗产遗址,并提供缓解和管理建议,旨在减少对考古和文化遗产遗址的影响。制定了指导文化遗产和考古项目的准则,并规定了时间表和可交付成果。

Coeur采用了挖掘许可程序,以评估所有地表地面扰动工作的已知考古或文化遗产遗址。

17.6
合资格人士对现行计划是否足够处理问题的意见

根据Coeur向QP提供的信息,不存在QP已知的需要在环境、许可、关闭或社会许可考虑方面开展缓解活动或分配补救成本的重大问题。

日期:2025年12月31日

第17页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

18.0
资本和运营成本

18.1
简介

资本和运营成本估算最低处于可预可行性置信度水平,准确度为± 25%,应急范围不超过15%。

18.2
资本成本估算

资本成本基于预算估计和供应商和承包商报价、工程设计、维护策略、生产计划和最近的运营历史。在以后的年份,资本估算是基于估计的年度运营需求,因此被归类为持续资本。

18.2.1
与矿山相关的成本

约82%的C区资本和89%的东拓资本与矿山开发和拉铃建设维护相关,其成本估算基于矿山计划和进度、设备数据、耗材估算、人工进度等。另有17%的总资本与采矿设备和矿山基础设施有关,其成本估算基于工程数量和供应商报价。

18.2.2
其他费用

其他资本支出包括尾矿管理、加工厂资本项目和其他基础设施。LOM尾矿管理资本总额估计为310万美元,大部分与新的雅富顿TSF有关。尾矿厂和雅富顿矿坑TSF产能充足,可满足LOM吞吐量和总产能要求。

18.2.3
资本成本汇总

资本成本基于来自供应商和承包商报价、工程设计、维护策略、生产计划和近期运营历史的预算估计。所有费用均以美元为单位,基于整个LOM计划的1.38加元:1.00美元的汇率假设。

资本成本估算汇总于表18-1,总计2.126亿美元。

日期:2025年12月31日

第18页-1

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

表18-1:
LOM资本成本估算(百万美元)

类别

2026

2027

2028

2029

2030

2031

2032

合计

维持资本

C区

14.3

18.9

4.3

4.3

4.3

4.3

50.6

东延

1.1

2.0

3.1

其他

17.6

6.1

2.9

2.7

1.1

30.5

维持资本总额

32.0

25.0

8.4

9.0

5.4

4.3

84.2

成长资本

C区

27.3

0.5

27.8

东延

0.4

1.2

34.0

35.5

K区

17.6

21.7

21.2

60.5

其他

(0.6)

2.3

0.7

2.2

4.6

成长资本总额

44.6

25.8

55.9

2.2

128.4

总资本

76.6

50.8

64.2

11.2

5.4

4.3

212.6

注:数字已四舍五入。

18.3
运营成本估计

18.3.1
估计基础

运营成本估算的依据是预算和LOM计划。生产计划带动了采矿和加工成本的计算,因为采矿移动设备车队、劳动力、承包商、电力和消耗品需求是根据具体的消耗率计算的。消耗品价格和人工费率基于当前的合同和协议。

18.3.2
采矿和加工成本

地下开采成本由人工、设备生产率、维修、柴油、其他消耗品的生产计划和估算得出。

加工成本由加工吨数、消耗率、消耗品和电力以及工厂设备维护策略驱动。

采矿成本包括初级破碎和输送到地面。相对于2026年的实际成本,预计未来三年的采矿和加工成本将有所下降,这主要是由于更高的生产率和稳定的总体费用。2029年成本增加,原因是东延伸采场生产,其成本高于C区洞穴生产。

日期:2025年12月31日

第18页-2

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
18.3.3
一般和行政费用

G & A成本包括维护场地基础设施、人力资源、财务、环境、社区关系、资产保护和安保、安全、信息技术、供应链和场地管理。

18.3.4
其他经营成本

其他运营成本包括精矿运输成本、库存变动、特许权使用费和其他成本。

18.3.5
营业成本汇总

LOM运营成本见表18-2,总计10.856亿美元。2026 – 2032年的单位运营成本范围为24.08 – 33.60美元/吨。

日期:2025年12月31日

第18页-3

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
表18-2:
LOM运营成本估算

单位

2026

2027

2028

2029

2030

2031

2032

合计/
平均

运营成本

采矿

百万美元

65.7

65.2

58.7

83.7

75.7

69.8

11.6

430.3

加工

百万美元

45.3

41.6

41.2

40.5

39.8

36.1

5.0

249.4

G & A

百万美元

66.1

62.1

59.9

46.4

42.6

38.2

4.2

319.5

其他

百万美元

12.4

13.5

12.8

18.7

14.5

13.3

1.2

86.4

合计

百万美元

189.5

182.4

172.6

189.2

172.5

157.3

22.0

1,085.6

单位运营成本

采矿

$/t开采

11.51

10.67

9.94

14.23

12.87

11.87

14.25

12.19

加工

$/t碾磨

8.03

6.94

6.91

6.81

6.77

6.17

5.46

6.73

G & A

$/t碾磨

11.72

10.37

10.04

7.81

7.25

6.53

4.60

8.33

其他

$/t碾磨

2.21

2.26

2.14

3.14

2.46

2.27

1.28

2.25

合计

$/t碾磨

33.60

30.44

28.93

31.84

29.35

26.92

24.08

29.31

日期:2025年12月31日

第18页-4

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
19.0
经济分析

19.1
前瞻性信息

经济分析的结果代表前瞻性信息,这些信息受到若干已知和未知风险、不确定性和其他因素的影响,这些因素可能导致实际结果与此处介绍的结果存在重大差异。

本报告中的其他前瞻性陈述包括但不限于:关于未来金属价格和精矿销售合同的陈述;对矿产储量和矿产资源的估算;实现矿产储量估算;估计未来产量的时间和数量;生产成本;资本支出;开发新矿区的成本和时间;许可时间线;额外资本的要求;政府对采矿作业的监管;环境风险;意外的复垦费用;所有权纠纷或索赔;以及保险范围的限制。

可能导致实际结果与前瞻性陈述不同的因素包括:当前复垦活动的实际结果;经济评估结果;随着矿山和工艺计划的不断完善,项目参数的变化,矿产储量、品位或回收率的可能变化;采矿期间的岩土工程考虑;工厂、设备或工艺未能按预期运行;运输延误和监管;事故、劳资纠纷和采矿业的其他风险;以及获得政府批准的延迟。

19.2
使用的方法

Coeur按权责发生制记录其财务成本,并遵守美国公认会计原则(GAAP)。

用于此项分析的财务成本基于2026年LOM预算模型,该模型建立在通过上一个财政年度的历史成本比较验证的零基础预算流程之上。本章中的生产数字是基于使用实际单位成本、人工费率执行矿山计划所需的预测设备小时数和人力需求,并且可能因资金和生产需求而每年有所不同。

消耗品基于市场预测和合同定价。用专家和标书进行资金采购,确保所有费用都包含在项目中,避免出现未编入预算的支出。

所有财务结果都传达给现场管理团队。这一过程导致对成本、资本和现金流结果有效性的细化和协议。这是一个贯穿整个预算的持续过程,提供了结果的一致性以及对短期和长期目标的接受。

资本化勘探每年通过公司办公室确定,是酌情决定的,因此不包括在经济分析中。通过企业办公室考核的管理费不纳入经济分析。

日期:2025年12月31日

第19-1页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
19.3
财务模型参数

19.3.1
矿产资源、矿产储量、矿山寿命

矿产资源在第11章讨论,矿产储量在第12章讨论。

矿产储量支持矿山寿命到2032年末,加工和黄金生产持续到2032年12月。

19.3.2
冶金回收

预测冶金回收率在第10章中提供。

19.3.3
冶炼和精炼条款

脱水后的精矿从压滤机中直接排入精矿储存棚,然后通过卡车运输到DP World集装箱港,通过海运运往冶炼厂,或通过铁路运输到Ashcroft码头,运往魁北克的一家冶炼厂。就DP World而言,浓缩物在新雅富顿工棚装入集装箱(每卡车两个)。这些集装箱存放在港口,然后清空到船的散货舱中。空容器返回现场重新装货。就Ashcroft而言,精矿在New Afton工棚装入侧卸卡车,然后在Ashcroft码头储存在库存中,然后装入轨道车。

新的雅富顿精矿很容易销往几家冶炼厂或精矿营销公司中的任何一家。冶炼和精炼条款包括一般已知的处理费和精炼费,并对精矿中的砷和汞等污染物收取罚款。处罚条款通常比处理和精炼条款的可变性更大。新雅富顿的精矿通常通过精矿营销公司销售,长期合同涵盖数年。

19.3.4
金属价格

金属价格假设在第16章中提供。

19.3.5
资本和运营成本

资本和运营成本预测价格假设在第18章中概述。

资本化勘探每年通过公司办公室确定,是酌情决定的,因此不包括在经济分析中。通过企业办公室考核的管理费不纳入经济分析。

日期:2025年12月31日

第19-2页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
19.3.6
营运资金

营运资金基于应付账款、应收账款和库存变动的历史趋势,每年进行调整,以反映剩余矿山寿命期间生产水平和支出概况的变化。一旦区块洞建设完成,采矿和加工单位成本在每吨基础上历来是稳定的,并且实现了一致的吞吐量。营运资本成本预计将从2027年开始保持相对一致,长期变化受生产水平对设备需求和资本密集度的需求驱动。资本和运营成本假设来自预算、工程设计、生产计划、历史洞穴和最近的运营历史,用于支持预计的现金流时间安排和由此产生的营运资金需求。

19.3.7
税收和特许权使用费

版税在第3.6章中讨论。现金流分析中包含的特许权使用费基于开采或生产的黄金盎司,具体取决于协议。

分析包括根据现行法律法规适用的采矿相关和企业所得税,这些可能会发生变化

目前,由于历史性的净运营亏损,Coeur不缴纳联邦所得税。

19.3.8
关闭成本和挽救价值

关闭成本汇总于第17.3章。

关闭成本基于环境团队的经济审查,并由外部顾问定期审查。所使用的模型在内部进行审查。关闭费用包含在年度预算LOM中。这是由企业投资团队审查的。

19.3.9
融资

经济分析以100%股权融资为基础,以100%项目所有权为基础进行报告。

19.3.10
通货膨胀

经济分析假设价格不变,没有通胀调整。

19.4
经济分析

5%的净现值为24.85亿美元。由于现金流是基于现有运营,因此对回报和内部收益率的考虑并不相关。

日期:2025年12月31日

第19-3页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
财务结果摘要见表19-1。表19-2提供了年化现金流量表。

活跃的采矿作业将于2032年停止;然而,关闭费用估计将在2032年支付。就财务模型而言,2032年以后发生的所有成本均计入2032年的现金流。

19.5
灵敏度分析

项目对金属价格、品位、资本成本和运营成本假设变化的敏感度使用基本案例值上下30%的范围进行了测试。对这些参数的NPV敏感性如表19-3所示,基本情况加粗。复苏没有表现出来,因为对复苏的敏感性反映了对金属价格的敏感性。

该项目对铜和黄金价格以及金属品位最为敏感,对运营成本增加的敏感度较低,对资本支出变化和汇率的敏感度最低。

首要的敏感性是对世界经济以及这对铜和黄金定价的影响。由于块状崩落是一种低运营成本的每吨采矿方法,与替代的地下采矿方法相比,该项目承担的世界经济风险更小。

日期:2025年12月31日

第19-4页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
表19-1:
现金流汇总表

项目

单位

价值

收入

百万美元

4,837.4

生产成本

百万美元

1,108.9

探索

百万美元

23.3

应计负债

百万美元

18.9

总成本和费用

百万美元

1,151.2

利息收入

百万美元

3.4

公司间

百万美元

27.7

EBITDA

百万美元

3,655.1

折旧、损耗、摊销

百万美元

4,580.4

税前收入

百万美元

(925.3)

所得税费用(收益)

百万美元

731.1

净收入

百万美元

(1,656.4)

加回摊销

百万美元

4,580.4

加回吸积

百万美元

(47.3)

加回其他非现金项目

百万美元

54.4

营运资本变动前的经营现金流

百万美元

2,931.2

营运资金

百万美元

28.6

经营现金流

百万美元

2,959.6

投资活动

百万美元

(222.4)

收到的利息

百万美元

0.4

其他

百万美元

(2.8)

资本租赁付款

百万美元

(0.2)

总现金流

百万美元

2,734.7

自由现金流

百万美元

2,737.2

NPV税前/税后@5%

百万美元

3132/2,484.6

注:EBITDA =息税折旧摊销前利润。数字已四舍五入。

日期:2025年12月31日

第19-5页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
表19-2:
年化基础上的现金流预测(百万美元)

项目

2026

2027

2028

2029

2030

2031

2032

2033+

收入

882.7

1,017.3

984.7

872.3

584.6

430.8

64.9

生产成本

206.7

181.9

170.2

190.5

173.2

157.7

28.8

探索

22.6

0.7

(0.0)

(0.0)

(0.0)

(0.0)

应计负债

2.2

2.4

2.5

2.7

2.9

3.0

3.2

总费用和支出

231.5

185.0

172.7

193.2

176.1

160.8

32.0

利息收入

0.6

0.6

0.6

0.6

0.5

0.5

0.1

公司间

6.2

281

0.1

(0.0)

21.1

折旧、利息、税前利润(EBITDA)

644.5

831.5

811.5

678.4

408.0

269.5

11.7

折旧、损耗、摊销

680.6

927.9

926.7

816.2

608.4

424.8

174.6

21.1

税前收入

(36.1)

(96.5)

(115.2)

(137.8)

(200.4)

(155.3)

(162.9)

(21.1)

所得税费用(收益)

47.4

204.6

182.0

151.0

85.1

53.2

7.7

净收入

(83.5)

(301.1)

(297.3)

(288.8)

(285.5)

(208.5)

(170.6)

(21.1)

加回摊销

680.6

927.9

926.7

816.2

608.4

424.8

174.6

21.1

加回吸积

(0.5)

(0.3)

(0.8)

(0.3)

(0.3)

(0.3)

(0.3)

(44.3)

加回其他非现金项目

12.6

(1.2)

(0.8)

0.1

0.1

0.1

43.4

营运资本变动前的经营现金流

609.1

625.4

627.8

527.2

322.7

216.2

3.7

(1.0)

营运资金

11.2

19.3

4.2

2.8

0.6

11.0

(19.0)

(1.8)

经营现金流

620.4

644.8

632.0

530.0

323.3

227.3

(15.4)

(2.7)

投资活动

(76.6)

(50.8)

(64.2)

(11.2)

(10.9)

(8.7)

收到的利息

0.1

0.1

0.1

0.1

(0.0)

(0.0)

(0.0)

其他

(2.8)

资本租赁付款

(0.1)

(0.1)

总现金流

541.0

594.0

567.8

518.8

312.5

218.6

(15.4)

(2.7)

自由现金流

543.8

594.0

567.7

518.7

312.4

218.6

(15.4)

注意:数字已四舍五入。

日期:2025年12月31日

第19-6页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
表19-3:
敏感度表(百万美元)

参数

-30%

-20%

-10%

-5%

0%

5%

10%

20%

30%

金属价格

1,176

1,612

2,048

2,267

2,485

2,703

2,921

3,357

3,793

运营成本

2,781

2,682

2,583

2,534

2,485

2,435

2,386

2,287

2,189

资本成本

2,547

2,526

2,505

2,495

2,485

2,474

2,464

2,443

2,422

等级

1,176

1,612

2,048

2,267

2,485

2,703

2,921

3,357

3,793
注:数字已四舍五入。

日期:2025年12月31日

第19-7页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
20.0
邻接属性

本章与本报告无关。

日期:2025年12月31日

第20-1页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
21.0
其他相关数据和信息

本章与本报告无关。

日期:2025年12月31日

第21-1页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
22.0
解释和结论

22.1
简介

合格人员注意到,根据对本技术报告摘要可用数据的审查,在其各自的专业领域中有以下解释和结论。

22.2
矿产保有权、地表权、水权、特许权使用费和协议

Coeur的法律和保有权专家就Coeur持有的采矿保有权提供的信息支持Coeur拥有足以支持矿产资源和矿产储量估算的有效所有权。

Coeur拥有足够的地面权利来支持LOM计划。

新雅富顿业务的环境责任是典型的那些预计将与通过露天和地下大规模采矿方法进行的采矿作业相关的责任。

合资格人士并不知悉任何其他可能影响访问权限、所有权或权利或能力的重大因素和风险,这些因素和风险可能会影响在本报告中未讨论的财产上执行拟议的工作计划。

22.3
地质和矿化

对铜金斑岩矿化的地质控制、几何、品位变异性的了解,足以支持矿产资源和矿产储量的估算。这一认识因跨越十多年的生产和勘探历史而得到加强。与斑岩型矿化相关的蚀变组合和矿物分带很好地理解并支持用于估算目的的矿产资源域解释和用于目标的勘探概念。

K区是近期通过地下钻探发现的铜金斑岩成矿新区。对几何形状和品位分布的理解可以通过额外的钻探来提高。建议进行额外的地下开发,以提供更好的钻井平台,以提高清晰度并进一步测试K区矿化的范围。

迄今已完成的勘探方案适合成矿类型。除了主区周边的勘探潜力外,HW区和K区的勘探潜力依然存在。新Afton矿化系统在深度和向东开放,具有发现新矿区的潜力。

日期:2025年12月31日

第22-1页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
22.4
勘探、钻探和采样

钻探程序,包括在勘探和划定钻探计划期间收集的数据,遵循最佳实践。岩领和井下调查、岩性、蚀变、矿化、构造地质和岩土工程数据按照最佳实践指南进行了收集和编目,以支持矿产资源和矿产储量的估算。钻孔间距和取样频率充足,反映了矿化带的成矿尺寸和成矿样式。独立于品位构建的岩性结构三维建模进一步支持了矿产资源域的解释。

根据行业最佳实践进行样品制备、分析和安全性。实施了QA/QC计划,通过纳入空白、重复和认证标准样品,充分解决精度、准确性和污染问题。

22.5
数据验证

来自QP的数据验证计划得出的结论是,从该项目收集的数据充分支持了地质解释,并构成了一个足够质量的数据库,以支持在矿产资源估算中使用这些数据。

22.6
冶金测试工作

所进行的测试工作的水平足以确保B3洞穴、C区和东延伸的冶金表征的适当表示和相应的冶金回收因子的推导。

冶金假设得到了多年产量数据的支持。

更清洁的电路升级带来的恢复改善预计将部分抵消更粗的研磨尺寸的影响,因为处理率恢复到约16,000 t/d。

利用加工通过率开发了各种矿石类型的品位回收率模型,为LOM计划的铜和金回收率预测提供信息。

没有已知的加工因素可以对经济开采产生显著影响。

新雅富顿精矿历来非常干净,适销对路。没有已知的有害元素可能对经济开采产生重大影响。

22.7
矿产资源估算

矿产资源估算使用SK-1300中规定的定义进行报告,并且报告的不包括那些转换为矿产储量的矿产资源。

估算的参考点在原地。

日期:2025年12月31日

第22-2页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
该估计是截至2025年12月31日的最新估计。该估计数受到了假设地下大宗开采或长孔回采开采方法的合理经济开采前景的限制。

没有任何其他环境、许可、法律、所有权、税收、社会经济、营销、政治或其他相关因素为合资格人士所知,这些因素会对矿产资源的估算产生重大影响,而本报告未对此进行讨论。

22.8
矿产储量估计

矿产储量估算使用SK-1300中规定的定义进行报告。估算的参考点是交付到加工厂的点。

该估计是截至2025年12月31日的最新估计。

合资格人士认为,矿产储量是使用行业公认的做法估算的,并基于地下采矿假设。

矿产储量尚可支持矿山规划。

可能影响矿产储量估算的因素包括:长期铜和黄金价格和汇率假设的变化;用于推导洞穴轮廓和采场形状以及确定边界值的参数的变化;岩土和水文地质假设的变化;洞穴混合模型和稀释估算的变化;冶金回收假设的变化;资本和运营成本估算投入的变化;维持社会和环境许可经营的能力。

没有任何其他环境、法律、所有权、税收、社会经济、营销、政治或其他相关因素会对矿产储量的估算产生重大影响,而本报告未对此进行讨论。

22.9
采矿方法

当前作业采用块状崩落采矿法。Coeur/新黄金已在New Afton成功建造和运营多个区块洞穴超过13年。

C-Zone于2024年实现商业化生产,新雅富顿计划于2026年完成B3块洞向C-Zone块洞生产的过渡。

新东延区矿山规划考虑长孔回采方式。

C区物料搬运系统的建设,包括新的回转破碎机和延伸输送系统,已于2024年完成。东延线将使用相同的物料搬运系统。

矿山设计包含地下基础设施和通风要求。

规划的移动设备车队适用于选定的采矿方法。

根据目前的矿产储量,New Afton预计矿山寿命为7年,到2032年。

日期:2025年12月31日

第22-3页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
22.10
恢复方法

该加工厂使用常规工艺和设备,能够在广泛的磨机吞吐量、粒径和铜金矿物学方面实现经济复苏。该工厂自2012年以来一直在运营。

Coeur/新黄金此前已在Lift 1区块洞穴的开采过程中实现了约16000 t/d的计划处理率。

该行动获得充足的工艺水和电力供应,以支持LOM计划。

22.11
基础设施

目前采矿作业所需的基础设施已经建设并投入运营。

增厚和修改后的尾矿厂投入运营,自2022年底以来,尾矿已成功沉积到雅富顿矿坑TSF中。雅富顿Pit TSF拥有足够的存储容量来支持LOM计划。

尾矿稳定化项目如期进行。历史上的雅富顿TSF稳定完成,新的雅富顿TSF稳定将远远提前于预期的沉降影响完成。

计划中的东延作业预计不需要额外的地面设施。

22.12
市场研究

新雅富顿运营公司生产的优质干净铜精矿具有典型的铜品位、高金品位、可支付的银信用额度和相对较低的杂质水平。

新雅富顿运营公司生产的精矿很容易销往市场。

合同条款被认为在行业规范范围内,是加拿大类似合同的典型。

商品定价假设、营销假设和当前主要合同区域可用于估算矿产储量和支持矿产储量的经济分析。

22.13
环境、许可和社会考虑

Coeur环境专家提供的信息支持,有足够的基线数据和正在进行的环境研究,以了解潜在的环境风险和可能需要的潜在缓解措施。

Coeur持有New Afton矿山运营的所有主要许可证和执照,以及一个《地雷法》将寻求修改采矿东延的许可证。

日期:2025年12月31日

第22-4页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
于2024年11月1日提交给MCM的新雅富顿业务的最新回收负债成本估计约为7040万加元(5100万美元)。它假设约3040万加元(2200万美元)用于随后100年的关闭后监测和维护。基于不列颠哥伦比亚省适用的标准监管贴现率,关闭后监测和维护成本的NPV约为810万加元(590万美元),而常规关闭工程成本不进行折扣。这使得NPV总额约为4820万加元(3490万美元)。由于不列颠哥伦比亚省的法规将不允许对低于5000万加元(3620万美元)的总填海负债成本估算进行贴现;目前该场地的保证金固定为5000万加元(3620万美元)。所有金额均按1美元兑1.38加元的汇率从加元兑换为美元。

新雅富顿业务的环境责任是典型的,预计将与通过地下采矿方法进行的采矿作业相关。

Coeur与土着合作伙伴保持着牢固的关系,并在环境和商业事务上进行合作。

与SSN签订了合作协议。

合资格人士并不知悉任何其他可能影响准入的重大环境或社会因素和风险,或执行本报告未讨论的拟议工作计划的权利或能力。

22.14
资本成本估算

资金成本主要包括完成C区项目所需的剩余开发、洞穴建设、地下基础设施,以及支持东延的加工改进、尾矿、地下开发和采矿设备。

资本成本估算支持矿产储量估算是可以接受的。LOM计划预计总资本成本为2.126亿美元。

22.15
运营成本估计

运营成本估算的依据是新雅富顿预算和LOM计划。生产计划带动了采矿和加工成本的计算,因为采矿移动设备车队、劳动力、承包商、电力和消耗品需求是根据具体的消耗率计算的。消耗品价格和人工费率基于当前的合同和协议。

运营成本估算支持矿产储量估算是可以接受的。LOM计划预计总运营成本为10.856亿美元,平均每吨加工29.31美元。

22.16
经济分析

5%时的NPV为24.85亿美元。由于现金流是基于现有运营,因此考虑回收率和内部收益率并不相关。

日期:2025年12月31日

第22-5页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
该项目对铜和黄金价格以及金属品位最为敏感,对运营成本增加的敏感度较低,对资本支出变化和汇率的敏感度最低。

22.17
风险与机遇

22.17.1
风险

第11.13章和第12.7章分别讨论了可能影响矿产资源和矿产储量估算的不确定性。

新雅富顿运营的主要风险与以下要素相关:

对铜和黄金价格假设的负面变化;

由于洞穴偏差或矿山计划变化而导致的显着额外稀释或矿石损失;

在C区洞穴传播的早期阶段,过大的材料或悬挂的拉伸点,可能会限制每日吨位,直到额外的拉伸点被爆破或拉伸点变得自由流动;

尾矿稳定项目的完成大幅延迟,潜在影响C区生产;

岩土条件和建模参数的变化,包括但不限于以下方面:

o
影响场地基础设施的沉降程度和幅度;

o
井下生产收敛漂移超预期;

o
C区块状洞穴冲击地下开发和基础设施的洞穴生长偏差和诱发应力。

22.17.2
机会

主要机会如下:

如果K区、D区和HW区的矿产资源可以通过额外研究转化为矿产储量,则可能延长矿山寿命并改善生产概况;

通过额外钻探扩大矿化和确定新区域的潜力;

随着加工厂的改进,冶金回收率进一步提高;

通过额外的测试和分析,进一步减少增厚和修正尾矿厂的水泥消耗;

B3洞柱闭合剩余品位C区拉点超额表现;

日期:2025年12月31日

第22-6页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

将目前报告的不包括矿产储量的部分或全部已测量和指示的矿产资源转换为矿产储量,并进行适当的支持性研究;

通过额外研究将部分或全部推断的矿产资源升级到更高置信度的类别。

22.18
结论

在本报告假设下,评估的运营显示现金流超过剩余LOM为正。矿山计划在所使用的一组假设和参数下是可以实现的。

日期:2025年12月31日

第22-7页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
23.0
建议

QP没有实质性建议可做。

日期:2025年12月31日

第23-1页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
24.0
参考资料

24.1
书目

ALS。2014.中试装置测试工作新雅富顿项目New Gold Inc. KM4388,145页。(2014年10月)。

ALS。2015.新雅富顿表生和次生成矿新黄金的中试装置测试,KM4491,410 p.(2015年10月)。

ALS。2022.矿山地下东延伸(UEE)KM6634和KM6734矿化的冶金评估,349页。(2022年8月)。

ALS。2024.新雅富顿D区矿化KM7342冶金试验,223页(2024年11月)。

AMC顾问有限公司2007年。雅富顿项目可行性研究、地下采矿研究。

Barton N,Lien R,and Lunde J. 1974。隧道支护设计用岩体工程分类。岩石力学杂志,第6卷,第189-236页。

BC数据目录。不列颠哥伦比亚省基于互联网的地理空间数据集图书馆。2024年12月10日访问。https://catalogue.data.gov.bc.ca/

BC MapPlace. https://www2.gov.bc.ca/gov/content/industry/mineral-exploration-mining/british-columbia-geological-surve/mapplace。

BC省能源、矿业和石油资源部(MEMPR)。2017.不列颠哥伦比亚省矿山健康、安全和复垦规范。不列颠哥伦比亚省维多利亚市采矿和Minerals部门。

BC MTO-矿物标题在线。不列颠哥伦比亚省基于互联网的电子矿物所有权管理系统。2024年11月访问。https://www.mtonline.gov.bc.ca/mtov/home。

BC省道路建设者和重型建筑协会。2024.设备租赁费率指南–蓝皮书。

贝克工程。2019.Draft – Simulation of Subsidence – a Simulation of Worst-Case Closure Subsidence for Lift 1,21 p.(December 1,2019)。

Behre Dolbear & Company,Ltd.,2003a。Afton Copper/Gold项目的矿产资源估算,不列颠哥伦比亚省坎卢普斯,161页,在SEDAR上提交。

Behre Dolbear & Company,Ltd. 2004。Afton Copper/Gold项目的矿产资源估算,不列颠哥伦比亚省坎卢普斯,160页,在SEDAR上提交。

BGC Engineering Inc(BGC)。2018.新雅富顿尾矿储存设施设计2018年更新。向New Gold Inc.提交的报告RP-0921055.0532于2018年9月13日。

BGC。2019a。2018.大坝安全检查。报告RP-0921055.0592提交给New Gold Inc.,2019年3月29日。

BGC。2019b。新款雅富顿增稠剂水平衡模型– 2019年9月。向New Gold Inc.提交的项目备忘录2019年9月19日。

BGC。2019年c。新雅富顿和Pothook TSF仪器仪表数据– 2018年11月至2019年1月。向New Gold Inc.提交的报告RP-0921063.0621,2019年7月2日。

日期:2025年12月31日

第24-1页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
BGC。2019年。Historical Afton尾矿储存设施2018年大坝安全审查。报告RP-0921057.0572提交给New Gold Inc.,2019年3月29日。

BGC。2024.新雅富顿项目2024 –新雅富顿TSF封闭溢洪道和通道–初步设计。2024年7月。RP-0921122.1065。

Bieniawski,Z.T. 1989。工程岩体分类。纽约:威利。

不列颠哥伦比亚省地质调查局。2024.MapPlace. https://mapplace.gov.bc.ca

加拿大水坝协会(CDA)《2007年水坝安全指南》(2013年修订)。

加拿大矿业、冶金和石油学会(CIM)。2014.矿产资源&矿产储量CIM定义标准。CIM理事会于2014年5月19日通过。

加拿大矿业、冶金和石油学会(CIM)。2019.矿产资源和矿产储量估算最佳实践指南。11月29日由CIM理事会通过。2019.

卡特,NC.1981。不列颠哥伦比亚省中西部斑岩铜和钼矿床,不列颠哥伦比亚省能源、矿业和石油资源部,公告64,150p。

卡特彼勒。2024.49卡特彼勒性能手册。

张伯伦CM、Jackson M、Jago CP、Pass HE、Simpson KA、Cooke DR、Tosdal RM。2007.迈向不列颠哥伦比亚省碱性斑岩铜矿床一体化模式(NTS 093A,N;104G)。地质实地调查2006,British Columbia Geological Survey Paper 2007-01,259-273.不列颠哥伦比亚省维多利亚市:不列颠哥伦比亚省能源、矿业和石油资源部。

Cooke DR、Wilson AJ、House MJ、Wolfe RC、Walshe JL、Lickfold V、Crawford AJ。2007.新南威尔士州奥陶系至早志留世Macquarie弧碱性斑岩Au-CU及伴生矿床。澳大利亚地球科学杂志, 54(2-3), 445-463.

埃里埃斯制造公司,2015年。从粗矿石中回收铜和金值的实验室规模测试MT 15-030(机密),7 p.(2015年6月)。

Gekko系统。2015.新黄金新雅富顿原生铜重力测试工作。报告T1369,24 p.(2015年11月)。

Gekko系统。2016.新黄金新雅富顿磁选和重力测试工作。报告T1474,27 p.(2016年2月)。

Hadjigeorgiou J、Leclair J和Potvin Y. 1995。露天采场设计稳定性图法的更新。新斯科舍省C.I.M. Halifax第97届年度股东大会。

哈奇有限公司,2007年。New Afton Project,NI 43-101 Independent Technical Report,为New Gold Inc.准备(2007年4月30日在SEDAR备案)。

Itasca Consulting Group Inc. 2014a。2014年8月15日New Afton矿潜在采矿诱导断裂开口分析。

Itasca Consulting Group Inc. 2014b。新阿夫顿矿山崩塌沉降分析– C区标定与正向建模,2014年9月26日。

Itasca Consulting Group Inc. 2014c。新雅富顿C区稀释建模,2014年9月26日。

Itasca Consulting Group Inc. 2014d。新雅富顿矿山崩塌沉降分析– C区标定与正向建模,2014年11月17日。

日期:2025年12月31日

第24-2页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
Knight Pi é sold Ltd. 2018。新雅富顿尾矿储存设施2017年大坝安全审查。报告VA101-577/8-1提交给New Gold Inc.,2018年3月29日。

Knight Pi é sold Ltd. 2019年。新Afton矿历史Afton尾矿储存设施– 2018年大坝安全检查。报告VA101-577/21-1提交给New Gold Inc.,2019年3月28日。

Konst RB。2006.新雅富顿项目2005-2006年钻探方案样品制备及分析质量控制报告,为New Gold Inc.编制的内部报告,2006年4月30日。

Lang JR,Stanley CR,and Thompson JR. 1995。不列颠哥伦比亚省三叠纪-侏罗纪弧形地体中与碱性火成岩有关的斑岩铜金矿床。在F.W. Pierce和J.G. Bolm(EDs.),美洲科迪勒拉的斑岩铜矿(第219-236页)。亚利桑那州地质学会文摘20。亚利桑那州图森市。亚利桑那州地质学会。

Lipske J,和Wade D. 2014。不列颠哥伦比亚省新雅富顿铜金矿床的地质模型,向New Gold Inc.提交的内部报告,第53页。

Lipske J,Wade D,Hall RH,和Petersen MA。2020.不列颠哥伦比亚省坎卢普斯New Afton Cu-Au碱性斑岩矿床的地质和矿化。北美洲西北山脉斑岩矿床:25年更新。加拿大矿业、冶金和石油学会,特别第57卷(第648-664页)。

Logan JM、Mihalynuk MG、Ullrich T、Friedman RM。2007.与不列颠哥伦比亚省南部和中部Polley山和铁面具岩基的碱性侵入中心相关的侵入岩的U-PB年龄和铜-金-银矿化的40Ar/39Ar高原年龄。Geological FieldWork 2006,British Columbia Geological Survey Paper 2007-01。93-116.不列颠哥伦比亚省维多利亚市:不列颠哥伦比亚省能源、矿业和石油资源部。

莱曼GJ。2019.JIG和散装精矿的采样特性。3 p.,致J. Katchen和John Andrew的备忘录,(2019年8月16日)

MetSolve Laboratories Inc. 2015。New Gold Inc. New Afton Mine重液分离MS1632,22 p.(September,2015)。

Mortensen JK、Ghosh DK和Ferri F. 1995。加拿大科迪勒拉地区铜金斑岩矿床伴生侵入岩U-PB地质年代学。在T.G.施罗特(艾德.),加拿大矿业、冶金和石油学会专刊第46卷(第142-158页)。蒙特利尔,QC。加拿大矿业、冶金和石油学会。

内华达州环境保护部门。2017.标准化围垦成本估算器,2.0版。与美国内政部、土地管理局和内华达州矿业协会合作。

新黄金。2016.C-ZONE PROJECT2016,可行性研究报告,加拿大不列颠哥伦比亚省,内部研究,2016年1月29日

新黄金。2021.C区许可证修订申请日期为2021年11月。

新黄金。2019.新雅富顿尾矿及水管理设施运营、维护及监控手册。内部报告ENV-MNUL-T301修订版V2018-01。2019年5月7日。

新黄金。2024a。2023年年度填海报告。新的雅富顿矿。卑诗省坎卢普斯。2024年3月。

新黄金。2024年b。新雅孚:2023年度环境与气候变化部战略年度报告授权编号100223。2024年3月。

日期:2025年12月31日

第24-3页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
新黄金。2024年c。新雅孚:2023年度环境与气候变化部战略年度报告100224。2024年3月。

新黄金。2024年d。New Afton Mine – Mine Reclamation and Closure Plan 2024 – Mines Act Permit M-229。2024年11月1日。

Nickson SD(1992)地下硬岩矿山作业电缆支撑导则。英属哥伦比亚大学博士论文

Okane。2024.新阿夫顿矿山闭合失效模式及效应分析。2024年10月。M. A. O’Kane Consultants Inc。

Potvin Y. 1988。加拿大实证开放采场设计。英属哥伦比亚大学博士论文。

价格RA。1994.科迪勒伦构造。在:加拿大西部沉积基地地质图集,G. D. Mossop和I. Shetsen(c欧姆普.),加拿大石油地质学家协会和艾伯塔省研究理事会。

Rescan。2007.根据《矿业法》R.S.B.C. 1996,C. 293申请批准矿山计划和复垦计划的许可证。加拿大不列颠哥伦比亚省新雅富顿金铜矿。2007年1月。

Roscoe Postle Associates Inc. 2006。新雅富顿项目技术报告。Wallis S和Giroux G为New Gold Inc.编写的内部报告,44 p。

Roscoe Postle Associates Inc. 2009。Bergen RD、Rennie DW和Scott KC为New Gold Inc.编制的不列颠哥伦比亚省坎卢普斯新Afton铜/金项目技术报告,第160页,在SEDAR上提交。

Roscoe Postle Associates Inc. 2015。Bergen RD、Krutzelmann H和Rennie DW为New Gold Inc.编制的加拿大不列颠哥伦比亚省New Afton矿技术报告(2015年3月23日),256 p.,在SEDAR上备案。

Roscoe Postle Associates Inc. 2016。Rennie DW、Bergen RD和Krutzelmann H为New Gold Inc.准备的关于加拿大不列颠哥伦比亚省New Afton矿的技术报告(2016年3月15日),第247页,在SEDAR上提交。

Roscoe Postle Associates Inc. 2020。由Rennie DW、Lecuyer NL、Krutzelmann H和Vasquez L为新黄金 Inc编制的加拿大不列颠哥伦比亚省New Afton矿技术报告(2020年2月28日)在SEDAR上备案。

SGS。2019.16337-06 – New Afton Gold Deportment – 2019年7月25日,为New Gold Inc.准备的一本Excel工作簿(2019年7月24日)。

Sim R和Davis B. 2014。Mineral Resource Model,Draft Internal Report to 新黄金,52 p.(September 5,2014)。

Sim R和Davis B. 2019年。矿产资源模型及截至2018年12月31日的矿产资源估算。向New Gold Inc.提交的内部报告,2019年6月10日,2019年11月6日修订,49页。

SLR Consulting(Canada)Ltd. 2024。New Afton Mine Year-end 2023 Mineral Reserve Review,letter report issued to J. Parsons。2024年3月25日。

日期:2025年12月31日

第24-4页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
24.2
缩略语和计量单位

简称/符号

定义

'

分钟(地理)

"

秒(地理)

#

%

百分数

<

小于

>

大于

° C

度Celsius

º

µ

微米

μ m

千分尺(micron)

a

年数

A

安培

AA

原子吸收

AEP

年度超额概率

农业

友邦保险

考古影响评估

APTSF

雅富顿矿坑尾矿储存设施

作为

金库

黄金

B3

Block 3块洞窟

C $

加拿大元

加利福尼亚州

合作协议(新黄金 & SSN)

CFM

立方英尺每分钟

厘米

公分

cm ²

平方厘米

CRF

水泥堆石

CuEQ

铜当量

铜当量

铜当量

d

迪亚。

直径

DMT

干公吨

法国电力

环境设计洪水

EMA

卑诗省环境管理法

EMC

环境管理委员会

日期:2025年12月31日

第24-5页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

简称/符号

定义

ENV

卑诗省环境和公园部

EOR

记录工程师

FMEA

失效模式及效应分析

英尺

ft φ

立方英尺/立方英尺

g

克/升

克每升

克/吨

克每吨

G & A

一般及行政开支

全球定位系统

全球定位系统

公顷

HATSF

历史悠久的雅富顿尾矿储存设施

HCT

湿度电池测试

赫拉

人类健康与生态风险评估

HOD

抽签高度

惠普

马力

马力

马力

总部

2.5英寸核心尺寸

人力资源

液压半径

HRCR

临界液压半径

高铁

健康、安全及填海守则

HW

挂墙区

ICP

电感耦合等离子体

ID2

逆距离插值(2次方)

IMB

铁面具浴盆

国际奥委会

综合运营中心

IST

原地压力测试

ITRB

独立尾矿审查委员会

k

公斤(千)

公斤

公斤

公里

千米

公里/小时

公里每小时

km ²

平方公里

千伏

千伏

千瓦

千瓦

度电

度电

L

英镑

日期:2025年12月31日

第24-6页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

简称/符号

定义

磅数

英镑

LHD

装卸-拖运-倾卸

激光雷达

光探测和测距

LOM

我的生活

LTE

长期演进

M

兆安(百万)

兆年(百万年)

MAC

加拿大矿业协会

马斯尔

海拔1米

最大

最大

MCM

不列颠哥伦比亚省矿业和关键Minerals部

网状

尺寸基于每英寸屏幕开口数

名爵

矿山网格(标高)

毫克

毫克

最小

最小值

毫米

毫米

教育部

环境和气候变化战略部

MPA

百万帕

MPBX

多点钻孔伸长仪

MFLRNO

森林、土地、自然资源运营和农村发展部

MST/a

百万吨/年

公吨

百万吨

兆伏安

兆伏-安培

兆瓦

兆瓦

兆瓦时

兆瓦时

m

m ²

平方米

m φ

立方米

m丨/h

立方米每小时

NATSF

新的雅富顿尾矿储存设施

NN

最近的邻居

NSERC

自然科学与工程研究理事会

NSR

冶炼厂净回报

NWWMP

西北治水池

好的

普通克里金

OES

光学发射光谱
  盎司
  金衡盎司

日期:2025年12月31日

第24-7页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

简称/符号

定义

oz/st

盎司每吨

P.eng。

专业工程师

P.Geo。

专业地质学家

多氯联苯

GEOVIA PCBC软件

PD

钯金

酸碱度

酸度或碱度的量度

PHTSF

Pothook坑尾矿储存设施

下午

颗粒物

PM2.5

颗粒物≤ 2.5 μ m

PM10

颗粒物≤ 10 μ m

ppm

百万分之一

ppb

十亿分之部分

PT

铂金

质量保证

质量保证

质量控制

质量控制

质量保证/质量控制

质量保证和质量控制

QP

合资格人士

QPO

可量化的绩效目标

RC

逆循环

RCP

填海及关闭计划

RMR89

岩体等级

ROM

矿场运行

RQD

岩石质量指定

RSBC

修订后的不列颠哥伦比亚省法规

s

第二次

S

硫磺

下垂

半自体研磨

SBC

不列颠哥伦比亚省法规

SFR

分阶段浮选反应

SIB

Skeetchestn印度乐队

SMC

半自磨机粉碎

SPI

SAG功率指数

SSN

STK’emlupsemc Te Secwepemc国家

St

美国短吨(2,000磅)

ST/h

每小时吨

ST/ft φ

吨每立方英尺

t

公吨

TARP

触发行动应对计划

日期:2025年12月31日

第24-8页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
  简称/符号   定义

TAT

增厚修正尾矿

TPH

每小时吨

t/a

每年吨

t/d

吨/天

t/od

吨/运营日

TRU

汤普森里弗斯大学

TSF

尾矿储存设施

TSM

迈向可持续采矿

美元

美元

W

WLRS

水、土地及资源管理部

WMP

水管理池

wmt

湿公吨

重量%

重量百分比

WQG-FWAL

淡水水生生物水质指引

24.3
术语表

任期

定义

酸岩排水/酸矿
排水

以低pH值、高硫酸盐、高铁等金属种类为特征。

安福

一种由94%颗粒硝酸铝和6% 3号燃料油制成的矿山爆破中使用的自由运行炸药。

含水层

能在正常水力梯度下输送大量地下水的地质地层。

泥质改动

介绍多种粘土矿物中的任何一种,包括高岭石、蒙脱石和伊利石。Argillic蚀变一般属于低温事件,有些可能发生在大气条件下

方位角

一个物体与另一个物体的方向,通常表示为相对于真北的度数的角度。方位角通常以顺时针方向测量,因此90度的方位角表示第二个物体位于第一个物体的正东。

粉碎/破碎/研磨

通过冲击和磨损对矿石进行破碎和/或研磨。通常,干法用“碎”字,湿法用“磨”字。还有,“破碎”通常是指减少粗岩石的尺寸,而“磨削”通常是指减少细小的尺寸。

边界品位

品位水平,低于该水平的材料不是“矿石”,被认为开采和加工不经济。用于建立储量的矿石最低品位。

数据验证

确认数据经过适当程序生成、已从原始来源准确转录并适合用于矿产资源和矿产储量估算的过程

日期:2025年12月31日

第24-9页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要

任期

定义

密度

单位体积物质的质量,通常以克/立方厘米表示。

稀释

在采矿过程中不可避免地与矿石一起被移走的低品位岩石废料。

可行性研究

可行性研究是对矿产项目选定的开发方案进行的全面技术和经济研究,其中包括对本节所定义的所有适用的修正因素的详细评估,以及任何其他相关的操作因素,以及在报告时证明开采在经济上可行所必需的详细财务分析。研究结果可作为提案人或金融机构进行或资助项目开发的最终决定的基础。
可行性研究比预可行性研究更全面,精确度更高。它必须包含以足够严谨完成的采矿、基础设施和工艺设计,以作为投资决策的基础或支持项目融资。

流程图

操作的顺序,一步一步,通过它对矿石进行碾磨、浓缩或熔炼处理。

矸石

在分离过程中作为尾矿被拒绝的矿石分数。通常是没有价值的部分,但可能有一些二次商业用途

指示矿产资源

指示矿产资源是指根据充分的地质证据和取样对矿产资源的数量和品位或质量进行估算的部分。适足地质证据一词是指足以以合理的确定性确定地质和品位或质量连续性的证据。与指示矿产资源相关的地质确定性水平足以允许合格人员足够详细地应用修正因素,以支持矿山规划和对矿床经济可行性的评估。

推断矿产资源

推断的矿产资源是指根据有限的地质证据和取样,对矿产资源的数量、品位或质量进行估算的部分。有限地质证据一词是指仅足以证明地质和品位或质量连续性更有可能的证据。与推断的矿产资源相关的地质不确定性水平过高,无法以对评估经济可行性有用的方式应用可能影响经济开采前景的相关技术和经济因素。
一个合格的人必须有一个合理的预期,即大部分推断的矿产资源可以通过继续勘探升级为指示或测量的矿产资源;并且应该能够在他或她的同行之前捍卫这种预期的基础。

内部收益率(IRR)

项目净现值为零的收益率;现金流入现值等于现金流出现值的收益率。

初步评估

初步评估是对全部或部分矿化的经济潜力进行初步技术和经济研究,以支持矿产资源的披露。初步评估必须由一名合格人员编写,并且必须包括对合理假设的技术和经济因素以及任何其他相关操作因素的适当评估,这些因素是在报告时证明存在经济开采的合理前景所必需的。矿产资源公开需初步评估但不能作为矿产储量公开依据

日期:2025年12月31日

第24-10页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
  任期   定义

我的寿命(LOM)

运营计划开采和处理矿石的年数,并根据当前的矿石储量评估,取自当前的矿山计划。

实测矿产资源

实测矿产资源是在确凿的地质证据和取样的基础上,对矿产资源的数量、品位或质量进行估测的部分。结论性地质证据一词是指足以检验和确认地质和品位或质量连续性的证据。与测量的矿产资源相关的地质确定性水平足以允许合格人员应用本节所定义的修正因素,以足够详细的方式支持详细的矿山规划和对矿床经济可行性的最终评估。

矿产储备

矿产储量是对合格人员认为可以作为经济上可行项目基础的指示和测量的矿产资源的吨位和品位或质量的估计。更具体地说,它是经测量或指示的矿产资源中经济上可开采的部分,包括稀释材料和在开采或提取材料时可能发生的损失津贴。
测定或指示的矿产资源的一部分在经济上可开采的确定,必须基于本节所定义的初步可行性(预可行性)或可行性研究,由对指示或测量的矿产资源应用修正因素的合格人员进行。此类研究必须证明,在报告时,在合理的投资和市场假设下,开采矿产储备在经济上是可行的。研究必须确立技术上可实现、经济上可行的矿山寿命计划,这将是确定矿产储量的基础。
经济上可行一词是指符合条件的人已使用贴现现金流分析确定,或已以其他方式分析确定,在合理的投资和市场假设下,矿产储量的开采在经济上是可行的。
投资和市场假设一词包括对确定矿产储量经济可行性所必需的价格、汇率、利率和贴现率、销量和成本所做的所有假设。符合条件的人必须对每一种商品使用一个价格,该价格为确定该项目在经济上可行提供了合理的依据。

矿产资源

矿产资源是指地壳中或地壳上具有经济利益的物质的集中或出现,其形式、品位或质量、数量足以有合理的经济开采前景。
经济利益材料一词包括矿化,包括倾倒场和尾矿、矿物卤水以及在地壳上或地壳内开采的其他资源。它不包括S-X条例(本章第210.4-10(a)(16)(d)条)中定义的石油和天然气资源、气体(例如氦气和二氧化碳)、地热田和水。
在确定矿产资源的存在时,本节所界定的合格人员必须能够根据特定的地质证据和知识,包括取样,估计或解释该矿产资源的位置、数量、品位或质量连续性以及其他地质特征;并根据本节所界定的初步评估得出结论,他或她通过定性地应用可能影响经济开采前景的相关技术和经济因素进行的该矿产资源具有合理的经济开采前景。

日期:2025年12月31日

第24-11页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
  任期   定义

采矿索赔

金属矿石和/或矿物可能位于其中的不动产的边界描述。

修正因素

为确定矿产储量的经济可行性,合格人员必须对指示和测量的矿产资源应用并随后进行评估的因素。合格人员必须应用和评估修正因子,将测量和指示的矿产资源转换为已探明和概略的矿产储量。这些因素包括但不限于:采矿;加工;冶金;基础设施;经济;营销;法律;环境合规;与当地个人或团体的计划、谈判或协议;以及政府因素。所应用的修正因子的数量、类型和具体特征必然是矿物、矿山、财产或项目的函数,并取决于此。

冶炼厂净回报特许权使用费(NSR)

资源开采业务总收入的规定百分比,减去运输、保险和加工成本的相应份额。

露天矿

完全在地表的地雷。也称为露天矿或露天矿。

盎司(oz)(金衡)

用于帝国统计。一公斤等于32.1507盎司。金衡盎司等于31.10 35克。

植物

一组建筑物,特别是对其所包含的设备,其中进行了一种工艺或功能;在矿山上,它将包括仓库、吊装设备、压缩机、修理厂、办公室、磨坊或选矿厂。

钾蚀变

钾富集引起的一种相对高温的蚀变类型。以黑云母、钾长石为特征。

初步可行性研究、预可行性研究

初步可行性研究(预可行性研究)是对矿产项目技术和经济可行性的一系列选择进行的综合研究,该项目已发展到一个合格人员确定(在地下采矿的情况下)首选采矿方法,或(在地面采矿的情况下)矿坑结构,并在所有情况下确定了有效的矿物加工方法和销售产品的有效计划的阶段。
预可行性研究包括基于合理假设、基于适当测试的财务分析,关于修正因素和任何其他相关因素的评估,这些因素足以让合资格的人确定在报告时是否可以将全部或部分指示和测量的矿产资源转换为矿产储量。财务分析必须具有必要的详细程度,以便在报告时证明提取在经济上是可行的

日期:2025年12月31日

第24-12页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
  任期   定义

可能的矿产储量

可能的矿产储量是一种指示的、在某些情况下是一种测量的矿产资源的经济上可开采的部分。对于可能的矿产储量,合资格人士对应用修正因素所获得的结果以及对吨位和品位或质量的估计的信心低于分类为已探明矿产储量的充分程度,但仍足以证明,在报告时,在合理的投资和市场假设下,开采该矿产储量在经济上是可行的。置信度较低是由于符合条件的人将指示矿产资源转换为概略储量时地质不确定性较高或符合条件的人将实测矿产资源转换为概略矿产储量时应用修正因子结果的风险较高。符合条件的人,在对实测矿产资源应用修正因子所得结果的信心低于已探明矿产储量的充分信心时,必须将实测矿产资源划分为概略矿产储量。

丙基石酸

特色绿色系。Minerals有绿泥石、阳起石和绿帘石等。典型含有组合石英-绿泥石-碳酸盐

探明矿产储量

探明矿产储量是经测量的矿产资源中经济上可开采的部分。对于已探明的矿产储量,合格人员对应用修正因子得到的结果以及对吨位和品位或质量的估计具有高度的信心。已探明的矿产储量只能通过对已测矿产资源的转换而产生。

合资格人士

合资格的人是指在所考虑的矿化类型和矿床类型以及该人代表注册人进行的特定活动类型方面具有至少五年相关经验的矿产行业专业人员;以及在编制技术报告时具有公认专业组织良好信誉的合格成员或被许可人。
组织要成为公认的专业组织,必须:
(a)任一人:
(一)采矿行业内被认定为信誉良好的专业协会的组织,或者
(2)美国联邦、州或外国法规授权的委员会,负责规范采矿、地球科学或相关领域的专业人员;
(b)主要根据其学历和经验接纳符合条件的成员;
(c)建立并要求遵守能力和道德的专业标准;
(d)要求或鼓励继续专业发展;
(e)拥有并适用纪律处分权力,包括不论成员在何处执业或居住而暂停或驱逐成员的权力;以及;
(f)提供信誉良好成员的公开名单。

填海造地

采矿或勘探活动完成后的场地恢复。

精炼

不纯金属与助焊剂发生反应以减少杂质的高温工艺。金属被收集在熔融层中,杂质被收集在矿渣层中。精炼导致生产出适销对路的材料。

耐火材料

金矿化通常需要更复杂的提取加工技术,例如在压力下焙烧或高压灭菌。

日期:2025年12月31日

第24-13页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
  任期   定义

岩石质量指定(RQD)

一种测量岩石能力的方法,由给定长度的钻芯中的裂缝数量决定。例如,易碎的矿石会有很多断裂和低RQDD。

版税

勘探或采矿财产的承租人或经营者定期支付给地面所有人的金额。一般以每吨具体用量或占总产量或利润的百分比为准。还有,专利工艺使用权支付的费用。

run-of-mine(ROM)

重新处理原矿矿石材料被送入加工厂系统的地方,通常是破碎机。这就是不是直接从矿山投料的材料被储存起来以备日后投料的地方。Run-of-mine涉及在进入加工厂系统之前对任何矿山材料进行重新处理,无论来源如何。

日期:2025年12月31日

第24-14页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
25.0
依赖注册人提供的资料

25.1
简介

合格人员完全依赖注册人在以下小节中指出的领域提供指导。

由于该业务已运营约15年,先是在新黄金管理下,现在由Coeur管理,注册人在这方面具有相当的经验。

QP进行了检查,以确定注册人提供的信息是否适合在报告中使用。

25.2
宏观经济趋势

有关通货膨胀、利率、贴现率、税收的信息。

这些信息在第19章的经济分析中使用。它支持第11章中的矿产资源估算,以及第12章中的矿产储量估算。

25.3
市场

有关产品的市场研究/市场、市场进入策略、营销和销售合同、产品估价、产品规格、精炼和处理费用、运输成本、代理关系、材料合同(例如采矿、浓缩、冶炼、精炼、运输、装卸、套期保值安排和远期销售合同)以及合同状态(到位、续签)的信息。

这些信息在第16章讨论市场、商品价格、合约信息时使用,在第19章经济分析中使用。它支持第11章中的矿产资源估算,以及第12章中的矿产储量估算。

25.4
法律事项

有关企业所有权权益、矿产保有权(特许权、保留的付款、满足支出的义务/所进行工作的报告)、地表权、水权(取水津贴)、特许权使用费、产权负担、地役权和路权、违规和罚款、许可要求、维持和更新许可的能力的信息

这些信息用于支持第3章中的财产所有权信息,第17章中的许可和关闭讨论,以及第19章中的经济分析。它支持第11章中的矿产资源估算,以及第12章中的矿产储量估算。

日期:2025年12月31日

第25-1页

新雅富顿运营
不列颠哥伦比亚省
技术报告摘要
25.5
环境事项

有关环境许可、环境许可和监测要求、维持和更新许可的能力、排放控制、关闭规划、关闭和复垦粘合和粘合要求、可持续性便利以及监测和遵守与保护区和受保护物种有关的要求的基线和支持性研究的信息。

这些信息在第3章讨论财产所有权信息、第17章讨论许可和关闭以及第19章经济分析时使用。它支持第11章中的矿产资源估算,以及第12章中的矿产储量估算。

25.6
利益相关者住宿

有关社会和利益相关者基线和支持性研究、与当地滑雪场的关系、当地社区劳动力的雇用和培训政策、与利益相关者(包括国家、区域和州采矿协会;贸易组织;渔业组织;州和地方商会;经济发展组织;非政府组织;以及州和联邦政府)的伙伴关系以及社区关系计划的信息。

这些信息用于第17章的社会和社区讨论,以及第19章的经济分析。它支持第11章中的矿产资源估算,以及第12章中的矿产储量估算。

25.7
政府因素

与项目层面的税收和特许权使用费考虑、监测要求和监测频率以及粘合要求有关的信息。

这些信息在第19章的经济分析中使用。它支持第11章中的矿产资源估算,以及第12章中的矿产储量估算。
