EX-99.1 2 ex1 _ 25q1results.htm EX-99.1 ex1 _ 25Q1结果
力拓发布2025年第一季度生产业绩2025年4月16日业绩稳健,同时成长型项目也在同步推进丨力拓首席执行官Jakob Stausholm表示:“我们继续看到强劲的运营改善,奥尤陶勒盖铜矿和我们的铝土矿业务在3月份交付了创纪录的生产月份。然而,生产受到了影响我们皮尔巴拉铁矿石业务的极端天气事件的影响。“我们的主要项目正在取得出色进展,以实现可盈利的有机增长。我们在皮尔巴拉的Western Range实现了首个铁矿石,几内亚的Simandou高品位铁矿石项目仍在按计划进行。在3月份顺利完成Arcadium收购后,我们正在推进建立世界级的锂业务。“我们将继续推动我们的长期战略取得进展,以实现可盈利的增长、有吸引力的股东回报,并建立更强大、更多元化的业务。”1.执行摘要•今年的产量和成本指引步入正轨,由于第一季度极端天气事件造成的损失,预计皮尔巴拉铁矿石发货量将处于指引的低端。•根据我们的地下矿山增产计划,Oyu Tolgoi在3月份实现了创纪录的铜产量。•铝土矿第一季度产量创历史新高,3月份单月产量也创历史新高。•世界级的锂业务现已启动并运行:⑤继3月份完成对Arcadium的收购后,我们组建了力拓锂业,将Arcadium资产和我们的Rincon项目相结合。•开发西芒杜高品位铁矿项目,如期进行,步伐令人印象深刻。• Pilbara铁矿石替代项目按预期进展:⑤ Western Range按计划通过新的破碎和输送电路实现了首批矿石。⑤在收到所有必要的批准后,Brockman Syncline 1投资获得批准(18亿美元)。产量12025年Q1对比2024年Q1对比2024年Q4 2025年指引5指导状态皮尔巴拉铁矿石发货量(100%基础)MT70.7-9 %-17 % 323至338不变6皮尔巴拉铁矿石产量(100%基础)MT69.8-10 %-19 % NA不变铝土矿Mt 15.0 + 12%-3 % 57至59不变氧化铝Mt 1.9 + 3%-4 % 7.4至7.8不变铝mt 0.83 + 0%-1 % 3.25至3.45不变铜(综合基础)3kt 210 + 16%-8 % 780至850不变钛白粉渣Mt 0.2-12 %-5 % 1.0至1.2不变的IOC4铁矿石球团和精矿MT2.3-11 %-9 % 9.7至11.4不变的氧化硼当量MT0.1-4 %-11 %~0.5不变的1 力拓份额,除非另有说明。2只包括原铝。3从2025年第一季度起,我们将铜产量和指导作为一个指标进行报告,以简化报告并与同行做法保持一致。有关更多详细信息,请参阅我们的投资者研讨会2024年演示文稿的幻灯片90。4加拿大铁矿石公司。5见2025年指南第2节的进一步说明。6处于指导的下端。向ASX/伦敦证券交易所力拓 |第一季度运营回顾1表99.1发出的通知

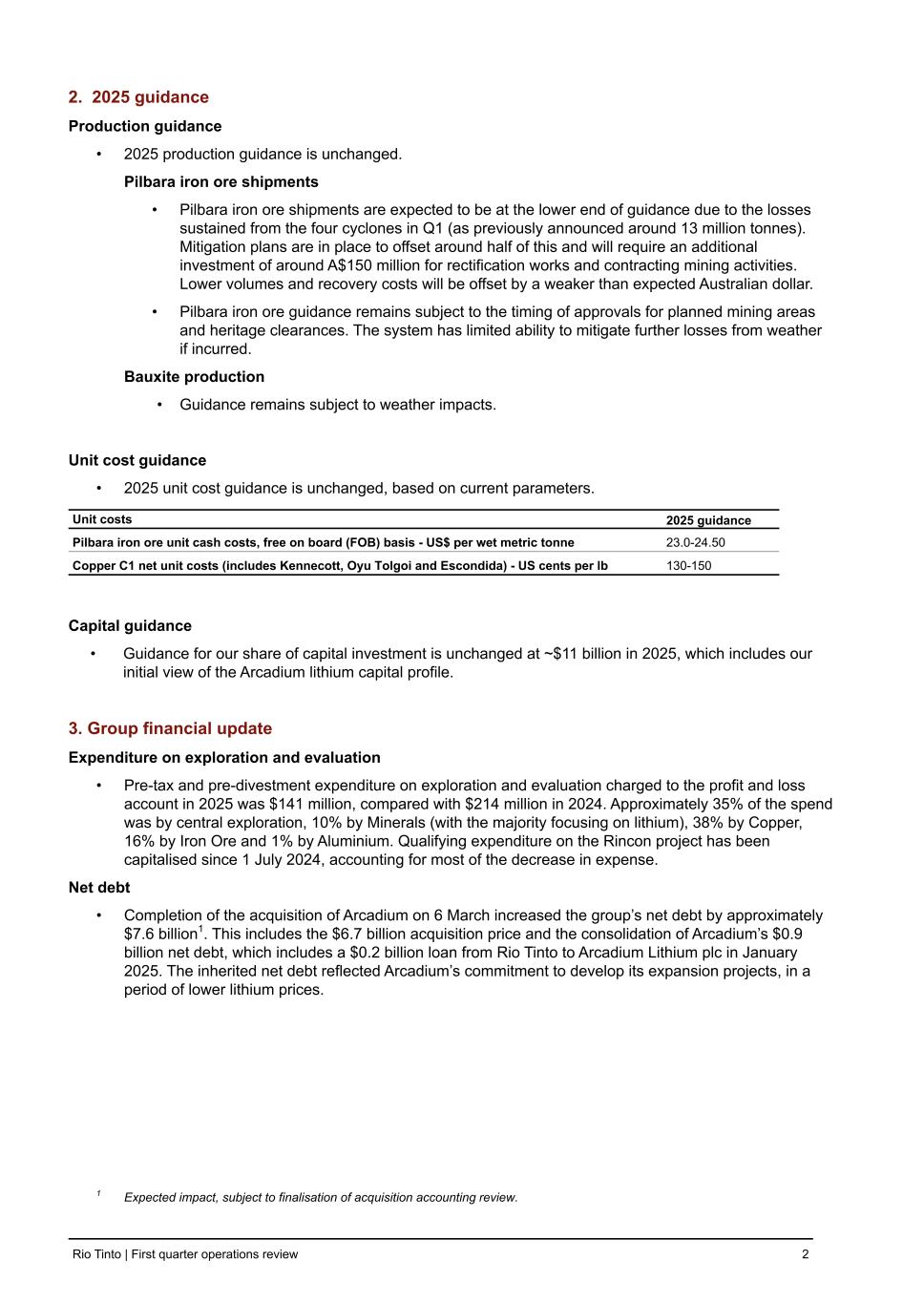

2.2025年指导生产指导• 2025年生产指导不变。Pilbara铁矿石发货量• Pilbara铁矿石发货量预计将处于指引的较低端,原因是第一季度四次飓风造成的损失(此前公布的损失约为1300万吨)。缓解计划已经到位,以抵消其中约一半的影响,并将需要约1.5亿澳元的额外投资,用于整改工程和承包采矿活动。销量下降和复苏成本将被弱于预期的澳元所抵消。• Pilbara铁矿石指导仍取决于规划矿区的批准时间和遗产许可。如果发生这种情况,该系统缓解天气造成的进一步损失的能力有限。铝土矿生产•指导仍受天气影响。单位成本指导• 2025年单位成本指导不变,基于当前参数。单位成本2025年指引Pilbara铁矿石单位现金成本,船上免费(离岸价)基础-美元/湿公吨23.0-24.50铜C1净单位成本(包括Kennecott、Oyu Tolgoi和Escondida)-美分/磅130-150资本指导• 2025年我们的资本投资份额指导保持不变,约为110亿美元,其中包括我们对Arcadium锂资本概况的初步看法。3.集团财务更新勘探和评估支出• 2025年计入损益账户的勘探和评估税前和剥离前支出为1.41亿美元,而2024年为2.14亿美元。大约35%的支出来自中央勘探,10%来自Minerals(其中大部分集中在锂),38%来自铜,16%来自铁矿石,1%来自铝。Rincon项目的合格支出自2024年7月1日起资本化,占支出减少的大部分。净债务• 3月6日完成对Arcadium的收购,使该集团的净债务增加了约76亿美元1。这包括67亿美元的收购价格以及Arcadium 9亿美元净债务的整合,其中包括2025年1月从力拓向Arcadium Lithium plc提供的2亿美元贷款。继承的净债务反映了Arcadium在锂价较低时期发展其扩建项目的承诺。1预期影响,以收购会计审查定稿为准。力拓 |第一季度运营回顾2

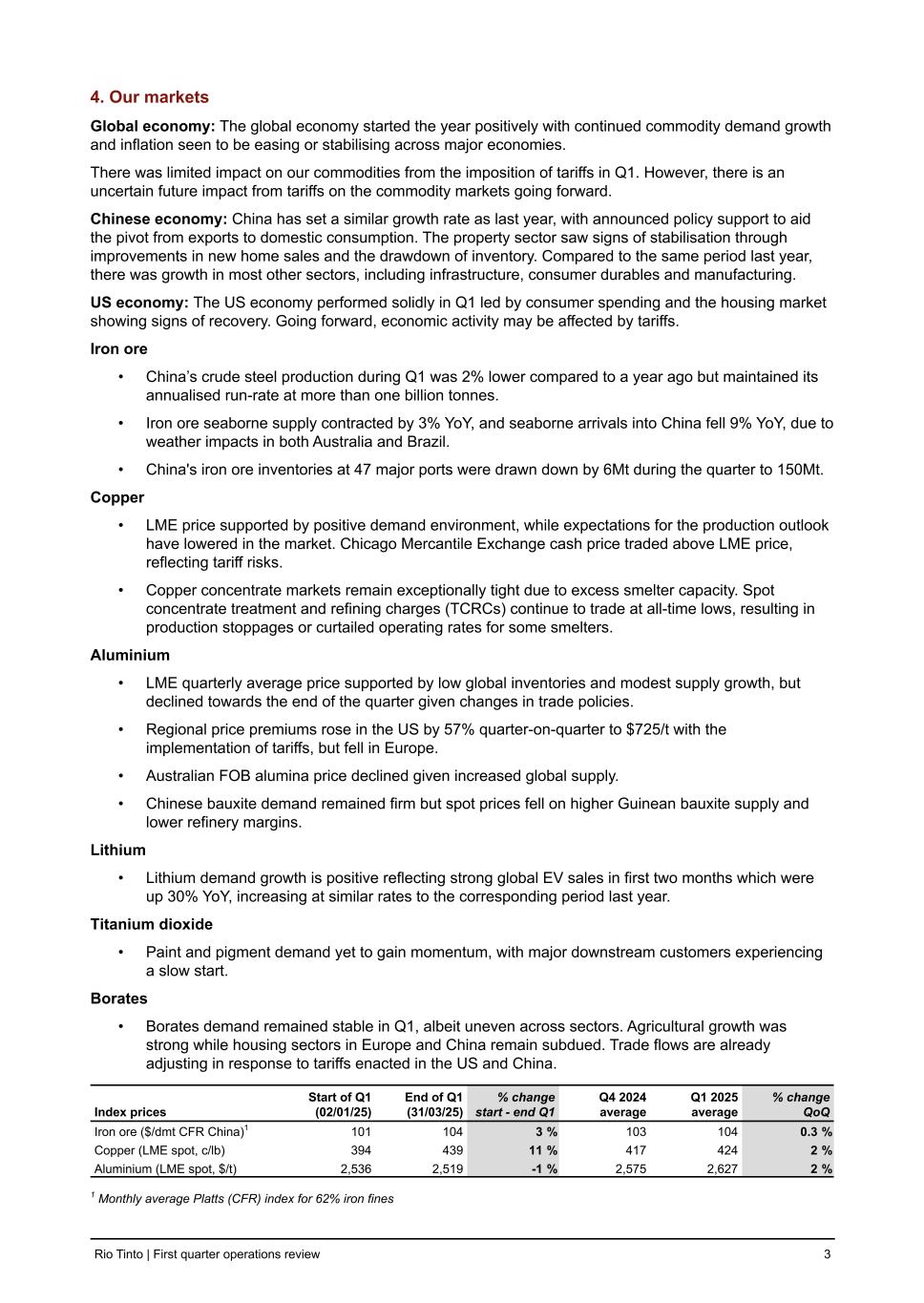

4.我们的市场全球经济:全球经济今年开局表现积极,大宗商品需求持续增长,通胀在主要经济体中被视为正在缓解或趋于稳定。Q1加征关税对我国商品影响有限。然而,关税对未来大宗商品市场的未来影响并不确定。中国经济:中国设定了与去年相似的增长率,宣布的政策支持有助于从出口转向国内消费。通过新房销售的改善和库存的减少,房地产行业看到了企稳的迹象。与去年同期相比,大多数其他部门都有增长,包括基础设施、耐用消费品和制造业。美国经济:在消费者支出和住房市场出现复苏迹象的带动下,美国第一季度经济表现稳健。展望未来,经济活动可能会受到关税的影响。铁矿石•中国第一季度粗钢产量较一年前下降2%,但年化运行率维持在10亿吨以上。•铁矿石海运供应同比收缩3%,进入中国的海运数量同比下降9%,原因是澳大利亚和巴西都受到天气影响。•本季度中国47个主要港口的铁矿石库存减少6公吨,至150公吨。铜• LME价格受需求环境利好支撑,同时市场对产量前景的预期有所降低。芝加哥商业交易所现金价格高于LME价格,反映了关税风险。•由于冶炼厂产能过剩,铜精矿市场仍然异常紧张。现货精矿处理和精炼费(TCRCs)继续以历史低点交易,导致部分冶炼厂停产或降低开工率。铝• LME季度均价受到全球低库存和供应温和增长的支撑,但由于贸易政策的变化,在接近季度末时有所下降。•随着关税的实施,美国地区价格升水季度环比上涨57%至725美元/吨,但欧洲地区有所回落。•鉴于全球供应增加,澳大利亚离岸氧化铝价格下滑。•中国铝土矿需求保持坚挺,但由于几内亚铝土矿供应增加和炼油厂利润率下降,现货价格下跌。锂•锂需求增长积极,反映出前两个月全球电动汽车销量强劲,同比增长30%,增幅与去年同期相似。钛白•涂料颜料需求尚待蓄势,下游大客户开工缓慢。硼酸盐•硼酸盐需求在第一季度保持稳定,尽管各行业不均衡。农业增长强劲,而欧洲和中国的住房部门仍然低迷。贸易流动已经在调整,以应对美国和中国颁布的关税。指数价格Q1起始(02/01/25)Q1末(31/03/25)%变动起始-期末Q1 Q4 2024平均Q1 2025平均%%变动QoQ铁矿石($/DMT CFR中国)11011011043% 1031040.3%铜(LME现货,c/lb)39443911% 4174242%铝(LME现货,$/t)2,5362,519-1 % 2,5752,6272% 62%铁精粉1个月平均普氏(CFR)指数力拓 |一季度经营回顾3

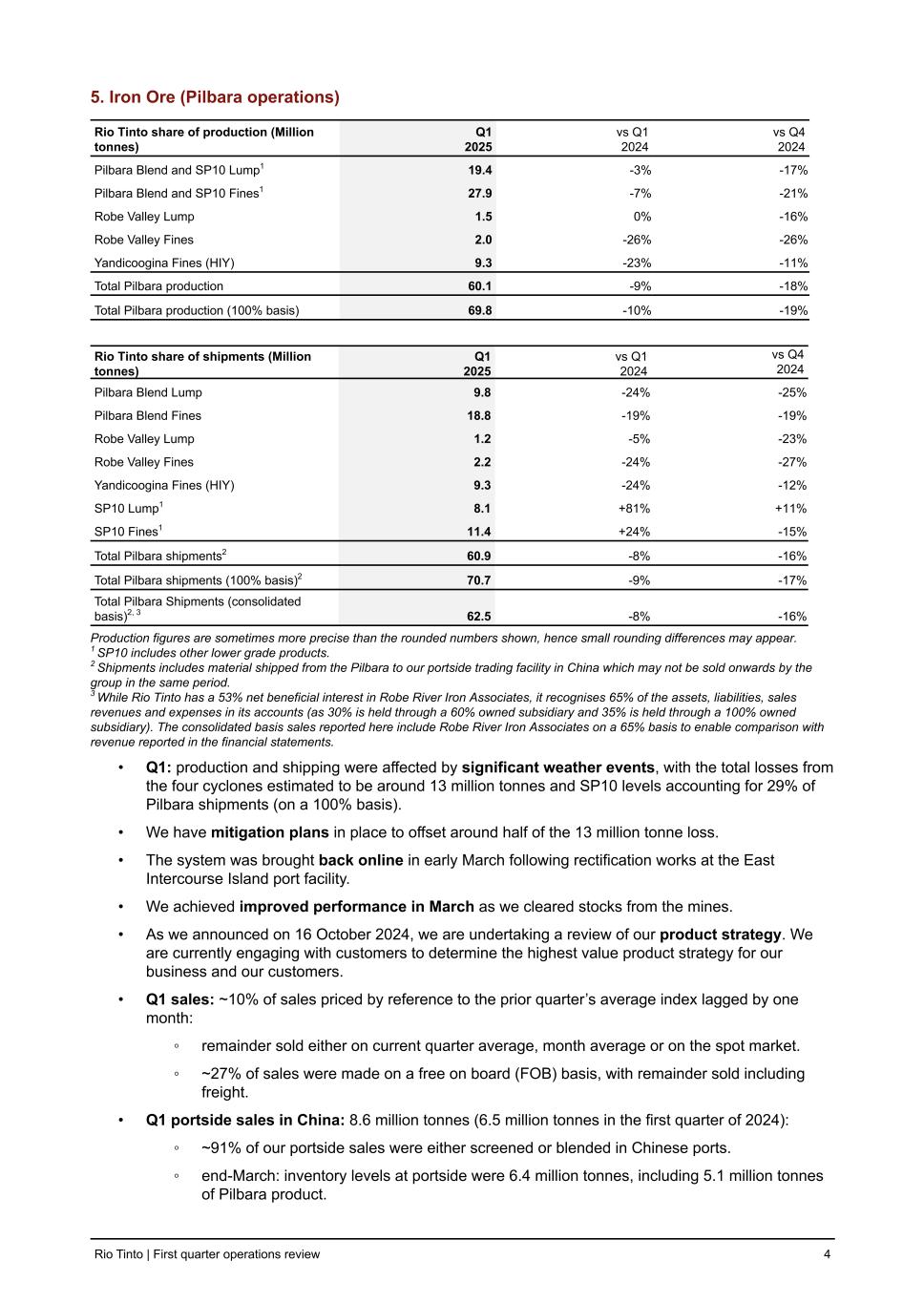

5.铁矿石(Pilbara业务)力拓产量份额(百万吨)2025年第一季度对比2024年第一季度对比2024年第四季度Pilbara Blend和SP10 Lump1 19.4-3 %-17 % Pilbara BlendSP10粉矿1 27.9-7 %-21 % Robe Valley块1.50%-16 % Robe Valley粉矿2.0-26 %-26 % Yandicoogina粉矿(HIY)9.3-23 %-11 % Pilbara总产量60.1-9 %-18 % Pilbara总产量(100%基础)69.8-10 %-19 % 力拓出货量份额(百万吨)2025年第一季度对比2024年第一季度对比2024年第四季度Pilbara混合块9.8-24 %-25 % Pilbara混合粉矿18.8-19 %-19 % Robe Valley块1.2-5 %-23 % Robe Valley粉矿2.2-24 %-27 % Yandicoogina粉矿(HIY)9.3-24 %-12 % SP10 Lump1 8.1 + 81% + 11% SP10 Fines1 11.4 + 24%-15 %皮尔巴拉总出货量2 60.9-8 %-16 %皮尔巴拉总出货量(100%基础)270.7-9 %-17 %皮尔巴拉总出货量(综合基础)2,362.5-8 %-16 %产量数字有时比显示的四舍五入数字更精确,因此可能会出现小的四舍五入差异。1 SP10包括其他较低等级产品。2出货量包括从皮尔巴拉运往我们在中国的港口贸易设施的材料,该集团可能不会在同一时期继续销售。3虽然力拓拥有Robe River Iron Associates 53%的净实益权益,但它在账目中确认了65%的资产、负债、销售收入和费用(因为30%是通过拥有60%的子公司持有,35%是通过拥有100%的子公司持有)。此处报告的综合基础销售额包括Robe River Iron Associates的65%基础,以便与财务报表中报告的收入进行比较。•第一季度:生产和航运受到重大天气事件的影响,四次气旋造成的总损失估计在1300万吨左右,SP10水平占皮尔巴拉发货量的29%(按100%计算)。•我们制定了缓解计划,以抵消1300万吨损失的大约一半。•在东Intercourse岛港口设施进行整改工作后,该系统于3月初重新上线。•由于我们清理了矿山库存,我们在3月份实现了业绩改善。•正如我们在2024年10月16日宣布的那样,我们正在对我们的产品战略进行审查。我们目前正在与客户接触,为我们的业务和客户确定最高价值的产品战略。• Q1销售额:~10%的销售额参考上季度平均指数定价滞后一个月:⑤剩余部分按当季度平均、月平均或现货市场销售。⑤~27%的销售是在离岸价(FOB)基础上进行的,剩余的销售包括运费。•中国第一季度港口销售:860万吨(2024年第一季度为650万吨):⑤~91%的港口销售要么经过筛选,要么在中国港口进行混合。⑤ 3月底:港口库存水平为640万吨,其中包括510万吨皮尔巴拉产品。力拓 |第一季度运营回顾4

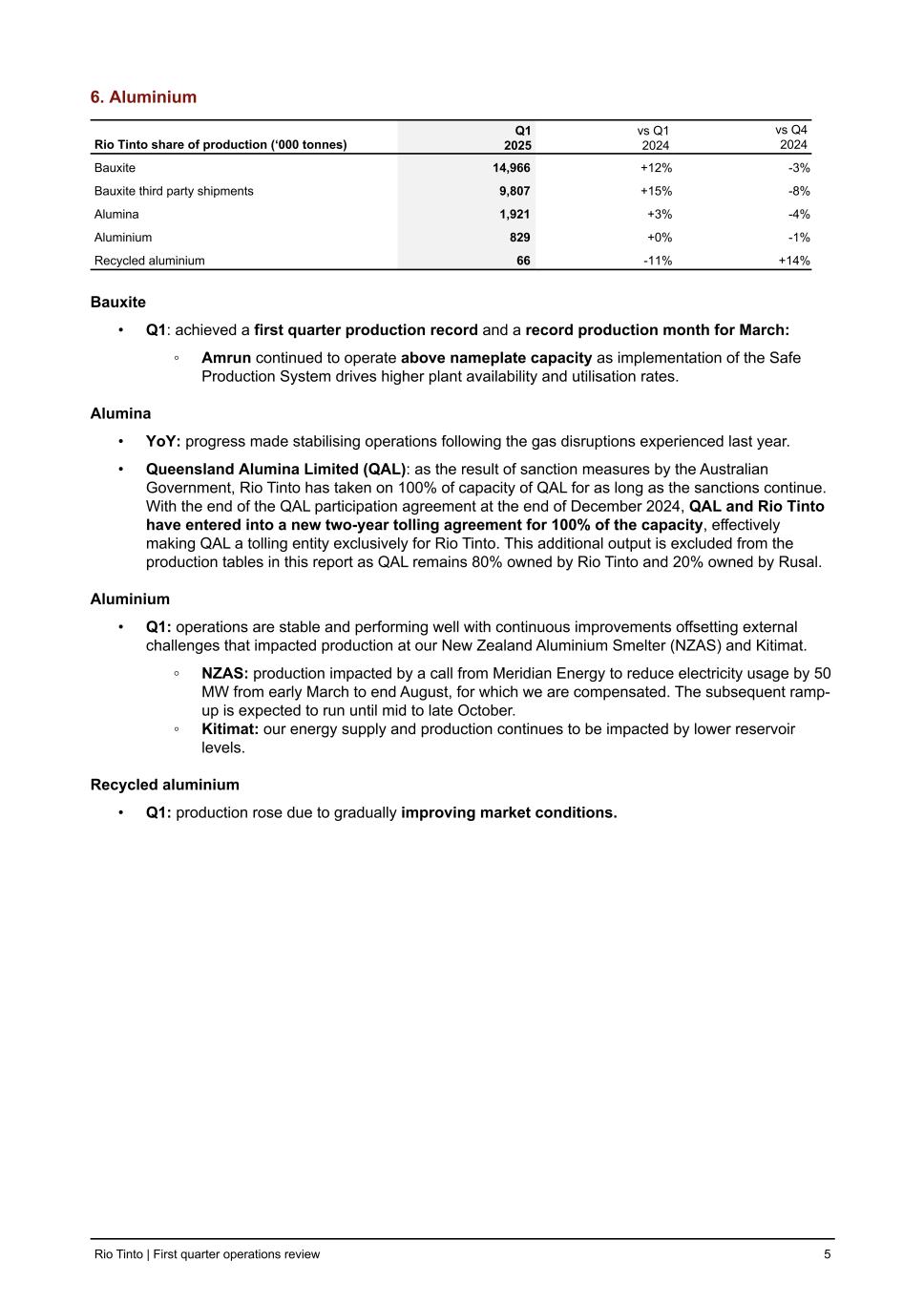

6.铝力拓产量份额(' 000吨)2025年第一季度对比2024年第一季度对比2024年第四季度铝土矿14,966 + 12%-3 %铝土矿第三方发货量9,807 + 15%-8 %氧化铝1,921 + 3%-4 %铝829 + 0%-1 %再生铝66-11 % + 14%铝土矿•第一季度:实现了第一季度的产量记录和3月份的产量记录月份:⑤ Amrun继续以高于铭牌产能的水平运营,因为安全生产系统的实施推动了更高的工厂可用性和利用率。氧化铝•同比:继去年经历的天然气中断之后,在稳定运营方面取得了进展。•昆士兰氧化铝(QAL):由于澳大利亚政府的制裁措施,只要制裁还在继续,力拓就承担了QAL 100%的产能。随着QAL参与协议于2024年12月底结束,QAL和力拓就100%的运力签订了一份为期两年的新收费协议,有效地使QAL成为专为力拓收费的实体。由于QAL仍由力拓拥有80%股权,由俄铝公司拥有20%股权,因此本报告中的生产表中不包括这一额外产量。铝•第一季度:运营稳定且表现良好,持续改善抵消了影响我们新西兰铝冶炼厂(NZAS)和Kitimat生产的外部挑战。⑤ NZAS:生产受到Meridian Energy呼吁从3月初到8月底减少50兆瓦用电量的影响,我们因此获得补偿。后续爬坡预计将持续到10月中下旬。⑤ Kitimat:我们的能源供应和生产继续受到较低的水库水位的影响。再生铝• Q1:产量上升,因市场状况逐步改善。力拓 |第一季度运营回顾5

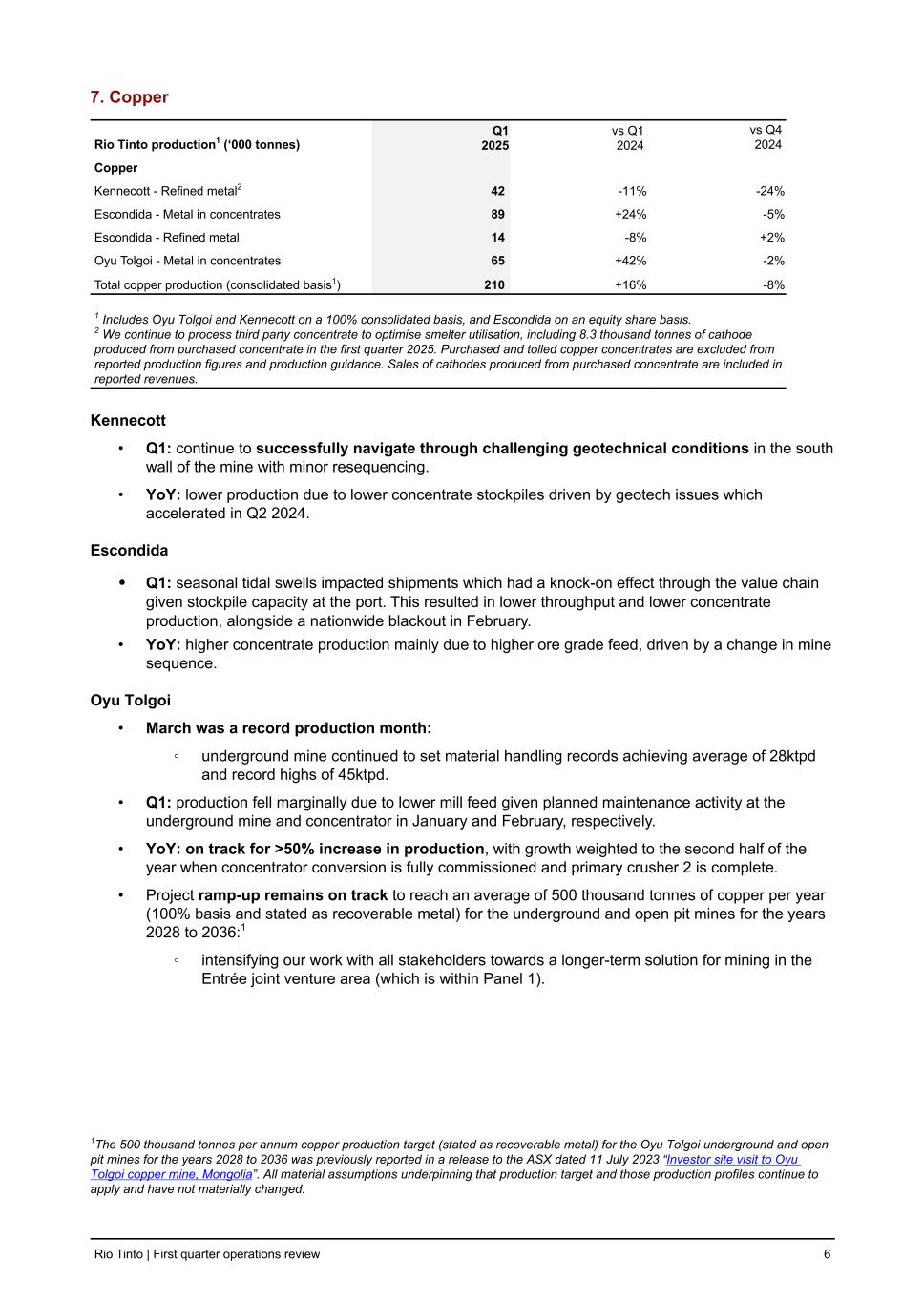

7.铜力拓产量1(‘000吨)2025年第一季度对比2024年第一季度对比2024年第四季度Copper Kennecott-精炼金属2 42-11 %-24 % Escondida-精矿中的金属89 + 24%-5 % Escondida-精炼金属14-8 % + 2% Oyu Tolgoi-精矿中的金属65 + 42%-2 %铜总产量(合并基础1)210 + 16%-8 % 1包括按100%合并基础计算的Oyu Tolgoi和Kennecott,以及按权益份额计算的Escondida。2我们继续加工第三方精矿以优化冶炼厂利用率,包括2025年第一季度从采购的精矿生产的8.3万吨阴极。购买和收费的铜精矿不包括在报告的生产数据和生产指导中。由购买的精矿生产的阴极的销售计入报告的收入。Kennecott • Q1:继续成功通过矿山南壁具有挑战性的岩土条件,并进行了较小的重新测序。•同比:产量下降是由于2024年第二季度加速的地质技术问题导致精矿库存下降。Escondida •第一季度:季节性潮汐涨潮影响了发货量,鉴于港口的库存能力,这通过价值链产生了连锁反应。这导致吞吐量下降,精矿产量下降,同时2月份全国范围内出现停电。•同比:精矿产量增加主要是由于矿石品位进料增加,受矿山顺序变化驱动。Oyu Tolgoi • 3月是创纪录的生产月份:⑤地下矿山继续创造物料搬运记录,实现平均28ktpd和45ktpd的历史新高。•第一季度:产量小幅下降,原因是考虑到1月和2月地下矿山和选矿厂的计划维护活动,工厂进料减少。• YoY:产量增长有望超过50%,增长加权到下半年选矿厂转换全面投产和初级破碎机2完成。•项目爬坡仍有望在2028年至2036年期间达到地下和露天矿平均每年50万吨铜(100%基础,并称为可回收金属):1 ⑤加强我们与所有利益相关者的合作,以寻求在Entr é e合资地区(在面板1范围内)采矿的长期解决方案。1此前在2023年7月11日向ASX发布的“投资者对蒙古Oyu Tolgoi铜矿的实地考察”新闻稿中报告了Oyu Tolgoi地下和露天矿2028年至2036年每年50万吨铜产量目标(以可回收金属表示)。支撑该生产目标和那些生产概况的所有重大假设继续适用,并且没有发生重大变化。力拓 |第一季度运营回顾6

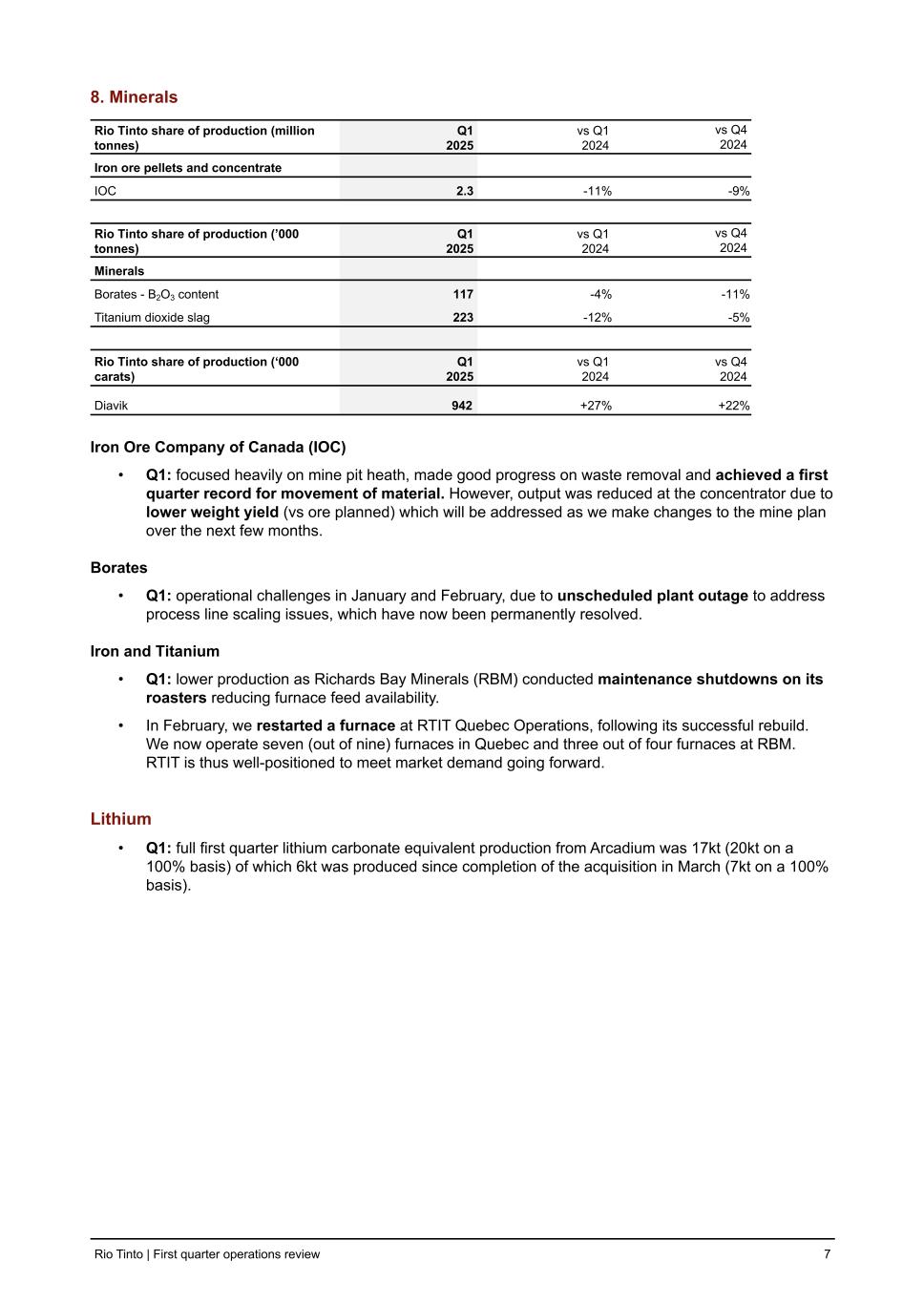

8.Minerals力拓产量份额(百万吨)2025年第一季度对比2024年第一季度对比2024年第四季度铁矿石球团和精矿IOC 2.3-11 %-9 % 力拓产量份额(‘000吨)2025年第一季度对比2024年第一季度对比2024年第四季度Minerals Borates-B2 O3含量117-4 %-11 %钛白粉渣223-12 %-5 % 力拓产量份额(’000克拉)2025年第一季度对比2024年第一季度对比2024年第四季度Diavik 942 + 27% + 22%加拿大铁矿石公司(IOC)•第一季度:重点关注矿山矿坑健康,在清废方面取得良好进展,实现了物资流动的第一季度记录。然而,由于较低的重量产量(与计划中的矿石相比),选矿厂的产量减少了,这将在我们对未来几个月的矿山计划做出改变时得到解决。硼酸盐•第一季度:1月和2月的运营挑战,由于计划外的工厂停电以解决工艺线缩放问题,这些问题现已永久解决。铁钛•第一季度:产量下降,因为Richards Bay Minerals(RBM)对其焙烧炉进行维护停产,从而降低了炉内进料的可用性。• 2月,我们在RTIT Quebec Operations重启了一座熔炉,此前该熔炉重建成功。我们现在在魁北克运营七个(九个中的)熔炉,在RBM运营四个熔炉中的三个。因此,RTIT处于有利地位,可以满足未来的市场需求。锂• Q1:来自Arcadium的完整第一季度碳酸锂当量产量为17kt(按100%计算为20kt),其中自3月份收购完成以来生产了6kt(按100%计算为7kt)。力拓 |第一季度运营回顾7

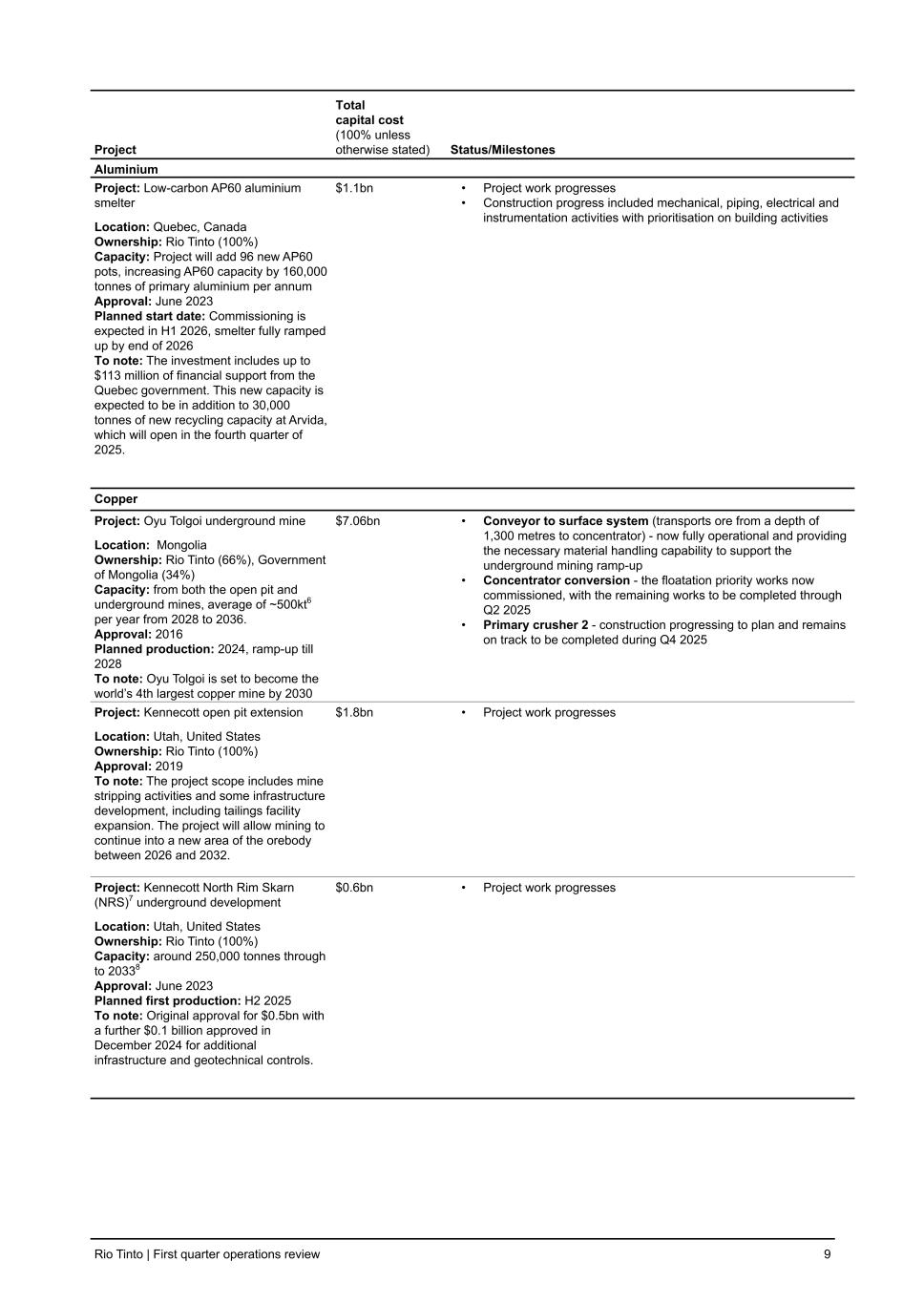

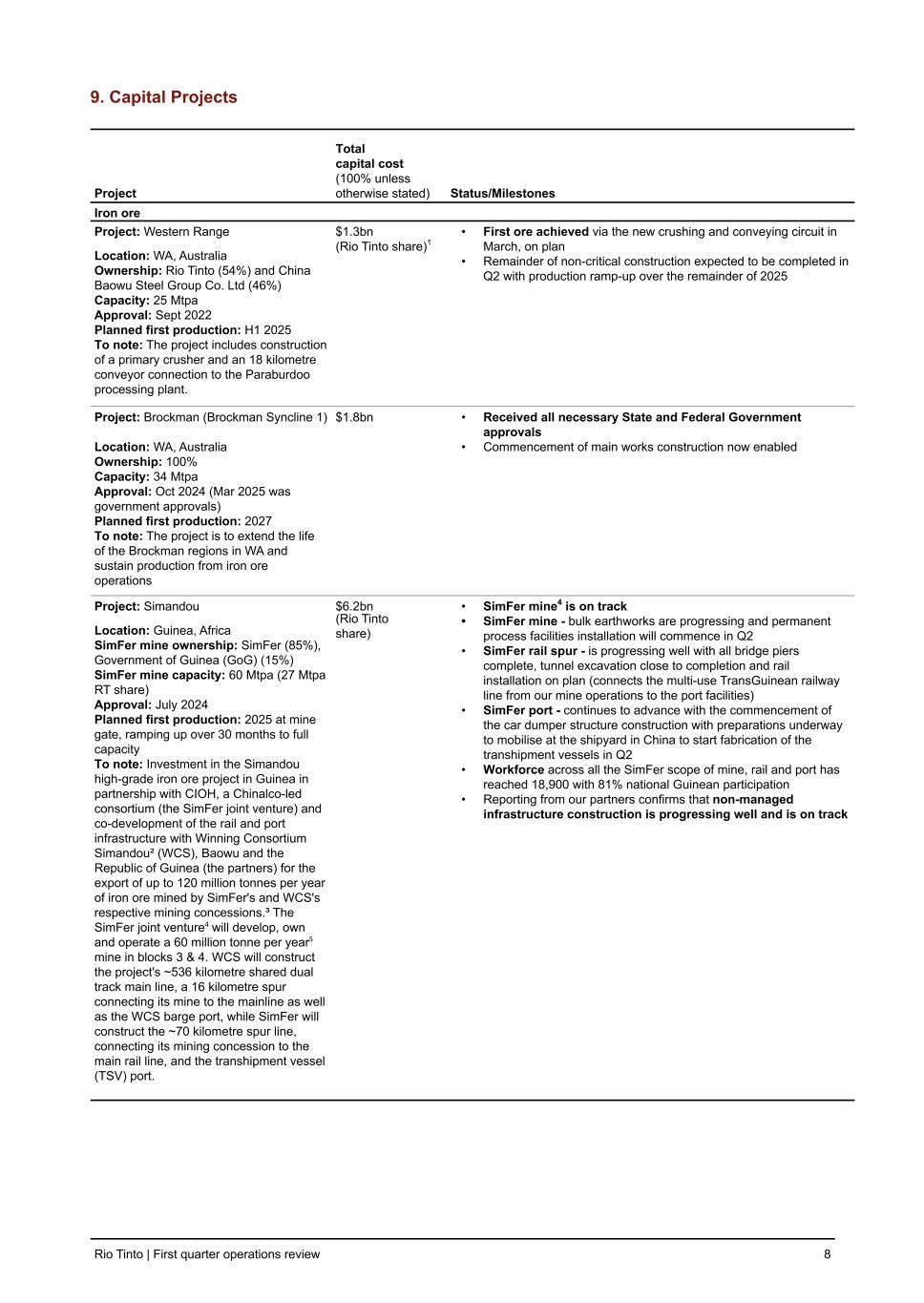

9.资本项目项目总资本成本(100%,除非另有说明)状态/里程碑铁矿石项目:西部山脉位置:西澳大利亚州所有权:力拓(54%)和中国宝武钢铁集团有限公司(46%)产能:25公吨/年批准:2022年9月计划首次生产:2025年上半年注意:该项目包括建造一台初级破碎机和一台连接至Paraburdoo加工厂的18公里输送机。13亿美元(力拓份额)1 • 3月份通过新的破碎和输送电路实现的第一批矿石,按计划进行•非关键建设的剩余部分预计将在第二季度完成,并在2025年剩余时间内提高产量项目:Brockman(Brockman Syncline 1)地点:西澳大利亚州,澳大利亚所有权:100%产能:34公吨/年批准:2024年10月(2025年3月为政府批准)计划首次生产:2027年注意:该项目是为了延长西澳布罗克曼地区的寿命,并维持铁矿石业务的生产18亿美元•获得所有必要的州和联邦政府批准•开始主要工程建设现已启用项目:Simandou地点:非洲几内亚SimFer矿山所有权:SimFer(85%),几内亚政府(GOG)(15%)SimFer矿山产能:60公吨/年(27公吨/年RT份额)批准:2024年7月计划首次生产:2025年在矿门,超过30个月提升至满负荷生产值得注意:与CIOH、中国铝业联合牵头的财团(SimFer合资企业)合作投资几内亚的Simandou高品位铁矿石项目,并与Winning Consortium Simandou ²(WCS)、宝武和几内亚共和国(合作伙伴)共同开发铁路和港口基础设施,出口SimFer和WCS各自采矿特许权开采的高达每年1.2亿吨的铁矿石。↓ SimFer合资企业丨将开发、拥有和运营位于3和4区块的年产6000万吨的铁矿。WCS将建设该项目的~536公里共享双轨主线,一条16公里的支线连接其矿山与主线以及WCS驳船港口,而SimFer将建设~70公里的支线,连接其采矿特许权与主要铁路线,以及转运船(TSV)港口。62亿美元(力拓股份)• SimFer矿山4步入正轨• SimFer矿山-散装土方工程正在取得进展,永久工艺设施安装将于第二季度开始• SimFer铁路支路-进展顺利,所有桥墩均已完成,隧道挖掘接近完成,轨道按计划安装(将多用途的越几内亚铁路线从我们的矿山运营连接到港口设施)• SimFer港口-继续推进翻车机结构建设的开始,准备在中国的造船厂动员起来,在第二季度开始制造转运船•在我的所有SimFer范围内的劳动力,铁路和港口已达1.89万个,81%的几内亚国民参与•来自我们合作伙伴的报告证实,非托管基础设施建设进展顺利,并步入正轨力拓 |一季度运营回顾8



项目总资本成本(100%,除非另有说明)Status/Milestones Aluminium项目:低碳AP60铝冶炼厂地点:加拿大魁北克所有权:力拓(100%)产能:项目将新增96个AP60锅,使AP60产能每年增加16万吨原铝批准:2023年6月计划开工日期:预计2026年上半年投产,冶炼厂将于2026年底全面投产注意:投资包括来自魁北克政府的高达1.13亿美元的财政支持。这一新产能预计将是Arvida新增3万吨回收产能的补充,该产能将于2025年第四季度启用。11亿美元•项目工作取得进展•建设进展包括机械、管道、电气和仪器仪表活动,优先考虑建筑活动铜项目:Oyu Tolgoi地下矿山位置:蒙古所有权:力拓(66%),蒙古政府(34%)产能:来自露天和地下矿山,从2028年到2036年平均每年~500kT6。批准:2016年计划产量:2024年,爬坡至2028年注意:到2030年,Oyu Tolgoi将成为世界第四大铜矿70.6亿美元•输送机到地面系统(将矿石从1,300米深度运送到选矿厂)-现已全面投入运营,并提供必要的材料处理能力,以支持地下采矿爬坡•选矿厂转换-浮选优先工程现已投入使用,剩余工程将在2025年第二季度完成•初级破碎机2-建设按计划进行,并保持在2025年第四季度完成的轨道上项目:Kennecott露天矿扩展地点:美国犹他州所有权:力拓(100%)批准:2019年注:项目范围包括矿山剥离活动和一些基础设施开发,包括尾矿设施扩建。该项目将允许在2026年至2032年期间继续在该矿体的一个新区域进行采矿。18亿美元•项目工作取得进展项目:Kennecott North Rim Skarn(NRS)7地下开发地点:美国犹他州所有权:力拓(100%)产能:约250,000吨至20338批准:2023年6月计划首次生产:2025年下半年注意:最初批准5亿美元,2024年12月又批准1亿美元用于额外的基础设施和岩土控制。6亿美元•项目工作取得进展力拓 |第一季度运营回顾9



项目总资本成本(100%,除非另有说明)状态/Milestones锂项目:Rincon扩建地点:阿根廷萨尔塔省所有权:力拓(100%)产能:总计60kt/年(电池级碳酸锂)批准:2024年12月计划首次生产:2028年三年爬坡至满负荷产能注意:项目包括3kt起动装置和57kt扩建装置。预计该矿将有40年的寿命,并在成本曲线的第一个四分位运行。25亿美元•起始工厂-建设基本完成,计划在第二季度进行最后的系统测试和调试•扩建项目-建设计划于2025年年中开始,但须经许可项目:Fenix地点:阿根廷卡塔马卡省所有权:力拓(100%)产能:10ktpa LCE(电池级碳酸锂)计划首次生产:2027年注:产品为碳酸盐,氯化物7亿美元•项目工作取得进展项目:Sal de Vida地点:阿根廷卡塔马卡省所有权:力拓(100%)产能:15ktpa计划首次生产:2027年注:产品为碳酸盐7亿美元•项目工作取得进展项目:Nemaska Lithium地点:魁北克,加拿大所有权:力拓(50%),Investissement Qu é bec(50%)产能:28kPta LCE(100%)计划首次生产:2028年注:产品为一体化氢氧化锂11亿美元(力拓份额)•项目工作取得进展力拓 |第一季度运营回顾10



1.力拓分担的西部幅资金成本中,包含了Paraburdoo工厂升级100%的融资成本。2.WCS是Simandou North Blocks 1 & 2(几内亚政府持有采矿车辆15%的权益,WCS持有85%)和相关基础设施的持有者。WCS最初由新加坡公司WCS Holdings、WINING International Group(50%)和Weiqiao Aluminium(中国宏桥集团的一部分)(50%)的财团持有。2024年6月19日,宝武资源完成收购WCS矿山和基础设施项目49%的股份,WCS Holdings持有剩余51%的股份。就矿山而言,宝武还拥有在运营期间提高至51%的选择权。在建设期间,SimFer将在WCS基础设施实体中持有34%的股份,WCS持有剩余的66%。3.WCS持有1 & 2区块的采矿特许权,而SimFer持有3 & 4区块的采矿特许权。SimFer和WCS将独立开发各自的矿山。4.SimFer Jersey Limited是力拓集团(53%)和中国铝业铁矿石控股有限公司(CIOH)(47%)的合资企业,后者是由中国铝业(75%)、宝武(20%)、中国轨道建设股份有限公司(2.5%)和中国港湾工程公司(2.5%)牵头的合资企业。SimFer S.A.是涵盖Simandou区块3和4的采矿特许权的持有者,由几内亚国家(15%)和SimFer Jersey Limited(85%)拥有。SimFer Infraco Guin é e S.A.将交付SimFer共同开发的铁路和港口基础设施的范围,由SimFer Jersey(85%)和几内亚国家(15%)共同拥有。SimFer Jersey最终将拥有Compagnie du Transguin é en 42.5%的股份,后者将在运营期间拥有并运营共同开发的基础设施。5.Simandou矿山寿命计划的估计铁矿石年产能约为6000万干吨,此前在提交给澳大利亚证券交易所(ASX)的一份日期为2023年12月6日的题为“投资者研讨会2023”的新闻稿中有所报告。力拓确认,支撑该生产目标的所有重大假设继续适用,并且没有发生重大变化。6.Oyu Tolgoi地下和露天矿2028年至2036年的年产50万吨铜产量目标(以可回收金属表示)此前在提交给澳大利亚证券交易所(ASX)的一份日期为2023年7月11日的“投资者对蒙古Oyu Tolgoi铜矿的实地考察”的新闻稿中报告过。支撑该生产目标的所有重大假设继续适用,没有发生重大变化。7.NRS矿产资源和矿石储量与下部商业硅卡岩(LCS)矿产资源和矿石储量共同构成地下硅卡岩矿产资源和矿石储量。8.Kennecott地下矿山2023至2033年的25万吨铜产量目标此前在提交给澳大利亚证券交易所(ASX)的一份日期为2023年6月20日的新闻稿“力拓投资以加强美国的铜供应”中报告。支撑该生产目标的所有重大假设继续适用,没有发生重大变化。9.此前在2024年12月4日提交给ASX的一份题为“Rincon项目矿产资源和矿石储量:表1”的新闻稿中报告了为期40年的每年约53kt电池级碳酸锂的生产目标。力拓确认,支撑该生产目标的所有重大假设继续适用,并且没有发生重大变化。已制定计划,建设每年60kt的电池级碳酸锂产能,并计划通过消除瓶颈和改进计划来释放这一额外的吞吐量。力拓 |第一季度运营回顾11

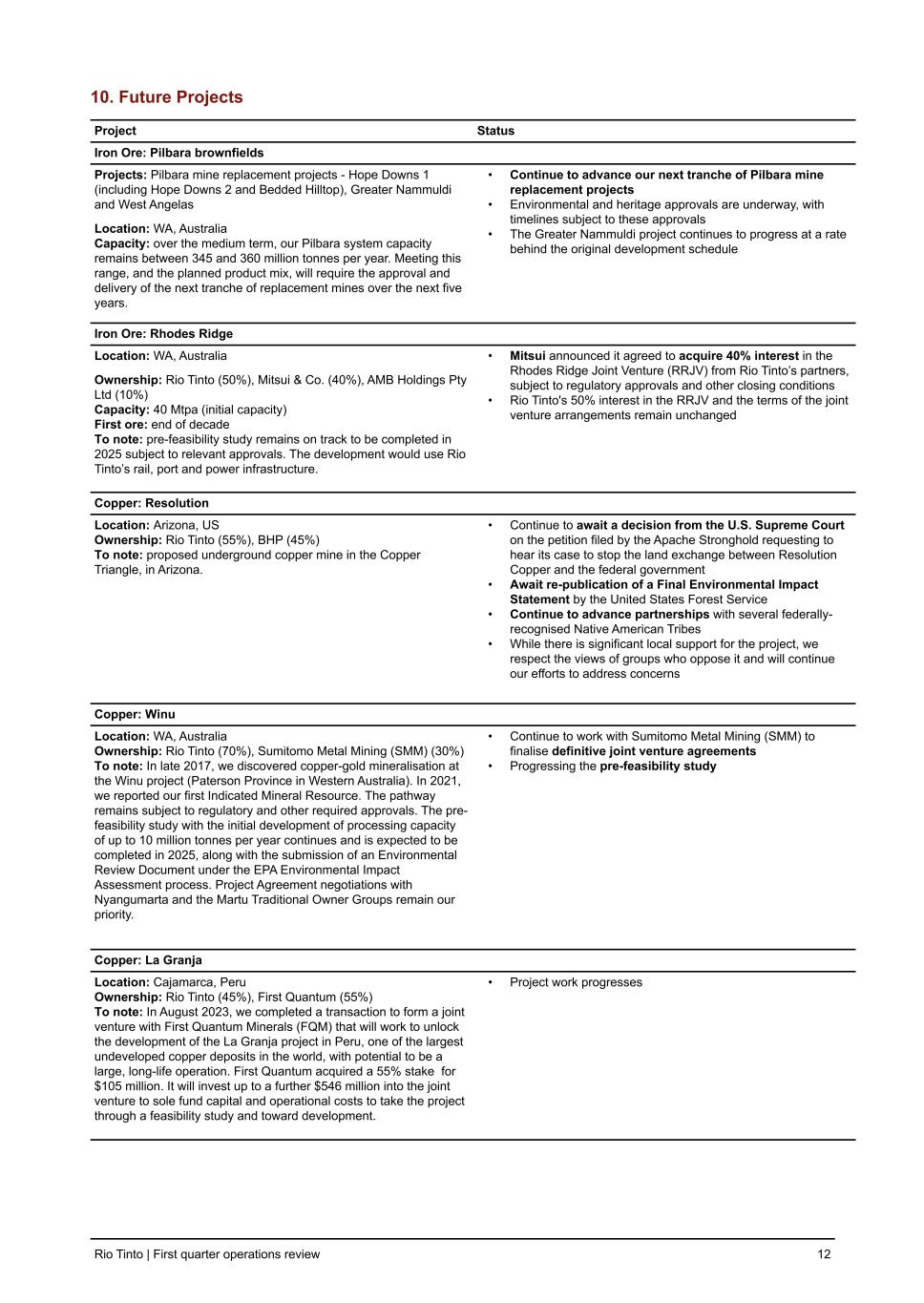

10.未来项目项目状态铁矿石:Pilbara棕地项目:Pilbara矿山置换项目-Hope Downs 1(包括Hope Downs 2和Bedded Hilltop)、Greater Nammuldi和West Angelas位置:澳大利亚西澳产能:中期来看,我们的Pilbara系统产能保持在每年3.45至3.6亿吨之间。满足这一范围,以及计划的产品组合,将需要在未来五年内批准和交付下一批替代矿。•继续推进我们的下一批皮尔巴拉矿山置换项目•环境和遗产审批正在进行中,时间表以这些审批为准• Greater Nammuldi项目继续以低于原开发计划的速度推进铁矿石:Rhodes Ridge地点:西澳,澳大利亚所有权:力拓(50%)、Mitsui & Co.(40%)、AMB Holdings Pty Ltd(10%)产能:40Mtpa(初始产能)第一批矿石:10年末注意:预可行性研究仍按计划在2025年完成,但须获得相关批准。该开发项目将使用力拓的铁路、港口和电力基础设施。•三井集团宣布,同意从力拓的合作伙伴处收购Rhodes Ridge Joint Venture(RRJV)的40%权益,但须获得监管部门的批准和其他成交条件• 力拓在RRJV中的50%权益,合资安排的条款保持不变铜:决议地点:亚利桑那州,美国所有权:力拓(55%),BHP(45%)要注意:在亚利桑那州的铜三角拟建地下铜矿。•继续等待美国最高法院就Apache Stronghold提出的请求作出裁决,要求审理其案件,以阻止Resolution Copper与联邦政府之间的土地交换•等待美国林务局重新公布最终环境影响声明•继续推进与几个联邦认可的美洲原住民部落的伙伴关系•虽然该项目得到了当地的大力支持,但我们尊重反对该项目的团体的意见,并将继续努力解决担忧:Winu地点:西澳,澳大利亚所有权:力拓(70%)、住友金属矿业(SMM)(30%)注:2017年末,我们在Winu项目(西澳大利亚的帕特森省)发现了铜金矿化。2021年,我们报告了我们的第一个指示矿产资源。该途径仍需获得监管机构和其他必要的批准。初步开发处理能力高达每年1000万吨的预可行性研究继续进行,预计将于2025年完成,同时根据EPA环境影响评估程序提交环境审查文件。与Nyangumarta和Martu传统业主团体的项目协议谈判仍然是我们的优先事项。•继续与住友金属矿业(SMM)合作以敲定最终的合资协议•推进预可行性研究铜:La Granja地点:秘鲁卡哈马卡所有权:力拓(45%)、第一量子(55%)注:2023年8月,我们完成了与第一量子(First Quantum)组建合资企业的交易,该合资企业将致力于解锁秘鲁La Granja项目的开发,该项目是世界上最大的未开发铜矿之一,具有成为大型、长寿命运营的潜力。First Quantum以1.05亿美元收购55%的股份。该公司将向该合资企业进一步投资至多5.46亿美元,以单独资助资本和运营成本,以通过可行性研究并将该项目推向发展。•项目工作取得进展力拓 |第一季度运营回顾12

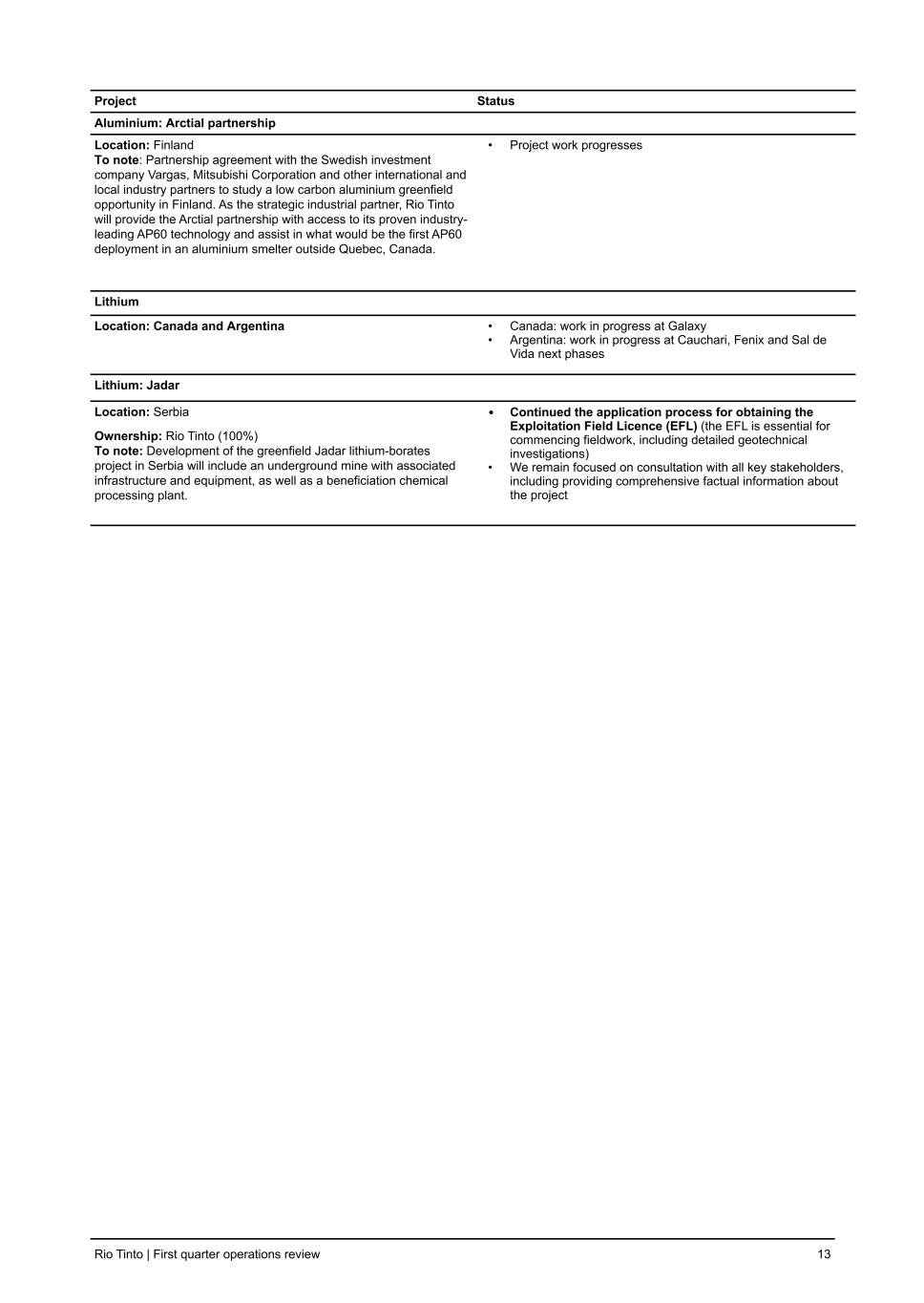

Project Status Aluminium:Arctial Partnership Location:Finland注意:与瑞典投资公司Vargas、Mitsubishi Corporation和其他国际和当地行业合作伙伴达成合作协议,研究芬兰的低碳铝绿地机会。作为战略工业合作伙伴,力拓将为Arctial合作伙伴提供使用其经过验证的行业领先AP60技术的途径,并协助在加拿大魁北克以外的铝冶炼厂进行首次AP60部署。•项目工作取得进展锂地点:加拿大和阿根廷•加拿大:Galaxy进行中的工作•阿根廷:Cauchari、Fenix和Sal de Vida下一阶段的工作进行中锂:Jadar地点:塞尔维亚所有权:力拓(100%)注:塞尔维亚新建Jadar硼酸锂项目的开发将包括一个带有相关基础设施和设备的地下矿山,以及一个选矿化学品加工厂。•继续进行获得勘探现场许可证(EFL)的申请流程(EFL对于开始实地工作至关重要,包括详细的岩土工程调查)•我们仍然专注于与所有关键利益相关者协商,包括提供有关该项目的全面事实信息力拓 |第一季度运营回顾13

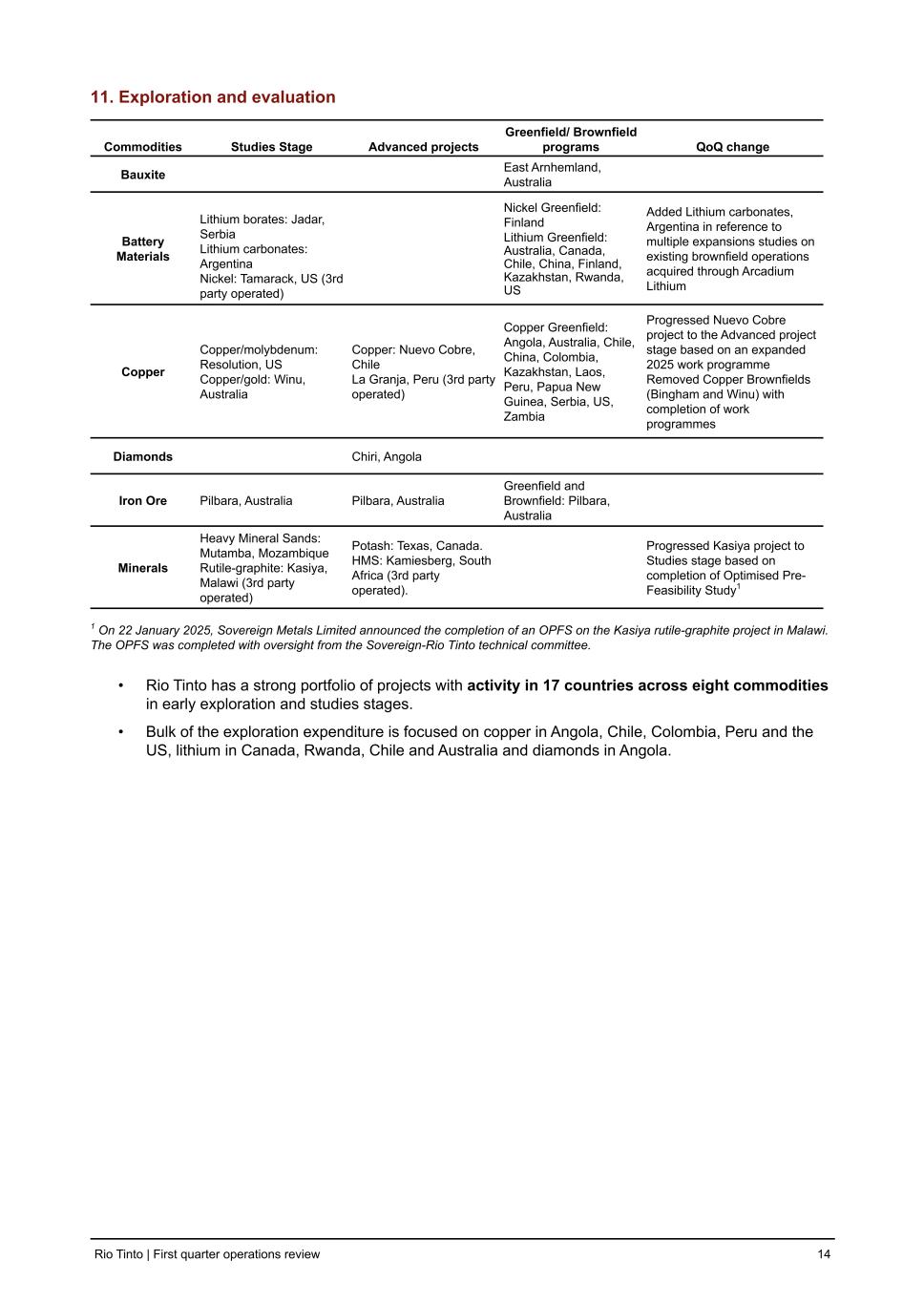

11.勘探和评估商品研究阶段高级项目绿地/棕地项目环比变化铝土矿澳大利亚东阿恩赫兰电池材料硼酸锂:Jadar、塞尔维亚碳酸锂:阿根廷镍:美国Tamarack(第三方运营)镍绿地:芬兰锂绿地:澳大利亚、加拿大、智利、中国、芬兰、哈萨克斯坦、卢旺达、美国新增碳酸锂,阿根廷参考通过Arcadium锂铜铜/钼收购的现有棕地业务的多项扩张研究:分辨率、美国铜/金:Winu、澳大利亚铜业:Nuevo Cobre、智利La Granja、秘鲁(第三方运营)铜绿地:安哥拉、澳大利亚、智利、中国、哥伦比亚、哈萨克斯坦、老挝、秘鲁、巴布亚新几内亚、塞尔维亚、美国,赞比亚根据扩大的2025年工作方案将Nuevo Cobre项目推进到高级项目阶段已完成工作方案的移除铜棕地(Bingham和Winu)钻石Chiri、安哥拉铁矿Pilbara、澳大利亚Pilbara、澳大利亚Greenfield和Brownfield:Pilbara、澳大利亚Minerals重矿砂:Mutamba、莫桑比克金红石-石墨:Kasiya、马拉维(第三方运营)钾肥:加拿大德克萨斯州。HMS:南非Kamiesberg(第3方运营)。在完成优化的预可行性研究的基础上将Kasiya项目推进到研究阶段11 2025年1月22日,Sovereign Metals Limited宣布完成马拉维Kasiya金红石-石墨项目的OPFS。OPFS是在主权-力拓技术委员会的监督下完成的。• 力拓拥有强大的项目组合,在17个国家开展活动,涉及八种处于早期勘探和研究阶段的商品。•勘探支出的大部分集中在安哥拉、智利、哥伦比亚、秘鲁和美国的铜,加拿大、卢旺达、智利和澳大利亚的锂以及安哥拉的钻石。力拓 |第一季度运营回顾14

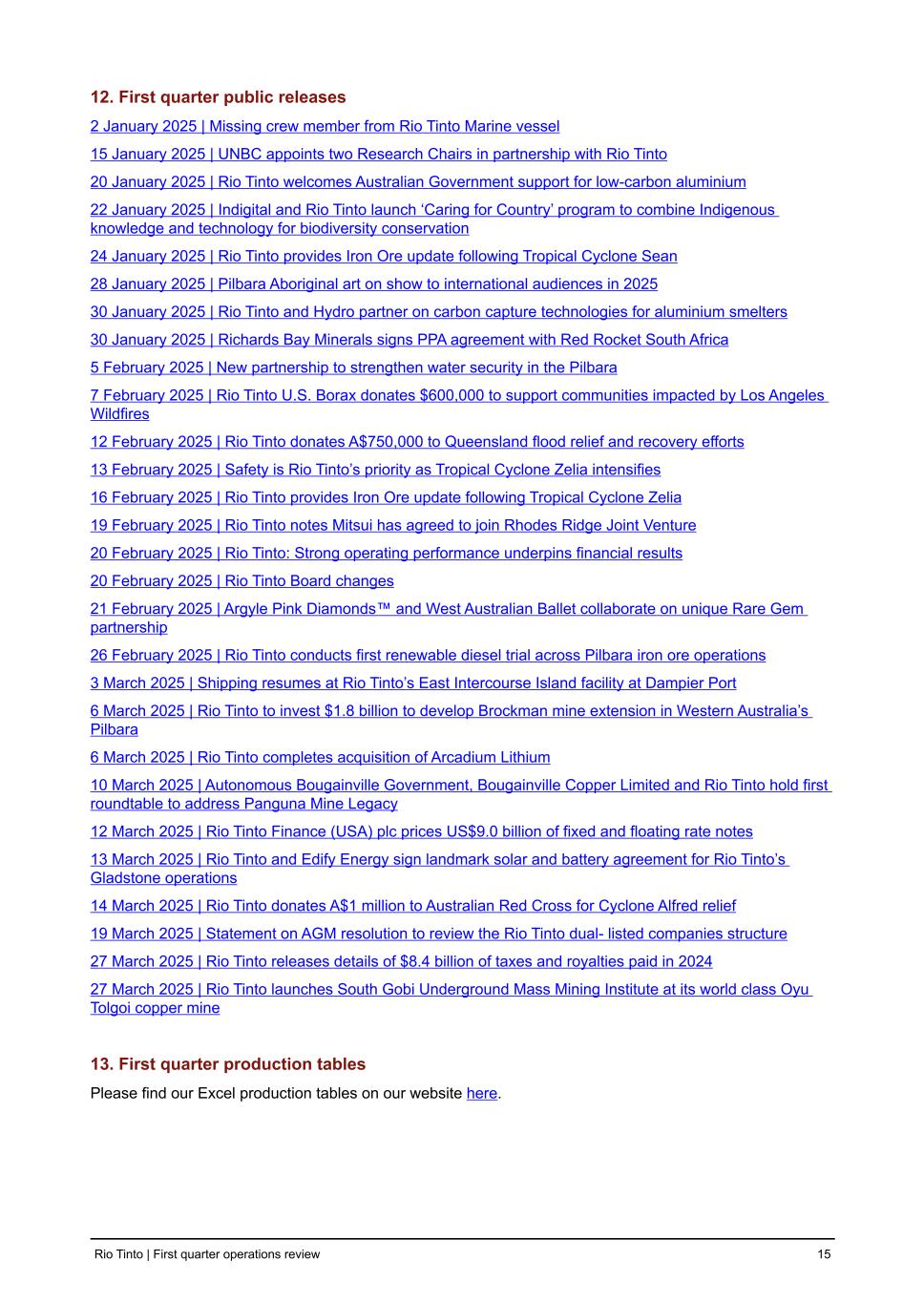

12.第一季度公开发布2025年1月2日| 力拓海运船上失踪船员2025年1月15日| UNBC与力拓合作任命两名研究主席2025年1月20日| 力拓欢迎澳大利亚政府支持低碳铝2025年1月22日| Indigital和力拓启动“关爱国家”计划,结合土著知识和生物多样性保护技术2025年1月24日| 力拓提供继热带气旋肖恩之后的铁矿石更新2025年1月28日| 2025年向国际观众展示的皮尔巴拉土著艺术2025年1月30日| 力拓与Hydro合作伙伴探讨铝冶炼厂碳捕获技术2025年1月30日| Richards Bay Minerals与Red Rocket South Africa签署PPA协议2025年2月5日|加强皮尔巴拉地区水安全的新伙伴关系2025年2月7日| 力拓美国硼砂捐赠60万美元以支持受洛杉矶野火影响的社区2025年2月12日| 力拓向昆士兰洪水救援捐赠75万美元和恢复努力2025年2月13日|随着热带气旋泽利亚增强,安全是力拓的首要任务| 力拓继热带气旋泽利亚之后提供铁矿石更新2025年2月19日| 力拓:强劲的经营业绩是财务业绩的基础| 力拓董事会变动2025年2月21日| Argyle Pink Diamonds™与西澳大利亚芭蕾舞团就独特的稀有宝石合作伙伴关系开展合作2025年2月26日| 力拓在皮尔巴拉铁矿作业区域进行首次可再生柴油试验2025年3月3日| 力拓位于丹皮尔港的东Intercourse岛工厂恢复航运2025年3月6日| 力拓将投资18亿美元开发西澳大利亚皮尔巴拉的Brockman矿延伸项目2025年3月6日| 力拓完成对Arcadium Lithium的收购2025年3月10日|布干维尔自治政府,Bougainville Copper Limited与力拓举行首次圆桌会议,就Panguna Mine Legacy进行演讲2025年3月12日| 力拓 Finance(USA)PLC为90亿美元固定和浮动利率票据定价2025年3月13日| 力拓与Edify Energy签署里程碑式太阳能以及力拓 Gladstone业务的电池协议2025年3月14日| 力拓向澳大利亚红十字会捐赠100万美元用于飓风阿尔弗雷德救济2025年3月19日|关于审议力拓双上市公司结构的年度股东大会决议声明2025年3月27日| 力拓发布2024年支付的84亿美元税款和特许权使用费的详细信息2025年3月27日| 力拓在其世界级的奥尤陶勒盖铜矿13启动南戈壁地下大规模采矿研究所。第一季度生产表格请在我们的网站上找到我们的Excel生产表格在这里。力拓 |第一季度运营回顾15



联系人请将所有查询转至media.enquiries@riotinto.com媒体关系,英国Matthew Klar M + 447796630637 David Outhwaite M + 447787597493媒体关系,澳大利亚Matt Chambers M + 61433525739 Michelle Lee M + 61458609322 Rachel Pupazzoni M + 61438875469媒体关系,美洲Jesse Riseborough M + 61436653412 Simon Letendre M + 15147964973 Malika Cherry M + 14185927293 Vanessa Damha M + 15147152152投资者关系,英国Rachel Arellano M + 447584609644 David Ovington M + 447920010978 Laura Brooks M + 447826942797 Weiwei Hu M + 447825907230 Investor Relations,Australia Tom Gallop M + 61439353948 Amar Jambaa M + 61472865948 力拓 plc 6 St James’s Square London SW1Y 4AD United Kingdom T + 442077812000 Registered in England No. 719885 力拓 Limited Level 43,120 Collins Street Melbourne 3000 Australia电话+ 61392833333在澳大利亚注册ABN 96004458404本公告由力拓的集团公司秘书Andy Hodges授权向市场发布。Riotinto.com LEI:213800YOEO5OQ72G2R82分类:3.1根据成员国法律要求披露的额外受监管信息力拓 |第一季度运营回顾16

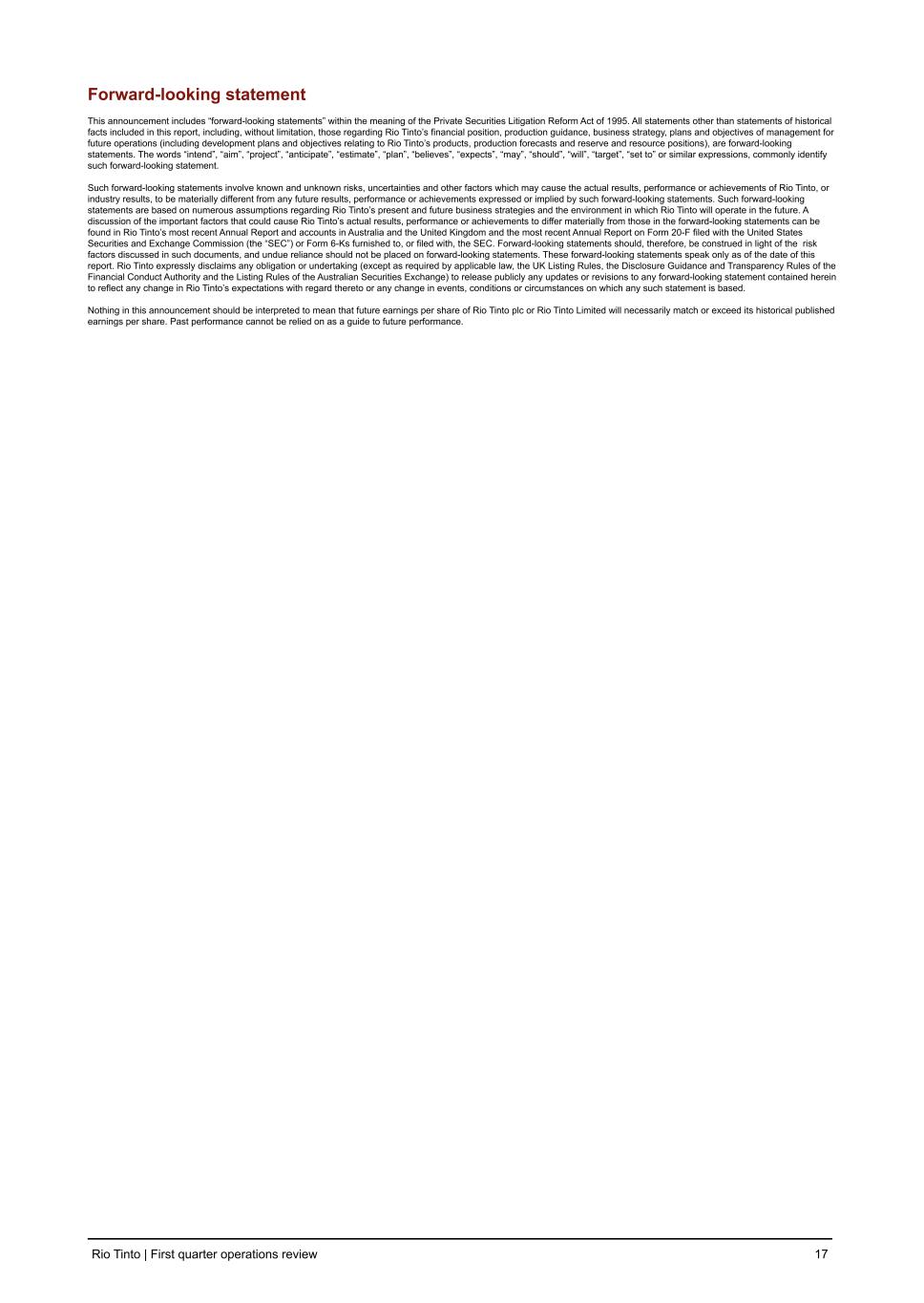

前瞻性陈述本公告包含1995年《私人证券诉讼改革法案》含义内的“前瞻性陈述”。本报告中除历史事实陈述外的所有陈述,包括但不限于有关力拓的财务状况、生产指导、经营战略、管理层对未来经营的计划和目标(包括与力拓产品相关的发展计划和目标、产量预测以及储量和资源位置)的陈述,均为前瞻性陈述。“打算”、“目标”、“项目”、“预期”、“估计”、“计划”、“相信”、“预期”、“可能”、“应该”、“将”、“目标”、“设定为”或类似表述,通常可识别此类前瞻性陈述。此类前瞻性陈述涉及已知和未知的风险、不确定性和其他因素,可能导致力拓的实际结果、业绩或成就或行业结果与此类前瞻性陈述明示或暗示的任何未来结果、业绩或成就存在重大差异。此类前瞻性陈述是基于对力拓当前和未来的经营战略以及力拓未来运营环境的众多假设。有关可能导致力拓的实际结果、业绩或成就与前瞻性陈述中的存在重大差异的重要因素的讨论,请参见力拓在澳大利亚和英国最近的年度报告和账目,以及最近向美国证券交易委员会(“SEC”)提交的20-F表格年度报告或向SEC提供或提交的6-K表格。因此,前瞻性陈述应结合此类文件中讨论的风险因素加以解释,不应过分依赖前瞻性陈述。这些前瞻性陈述仅在本报告发布之日发表。力拓明确表示不承担任何义务或承诺(除非适用法律、英国上市规则、金融行为监管局的披露指南和透明度规则以及澳大利亚证券交易所的上市规则要求)公开发布对此处包含的任何前瞻性陈述的任何更新或修订,以反映力拓对此预期的任何变化或任何此类陈述所依据的事件、条件或情况的任何变化。本公告中的任何内容均不应被解读为意味着力拓 PLC或力拓 Limited的未来每股收益将必然匹配或超过其历史公布的每股收益。过去的业绩不能作为未来业绩的指引。力拓 |第一季度运营回顾17
