EX-96.1 12 urg-20251231xex96d1.htm EX-96.1

Graphic

前任。96.1

Graphic

Graphic

这份日期为2026年3月9日、标题为“关于美国怀俄明州斯威特沃特县失去的克里克ISR铀财产的技术报告”的报告是在以下合格人员的监督下编制并由其签署的:

在监管下编制:

Benjamin J. Schiffer,P.G.和

雷·摩尔斯,体育。

WWC工程

泰拉大道1849号

Sheridan,WY 82801

美国

由合格人员(QP)签署:

WWC工程

Benjamin J. Schiffer,P.G。

雷·摩尔斯,体育。

为以下目的编写的报告:

Graphic

威勒大道1478号

怀俄明州卡斯珀82604

Graphic

Graphic

目 录

4.3.1财产边界19

4.5.1环境负债20

4.5.2现有和所需许可证20

4.5.3可能影响准入、所有权或工作履约权的重大风险21

5.5.1供水24

6.1.1Lost Creek项目所有权历史25

6.1.2毗邻项目的所有权历史26

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第i页

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第二页

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第三页

20.1.1背景放射学特征81

20.1.2受威胁、濒危或候选物种81

20.1.3文化历史资源82

20.1.4视觉和风景资源82

20.1.5副产品处置82

20.2.1财务保证83

20.2.2现场监测83

20.4.1弃井/地下水修复84

20.4.2拆除拆除基础设施84

20.4.3网站分级和重新植被84

25.2.1资源与恢复96

25.2.2市场和合约97

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第四页

25.2.3运营97

表格清单

表1。Lost Creek Property –资源概要4

表2。经济学综述5

表3。现金流量汇总7

表4。钻孔概要–历史和最近28

表5。先前的资源估算30

表6。KM Horizon浸出试验结果,2010年56

表7。Lost Creek物业资源,按项目59

表8。按资源区划分的发展概要69

表9。年度运营成本(OPEX)汇总86

表10。年度运营成本(OPEX)详情88

表11。现金流量表($ 000s)90

表12。现金流明细($ 000s)92

表13。净现值贴现率敏感性与IRR93

数字清单

图1。一般位置图2

图2。Site Access,Lost Creek Property11

图3a。Lost Creek项目地表和矿产所有权12

图3b。LC East项目地表及矿产所有权13

图3c。LC North项目地表及矿产所有权15

图3d。LC South项目地表及矿产所有权15

图3e。LC Wests项目地表和矿产所有权16

图3f。EN项目地表和矿产所有权17

图4。大分水岭盆地地质图31

图5。地质剖面示意图、Lost Creek项目32

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第v页

Graphic

Graphic

缩略语列表

AEC

美国原子能委员会

阿拉拉

低至合理可实现

AQD

WDEQ空气质量分部

BGS

地下表面

BLM

美国土地管理局

资本支出

资本开支

CIM

加拿大矿业、冶金和石油学会

COC

监管链

DDCT

密度扰动计算工具

DDW(s)

深层处置井(s)

DEF

非均衡因子

美国能源部

美国能源部

欧盟3O8

等价U3O8由校准伽马仪器测量

EMC

能源金属公司

EMT

East Mineral Trend,位于LC East项目内

环保署

美国环境保护署

欧空局

濒危物种法

FT。

FTE

全职等值

广发行

大分水岭盆地

地理信息系统

地理信息系统

GPM

每分钟加仑

GT

铀截距的x级厚度乘积(% ft.)(不含单位表示)

HDPE

高密度聚乙烯

HH(s)

Header house(s)

HPU

High Plains Uranium,Inc。

IA

初步评估(根据S-K1300)

ICP

电感耦合等离子体

ISL

原位浸渍

ISR

原位恢复

内部收益率

内部收益率

九世

离子交换

K

度电

千瓦小时

LBS。

磅数

LC

Lost Creek ISR,LLC,Lost Creek项目运营公司;Ur-Energy Inc.全资子公司

LoM

我的生活

LQD

WDEQ土地质量分部

M

百万

MMT

主要矿产趋势,位于Lost Creek项目内

谅解备忘录

谅解备忘录

MU

矿山股

NI 43-101

加拿大国家仪器43-101(矿产项目披露标准)

净现值

净现值

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第七页

Graphic

Graphic

缩略语列表(续)

NRC

美国核监管委员会

运营支出

营业支出

豌豆

初步经济评估(根据NI 43-101)

PFN

提示裂变中子、测井技术

PNC

电力核工业公司

聚氯乙烯

聚氯乙烯管材

QP

合资格人士

R

范围

Ra

资源区

S-K 1300

S-K条例第1300子部,17C.F.R § 229.1300 et seq中所述的对采矿登记人的现代化财产披露要求。

SBS

鼠尾草页岩

SDWA

美国安全饮用水法案

中小企业

矿业、冶金与勘探学会

SR

州道

T

T & E

受威胁和濒危物种

U

天然同位素比率中的铀

U1

Uranium One Americas,Inc。

UIC

地下注射控制(根据美国环保署规定)

URE

Ur-Energy Inc.

URP

WDEQ铀回收计划

美国

美国

USFWS

美国鱼类和野生动物管理局

U3O8

通常用来表示铀矿化的自然形式的一种标准化学式。U代表铀,O代表氧。

235U

原子质量为235的铀同位素

WDEQ

怀俄明州环境质量局怀俄明州

WGFD

怀俄明州猎鱼部

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第八页

Graphic

Graphic

1.0 执行摘要

这份关于Lost Creek财产(财产)的独立技术报告(报告)是在Western Water Consultants,Inc.,d/b/a WWC Engineering(WWC)的监督下,根据加拿大国家仪器43-101“矿产项目披露标准”(NI 43-101)以及S-K条例第1300分部所述的采矿登记人现代化财产披露要求(17C.F.R § 229.1300 et seq.(S-K 1300)。本报告生效日期为2025年12月31日。

本报告的目的是披露该物业的初步经济评估(PEA)结果。报告中的PEA一词与S-K 1300下的初步评估(IA)与经济学相一致。作者是NI 43-101下的合格人员(QP),而WWC是S-K 1300下的独立第三方QP公司。

Lost Creek Property代表六个独立的连续项目的组合:

Lost Creek项目,
LC东部项目,
LC西部项目,
LC北方项目,
LC South项目,以及
EN项目

获许可经营的Lost Creek项目被视为核心项目,而其他项目统称为毗邻项目。收购毗邻项目作为勘探目标,为Lost Creek项目确认的项目提供资源补充。大多数最初被视为独立项目,但随着时间的推移而扩大,因此它们现在与Lost Creek项目一起共同代表了一个毗连的土地位置和矿产。Lost Creek房产位于斯威特沃特县东北角,位于怀俄明州卡斯珀西南约90英里处。目前的总面积约为35,400英亩的联邦矿产权利要求和怀俄明州矿产租约(图1)。

该物业位于Great Divide盆地(GDB)的东北部,该盆地下方有高达25,000英尺的古生代至第四纪沉积单元。GDB的岩石露头以始新世时代的Battle Spring地层为主,该地层也承载着本报告中考虑的铀矿化。巴特尔泉组主导岩性为粗长石砂岩,与间歇泥岩、粘土岩、粉砂岩互层。沉积发生在一个西南偏南流动的古排水系统内,为冲积-河流扇形沉积物。

Lost Creek地区的勘探始于20世纪60年代中期。几家公司在这一早期阶段勘探了当前财产的部分区域,并继续推进铀的发现,直到1983年市场状况下降。New Frontiers Uranium,LLC于2000年收购了Lost Creek项目,并一直持有到2005年,当时Ur-能源 USA Inc.通过购买一家全资公司NFU Wyoming,LLC购买了该物业100%的所有权。NFU Wyoming,LLC随后将除EN项目之外的所有项目转让给LC。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第1页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第2页

Graphic

Graphic

铀矿化以滚动前沿型矿床的形式发生,铀在接触还原母岩时从氧化的地下水中析出。整个矿区大部分已知的、潜在可回收的铀发生在两个主要矿化趋势内。主要矿物趋势(MMT)位于Lost Creek项目范围内,而East Mineral Trend(EMT)发生在LC East项目。经URE将主要矿化地层层段确定为Battle Spring组HJ、KM层位。

已在上覆的FG和DEHorizons以及底层的L、M和N Horizons(简称Deep Horizons)中发现了额外的铀。

Lost Creek工厂的建设和矿山1号机组(MU1)的安装于2012年10月启动。HJ Horizon内MU1的生产作业于2013年8月2日开始,截至2025年12月31日,347.5万磅U3O8已从MU1和矿山2号机组(MU2)生产。就本报告而言,为准确反映现有资源,截至2025年12月31日生产的所有资源均已从MU1和MU2中HJ Horizon的总实测资源中减去。支持MU1原计划的13 HH和MU2的15 HH的所有井已完成,地面基础设施已安装完成。此外,支持MU1 2期前四个HH的井,已经完成。预计随着截至2025年12月31日的建设和开发工作完成,MU1 2期的前三个头房将于2026年Q1上线。

现有的厂房、井场、处置井等,都得到了有关部门的充分许可。此外,URE已获得美国土地管理局(BLM)和怀俄明州环境质量部(WDEQ)铀回收计划(URP)的批准,可在LC East项目内的HJ和KM Horizons进行生产,并授权在Lost Creek项目中EMT内的额外HJ矿山单位进行生产。

该物业的矿产资源估计在测量和指示类别中为1186.8万磅,1035.7万磅欧盟3O8在推断的类别中。Lost Creek已生产347.5万磅U3O8截至2025年12月31日。这里报告的矿产资源已经减少到占生产到今天为止。资源估算汇总于表1。

各QP认为,所述资源的分类符合既定的矿产资源报告专业标准和准则。本报告中基于历史和URE钻探的矿产资源估算已由QP审查并接受。

物业内的大部分资源已按地理位置分配给12个指定资源区(RAs),代表特定区域内特定视界内的资源积累。由于资源的纵向和横向连续性,本报告中的经济分析仅针对这些指定区域进行。RAs代表潜在矿山单位(井田)的前体。

迄今为止,RAS 1、2和5已分别转换为MU1、MU2和MU5。如表1所示,大约87%的总财产资源包含在RAS内。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第3页

Graphic

Graphic

表1。

Lost Creek Property –资源概要

3O8

3O8

3O8

实测

表示

推断

项目

平均等级

%欧盟3O8

短吨

(X 1000)

磅数

(X 1000)

平均等级

%欧盟3O8

短吨

(X 1000)

磅数

(X 1000)

平均等级

%欧盟3O8

短吨(X1000)

磅数

(X 1000)

迷路了

克里克

0.049

10,616

10,316

0.047

2,107

1,985

0.049

6,635

6,460

生产至12/31/2025

-3,528

-3,475

LC东

0.052

1,417

1,468

0.045

1,567

1,409

0.045

3,120

2,786

LC北

-----

-----

-----

-----

-----

-----

0.045

644

581

LC南

-----

-----

-----

0.037

221

165

0.039

637

496

LC西部

-----

-----

-----

-----

-----

-----

0.109

16

34

EN

-----

-----

-----

-----

-----

-----

-----

-----

-----

格兰德

合计

0.049

8,505

8,309

0.046

3,895

3,559

0.047

11,052

10,357

测量+指示=

12,400

11,868

1. 测量和指示吨和磅数的总和可能不会增加到报告的总数中,原因是 四舍五入。
2. %欧盟3O8是铀的衰变产物对伽马强度的测量,不是铀的直接测量。众多 比较 欧盟3O8 化学 化验 迷路了 小溪 岩石 样本, 作为 很好 作为 PFN 伐木, 表示 欧盟3O8是化学品浓度的合理指标 铀。
3. 表中显示了基于品位截止值0.02%欧盟的资源量3O8和品位x厚度截止值为0.20 GT。
4. 实测, 表示, 推断 矿物 资源 作为 定义 S-K 1300和NI43-101中使用的一样。
5. 资源报告截止11月1日, 2025.
6. 所有报告的资源都发生在静水以下 表。
7. 不属于矿产储量的矿产资源没有证明经济 生存能力。
8. 资源的参照点在物业现场。

警示性声明:本报告属初步性质,包括推断的矿产资源,这些矿产资源在地质上被认为过于投机,无法对其应用经济考虑,从而能够将其归类为矿产储量。非矿产储量的矿产资源不具备经济可行性证明。在没有建立矿产储量的情况下开始和进行生产可能会导致经济和技术故障从而对未来盈利能力产生不利影响的风险和不确定性增加。本报告中使用的矿产回收率估计值是基于迄今为止井场作业的回收率数据,以及类似设施的URE人员和行业经验。不能保证会实现这一水平的复苏。

QP假设URE在该物业的运营将按照适用的法律、法规以及联邦、州和地方机构的要求进行。还假设已经并将继续建立组织和管理控制,以确保符合适用的法规,并实施URE提供安全工作环境的政策,包括将辐射照射保持在合理可达到的最低水平(ALARA)的理念。

已确定和评估的资源已添加到Lost Creek生产计划中,并继续支持该物业可能的经济性。使用此处介绍的估计资本支出(CAPEX)、运营支出(OPEX)和关闭成本,制定了现金流量表。声明假设没有升级,也没有债务、利息或

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第4页

Graphic

Graphic

资本偿还。它也不包括折旧。这些信息汇总于下表2。

表2。

经济学综述

经济参数

单位

收入前

收入后

初始资本支出1

000美元

$

-

$

-

维持资本支出

000美元

$

31,719

$

31,719

LoM OPEX

$/lb

$

21.27

$

21.27

所得税

$/lb

$

-

$

10.59

每磅总成本

$/lb

$

44.30

$

54.89

生产

LB000s

12,700

12,700

净现金流

000美元

$

578,550

$

442,196

净现值8%

000美元

$

305,885

$

244,092

IRR(按未折旧初始资本调整)2

%

67.6%

65.7%

1.

在本经济分析开始日期之前发生和支出了4650万美元的初始资本成本。由于初始资本不需要额外的现金支出,因此将其排除在现金流和NPV计算之外。

2.

截至2025年12月31日,Lost Creek拥有1700万美元的未折旧、初始和持续资本资产,这些资产将随着时间的推移从运营中扣除。通过包括未折旧的、初始资本资产,可以计算出一个IRR。没有这些成本,就无法计算IRR。

本文介绍的经济分析提供了所得税前和所得税后的分析结果,其中包括美国联邦和伊利诺伊州的所得税。没有怀俄明州所得税,假设所有销售都发生在转换设施所在的伊利诺伊州。这两种情形的唯一区别是估计所得税的价值。所有其他销售、财产、使用、遣散费和保护税以及特许权使用费都包含在这两种情况中。本文介绍的两种经济分析都假设没有升级,也没有债务、利息或资本偿还。Ur-能源 USA Inc.在美国提交合并联邦纳税申报表,截至2025年12月31日,联邦税收亏损结转约为2.185亿美元。在使用现有的以及任何未来的税收损失结转之前,URE预计不会支付任何重大的联邦所得税。此外,复垦费用可以在物业的早年扣除,从而也推高了纳税义务。

在已知的情况下,铀价格是基于现有和协商销售合同下的预期销售定价。定价假设随后通过计算以下简单平均值得到补充:(a)Cantor Fitzgerald Canada Corporation,2025年9月30日;(b)B Riley Securities,2025年7月22日;(c)UXC,LLC 2025年第四季度市场展望(UXC,LLC 2025年第四季度)(2026年至2045年的综合中间价情景预测);(d)UXC,LLC 2025年第四季度(2026年至2045年的中长期价格情景预测),详见第19节(市场研究)和第27节(参考文献)。UXC是一家领先的独立核工业市场研究和分析公司,发布包括未来价格预测在内的铀综合市场前景报告。

现金流估算的收入是使用MMT和EMT的GT等高线矿产资源估算得出的,并进一步假设,基于80%的回收率

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第5页

Graphic

Graphic

计划或安装的井田内资源系数,约1270万磅U3O8将从物业的MMT和EMT收回。

剩余的资本支出成本用于维持矿场的资本需求,以及安装废水处理设施以过滤进入的生产解决方案并优化废水减排。剩余的维持资本用于更换设备,这些设备将用于工厂和井田的未来运营。维持性资本估算是基于相同设备的实际先前采购和/或供应商价格,因此维持性资本估算的预测准确度水平为+/-10%。

URE在2013年开始运营之前购买并支付了加工厂和第一个矿山单位的大部分费用。此外,在此经济分析之前,额外的井场和工厂升级已经完成。这些初始资本成本总计约4650万美元,不包括在这份经济分析中,因为它们是以前发生的。

OPEX成本估算是通过评估每个工艺单元的运营和相关运营服务(电力、水、空气、废物处理)、基础设施(办公室、商店)、工资加负担以及环境控制(热力、空调、监测)而制定的。OPEX估算是基于URE当前的运营成本、预算、开发计划、可交付成果、工艺流程表、工艺设计、材料平衡和项目人力计划,年度OPEX在第21节(资本和运营成本)中提供。

该工厂和MU1于2012年10月开始建设。厂房建设已于2013年第三季度完成。井田钻探和建设活动已完成到不同层次,大部分工作发生在MU1和MU2,包括MU1阶段2。此外,在2025年,MU 5和RAS 4、7和8的钻探和建设活动取得了进展。

在初始资金购买之后,所有其他安装费用都已支出。其中包括在MU2进行施工、在MU1进行额外施工、在MU5安装监控井圈以及钻探和建造DDW。净现值(NPV)计算假设现金流发生在会计期间的中间。NPV由贴现现金流模型计算得出,基于CAPEX、OPEX和关闭成本估计、可变的未来铀价格和预期的生产计划。初步资本投资的回报,包括在本分析开始之前发生的1670万美元沉没成本,估计在2028年第一季度期间得到回报。当前项目经济性的概要见下表3,并在第22节(经济分析)中进行了更详细的讨论。

经济分析中约有34.6%的资源为推断资源。推断资源是在地质上被认为过于投机的资源,无法对其应用修正因素,从而使其能够被归类为矿产储量,并且无法确定这种经济评估是否会实现。为了说明推断的资源量没有随着采矿进展而升级以及URE收集额外钻探数据的机会,编制了第二份经济分析,其中排除了

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第6页

Graphic

Graphic

表3。

现金流量汇总

现金流线项目

单位

合计

美元/磅

生产的磅数

磅数

12,699,510

卖出的英镑

磅数

12,865,599

销售

000美元

$

1,149,009

$

89.31

版税

000美元

$

(672)

$

(0.05)

净销售额

000美元

$

1,148,337

$

89.26

怀俄明州遣散税

000美元

$

(28,938)

$

(2.25)

甜水从价税

000美元

$

(39,238)

$

(3.05)

营业成本(见表9)

000美元

$

(273,575)

$

(21.27)

井田开发

000美元

$

(195,603)

$

(15.20)

勘探成本

000美元

$

-

$

-

斯威特沃特县房产税

000美元

$

(714)

$

(0.06)

营运资金变动

000美元

$

-

$

-

项目总成本

000美元

$

(538,068)

$

(41.83)

项目现金流

000美元

$

610,269

$

47.43

初始资本

000美元

$

-

$

-

维持资本

000美元

$

(31,719)

$

(2.47)

税前净现金流

000美元

$

578,550

$

44.96

联邦所得税

000美元

$

(100,273)

$

(7.79)

州所得税

000美元

$

(36,081)

$

(2.80)

税后净现金流

000美元

$

442,196

$

34.37

1.

生产是基于MMT和EMT的12个RAs中测量、指示和推断资源总量的80%回收率。现有或规划井田以外的资源被排除在经济分析之外,这一分析假设总资源量的约57.1%将被回收。

2.

在已知的情况下,铀价格是基于现有和协商销售合同下的预期销售定价。然后通过计算(a)Cantor Fitzgerald Canada Corporation,2025年9月30日;(b)B Riley Securities,2025年7月22日;(c)UXC,LLC 2025年第四季度综合中间价情景预测;(d)UXC,LLC 2025年第四季度中长期价格情景(另见第19节)的简单平均值来补充定价假设。

3.

井田开发包括井田钻探和井田建设费用。

4.

营运资金变动主要与应收账款和应付账款的年度现金流时点差异和合计为零有关。

5.

出售的磅数超过了因现有库存而生产的磅数。

推断资源。不包括推断资源的估计回收量为680万磅。如果没有推断的资源,该物业估计将在其整个存续期内产生2.199亿美元的所得税前净现金流和2.080亿美元的所得税后净现金流。如果没有推断的资源,计算出的税前内部收益率为61.3%,采用8%的贴现率计算出的税前净现值为1.487亿美元。如果在没有推断资源的情况下将所得税包括在计算中,税后IRR为60.7%,采用8%的贴现率,税后NPV为1.418亿美元。如果没有推断的资源,LoM总成本估计约为51.74美元/磅U3O8制作包括版税和地方税。所得税估计为每磅1.70美元。

根据此处包含的假设,QP发现该属性具有潜在的可行性。无法确定的是,这篇文章中所介绍的矿产回收或经济分析

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第7页

Graphic

Graphic

报告将实现。为实现本报告所述的全部潜在利益,建议开展以下活动,如第26节(建议)所述:

URE应在未来矿山单位继续开发和钻探,以维护生产管道,确保生产不间断。
URE应继续进行勘探活动,以测试该物业其他地理区域和所有层位的资源扩张潜力,包括Deep Horizons和LC South。
URE应继续进行划定和开发钻探以及必要的相关监管行动,以在Lost Creek和LC East项目增加额外的层位,并推进其他毗邻项目,为未来井田的开发做好准备,以在该物业回收铀。
URE应当完成其施工前详细设计工作及规划废水处理设施的安装工作。
URE拥有创新研发(R & D)项目的历史,这些项目可以降低成本、改善运营并最大限度地减少ISR运营的影响。URE应该继续评估降低成本和提高效率的机会。
2.0 介绍
2.1发行人

WWC已被URE聘请为该物业编制本报告,其中包括Lost Creek项目和位于美国怀俄明州中南部斯威特沃特县东北部的毗邻项目。本报告根据NI 43-101和S-K 1300标准编制。本报告还对NI 43-101和S-K 1300中定义的测量、指示和推断矿产资源的估计进行了验证。未编制矿产储量估算。物业经济学和相关分析也从早期的此类分析中更新。

URE成立于2004年3月22日,在美国从事铀矿资产的识别、收购、评估、勘探、开发和运营业务。URE在加拿大注册成立,公司总部位于1478 Willer Drive,Casper,Wyoming 82604。URE的铀矿资产组合包括Great Divide盆地、Shirley盆地和怀俄明州Gas Hills矿区的资产。

2.2QP资格

完成本报告是在Benjamin J. Schiffer先生,P.G.和Ray Moores先生,PE of WWC Engineering的指导和监督下完成的。这两个人都是NI 43-101定义的独立QP,而WWC Engineering是S-K 1300下的独立第三方QP公司。此外,Schiffer先生、Moores先生和WWC Engineering已批准本报告中包含的技术披露。

2.3职权范围

本报告旨在披露截至2025年12月31日开发活动促成的物业矿产资源估算的更新结果。物业

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第8页

Graphic

Graphic

经济学和相关分析也从早期的此类分析中得到更新。符合NI 43-101和S-K 1300标准的报告此前已编制完成,本报告中有参考。为该物业编制的最后一份符合NI 43-101和S-K 1300的报告的生效日期为2023年12月31日(WWC,2024a & WWC,2024b)。

2.4信息来源和参考

本报告中提供的信息和数据是从第27节(参考资料)中列出的各种来源收集的。技术信息由URE提供给QP,其中包括来自其他专业顾问的数据,并遵循普遍接受的铀ISR做法。矿产资源估算基于勘探、划定和生产钻探以及相关数据,由URE提供并由QP审查。

该井场设计由URE提供,并附有井和HH的相关编号和位置。包括MU1、MU2、MU1二期的竣工设计以及未来发展的预期井场布局。此处提供的成本估算是基于井场布局、工艺流程图、目前安装在物业的罐体和工艺设备以及建筑物、URE提供的人员和资本设备需求。

除非另有说明,计量单位为英尺(ft.)、英里、英亩、磅avoirdupois(lbs.)和短吨(2,000 lbs.)。铀以磅U表示3O8,标准市场单位。所有提及的美元($)均以美元为单位。历史资源报告的等级和此处报告和使用的矿产资源是百分比eU3O8(等效U3O8由校准的伽马地球物理测井装置)。ISR是指原位回收,有时也称为ISL或原位浸出。完整的缩写列表见第vii-viii页。

2.5物业的QP检查

QP最近一次访问该网站是在2025年12月5日。现场访问的目的是观察项目现场的地理和地质情况,验证通过URE在现场所做的工作,观察项目组件的潜在位置、确认钻井和其他现场活动以及重新生产作业,并确认现有的现场基础设施,包括已安装的井场、厂房设施和设备。

3.0 依赖其他专家

就本报告而言,QP所依赖的是URE根据URE聘请的矿产权专家的审查、监管和环境信息、资本支出、运营支出和估计的商品销售价格提供的有关财产所有权、所有权和矿权的信息。此外,本报告是由QP依据本报告通篇引用并在第19节(市场研究)和第27节(参考文献)中引用的报告和其他人的信息编写的。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第9页

Graphic

Graphic

4.0 物业描述及位置
4.1位置和大小

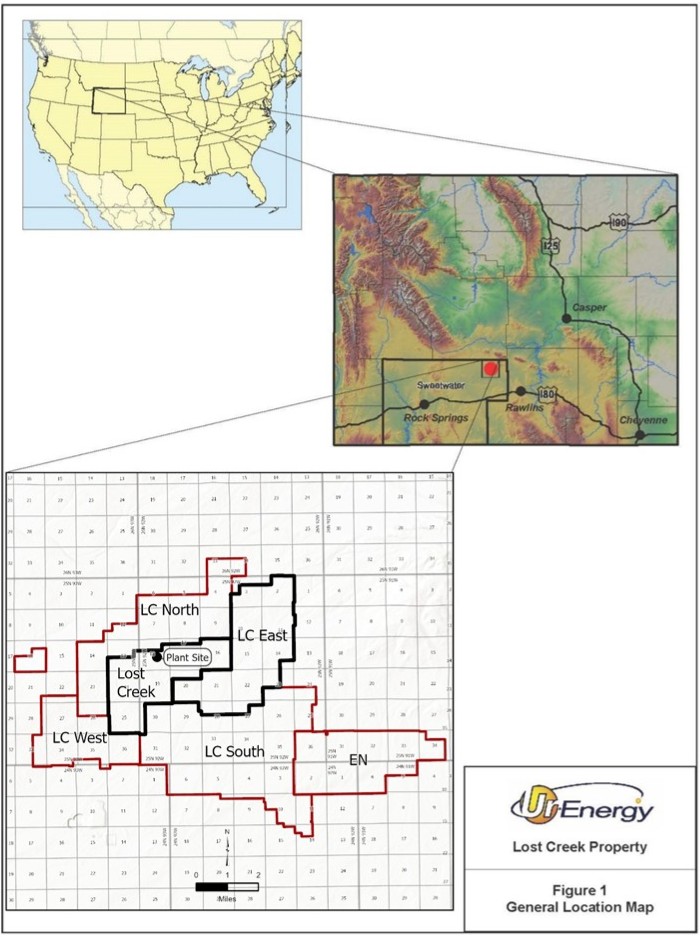

该物业位于怀俄明州中南部斯威特沃特县的东北角。如图1所示,该物业位于怀俄明州拜罗伊尔西南约17英里处、怀俄明州罗林斯西北约38英里处、怀俄明州卡斯珀西南约90英里处的一个无人居住的区域。它的中心大约在北纬42度8.06分和西经107度51.7分。本文中对乡镇和范围的所有引用都发生在第6个主子午线范围内。

Lost Creek工厂正在建设和运营。MU1中原设计的13 HH和MU2中的15 HH的生产井安装完成,所有28 HH均已发生生产作业。根据生产要求,正在MU1第2阶段和其他回收区域开发额外的HH。Lost Creek项目允许5个DDW,其中4个迄今已钻探完成。在两个DDW被封堵和废弃后,有两个仍在运行,并允许钻探另外一口定位井。用于水循环利用的浅层UIC V类井获准、钻探并自2017年开始运营。已建设了相关的出入道路。URE还安装了许多监测井和其他井,以支持其许可证和执照申请以及进一步的矿山规划。URE已将各种其他基础设施,包括水井、水箱、池塘、气象站和其他设备放置在该物业上,以支持其采矿、开发、勘探以及许可证/执照活动。

该物业目前包括六个独立项目,命名为Lost Creek、LC East、LC North、LC South、LC West,以及位于约35,400英亩的EN项目(图2)。Lost Creek项目被视为核心项目,目前的生产发生在MU1和MU2,LC East被允许并被许可用于未来的生产。其他四个毗邻项目是延伸和勘探资产,目标是为Lost Creek项目生产设施提供可能的额外饲料来源。该物业内的所有项目大部分或全部由联邦非专利矿脉采矿权组成。其中三个项目还拥有国家矿产租约。URE并无在物业内持有任何私人(收费)矿产租约。物业六个项目内的土地持有量汇总如下。除Lost Creek项目外,种植面积估计值四舍五入到最接近的10。

Lost Creek项目:位于T25N、R93W的13、24和25段,以及T25N、R92W的16至20和29至31段(图3a)。该项目面积约为4,194英亩,其中包括201个联邦非专利矿脉采矿权的3,554英亩和怀俄明州一个州的640英亩矿产租约。

LC East项目:是一个由324个联邦矿产权利要求(图3b)组成的区块,毗邻Lost Creek项目的东部和东北部,位于T25N、R92W的1至3、10至15、20至23、27至29区间。LC East项目占地约5750英亩。

毗邻公司项目:

LC North项目:正毗邻T25N、R92W 4至10、17、18段Lost Creek项目北部和西部,T25N 1、11至15、22、23、26、27段,

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第10页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第11页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第12页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第13页

Graphic

Graphic

R93W和T26N、R92W的第33至34节(图3c)。LC North项目包括338个联邦非专利矿脉采矿权,总面积约为6,260英亩。

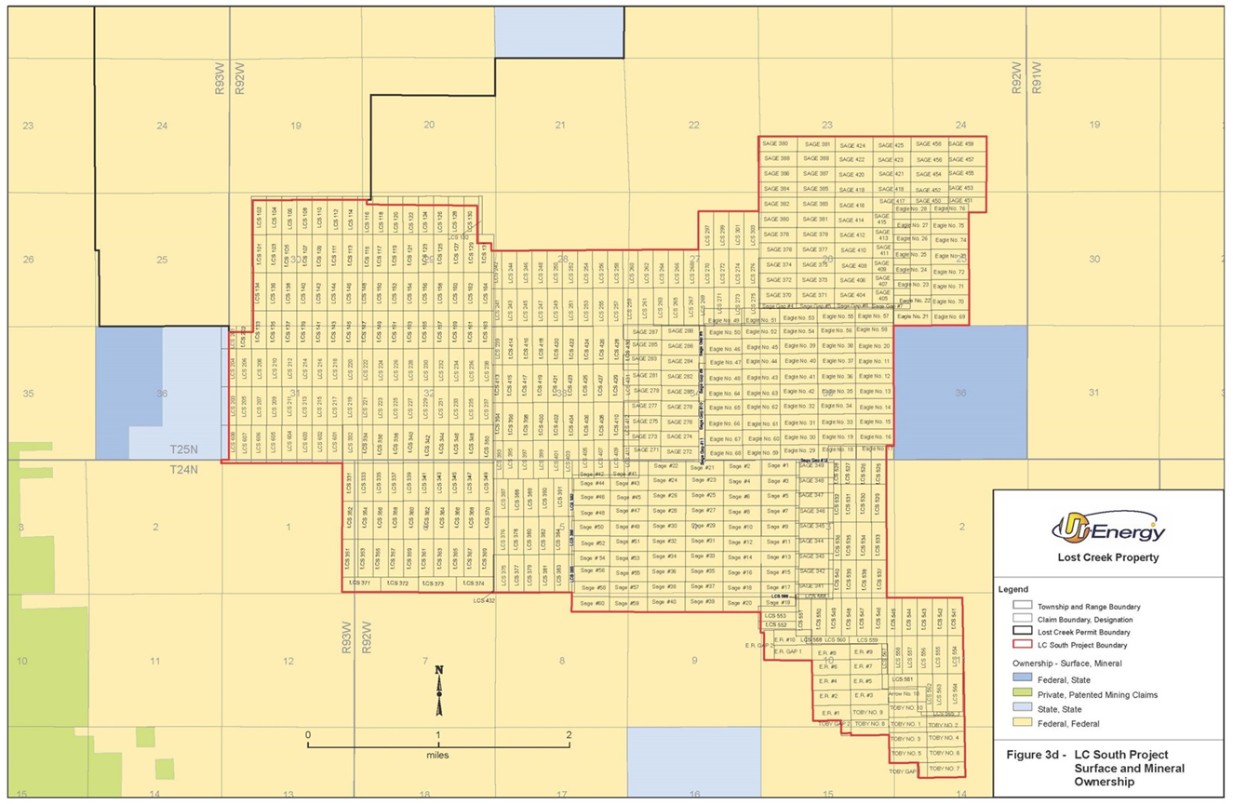

LC South项目:是Lost Creek项目T25N、R92W第22至35段、R92W第3至6段、T24N、R92W第8至11、14、15段和T24N、R93W第1段的南部和东部的毗邻项目(图3d)。LC South项目包括546个联邦非专利矿脉采矿权,总面积约为10,200英亩。

LC West项目:由一块采矿权加上两块地的一份国家租约组成(图3e)。LC West大部分地区在T25N、R93W的16、21、22、25至28、33至36段以及T24N、R93W的2至5段内毗邻Lost Creek、LC North和LC South项目。其中一个国家矿产租赁地块位于距离LC West采矿索赔向北约一英里处的一个断开的地块。LC West项目总面积约3840英亩,其中包括142个联邦非专利矿脉采矿权的2800英亩和怀俄明州矿产租约的1040英亩。

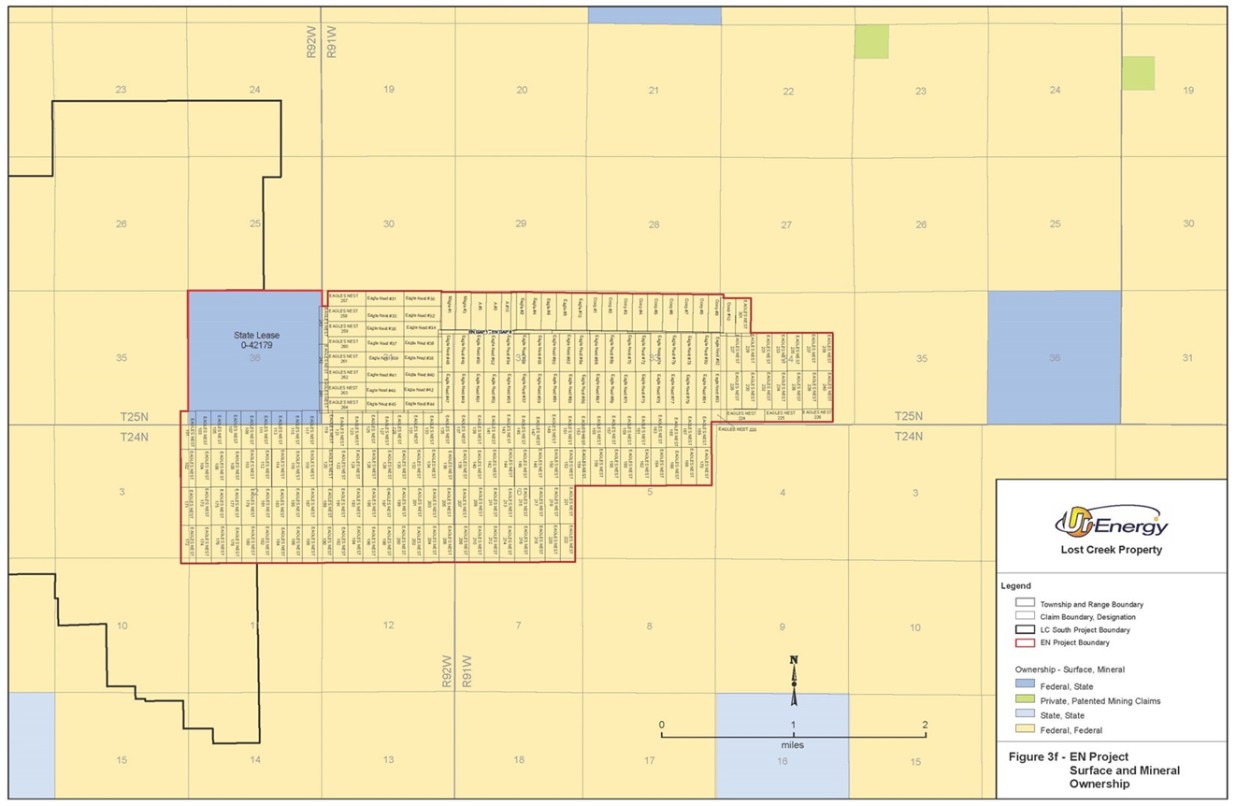

EN项目:为T25N、R91W第31至34段、T24N、R91W第5至7段、T25N、R92W第35及36段及T24N、R92W第1至3段及第10至12段LC南项目以东的毗邻项目(图3f)。目前的EN项目占地约5,160英亩,其中包括234个联邦非专利矿脉采矿权的约4,520英亩和怀俄明州矿产租约的640英亩。

4.2采矿索赔、矿产租赁和地表使用协议

该物业目前总共包括1,785个联邦非专利矿脉采矿权和三个怀俄明州铀和伴生矿物租约。每个项目的土地状况如图3a-f所示,描述如下。

所有采矿权的表面均由BLM控制,并且在遵守所有联邦、州和地方法律法规的前提下,URE有权使用勘探和采矿权所需的尽可能多的表面。BLM土地上的地面使用根据联邦法规进行管理。

同样,获得国家控制的土地在很大程度上是怀俄明州矿产租约固有的。Lost Creek项目内的国家租赁要求支付象征性的地表冲击费,就像其他国家矿产租赁可能不时支付的那样。该物业设有多项临时使用许可,包括一项允许在Lost Creek项目内的租赁状态路段使用和维护经改善的道路的许可。

4.3财产所有权

URE通过其全资子公司Lost Creek ISR,LLC和NFU Wyoming,LLC控制构成该物业的联邦非专利矿脉采矿权和怀俄明州矿产租约。目前,NFU Wyoming,LLC控制着EN项目的采矿权和州租赁。Lost Creek ISR,LLC控制着该物业内其他五个项目的土地,其中包括Lost Creek项目。只要索赔得到维持,采矿索赔的所有权就受制于pedis占有权对所有第三方索赔人的权利。采矿索赔没有到期日期。宣誓书已及时向BLM提交并记录在Sweetwater County Recorder,证明向BLM支付了年度维护费

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第14页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第15页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第16页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第17页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第18页

Graphic

Graphic

根据法律规定。国家租约的期限为十年,可续签连续十年。URE已有由矿产权律师编写的正式矿产权报告。

4.3.1财产边界

在提交关于该项目的许可和执照申请之前,完成了对Lost Creek项目许可区域边界的专业法律调查。同样,针对LC东项目许可证修订的许可区域进行了专业法律调查。不要求对个人采矿索赔进行法律调查,否则未完成。州租约涵盖的区域基于美国地籍调查规定的法律细分描述,未经法律调查核实。

4.4特许权使用费、税费

URE被要求缴纳与生产和财产所有权有关的各种国家和地方税收。这些税种的形式有遣散费、从价税、生产总值税、个人税、房地产税等。怀俄明州没有州所得税。基于铀销售的特许权使用费将根据该物业的国家矿产租约支付给国家。国家矿产租赁带有法律要求的标准百分之五的特许权使用费。Lost Creek项目持有的采矿索赔不存在所欠特许权使用费。毗邻项目的部分项目存在各种特许权使用费,包括LC East项目的一部分。这些特许权使用费,因为它们与当前预期的产量有关,已被纳入分析,但相对微不足道,仅影响三个未来的HH,影响的比率为产量销售额的百分之一。此外,向BLM支付维护费,并为国家矿产租赁向国家支付款项。虽然目前每年向BLM支付的维护费为200美元/索赔,但预计这一费用将根据规定在正常过程中进行调整。还有一笔象征性的录音费支付给Sweetwater County(即每年< 200美元)。该物业的三个州矿产租赁的年付款目前为3.00美元/英亩(Lost Creek租赁,1920美元;EN租赁,1920美元;LC West租赁,3120美元)。

经济分析包括州遣散税、县从价税和财产税的税收估算,所有这些都直接归属于财产。本文介绍的经济分析还提供了所得税前和所得税后的分析结果,其中包括美国联邦和伊利诺伊州的所得税。没有怀俄明州所得税,假设所有销售都发生在转换设施所在的伊利诺伊州。这两种情形的唯一区别是估计所得税的价值。所有其他销售、财产、使用、遣散费和保有税以及特许权使用费都包含在这两种情况中。本文介绍的两种经济分析都假设没有升级,也没有债务、利息或资本偿还。Ur-能源 USA Inc.在美国提交合并联邦纳税申报表,截至2025年12月31日,联邦税收亏损结转约为2.185亿美元。在使用现有的以及任何未来的税收损失结转之前,URE预计不会支付任何重大的联邦所得税。此外,复垦费用可以在项目早期扣除,从而也推高了纳税义务。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第19页

Graphic

Graphic

4.5对物业进行工作的重大负担或风险
4.5.1环境负债

在Lost Creek的ISR设施和井场开始建设之前,该物业内没有预先存在的矿物处理设施或相关的尾矿库或废物沉积物。经济分析中包括的地表扰动与钻井、油井安装、井场建设、厂房建设和DDW的安装有关。同样,地下扰动与MU1和MU2的注入和生产操作有关。除上述情况外,该物业并无任何已知的环境负债。目前在Lost Creek完成和计划到2026年10月的回收工作的成本估计为4050万美元。

4.5.2现有和所需许可证

运营Lost Creek矿所需的所有许可和授权,如目前正在运营,均已到位,包括以下内容:

BLM于2012年10月发布了关于Lost Creek运营计划的决策记录。
BLM于2019年3月发布了关于LC East和KM修正案的决定记录。
美国核管理委员会(NRC)于2011年8月颁发了源和副产物材料许可SUA-1598。NRC随后进行了运营前检查,并于2013年8月2日授予了开始采矿的许可,并于2013年10月3日授予了黄饼干燥机的运营许可。
URP于2025年11月发布了来源和副产品材料许可证WYSUA-1598第10号修正案。
WDEQ已颁发多项许可证,包括:
o 许可证788,其中包括Lost Creek项目HJ矿山单位的含水层豁免和开始注入MU1的批准,于2011年10月获得批准。必须为随后的每个矿山单位提交一个水文包以供审查和批准。MU2水文包于2017年获得批准。
o WDEQ-土地质量司(LQD)于2025年4月批准修订许可证788,以允许在LC East项目的HJ和KM地质层位以及Lost Creek项目的HJ地质层位上开采额外的6个矿山单元。批准包括额外矿山单位的含水层豁免。
o 经与怀俄明州游戏和鱼类部门(WGFD)和美国鱼类和野生动物管理局(USFWS)协商后,批准了许可证788。特别考虑了更大的鼠尾草保护。
o 2012年5月颁发空气质量许可证CGT-13201。2021年3月,WDEQ-空气质量部门(AQD)发布了一项决定,即不需要LC East项目的进一步许可。
o 雨水排放一般许可授权WYR103695于2011年6月获得批准(于2023年11月更新),包括Lost Creek和LC East项目。
o I类UIC许可证09-586,允许安装最多五个DDW,于2010年5月授予。V类UIC许可证15-081,授予经营两口注入井的许可于2016年6月颁发。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第20页

Graphic

Graphic

该设施的两个蓄水池于2011年12月获得EPA许可证8P-AR的批准,并于2010年5月获得州工程师许可证13595R的批准。
斯威特沃特县于2008年3月根据第08-03-ZO-07号决议对土地进行了重新分区。该县后来于2009年12月批准了该发展计划。化粪池许可证11-082于2011年4月签发。该县还签署了一项道路维护协议,允许该公司根据需要清除当地县道上的积雪。
斯威特沃特县于2021年5月根据第21-05-ZO-01号决议将土地重新划为LC East。发展计划不需要进一步批准。
已通过国家工程师办公室申请和接收了许多油井安装许可证。将根据需要寻求额外的许可。
毗邻项目的勘探活动根据WDEQ发布的钻井通知和BLM发布的作业通知进行。这些许可证是根据需要获得和管理的,以便继续进行勘探工作。

MU1和MU2的UIC III类井的Block许可证已获批准,将在更接近未来矿山单位生产作业时间时提交给国家工程师办公室。

4.5.3可能影响准入、所有权或工作履约权的重大风险

QP知悉不存在导致物业运营风险的重大因素。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第21页

Graphic

Graphic

5.0 无障碍、气候、当地资源、基础设施和物理学
5.1生理学

该物业位于Great Divide盆地(GDB)东北部附近,海拔约为平均海平面以上7,000英尺。GDB是一个椭圆形结构洼地,位于怀俄明州中南部,面积约3500平方英里。广发行北面以风河山脉和花岗岩山脉为界,东面以罗林斯隆起为界,南面以瓦姆苏特拱门为界,西面以岩泉隆起为界。

该物业的大部分由平坦的高地地区和向南的缓坡组成,这些斜坡被向南流动的短暂冲刷所解剖。物业上没有常年流。该物业的植被以山艾树(Artemisia tridentata)为主,这种植物出现在整个高地和低地环境环境中。山艾树很好地适应了寒冷的冬季气温和有限的降水量,这是该酒店的特点。该物业发现的其他植被包括原生凉季多年生草本植物、多年生草本植物、垫状植物、半灌木、仙人掌、灌木和地衣。

5.2获取手段

进入该物业的区域通道几乎完全依赖于现有的公共道路和高速公路。与物业相关的本地和区域交通网络包括一级、二级、本地和未改善的道路(图1和图2)。直接进入该物业主要依赖于通往加工厂的两条冠沟碎石铺就的通路。一辆从Sweetwater County Road 23N(Wamsutter-Crooks Gap Road)向西驶入。另一辆从BLM Sooner路东侧驶入。除指定路线外,还有多条四轮驱动“双轨”道路横穿该地区,用于休闲和放牧通道,以及包括铀勘探在内的各种其他用途。在更广泛的基础上,从人口中心出发,Property地区有一条州际公路(80号州际公路)、一条美国高速公路(美国287号公路)、怀俄明州公路(SR 220和73到拜罗伊尔)、当地县道和BLM公路。

5.3靠近人口中心

该物业位于怀俄明州中南部的一个偏远地区。最近的城镇拜罗伊尔,人口不到100,位于Lost Creek工厂东北方向约17英里处。怀俄明州的Rawlins、Rock Springs和Casper镇分别距离该物业约38、82和90英里。图1和图2显示了人口中心相对于物业的位置。

房产所在的斯威特沃特县在2024年估计有人口41,273(美国人口普查局2026年关于WY斯威特沃特县的报告)。卡本县位于卡本县南部和西部,2024年估计人口为14,250人,(美国人口普查局2026年关于卡本县的报告,WY)。

管理、建设、开发和运营该物业所需的人员来自罗林斯、拜罗伊尔、杰弗里城、汉纳、兰德、里弗顿、罗克斯普林斯和怀俄明州卡斯珀。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第22页

Graphic

Graphic

5.4气候与运营季节

该物业位于山间半沙漠生态区(Curtis and Grimes,2004),该地区冬季寒冷,夏季短暂、炎热(Bailey,1995)。年平均气温在40到52华氏度之间。年平均降水量为5到14英寸(Bailey,1995)。冬季天气可能会限制该物业某些部分的井场钻探和施工的时间段,就像2022-2023年冬季所做的那样,但迄今为止,并未对ISR设施的运营产生重大影响。物业的ISR操作全年都会进行。

怀俄明州制定了一项核心区域战略,以帮助保护怀俄明州某些核心区域内的大鼠尾草物种。物业的勘探区域均在Greater South Pass核心区域内,因此在每年3月15日至7月1日期间受到工作活动限制。

在制定核心区域战略时,怀俄明州承认,必须允许核心区域内的矿山全年运营,因此它们免除了运营活动的季节性限制。在Lost Creek,运营活动包括钻探、施工或采矿许可证中显示的预先批准的扰动区域内的其他运营活动。这些受干扰的区域包括加工厂、蓄水池、道路、电力线、井场和DDW。在采矿许可证预先定义的扰动区域之外的任何勘探都将受到保护大鼠尾草的季节性限制。

核心区战略还对一个区域内的扰动数量进行了限制。核心区战略将受影响的列克4英里缓冲区内的人为表面扰动限制在5%。将对该物业的计划干扰进行分析,包括那些被允许或将寻求许可的区域,以符合怀俄明州保护大鼠尾草的战略。未来计划的干扰在核心区域战略的限制范围内,但额外的新活动将不得不逐案评估。

5.5物业基础设施

该物业目前包含一个可运营的ISR加工厂、井场、水处理基础设施以及支持ISR运营所需的设备。支持ISR运营所需的基本基础设施(电力、水和交通)位于物业的合理邻近范围内。一般来说,物业靠近铺好的道路有利于设备、用品、人员和产品往返物业的运输。已从邻近的县道建设改善的碎石地面通路至物业。现有区域架空电力服务沿Lost Creek项目西部边界呈北向南方向对齐。2012年建造了一条长约2英里的架空抗猛禽电力线路,将现有太平洋电力线路的电力输送到Lost Creek工厂。已对该项目进行了功率下降,并分配到工厂、办公室、井场等设施。

该物业附近以前的基础设施主要与石油和天然气开发、过去和现在的铀勘探和选矿以及娱乐有关。在该物业附近设有数个历史上的常规铀厂和矿山以及一个历史上的ISR项目(Bison Basin项目)(图2)。距离该物业最近的采矿设施是Sweetwater Mine and Mill,这是一个常规的铀矿和磨坊,不是

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第23页

Graphic

Graphic

目前已投入运营。该设施位于URE的Lost Creek项目最西南边界线以南约三英里半处,两处房产的边界分隔不到一英里。

Lost Creek作业需要将数量有限、无法返回生产含水层的流体处理成DDW。Lost Creek项目允许5个DDW,其中4个迄今已钻探完成。在两个DDW被堵塞和废弃后,有两个仍在运行。LC East获准再开3口深井。作为水循环系统的一部分,两口UIC V类注入井已完工并自2017年开始运营。州和联邦监管机构允许的两个储水池位于工厂附近,用于临时储存最终将在DDW中处理的水。

第一台DDW(LC DW # 1)于2008年安装,位于Lost Creek项目的最西南角。第二个DDW(LC DW # 4)于2012年在紧邻厂房以南钻探。第三台DDW(LC DW # 3)于2014年在T25N、R92W的13号段SW季度钻孔安装。Lost Creek的第四个DDW(LC DW # 5)是T25N,R92W第17段的SE四分之一。额外的允许期权在第19节SE季度,T25N,R92W。在这些深井中,LC DW # 1和LC DW # 3已被废弃。LC DWs # 4和5仍在运行。

LC East修正案允许的三个额外DDW将在T25N、R92W在22节的SW季度、23节的NW季度和10节的SE季度。有关废水处置和相关基础设施的进一步讨论,请参阅第17.3节(液体处置)。池塘、室外储罐、V类处置井位于厂房和办公楼位置附近(见图2和12)。

尾矿存储区、固体废物处置区和堆浸垫将不属于该物业基础设施的一部分,因为ISR运营不需要这些类型的设施。

5.5.1供水

ISR作业的大部分非饮用水都是从采矿作业中获得的,即从抽取的地下水中获得。除了0.5%到1.5%的渗漏外,生产井抽取的地下水将继续通过系统循环利用。

该物业内的活动用水目前由URE钻探的11口水井供应。其中8个位于Lost Creek项目范围内,1个位于LC North项目,1个位于LC South项目,1个位于EN项目。除一口活动井外,所有井的产水量均超过每分钟25加仑。以往用水多为钻井、套管井、弃探圈定孔。Lost Creek项目的8口井中有2口与厂区毗邻。其中一个被用作灭火水源,另一个被用作淡水来源。随着勘探和生产活动从该工厂进一步延伸,可能需要额外的油井。

6.0 历史

1936年在GDB中发现了铀。在Gas Hills区发现后,勘探活动在1950年代初有所增加,并在1960年代继续增加,发现了许多额外的铀矿点。Wolf Land and Exploration(a private

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第24页

Graphic

Graphic

后来以Inexco)、Climax(AMAX)和Conoco Minerals的名义上市的公司是现在该物业地区最早的运营商,并于1968年在Battle Spring组初步发现了低品位铀矿化。

康菲石油于1969年与Inexco建立合资企业。康菲石油于1970年获得这些物业的唯一控制权,并继续探索其在该地区的大型土地地位,称为他们所谓的“A项目”。在这样做的过程中,他们确定了Lost Creek项目中现在被称为MMT的东半部,以及LC East项目中被称为EMT的东半部。康菲石油的“A项目”还包括现在的LC North、LC South和EN项目的很大一部分。

Kerr-McGee、Humble Oil(Exxon)和Valley Development,Inc.也在该地区早期表现活跃。

6.1所有权历史
6.1.1Lost Creek项目所有权历史

Inexco、Conoco、Climax和Valley Development,Inc.在20世纪60年代末获得了Lost Creek项目区的初始土地位置。康菲石油公司在1970年接管了Inexco的土地地位。

Texasgulf于1976年进入该地区,通过与Climax的合资企业获得了现在的Lost Creek项目的西半部。同样在1976年,Texasgulf与Valley Development,Inc.建立了一家合资企业,并启动了一项重大勘探计划,最终确定了MMT的西半部。1978年,Texasgulf与Conoco作为运营商联合成立了一家合资企业,继续探索MMT。TexasGulf于1979年收购了Valley Development,Inc.资产100%的权益,并继续进行广泛的勘探工作,到1980年代初,已完全确定了MMT。由于铀市场不断下滑,他们随后于1983年放弃了这处房产。

该物业随后被Cherokee Exploration,Inc.收购,该公司没有进行任何实地活动。1987年,Power Nuclear Corporation(又名PNC Exploration)从Cherokee Exploration,Inc.收购了该项目100%的权益。PNC Exploration进行了有限的勘探计划以及地质调查和对Texasgulf以前的原位浸出测试的评估。

2000年,New Frontiers Uranium,LLC从PNC勘探公司获得了财产和相关数据库,但没有进行钻探或地质研究。New Frontiers Uranium,LLC后来将Lost Creek Project地区的财产连同其在怀俄明州的其他财产转让给了NFU Wyoming,LLC。

2005年,URE的全资子公司Ur-能源 USA Inc.购买了NFU Wyoming,LLC的100%所有权。在拥有的第一年内,URE启动了钻探,并准备申请采矿许可证。为实现这一目标,它进行了工程研究、用于冶金研究的岩心钻探以及划定钻探,以勾勒和确定铀资源。此外,还启动了综合基线研究,包括在物业区域内安装额外的监测井以进行水文测试和水质采样以及一个气象站。图3a显示了当前的Lost Creek项目边界和索赔。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第25页

Graphic

Graphic

2007年,NFU Wyoming,LLC将Lost Creek项目转让给Lost Creek ISR LLC,后者是Ur-能源 USA Inc.的全资子公司,其成立的目的是通过许可程序拥有和开发该项目,并作为ISR矿山投入运营。

6.1.2毗邻项目的所有权历史

毗邻的项目拥有与Lost Creek项目相似的所有权历史,因为多年来,这些项目由许多在附近拥有大量物业的相同公司运营。自2006年以来,URE通过联邦非专利矿脉采矿权的所在地、与个人和公司签订的购买协议以及通过与怀俄明州的租赁,收购了这些毗邻的项目。2012年通过与Uranium One Americas,Inc.(U1)的资产交换以及在2011年和2012年以及2014年通过质押额外的采矿权利要求进行了增加,从而形成了LC East和LC West。2012年LC East项目转入Lost Creek ISR,LLC。LC South、LC West和LC North项目于2013年转让给Lost Creek ISR,LLC。EN项目仍然是NFU Wyoming,LLC的资产。这些单独的项目最初是独立的勘探项目,但随着时间的推移而扩大,以至于现在,与Lost Creek项目一起,它们共同代表了一个被称为Lost Creek Property的大部分毗连的土地位置。

6.1.2.1LC东

LC East项目的部分资金来自2012年从U1获得的两个大型索赔区块(RD和PN索赔),以及位于2011年、2012年和2014年的额外采矿索赔,这些索赔由URE提供。

与其他项目类似,现为LC East项目的最早历史所有权是在1967年由Wolf Land and Exploration拥有。1969年,康菲石油与Wolf Land and Exploration成立了一家合资企业,康菲石油担任运营商。第二年,康菲接管了该项目,并继续探索该地区,作为其“A项目”的一部分。

1978年,TexasGulf继续作为与Conoco合资的“Project A”运营商的活动,直到1983年。后来,PNC勘探公司于1987年获得了部分土地,并一直持有到2000年。

随着铀工业的复苏,High Plains Uranium,Inc.(HPU)和Energy Metals Corporation(EMC)都在2004年在目前的LC East项目边界内质押了债权。HPU控制的债权随后在2007年EMC收购HPU时转让给了EMC。当年晚些时候,EMC被U1收购。U1维持这些索赔,直到这些索赔于2012年被URE收购。图3b显示了当前LC East项目的边界和索赔。

6.1.2.2LC北

对现在的LC North项目内的债权的早期历史所有权始于1967年,并持续到1970年代中期。活动由康菲石油公司主导,有时与Inexco成立合资企业。Climax在1960年代后期也持有财产,但程度要小得多。在1970年代中后期,Texasgulf继续作为主要运营商,直到1983年他们停止在GDB的运营。

URE在LC North项目中进行的初步索赔质押于2007年开始,此后土地位置发生了各种变化。图3c显示了当前的LC North项目边界和索赔。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第26页

Graphic

Graphic

6.1.2.3LC南方

Wolf Land and Exploration是现在的LC South项目中最早的运营商,活跃于1967年至1968年。康菲石油随后在上世纪70年代中期成为主导运营商,作为“A项目”的一部分探索地面。1978年,Texasgulf接管了“Project A”合资企业的运营权,直到1983年,它们才被取代。

URE对LC South项目的收购始于2007年,此后通过债权所在地和从第三方收购债权的方式进行了扩大。图3d显示了当前LC South项目的边界和索赔。

6.1.2.4LC西

LC West项目区已知最早的运营商是Wolf Land and Exploration,他在1967年只钻了几个洞。康菲石油公司上世纪70年代初在其“A项目”内控制了大部分土地,后来在上世纪70年代中期至80年代初,得克萨斯海湾公司接管了“A项目”合资公司的控制权。Minerals勘探公司在1970年代初也持有这片土地的一部分,作为其Sweetwater勘探活动的一部分。正如目前所知,LC West是从U1资产交易所的部分资产并通过额外债权的所在地创建的。图3e显示了当前的LC West边界和索赔。

6.1.2.5EN

EN项目地区最早的运营商是Wolf Land and Exploration,该公司在1960年代后期持有目前EN地区的部分土地。汉布尔(埃克森)也控制了部分土地直到1970年。康菲石油公司于1969年与Wolf建立了一家合资企业,并最终在1974年获得完全控制权,这是他们“A项目”的一部分。其他在1970年代持有部分土地的运营商包括Teton Exploration、Kerr-McGee和Climax(AMAX)。上一位历史上的运营商是Texasgulf,他在1970年代末持有该物业。

URE最初的土地地位是通过在2006年从一个私人方获得债权而产生的。NFU Wyoming,LLC的额外索赔和通过另一项收购获得的索赔增加了这一点。图3f显示了当前的EN项目边界和索赔。

6.2勘探历史

对该物业的重大探索始于上世纪60年代,此后各运营商断断续续地进行着。先前的经营者没有在该物业内进行任何重要的铀开发工作。表4汇总了所有历史钻孔和URE钻孔。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第27页

Graphic

Graphic

表4。

钻孔概要–历史和最近

塞孔

韦尔斯

合计

探索

划定

显示器/

测试井

韦尔斯

生产
花纹井

#洞

画面

Lost Creek项目

历史钻探

552

11

563

360,388

URE钻探
(2005年以来)

313

2,439

497

9

2,753

6,011

3,372,892

钻孔总数

865

2,439

508

9

2,753

6,574

3,733,280

LC东项目

历史钻探

1,063

1,063

472,994

URE钻探
(2011年以来)

81

238

41

360

211,196

钻孔总数

1,144

238

41

1,423

684,190

LC北方项目

历史钻探

175

175

117,947

URE钻探
(2007年以来)

131

1

132

132,455

钻孔总数

306

1

307

250,402

LC南方项目

历史钻探

488

488

229,166

URE钻探
(2007年以来)

159

1

160

101,950

钻孔总数

647

1

648

331,116

LC西部项目

历史钻探

68

68

44,480

URE钻探
(2011年以来)

钻孔总数

68

68

44,480

EN项目

历史钻探

67

67

55,857

URE钻探
(2007年以来)

14

1

15

19,960

钻孔总数

81

1

82

75,817

Grand Totals-Lost Creek Property(All Projects)

历史钻探

2,413

11

2,424

1,280,832

URE钻探
(2005年以来)

698

2,677

538

12

2,753

6,678

3,838,453

钻孔总数

3,111

2,677

549

12

2,753

9,102

5,119,285

6.3先前的矿产资源估算及其可靠性

在目前的物业范围内,已经对以前的经营者的铀矿资源进行了几次历史估计。大多数人专注于现在所说的MMT和EMT。然而,由于历史项目边界与当前项目边界差异很大,因此无法将历史估计数与当前估计数进行直接比较。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第28页

Graphic

Graphic

表5概述了自1978年以来由多个组织进行的涵盖物业内区域的各种历史资源估算。它还列出了由URE完成的Lost Creek项目/财产的NI 43-101和S-K 1300矿产资源估算。历史资源估算涉及不同的地理区域、不同的宿主砂层,并利用不同的、在某些情况下是未知的资源确定方法。URE并未将这些历史估算(表5)视为当前的矿产资源或储量,它们被当前的矿产资源估算所取代。大多数早期的资源估计没有根据目前公认的资源类别(测量、指示和推断)对资源进行区分。表5中的矿产资源估算被本报告中提出的资源估算所取代。

6.4生产历史

从区域上看,历史上的生产活动一直来自于在以北约25英里的Crooks Gap/Sheep山区的众多地下和地面矿山的生产;在向南约三英里半的Sweetwater矿山和Mill;以及在西北约27英里的Bison盆地限制了ISR生产(图2)。到1980年代中期,所有这些采矿活动都停止了。Lost Creek项目于2013年8月2日投产,347.5万磅U3O8已生产到2025年12月31日,从该项目。在物业区域内的其他地方,没有常规或ISR的铀生产,也没有任何试点工厂活动。

7.0 地质环境和矿化
7.1区域地质

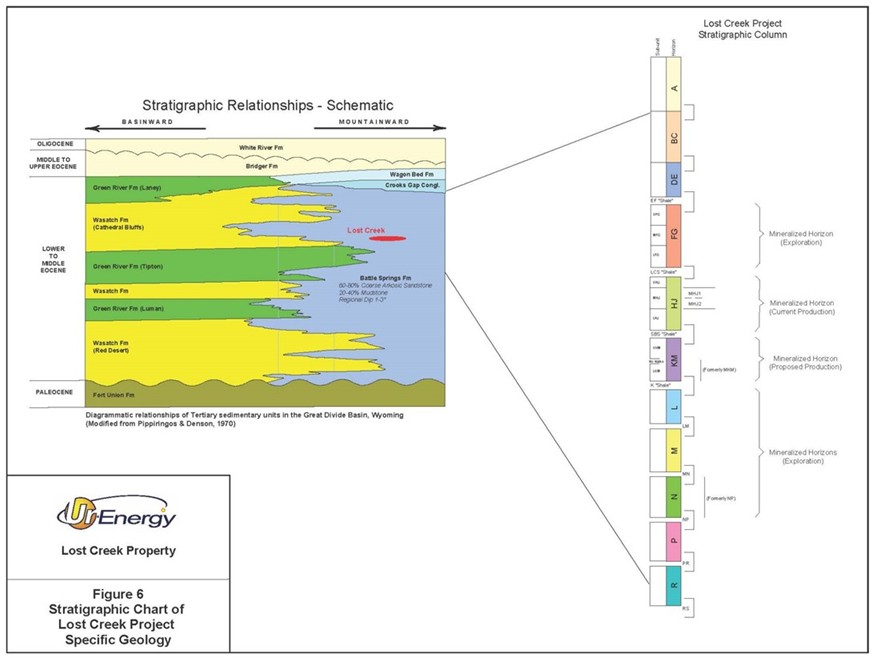

该物业位于GDB东北部,下方有高达25,000英尺的古生代至第四纪沉积物(图4和图5)。广发行连同南面的Washakie盆地组成了大绿河盆地的东半部,该盆地占据了怀俄明州西南部的大部分地区。GDB位于大陆分界线独特的发散范围内,以构造隆起或断层位移的前寒武纪岩石为界,导致内部排水和独立的水文地质系统。

广发行地质以始新世战泉地层为主。优势战斗泉组岩性为粗长石砂岩,与间歇泥岩、粘土岩、粉砂岩互层。沉积发生在一个西南向南流动的古排水系统内,为冲积河-河流扇沉积物。北面约30英里的花岗岩山脉是假定的沉积源,可能有来自火山源的轻微贡献。GDB内Battle Spring Formation沉积物的最大厚度为6,000英尺。

在该物业以西约6英里处,Battle Spring地层与Wasatch和Green River地层在一条大约15英里宽的带内(始新世)相互交织,如图4所示。Wasatch和Green River共同代表了低能的河流、湖相和洼地沉积环境,是Battle Spring组冲积扇沉积的时间当量。

与风河逆冲有关的深层区域逆冲断层发生在广发行中部深处。位移的水平分量可能大于九英里。然而,位移并不延伸到地表。此外,浅层正断层在整个广发行也很常见,一般具有优先导向

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第29页

Graphic

Graphic

表5。

先前的资源估算

日期

公司

合计
资源

平均。
等级

截止符

吨位
因素

评论

信心水平

实测

平均。
等级

表示

平均。
等级

推断

平均。
等级

10/4/1978

Texasgulf(Freeman,Limbach)1

8,246,876

0.045%

10’-0.025%

-----

-----

6,468,515

0.047%

1,778,361

0.039%

2/1/1981

美国能源部4

6,378,000

0.057%

0.03%

第31页,到位资源

不区分

2/1/1981

美国能源部4

8,908,571

0.041%

0.02%

第31页,到位资源

不区分

2/9/1981

怀俄明州Minerals 2,5,4

11,008,893

0.073%

5’-0.05%

不区分

6/5/1981

德州海湾4号

9,072,333

0.061%

5’-0.03%

多边形方法

不区分

1982年4月

Texasgulf(Mouillac & Stewart)3,8

5,715,413

0.062%

5’-0.03%

16.0

多边形方法

不区分

3/31/1989

PNC勘探-哈利韦尔5

8,072,334

0.061%

5’-0.05%

16.0

多边形方法

不区分

1996年1月

PNC勘探(F. Groth)6

7,908,605

0.05%

不区分

5/31/2005

URE(道格拉斯)7

9,021,371

0.055%

.03%,GT.30

16.0

累计GT/孔

-----

-----

8,122,287

0.055%

900,000

0.055%

6/15/2006

URE-NI 43-101(Roscoe-Postle)8,9

见总数向右

0.059%

3’-.03 %,GT.30

16.0

累计GT/孔(IND + Inf)

-----

-----

9,822,356

0.058%

1,111,380

0.076%

10/30/2006

URE(道格拉斯)10

6,787,000

0.059%

.03%,GT.30

16.0

累计GT/horizon

不区分

4/2/2008

尿素修正后的NI 43-101(Lyntek)11

见总数
向右

0.054%

.03%,GT.30

16.6

累计GT/孔(IND + Inf)

-----

-----

9,200,000

0.053%

700,000

0.066%

3/16/2011

URE-初步评估12

见总数
向右

0.055%

.02%,GT.30

16.6

GT轮廓/地平线
[仅HJ、KM ]

2,655,000

0.052%

2,568,000

0.060%

783,000

0.051%

2/29/2012

URE-Prelim Economic
评估-(Cooper & Bull)13

见总数
向右

0.055%

.02%,GT.30

16.6

GT轮廓/地平线
[全视野]

2,942,900

0.055%

2,822,400

0.058%

2,017,800

0.049%

4/30/2012

URE-初步经济评估
-(Cooper & Bull)14

见总数
向右

0.053%

.02%,GT.30

16.6

GT轮廓/地平线
[全视野]

4,198,800

0.055%

4,149,400

0.053%

2,869,100

0.049%

12/30/2013

尿素-初步经济评估
–(roughstock)15

见总数
向右

0.051%

.02%,GT. 30

16.6

GT轮廓/地平线
[全视野]

4,850,000

0.057%

3,805,000

0.048

4,740,000

0.051%

6/17/2015

尿素-技术报告–(roughstock)16

见总数
向右

0.049%

.02%,GT. 30 &. 20

16.6

GT轮廓/地平线
[全视野]

6,196,000

0.049%

3,909,000

0.047%

5,037,000

0.049%

2/8/2016

URE经初步修订
经济评估17

见总数
向右

0.048%

.02%,GT. 20

16.6

GT轮廓/地平线
[全视野]

8,028,000

0.048%

6,223,000

0.044%

7,368,000

0.044%

9/19/2022

URE Lost Creek ISR铀
Property Amended Technical
报告摘要18

见总数
向右

见总数
向右

.02%,GT. 20

16.6

GT轮廓/地平线
[全视野]

6,887,000

0.048%

5,027,000

0.046%

6,607,000

0.044%

3/4/2024

URE Lost Creek ISR铀资产,美国怀俄明州斯威特沃特县19&20

见总数
向右

见总数
向右

.02%,GT. 20

16.6

GT轮廓/地平线
[全视野]

8,446,000

0.049%

4,236,000

0.044%

6,119,000

0.043%

1.

Lost Creek-Conoco Reserves;P. Freeman,F. Limbach;1978年10月4日;Texasgulf内部报告。

2.

附录C,截至2/9/81的资源更新;未附加文件,Texasgulf。

3.

关于“主要矿物趋势”的铀矿化的地质和控制—— 1982年方案的建议;J. Mouillac和M. Stewart,1982年4月;Texasgulf内部报告。

4.

Lost Creek和Conoco铀项目,Texasgulf Minerals和Metals,Inc.;1984年1月,第31页。

5.

PNC勘探(美国),Red Desert Project,D. Halliwell,1989年3月31日,第17页。

6.

PNC的红色沙漠铀项目F. Groth的ISL可寻址储量估算;1996年1月29日;PNC的内部报告。

7.

资源评估,Lost Creek铀矿;Richard Douglas,2005年5月31日;Ur-能源美国,内部报告。

8.

Great Divide Basin Uranium Properties技术报告,怀俄明州为Ur-Energy Inc.准备;Stewart Wallis,P. Geo,Roscoe Postle,2005年6月15日,2005年10月15日修订。

9.

怀俄明州Lost Creek项目技术报告,NI 43-101为Ur-Energy Inc.准备;Stewart Wallis,P. Geo,Roscoe Postle,2006年6月15日。

10.

Lost Creek铀矿床地质报告;Richard Douglas,2006年10月30日,Ur-Energy Inc.,内部报告。

11.

修订后的NI 43-101对Lost Creek项目的初步评估,2008年4月2日,2011年2月25日修订:J. Kyle,PE,D. Maxwell,PE,Lyntek,Inc.和Stewart Wallis,P. Geo。

12.

初步评估Lost Creek Property Sweetwater County,Wyoming;D. Graves,PE,M. Yovich,PE,TREC,Inc.,and R. Maxwell,CPG,Behre Dolbear & Company(USA),Inc.;2011年3月16日

13.

怀俄明州斯威特沃特县Lost Creek财产的初步经济评估;J. K. Cooper,SME注册成员& C. L. Bull,PE,Ur-Energy Inc.,2012年2月29日

14.

怀俄明州斯威特沃特县Lost Creek财产的初步经济评估;J. K. Cooper,SME注册成员& C. L. Bull,PE,Ur-Energy Inc.,2012年4月30日

15.

怀俄明州斯威特沃特县Lost Creek财产的初步经济评估;Douglas H. Graves,PE & Steve E. Cutler,C.P.G.,2013年12月30日

16.

怀俄明州Sweetwater县Lost Creek Property技术报告,Douglas H. Graves,PE & Steve E. Cutler,C.P.G.,2015年6月17日

17.

怀俄明州斯威特沃特县Lost Creek财产的修订初步经济评估;Douglas H. Graves,PE & James A. Bonner,C.P.G.,2016年2月8日

18.

修正后的S-K 1300技术报告摘要美国怀俄明州斯威特沃特县Lost Creek ISR铀矿资产。WWC Engineering 2022年9月19日。

19.

初步经济评估美国怀俄明州斯威特沃特县Lost Creek ISR铀矿资产。WWC Engineering 2024年3月4日

20.

S-K 1300技术报告摘要美国怀俄明州斯威特沃特县Lost Creek ISR铀矿。WWC Engineering 2024年3月4日

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第30页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第31页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第32页

Graphic

Graphic

从东到西。这些断层较为局部性,似乎是盆地构造史上的晚期事件。投掷通常小于200英尺,通常在25到50英尺的量级,如Lost Creek断层所示,下文将讨论。GDB内部的地层一般向西和西南呈现一到三度的缓降,在盆地边缘的一些地方增加到20度之多。始新世晚期的温和褶皱伴随着晚期区域逆冲;因此,在战斗泉组内存在广泛的背斜和向斜褶皱。与浅层正断层相似,褶皱轴一般呈东西走向。

7.2项目地质

GDB中的铀矿床主要在Battle Spring Formation中发现,Battle Spring Formation是财产资源的宿主。Lost Creek矿床内的岩性包括大约60%至80%的固结不良、可达50英尺厚的中等至粗长石砂层,以及20%至40%的互层泥岩、粉砂岩、粘土岩和细砂岩,每个通常都小于25英尺厚。这一岩性组合在Battle Spring组感兴趣的整个垂直剖面中保持一致。图6描绘了该物业的广义地层,图7展示了代表整个物业的Lost Creek项目的类型日志。

物业内露头专为战泉阵型。由于地层的易碎性,这在很大程度上是作为土壤下的子作物发生的。地层的冲积扇起源产生了一个复杂的地层状态,在整个属性中细分为几个以砂岩为主的厚层,中间有被命名的泥岩(图7)。

7.3地层学

下面提供的是对该物业的每个命名地层单元或“层位”的简要描述。岩性和厚度的描述应该被认为是泛化的,在地表以下(bgs)可以遇到给定层位的深度可能会因区域地层倾角和正常断层引起的位移而有很大差异。图8a和8b展示了MMT和EMT内这一地层序列的横截面视图。这些横截面的位置如图9所示。

DE Horizon – DE Horizon在该物业的北部和南部局部不存在,已被侵蚀移除。这个层位由一系列砂层和不连续的粘土/页岩单元组成。在Lost Creek项目的部分区域,没有较低的页岩边界,因此DE Horizon的砂层与底层FG Horizon的砂层垂直聚结。在Lost Creek项目中,该单元的顶部从80到200英尺bgs不等,在整个断面存在的地方大约有80英尺厚。

EF页岩– DE的下方是EF页岩区间。可表征为泥岩或粘土岩,通常与淤泥和砂层互层。由于DE和FG砂的聚结性质,该单元并不总是存在。

FG Horizon –在Lost Creek项目中,FG Horizon的顶部发生在大约150至300英尺的深度。bgs。FG Horizon的总厚度约为160英尺。FG一般由细粒至粗粒的arkosic砂层组成,薄薄的

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第33页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第34页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第35页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第36页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第37页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第38页

Graphic

Graphic

细砂、泥岩、粉砂岩不连续层段。分层来看,FG Horizon细分为上FG(UFG)、中FG(MFG)和下FG(LFG)。FG在Lost Creek和LC East项目中都含有大量可测量的铀矿化。

Lost Creek Shale(LCS)– FG Sands的底层是LCS。LCS在整个物业是连续的,厚度从5到45英尺不等。典型地,这个单元的厚度为10到25英尺。其岩性以粉质泥岩和致密粘土岩为主。它通常包括粉砂岩,局部可能是砂质或含有薄薄的透镜状砂岩。

HJ Horizon – HJ Horizon是Lost Creek项目铀生产的主要目标,是MMT和EMT中铀的主要宿主。HJ Horizon被细分为四个子单元:Upper HJ(UHJ)、Middle HJ1(MHJ1)、Middle HJ2(MHJ2)和Lower HJ(LHJ)。这些次单元一般由径粒状的长石砂组成,局部具有细砂、粉砂岩和泥岩的较薄的不连续间隔。同样,四个子单元被局部连续的泥岩和粉砂岩隔开。铀矿化的大部分存在于两个MHJ子单元中。HJ Horizon的总厚度从120到140英尺不等,平均约为130英尺。HJ Horizon的顶部在Lost Creek项目的MMT范围内约为300到450英尺bgs。在LC东项目的EMT内,地平线向北相当浅。

Sage Brush Shale(SBS)– HJ Horizon下方是SBS。在Lost Creek项目内,这种页岩的顶部从450到550英尺不等。bgs。SBS横向广泛,厚度从5到75英尺不等。SBS的岩性是典型的粘土岩和泥岩,有互层淤泥和薄砂岩。

KM Horizon – KM Horizon出现在SBS下方。KM地平线一般为粗砂岩,有不连续的细砂岩和泥岩层段。KM也进一步细分为Upper KM(UKM)和Lower KM(LKM)。KM Horizon是Lost Creek项目内很大一部分矿化的宿主,因此是一个潜在的生产含水层。它还在EMT内托管LC East项目的资源。KM Horizon的顶部在Lost Creek项目内通常在450至600英尺bgs之间,但在LC East项目的北部仅有大约300英尺bgs。

L、M和N视界–这些视界被URE统称为“深层视界”,发生在KM视界正下方300至350英尺的间隔内。它们由与HJ和KM地平线相同的岩性组成。它们仍然是勘探的目标。个别地,每个约100英尺厚,由多个、堆叠的、粗砂组成,通常由相对较薄的、不连续的页岩带分隔。

东西向正断层在广发行的中部地区很常见。这些似乎都是相对后期的结构调整的产物。这些断层的最后一次位移是后成矿,并抵消了铀矿床。Lost Creek项目内的MMT被一个正常断层系统一分为二,简称Lost Creek断层,由两条断层组成,大致平行,呈东北偏东至西南偏西走向。最东端的主断层向南下沉,最大位移约为80英尺。一个次生断层位于MMT西部沿线,位于与其平行的最东端断层以南800至1,600英尺处。这条最西端的断层显示相反位移,向北向下倾覆,最大

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第39页

Graphic

Graphic

位移约50英尺。两个断层两侧的水泵测试和监测表明,断层平面在HJ地平线范围内被有效密封,因此代表了水文障碍或边界条件。井田规划考虑了Lost Creek断层,迄今为止尚未对产量产生重大影响。

在LC East项目的南部部分也发现了断层,这些断层的位移范围为40英尺至80英尺,可能与Lost Creek断层有系统关联。由此产生的许多这些断层上的相反位移产生了地垒和地堑特征,这些特征在该物业的部分区域是局部的。这些断层的存在将是LC East生产规划考虑的问题,但与Lost Creek断层一样,它们不被视为重大障碍。已在该物业内发现其他重大故障,但距离足够远,对计划生产的影响微乎其微。

7.4Lost Creek财产的矿化

Lost Creek项目和毗邻项目的矿化发生为滚动前沿型铀矿床。

成矿作用发生在始新世战泉组内的砂层。该矿区最重要的矿产资源出现在HJ和KM Horizons这两个主要地层层位内。HJ Horizon包含目前确定的大部分矿产资源,并托管当前的生产区。如前所述,HJ地平线被细分为四个地层子层位,这些子层位也用于资源报告。铀矿化的最高丰度出现在MHJ1和MHJ2亚层位。反过来,每个亚层位可能由多个矿化滚动前沿组成。HJ地平线作为一个整体,在大约130英尺的地层间隔内包含多达11个单独的滚动前沿。

KM Horizon位于HJ Horizon的下方,包含额外的重要矿化,这些矿化将在Lost Creek矿山计划的后期成为未来生产的目标。KM Horizon的矿山批准已经并将通过修改矿山许可证和许可证来解决。迄今为止,在KM地平线上,在大约100英尺的地层间隔内,共发现了九个单独的滚动前沿。

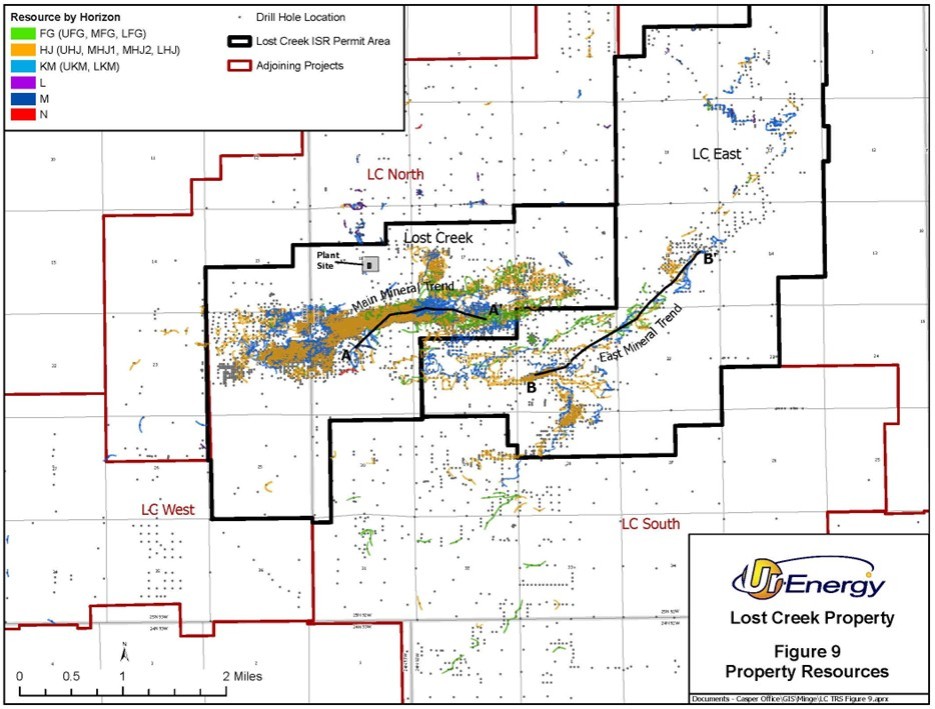

目前在该物业中作为开采目标的矿产资源发生在两个主要趋势内。在Lost Creek项目中,资源集中在长约三英里、宽约500至2000英尺的东西向MMT(图9)。在底层KM Horizon和上覆的FG Horizon内也发现了采矿目标矿化。

第二个具有重要意义的矿化趋势,即EMT,是通过LC East项目内的历史钻探确定的(图9)。尽管在地质上相似,但它似乎是与MMT分离且独立的趋势,并被认为是不同矿化系统的产物。EMT假定是一个广义的东北-西南方向,延伸约六个半英里,宽度为500至1,500英尺。与MMT一样,已知的矿化主要发生在HJ和KM视界。在FG Horizon中也发现了重要事件。

对历史和URE钻探数据的地质评估已导致确认该物业内有许多额外的铀矿点。在所有项目区域内都进行了先前作业人员的历史勘探钻探。此外,URE还进行了

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第40页

Graphic

Graphic

LC North、LC South和EN项目的勘探钻探加上LC East的有限勘探钻探。

在整个物业中,在比KM更深的层位上也发现了矿化,即所谓的深层位(L、M和N)。最近和历史上的钻孔数据证实了在这些层位中具有当地确定的推断资源的多个滚动前沿。URE预计未来将进行勘探钻探,以进一步确定这些地层层的资源潜力。

对感兴趣区域的矿物学进行了薄切片和X射线衍射分析研究。矿物学分析于1979年由Russell Honea(Honea,1979a和b)进行,2007年由Hazen Research,Inc.(Hazen Research)(Hazen,2007)对来自岩心的样品进行。结果表明,铀主要以矿物棺石(硅酸铀)的形式出现,其形式为微米至亚微米大小的包裹体,散布在间隙粘土中和上面,可能被阳离子交换吸收;还密切穿插在一些黄铁矿中,并作为石英和黑云母上的部分涂层。还发现了少量的铀矿(氧化铀)和brannerite(氧化铀-钛矿)。富粘土组分以绿土(蒙脱石)为主,少量高岭石。

Hazen Research的分析得出结论,由于砂岩的松散性质和浸润剂通过蒙脱石粘土的预期扩散,铀应该可以通过ISR操作进行回收。可回收性已通过浸出测试和生产前十年的生产结果得到证实。

8.0 存款类型

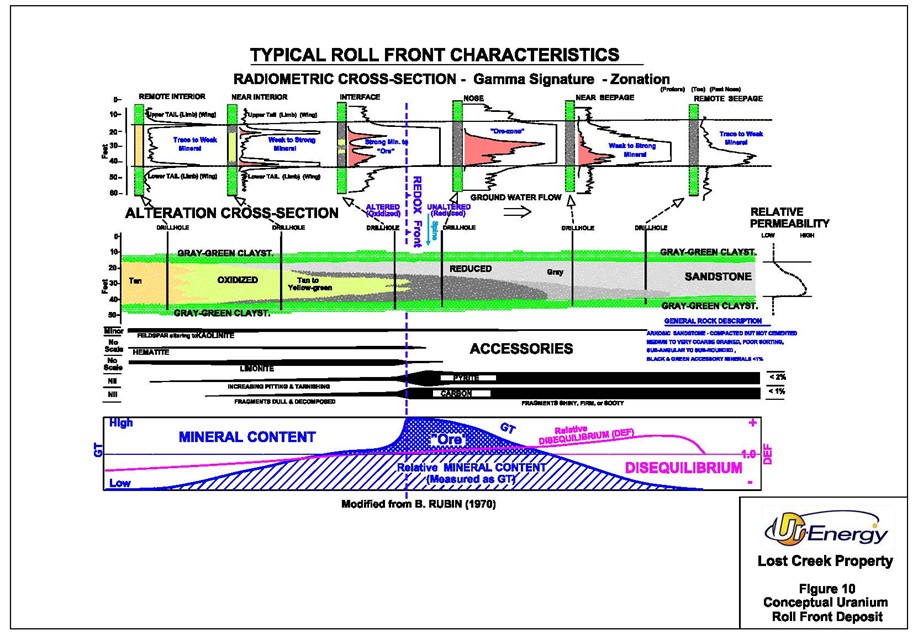

在整个矿区发现的铀矿化以滚动前沿型矿床的形式出现,在怀俄明州其他第三纪盆地观察到的大多数方面都很典型。图10示意性地展示了一个典型的滚动前部铀矿床的几何形状和矿物学模型。滚动前缘沉积物的形成在很大程度上是在有利的地球化学条件下发生的地下水过程。滚动前沿最有利的主岩是大型含水层系统内的透水砂岩。互层泥岩、粘土岩和粉砂岩通过聚焦地下水流动,常在形成过程中存在和辅助作用。

成矿的几何形状以蚀变界面处的经典卷前“C”形或月牙形构型为主。锋面的最高等级部分出现在一个被称为“鼻子”的区域,位于蚀变锋面正前方缩小的地面范围内。在鼻子前面,在解决方案前沿的前沿,铀的数量在“渗流”区域内逐渐减少到贫瘠。在氧化(蚀变)地面的“鼻子”后面,是被称为“尾巴”的弱矿化残余物,由于与页岩或其他渗透率较低的岩性相关联,这些矿化残余物抵抗了向鼻子的再流动。尾矿通常不适合就地回收,因为铀通常位于强烈还原或不可渗透的地层内,因此很难浸出。

该物业内的铀来源是投机性的。Boberg(2010)认为,怀俄明州铀省这一部分的来源是曾经覆盖盆地的含铀渐新世火山碎屑的浸出以及风化和

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第41页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第42页

Graphic

Graphic

花岗岩山脉(GDB以北)的含铀太古代花岗岩的浸出,这也代表了构成Battle Spring组的arkosic砂岩的来源。

经过覆盖的厚层火山碎屑物质序列的含氧地表水可能浸出了金属,包括铀。这些富含金属的流体可能还从构成含水层的arkosic砂层中浸出了额外的铀。富集、氧化的流体随后进入盆地内的区域地下水系统,并通过含水层向下倾角迁移,成为称为溶液前沿的大型氧化地球化学单元。

铀在地球化学单元的前缘以滚动前部沉积物的形式沉淀,在那里输送水遇到了宿主砂土内减少的地球化学环境。当地下水通量被古通道水平聚焦或被潜水池垂直聚焦时,铀的数量会增加。这些条件的连续性在还原-氧化(氧化还原前沿)界面产生了显着的铀积累。此外,向界面持续供应氧气导致还原地层退化,并导致氧化还原界面向下梯度迁移,从而重新调动与之相关的铀。以这种方式,铀矿床随着地质时间缓慢向下倾斜迁移。

宿主砂中的还原环境一般是由地层内的碳质物质或源自深层烃源的泄漏还原气体诱发的。黄铁矿本质上与两者相关,是减少环境的重要指标。还原砂岩通常是一些灰色阴影,代表矿化前的区域框架。还原环境随后被氧化溶液前沿的通过所改变。蚀变通常涉及将黄铁矿和其他含铁矿物氧化为赤铁矿或褐铁矿/针铁矿以及破坏碳质材料。因此,改变(氧化)的沙子通常颜色偏红或偏黄。滚动前沿内的矿化带在大小和形状上变化很大,但在地图视图中通常是长的、狭窄的和弯曲的。矿化趋势的总长度可能会延伸几英里。通常,一个矿床或矿化趋势将由多个垂直堆叠的滚动前沿组成。

单个防滚锋的典型宽度一般为25到100英尺。然而,在多个堆叠锋的情况下,复合宽度可能有几百英尺宽。单个防滚锋的典型厚度大致为5到25英尺,多个垂直堆叠的锋的复合厚度可能会占据多达200英尺。

如上所述,整个物业的MMT、EMT和延伸趋势是大的区域地球化学蚀变系统的产物,这些系统导致在还原-氧化界面形成多个、堆叠的滚动前沿的复杂复合。滚动前缘模型和相关矿化趋势是规划勘探和开发计划的基础。

9.0 勘探

URE并无对该物业进行非钻探勘探调查。然而,历史和URE勘探、划定和开发钻探的广泛清单如表4所示,并在图9中进行了描述。财产边界内的现有铀资源是使用本表中的数据估算的,包括使用历史井下

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第43页

Graphic

Graphic

电测井、岩性测井、钻孔位置图、矿化钻孔截距汇总及钻孔勘测坐标。第12节(数据核实)和第14节(矿产资源估算)介绍了核查和利用这些历史数据所使用的程序以及本次评估的结果。

9.1水文地质学

由于大陆分界线出现分歧,在GDB东北部,盆地水文闭合,所有地表水都排入盆地内部。现有数据表明,盆地内的地下水主要流向盆地内部(Collentine,et al.,1981 and Welder,G.E. and McGreevey L.J.,1966)。

大部分的地表水是来自降水或融雪的径流。它迅速渗入渗流带,并为浅层地下水补给,蒸发,或通过蒸发蒸腾被植物消耗。物业区域下方的战泉组内最浅含水层无围堰,固结不良,分层不良。浅水地下水位通常为80至150英尺bgs。

绿山位于该物业以北约15英里处,是GDB东北部含水层的主要补给区(Fisk,1967)。Rawlins隆起、Rock Springs隆起和Wamsutter拱门,分别位于该物业的东部、西南部和东南部,也被确定为GDB内含水层的主要补给区(Fisk,1967)。Battle Spring/Wasatch含水层系统的主要泄流区域是靠近盆地中心的一系列湖泊、泉水和普拉亚湖床。盆地该部分第三系含水层系统内的地下水电位标高一般在陆地表面附近。

Battle Spring Formation覆盖了GDB东北部的大部分地区,包括该地区的所有地区。它被Collentine(Collentine,et al.,1981)认为是第三纪含水层系统的一部分,这被视为GDB内部感兴趣的水文地质序列。这一区域含水层系统包括横向等效的Wasatch组(向西和向南)以及下伏的Fort Union和Lance组(图5)。第三纪含水层系统的基部以刘易斯页岩的顶部为标志。刘易斯页岩通常被认为是一个区域性的避水层,尽管这个单元确实从GDB内不同地点以及Washakie盆地南部的砂岩透镜中产生了有限的水。比刘易斯页岩更深的单位通常太深,无法为供水进行经济开发,或者总溶解固体浓度升高,使其无法用于人类消费。这方面的例外情况可以在盆地的最东部边缘找到,距离该物业数十英里,那里的一些下白垩纪和较老的单元从浅水深处提供了相对较好的水质。

较浅的含水层系统可以成为GDB内重要的供水含水层,包括第四纪和上第三纪含水层系统。较浅的含水层系统仅在局部地区是重要的地下水来源,通常是在没有战斗泉组的盆地边缘。第三纪之下的含水层系统包括Mesaverde、Frontier、Cloverly、Sundance-Nugget和古生代含水层系统(Collentine,et al.,1981)。在GDB东北部,这些含水层系统仅在罗林斯隆起等结构性高点附近的露头附近是重要的水源;在其他地方,它们太深了。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第44页

Graphic

Graphic

GDB东北部范围内感兴趣的区域水文单位从最深到最浅(见图5)包括以下:

Lewis Shale(第三纪含水层系统和白垩纪Mesaverde含水层系统之间的aquitard)。
Fox Hills组(白垩纪)。
Lance组(第三系含水层系统)。
Fort Union组(第三系含水层系统)。
Battle Spring组-Wasatch组(第三纪含水层系统)。
未分化的第三纪地层(上第三纪含水层系统,包括Bridger、Uinta、Bishop Conglomerate、Browns Park、South Pass)。这些单位不在物业内。
未分化的第四纪矿床(第四纪含水层系统)。

物业内感兴趣的水文地层单元的命名与物业的地层层位名称同义(图6)。Lost Creek项目区内地下水最浅的出现发生在DE Horizon基地附近。然而,DE Horizon并未在该物业的所有部分饱和,也未被定义为地下水单元。DE下方是FG Horizon,这是第一个主要的饱和机组。FG Horizon的基底砂单元被指定为底层HJ Horizon的上覆含水层。

9.1.1液压性能

在Lost Creek和LC East项目内进行了许多水文地质测试,以证明HJ和KM Horizons具有足够的透过性,可以让浸润剂流过生产区并溶解铀矿物。

一个长期的泵试验和几个较短期的泵试验(Petrotek Engineering Corporation,2007,2009,2013)(Hydro-Engineering,2007),加上为Texasgulf(Hydro-Search,Inc.,1982)进行的泵试验,被用来评估感兴趣的含水层的水文特性,评估围护单元的水文特性,并通过Lost Creek项目评估对Lost Creek断层水文系统的影响。
2011年,进行了水文调查,以支持拟议的修正申请,将RA3内的KM Horizon纳入当前的州和联邦许可。在RA3的KM Horizon,在Lost Creek断层以南的一口泵井完成了区域泵测试。测试的目标是:1)评估水文含水层特征,2)演示KM Horizon泵井与周围监测井之间的水文通信,3)评估水文边界的存在,以及4)演示KM Horizon与上覆和下伏层位之间的隔离,足以进行ISR采矿。测试结果表明:1)两个底层L和M地平线之间不同数量的液压通信,从而表明KM地平线是液压连接的,2)在上覆HJ中的回撤响应

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第45页

Graphic

Graphic

Horizon和最下层的N Horizon较小,3)Lost Creek断层充当局部流动屏障,作为较低渗透率的区域。
2012年,在RA3的KM Horizon完成了“5点”水文测试,补充了2011年进行的区域抽水测试。测试的目的是评估KM Horizon(潜在生产区)与底层L、M和N Horizon以及上覆HJ Horizon之间在模拟典型商业规模五点生产模式的油井格局内的水力通信水平。在KM地平线进行的水文测试表明,两个底层L和M地平线之间有不同数量的水力通信,证实这些层位是液压连接的。根据迄今为止的水文测试结果,预计可以通过操作实践、详细监测和工程操作来管理KM地平线与上覆和下层之间的次要通信。
2013年,在MU2进行了一次小型水泵测试,目的是评估HJ地平线与上覆和下伏层位之间的水力通信水平,重点是历史勘探钻孔在跨含水层通信中可能发挥的作用。基于在上覆和底层层位观测井中观察到的最小响应或缺乏响应,废弃的历史勘探钻孔看起来是密封的,没有在测试区域的层位之间提供流动管道。
在LC东项目区,URE将26口监测井安装到FG、HJ、KM和N层各个区域。2013年,使用这些井进行了区域液压泵测试。为评估含水层特征,在HJ地平线进行了两次泵测试,在KM地平线进行了三次测试。结果表明,HJ和KM地平线之间没有可测量的水力通信,以及与底层N地平线之间没有可测量的水力传导率。初步发现表明,测绘的断层不是封闭的,而是充当低流边界。泵的试验结果表明,HJ和KM Horizons对于ISR操作具有足够的透过率。

液压性能与其他成功的ISR操作时的液压性能一致。虽然迄今为止观察到的生产井流量证实了非常好的含水层特征,但注入能力是最终井场产量的限制因素。自2013年8月以来,LC已成功运营Lost Creek矿。这进一步证明了含水层是适合于生产ISR的。

此外,还对Lost Creek项目的核心样本进行了几次实验室测试,以确保使用可接受的浸出剂的浸出性。测试结果证明了浸出性以及渗滤液中产品污染物的最小存在。在LC East项目,额外的基线监测井安装已于2012年完成。这些都表明,LC East南部的静态地下水位和水文地质条件与Lost Creek项目相似,适宜进行ISR提取。然而,在该物业的北部极端,地层相当浅,以至于HJ地平线内的矿化存在于无限制地下水位下

可能导致ISR提取难度的条件。该地区潜在的采矿活动集中在KM Horizon,该区域仍处于适当密闭的地下水条件下。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第46页

Graphic

Graphic

9.1.2QP对结果的评论

泵测试结果为项目水文地质提供了充分的表征,证明该物业在允许的井场内进行ISR作业具有足够的地质限制和透过率。QP认为,为了监管和高级别运营目的,已经进行了充分的含水层测试,以确定该物业的特征。采矿许可证和材料许可证都需要额外的、矿山单位规模的含水层测试,以确认过去的工作并帮助未来的井场设计。

9.2岩土数据、检测、分析

由于成功的ISR作业不需要实际挖掘覆盖层,因此URE没有完成进一步采矿作业的岩土工程。唯一已完成的岩土分析是支持安装加工厂和废水封存池。这项研究的结果得出结论,加工厂和废水封存池的建设可以继续进行,这些设施已经建成。

9.3不平衡

从伽马数据得出的铀值被称为“辐射测量”值,并假定为等价(eU3O8)到真实的铀值,如果存在平衡。换言之,当辐射EU的比率3O8到真正的化学U3O8是1:1。这可以通过获取矿化地层的物理样本并对其铀含量进行实验室分析来确定;或者通过现代测井方法,包括快速裂变中子测井(PFN)。然后将由此得出的真实铀含量与基于每矿化截距的GT的辐射值进行比较,该比率被认为是该铀截距的不平衡因子(DEF)。

URE在第14节(矿产资源估算)中用于开发矿产资源估算的铀含量主要来自辐射地球物理测井(伽马测井),据此,在假设辐射平衡的情况下解释铀含量。这种解释方法的理由说明如下。

滚动前沿沉积物中的不平衡成为一个问题,主要是因为在滚动前沿形成过程中可能会重新调动铀,或者可能被现代浅层氧化性地下水分散。每种情况都可能导致铀从其发射γ的子产品中分离出来,最显着的是铋同位素214(214Bi),这是用总伽马测井测量最强的同位素。由于铀的存在传统上是使用伽马测量来检测的,因此不平衡条件可能会导致对铀值的错误估计。

对Lost Creek项目中MMT内部的不平衡进行了广泛研究。对2005年至2010年期间由URE进行的历史钻探和钻探的选定矿化带的岩心进行了一英尺深度层段化学铀的分析。已将实验室结果与伽马测井得出的矿化值进行了详细比较。

此外,PFN技术可用于Lost Creek项目钻探活动长达十年。PFN工具通过就地提供铀的直接井下分析

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第47页

Graphic

Graphic

裂变235高能中子发射引发的U。PFN测井的输出与伽马测井工具的输出格式大同小异。对每种方法报告的矿化情况进行了比较,并在每铀截距的基础上进行了详细评估。对于任何给定的截距,GT值都是从gamma和PFN数据中得出的。然后将DEF报告为GT值的比率:PFN GT ≤ Gamma GT。因此,与伽马相比,大于1.0的值表示化学富集,小于1.0的值表示化学消耗。

几乎所有地层层位和滚动前沿区内的铀截获物都已通过PFN测井进行了现场测试。PFN采样方法在第11.1节(井下地球物理测井)中讨论。在整个物业中,在URE钻出的所有钻孔中,大约13%的钻孔是使用PFN技术记录的。

对核心和PFN结果的详细评估表明,Lost Creek项目中的MMT整体处于平衡状态。对数据的统计分析显示,该矿床呈现出与相对稳定的滚动前部矿床相一致的不平衡特征,包括在绝大多数资源所在的鼻部和渗流带的缩小相中常见的轻微化学富集。相反,在正面后面的氧化相中可以识别出显着的耗竭。用MMT中的PFN分析的所有重要铀截获量的统计平均值产生了总体正DEF,或适度浓缩。尽管如此,URE采用的资源估算方法仍然假设均衡(或DEF为1.0),以保持保守的观点。

10.0 钻探
10.1历史钻探

1960年代中期,在构成该物业的一般区域内开始了重要的铀勘探。在1960年代后期,几家公司进行了早期的区域钻探作业,包括Climax、Wolf Land and Exploration(Inexco)、Humble Oil和Conoco Minerals。Climax在康菲石油公司“A项目”以西拥有主权,但在上世纪70年代初仅对其进行了粗略的勘探。到了上世纪70年代中期,勘探钻探主要由Texasgulf和Conoco Minerals进行。

直到1996年,PNC勘探公司在MMT区域内进行了有限的充填勘探钻探和地质评估,然后于2000年出售了该物业。在2005年URE收购Lost Creek项目之前,未进行任何其他勘探活动。

URE拥有所有已知的历史钻探数据、地图以及来自Conoco、Texasgulf和PNC勘探活动的报告。这包括:

地球物理测井(包括伽马测井),
大多数孔洞的切割样品和岩心说明,铀拦截数据库,
位置图和钻孔位置坐标、地质解释图、
地质和资源估算报告、冶金报告和
化学分析。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第48页

Graphic

Graphic

10.1.1Lost Creek项目:钻探历史

Lost Creek项目现已投产。此外,后期勘探开发工作的不同阶段将继续进行。

1966-1976年期间,在目前的Lost Creek项目区域内进行的钻探包括由康菲石油、Climax和Inexco等几家公司提供的大约115个大间距勘探钻孔。
Texasgulf从1976年到1982年进行了广泛的勘探作业,包括412个钻孔,其中401个是勘探孔,11个是监测井和抽测井。
PNC勘探从1987年到1992年勘探了Lost Creek项目区,完成钻孔36个。
PNC于2000年将这些物业出售给了New Frontiers Uranium,LLC。2005年URE收购该项目时,共钻探552个钻孔,11口监测和试泵井。这些泵试井随后在被URE收购之前被封堵和废弃。MMT得到了很好的识别,并在不同程度上得到了信任。
10.1.2LC East项目:钻探历史

许可和许可的LC东项目在过去已经广泛钻探,可以认为处于北部勘探的中后期到南部的前期开发阶段。

最早的钻探是由Inexco于1967年开始的,后来康菲石油公司于1969年加入了一家合资企业。还有,1967年赫克拉矿业在目前的LC East项目上钻了一个勘探孔。
康菲石油公司继续钻探该物业直到1977年。到那时,已钻出约916个勘探孔,包括13个岩心孔。已发现丰富的显着铀矿化,并确定了明确的矿化趋势,目前称为EMT。
1978年,Texasgulf继续确定了这一趋势,在1981年之前又钻探了126个勘探孔,其中包括三个非常浅的目标(小于150英尺)的岩心孔。
目前的LC East项目的部分区域是在1987-1990年由PNC勘探进行勘探的。他们结合在Lost Creek项目的MMT上的活动,在目前的LC East项目内钻了21个洞。
在2005年被URE收购之前,在目前确定的LC East项目范围内已钻探了1,063个勘探孔,总计钻井面积为474,994英尺,其中包括1口水井,该水井已被废弃。钻探深度平均为446英尺。
10.1.3LC North项目:钻探历史

LC North项目目前处于前期到中期勘探阶段。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第49页

Graphic

Graphic

有记录以来最早的勘探是1967年由赫克拉矿业和Wolf Land and Exploration公司进行的几个大间距‘野猫’钻孔。紧随其后的是上世纪60年代末和70年代初,康菲石油、Inexco和Climax进行了更多的‘野猫’钻探。康菲石油公司还在几个感兴趣的地区进行了一些大间距的围栏线钻探。在20世纪70年代末和80年代初,作为他们计划的一部分,Texasgulf进行了一些中等到宽间距的钻探。在此时间范围内,Minerals勘探公司和Wold Nuclear还对该物业进行了少量钻探。
在URE收购之前,已在LC North项目内钻了175个勘探孔。钻探深度从100英尺到1200英尺不等,平均600英尺。
10.1.4LC South项目:钻探历史

LC South项目目前处于勘探中期阶段。

有记录以来最早的勘探是Wolf Land and Exploration在1967年的几个大间距‘野猫’钻孔。1970年至1975年间,康菲石油公司在目前的LC South项目内钻了几百个洞。Minerals勘探公司也于1969年在他们控制的部分土地上钻了几个洞。在1980年和1981年,Texasgulf将钻探活动扩展到目前的LC South项目区域,大约有150个钻孔。
LC South项目的南部部分由Minerals勘探公司于1982年进行了广泛的钻探。钻了大约101个孔,平均深度为230英尺。
在被URE收购之前,在目前的LC South项目范围内钻了488个勘探孔。历史钻探遇到了许多矿化趋势,这些趋势主要通过围栏线钻探进行调查。
10.1.5LC West项目:钻探历史

LC West项目仅有有限的历史钻探,仍处于早期勘探阶段。

LC West项目内共有68个历史钻孔(约44,480英尺)。Wolf Land and Exploration在1967年钻了几个大间距的洞,随后康菲石油公司在1970年代初钻了几个洞。1976年至1981年间,TexasGulf在该项目的部分区域钻了大约33个勘探孔。最后,Minerals勘探公司钻了大约20个孔。
10.1.6EN项目:钻探历史

EN项目目前处于前期探索阶段。

在被NFU Wyoming,LLC收购之前,现在的EN项目内的勘探完全由大间距的历史钻探组成。在1960年代后期至1970年代中期,几家公司,主要是康菲石油公司和Humble Oil(埃克森美孚),钻探和记录了大约67个钻孔;Kerr-McGee和Teton Exploration的贡献较小。已知最早的勘探是在1967年由Wolf Land and Exploration进行的。1970年代后期之后几乎没有任何活动发生。URE已在EN项目上钻了14个勘探孔。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第50页

Graphic

Graphic

10.2由URE钻探

URE和早期的所有者已经对该物业进行了广泛的演练计划,如表4所示。这次钻探的数据构成了目前大部分矿产资源估算的基础。

自2023年12月31日以来,URE将重点放在MU1第2阶段划定和生产活动、安装剩余的MU2集管房、在RA4、MU5、RA7、RA8进行划定钻探以及在MU5监控油井安装。

MU1阶段2的钻探包括56个划定孔,以进一步确定资源。设计总库10口,打完所有伴生注采井,共计631口注采井。此外,还安装了84口监测井,以监测上覆、生产和下伏层位。

在MU2中,剩余的10座标头房建设完成并投入使用,使标头房总数达到15座。为支持资源测绘和最终井场格局设计,钻探了约28个划定孔,安装了约557口注入井和生产井。此外,还安装了三口监测井,以加强上覆和下伏含水层的覆盖范围。

在RA4中,钻了大约212个划定孔,以进一步确定矿物趋势。未安装监测井。

在MU5中,大约钻了831个划定孔。安装了监测环和内部监测井群,共计约169口井。MU5在2024年10月至2025年12月期间共完成了五个核心孔。

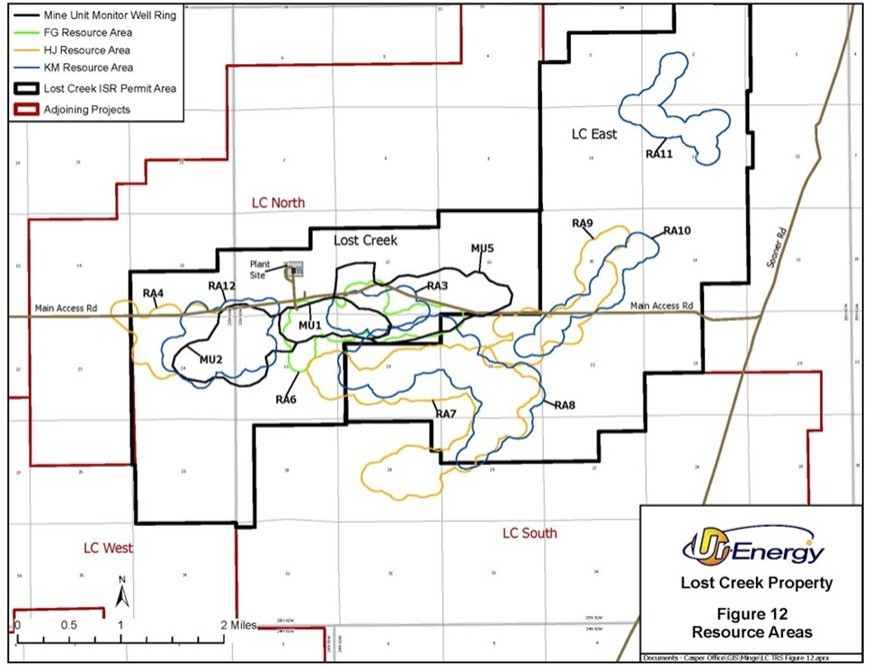

RA7和RA8分别在HJ和KM层位内部分重叠和覆盖成矿。这一区域共钻出76个划定孔。

截至2025年12月31日,URE已在Lost Creek项目范围内钻了6,011个孔。URE现已在该物业共钻出6,678个钻孔及水井,合共3,838,453呎(表4)。

QP没有发现任何可能对本报告中提出的资源估计的准确性和可靠性产生重大影响的钻探、取样或回收因素。

11.0 样本编制、分析和安全

在露头没有发现该物业的矿化,因此,矿化的测试仅通过钻探完成。同样,几乎所有铀含量的测量,或“采样”,都是通过从钻探活动中得出的三种方法中的一种或多种来完成的:

1.

向下钻孔伽马测井:这种方法是最常见的,提供了矿化信息。在物业上钻的每一个洞都是伽马记录的。伽马测井是对铀含量的间接测量。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第51页

Graphic

Graphic

2.

PFN测井:已使用PFN工具对选定的矿化层段进行了测井。该方法提供了铀含量的直接井下测量,作为伽马测量的补充和确认。

3.

取芯:仅有一小部分钻孔取芯。对岩心的实验室分析提供了关于铀含量以及宿主地层的物理、矿物学和化学特性的信息。

11.1井下地球物理测井

URE及其前身在该物业上完成的每个钻孔都使用井下电子探头进行了地球物理测井。URE地球物理测井数据是使用公司拥有和运营的测井装置获得的,该装置使用的技术最初由德克萨斯州纳科多奇斯的GeoInstruments,Inc.开发,或由合格的独立承包商俄克拉荷马州塔尔萨的Century Geophysical开发。井下测量包括伽马测井、单点电阻、自电位和孔偏。

对测井装置的质量控制是通过怀俄明州Casper美国能源部(DOE)测试坑(已知源浓度)的测井装置校准进行的,每月不少于一次。使用行业既定程序进行校准。URE维护详细的校准记录。URE雇用的测井承包商被要求以相同的方式和类似的时间表进行校准。此外,URE的伽马工具的可靠性已经通过对几个钻孔进行多次重复测井;以及对几个钻孔进行重复测井来进行测试,这些钻孔也是由独立承包商进行测井的。

伽马测井提供的数据是对母岩中铀含量的间接测量。伽马辐射测量数据以十分之一英尺的深度间隔收集。测井单元软件使用DOE算法将以每秒计数(CPS)计量的伽马射线读数转换为报告为当量百分比铀(% eU3O8).结果以二分之一英尺为增量报告。然后通过应用预先确定的品位截止值来定义矿化层段(铀截止区),以报告:

厚度每个矿化带的面积(英尺)。伽马原木的矿化厚度被认为是真实厚度的准确表示,因为地层基本上是水平的,钻孔实际上是垂直的,
平均等级各厚度区间内(% eU3O8),
深度(bgs)到截距顶部(ft.),并
GT:计算为每个截距区间的平均品位乘以厚度(% ft.)(通常不含单位表示)。

PFN测井被认为是真实铀浓度的直接测量(% U3O8),并用于验证先前伽马测井报告的铀截获量的等级。

PFN测井是通过井下探头以与伽马测井大致相同的方式完成的,但只记录了矿化层段加上上方和下方的缓冲层段。在审查了每个钻孔的伽马测井后,URE现场地质学家将根据伽马截距的GT(GT ≥ 0.10)确定是否有任何截距需要PFN测井。如果由现场地质学家选择,并且如果PFN工具在合理的时间范围内可用,则PFN记录了该钻孔。因此,PFN结果仅被用作对伽马派生结果的确认,而不是作为它们的完全替代或重复。截止到2017年,URE在该物业上钻的所有孔中约有13%是PFN

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第52页

Graphic

Graphic

已登录。PFN的质量控制在DOE测试坑中以类似于上述伽马工具的方式进行。对于PFN测井在几次钻探活动中的确认结果感到满意,URE决定在该工具的NRC许可证的第一个期限到期时停用该工具,因为维护该工具的费用和行政努力没有成本效益。

11.2取芯

从该物业的URE钻出的大约百分之一的孔中获得了岩心样本。岩心孔位于先前钻孔的紧密偏移位置,显示出感兴趣的铀截获。感兴趣的孔内的选定间隔由采用15英尺长、分管式岩心桶的泥浆旋转式钻机取芯。核心回收率约为95%。核心被详细描述并在现场拍摄。此外,用手持闪烁仪在实地以半英尺的间隔扫描核心,以识别出更高放射性的部分进行采样。闪烁仪结果也被用来提供详细的深度关联和钻探者提供的伽马测井和岩心深度之间的比较。通常得到小于二分之一英尺的深度相关精度。然后将堆芯真空密封在塑料袋中。选定用于实验室分析的样品随后以一英尺为间隔进行切割,用手纵向分割,由URE员工装袋装运。已由合格实验室对铀含量进行分析(下文讨论)。此外,还对选定的样品进行密度、渗透性和其他物理特征以及浸出顺应性的测试。用于浸出测试的样品在选择后立即再次真空密封,然后再运送到实验室。

11.3钻屑

在所有钻孔期间,以五英尺间隔收集岩屑。随后,地质学家将对这些样本中的每一个进行详细描述。钻孔切割样品对于岩性评估和氧化还原条件的描述都很有价值,基于样品颜色。然而,没有分析这些样品的铀含量,因为当岩屑冲到地表时会发生相当大的稀释和混合。此外,由于在钻头处切割和在地表采集样品之间的滞后时间变化,样品在深度方面并不确定。

11.4分析和安全

经过实地收集和记录,从URE在该物业的钻探活动中获得的岩心和其他实物样本被交付给Energy Laboratories,Inc.(Energy Labs),这是一家位于怀俄明州卡斯珀的独立商业实验室,该实验室已通过美国环保署、美国国防部、美国国家环境实验室认证委员会、NRC、多机构放射实验室分析协议的认可。

地质调查局、美国能源部、NRC、美国食品药品监督管理局、美国国家标准与技术研究院。Energy Labs从事铀分析和测试已有30多年,拥有多个组织的多项认证,并被QP认为有资格按照行业标准保护、处理和分析样品。Energy Labs拥有行业标准的内部QA/QC系统,包括常规设备校准和使用标准、空白、重复和尖峰。物理性质(孔隙度、渗透率)的测试也由

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第53页

Graphic

Graphic

蒙大拿州比林斯的Maxim Technologies和怀俄明州卡斯帕的威德福实验室(威德福,2010年)。Hazen Research and Assayers Canada LTD(现为SGS)对某些重复样本进行了分析。这些实验室都是独立的、经过认证的商业实验室。

在URE之前,历史采样的数据是由信誉良好的勘探公司得出的,并假定是按照当时标准的行业惯例收集、保护和分析的。如上一节所述,通过校准井下伽马和PFN对比实验室分析结果验证了更多最新数据。此次校准确认了适当使用井下数据进行资源估算计算的能力。

11.5质量控制总结

URE维护与其取芯计划相关的质量控制程序:

用闪烁仪扫描岩心,提供伽马测井与钻探者岩心深度的详细深度关联和对比,
迅速将核心运送到实验室,
为送往实验室进行分析的所有核心样本完成监管链(COC)记录,
从放弃样品到实验室的URE员工处获得COC记录上的签名(连同说明),
从实验室收到带有接收样本个人签名的签名COC记录,
验证实验室质量控制程序,其中通常包括低金属浓度的方法空白和已知金属浓度的峰值,
与以往分析及其他项目(异常值检验或类似,.,“红脸检查”),以及
参考样品和随后的分析送到其他实验室。

其他质量控制程序包括由URE地质学家对钻屑进行详细的测井,以了解宿主砂岩内的氧化还原条件,还包括对内部伽玛测井以及历史上在怀俄明州Casper DOE测试坑的PFN测井装置进行一致的校准。

11.6适当性意见

QP审查了URE标准操作程序文件和指南,发现它们符合行业惯例。他认为,与本资源估算中使用的数据相关的采样、分析和安全性已按照标准行业惯例进行,在资源估算中使用是可以接受和适当的。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第54页

Graphic

Graphic

12.0 数据验证

支持本报告的数据几乎完全以钻探数据的形式出现,这些数据是从以前的运营商的历史钻探活动以及自收购该物业以来由URE进行的那些钻探活动中获得的。URE钻头数据的质量控制已在第11节(样品制备、分析和安全性)中进行了讨论。由URE编制的铀截获量表格已被QP确认与原始井下电测井和地球物理操作员的铀截获量计算一致。

URE通过在选定的历史勘探钻孔附近的Lost Creek项目中进行确认钻探和取芯,以验证历史钻探数据的结果,对历史钻探数据进行了验证。此外,几个历史钻孔已被重新输入,并使用伽马工具重新记录,以与最初的历史伽马日志进行比较。在所有情况下,数据的重复性都在大约10%以内。此外,所有项目中先前操作人员的铀拦截数据都经过评估,并通过使用美国原子能委员会(AEC)制定的标准方法重新计算品位和厚度,有选择地检查准确性。对这些数据的审查得出结论,历史上的铀拦截数据是有效的,不需要重新计算。QP已将历史钻探日志铀值与URE表格进行了比较,并确认了该程序的有效性和准确性。

支持毗邻项目的历史钻探数据来自覆盖Lost Creek项目的同一大型区域历史钻探数据库。该数据库是2005年NFU Wyoming,LLC收购交易的一部分,其中URE收购了Lost Creek项目。如上所述,多年来URE在Lost Creek项目中进行的大量钻探证实了该项目内数据库的有效性。因此,有理由假定,同样的历史数据,来源于同样的经营者,在毗邻的项目内也是准确有效的。

在LC East项目中,URE几乎拥有每个历史钻孔(约1,063个钻孔)的伽马原木。当前LC East资源估算中使用的铀数据是从URE数据文件中的不同历史来源收集的,主要是1)具有铀截距值的历史钻孔图(来源最丰富)和2)钻孔文件夹中的品位计算表。在没有此类信息的情况下,铀截距值是由URE地质学家使用上述标准AEC计算方法并采用0.020%的品位截止值从伽马测井中计算得出的。此外,为了证实这些数据,URE地质学家重新计算了许多历史上的铀截获量。总共,在LC E East项目范围内所有铀截获量中,大约17%的截获量是由URE地质学家计算得出的。将URE计算出的铀截距值与历史铀截距值进行统计比较,得出的平均方差为8.6%。QP认为,这足以对资源进行精确估算。因此,目前的资源估算仍然主要基于历史铀拦截数据,并辅以最近从2012年和2015年的URE钻探中得出的数据。在可用的情况下,最近通过URE计算的值将取代铀的历史截距值。URE继续分析和重新计算LC East项目内的所有铀截获量。

QP认为,该数据的质量在本报告中使用是可以接受的。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第55页

Graphic

Graphic

13.0 矿物加工和冶金检测

矿物加工试验早在1979年就由Texasgulf和1981年由Wyoming Minerals公司在岩心上进行(见表5)。这些测试使用碳酸氢盐浸出剂,导致搅拌浸出测试的提取率高达81%,柱浸出测试的提取率高达89%。在2005年和2007年,URE使用Energy Labs对来自HJ Horizon的样品进行了更多的浸出测试。2005年的测试表明,平均回收率为82.8%,而2007年的测试得出的结论是,很大一部分铀,约83%,可以从样品中浸出。这些早期浸出测试的目的并不是要预测从计划的ISR作业中回收的百分比,而是要证明铀矿适合碳酸氢盐浸出剂的浸出。

迄今为止,MU1生产作业的有利铀回收率支持了积极的采矿前浸出测试结果。将回收率与流通的孔隙体积进行比较,由于头部品位平均明显高于最初预测的47mg/l水平,产量超出预期。例如,HH1-1的实测资源量为172,857磅U3O8模式下。截至2015年9月30日,经循环28.6孔隙体积的采矿液,净重164,490磅U3O8已被追回。这代表着95.2%的复苏。HH1-1运营时间最长,预计将与MU1具有更高的恢复因子之一。同样,HH1-2已生产141,070净磅U3O8在72.0%的回收率下超过21.7个孔隙体积,在23.3个孔隙体积后HH1-3已产生206,288净磅U3O8为92.5%的恢复。截至2015年9月30日,MU1前三个HH的平均回收率为86.5%。

迄今为止,MU1和MU2的所有铀生产都来自HJ Horizon。2010年,URE对来自更深KM地平线的样品进行了浸出测试。能源实验室对从一英尺段岩心中获得的7个样品进行了矿物回收测试。表6展示了经过评估并与30个孔隙体积后的回收结果显示的浸润剂组合,以五个孔隙体积增量。浸润剂中的变量是使用环境地下水的碳酸氢盐浓度和氧化剂(过氧化物)强度,但使用实验室级水进行的一项测试除外。个别浸出时段各为16小时。25孔体积的碳酸氢盐浸出液通过样品。铀回收率为54.1%至93.0%,平均铀回收率为80.6%。

表6。

KM Horizon浸出试验结果,2010年

样本ID

解决方案库

碳酸氢盐
(NAHCO3)(克/升)

过氧化物
(H2O2)(g/l)

U恢复
%

平均解
(mg/L U)

LC46-01

地下水

天然BICARB

0.25

54.1

42.0

LC46-02

地下水

1.0

0.25

87.2

78.8

LC46-03

地下水

1.5

0.25

87.7

84.6

LC46-04

地下水

2.0

0.25

89.0

84.8

LC46-05

地下水

2.0

0.50

93.0

92.6

LC46-06

蒸馏水

0.5

0.50

74.0

66.3

LC46-07

蒸馏水

1.0

0.50

88.0

81.0

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第56页

Graphic

Graphic

这些KM测试的结果与对早期HJ样本进行的结果相似,并证明了可能继续适用于整个财产的Battle Spring组内矿化带的原位恢复。

QP认为迄今为止的冶金和物理测试工作和结果足以支持一般工艺设计和选择。水泵测试和岩心分析表明,含水层具有足够的孔隙度、渗透率和透过率,可以支持ISR作业。平衡测试表明,一般来说,存在正平衡,这表明铀存在于伽马数据表明其存在的地方,并处于探针数据表明的品位。实验室浸出测试表明,铀可以使用碳酸盐和氧基浸出剂进行溶解。迄今为止在该物业观察到的成功的ISR采矿活动进一步证明了对ISR采矿的适宜性。

14.0 矿产资源估计

此处报告的该物业的矿产资源已使用GT等高线方法进行了估算。GT等高线方法在铀ISR行业内得到了广泛的接受,适用于指导详细的矿山规划和物业等滚动前沿型矿床可采资源量的估算。下文将对该方法进行讨论。

该物业的资源估算不包括静态地下水位以上的矿化,因为这种矿化不适合就地回收。

14.1假设

确认物业内的资源认识到滚动前缘矿化发生在长、窄、弯曲的体中,这些体与蚀变(氧化还原)前缘相邻且平行。这些通常发生在多个垂直堆叠的层位中,每个层位都代表一个独特的资源实体。资源分类要求在单个层位内保持水平连续性。垂直意义上的资源积累(即每个钻孔积累多个截距)在ISR应用中无效。矿化层内的单个滚动前沿假定为50英尺宽(基于项目经验),除非有足够的信息可以证明并非如此。

此外,在所有计算中都纳入了某些假设:

1.

没有不平衡。因此,DEF为1.0。

2.

矿化岩的单位密度为每吨16.6立方英尺,这是基于大量的岩心密度测量结果(Maxim Technologies Inc./德照科技公司,2005a,2005b,2006)。

3.

假设所有地球物理测井都按照正常接受的协议进行了校准,并且品位计算是准确的。

4.

归类为资源的所有矿化都发生在静态地下水位以下。

14.2矿产资源估算

提供的所有资源计算均基于准确的钻孔数据,并使用正确的方法计算总磅。使用GT截止值0.20的矿产资源根据钻孔间距分类为实测、指示和推断。只有在彼此相距100英尺范围内且在同一滚动前沿的矿化钻孔区域被归类为实测区域;那些

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第57页

Graphic

Graphic

彼此相距200英尺以内的被归类为指示;400英尺以内的被归类为推断。所有相关数据都被用于这一铀资源的计算中。矿产资源概算的审查、审定和更新,由QP进行监督。

截至2025年12月31日,347.5万磅U3O8自采矿作业开始以来,已在Lost Creek项目的工厂内捕获。该产品来自HJ Horizon的Measured Resources。表7说明了这一生产对Lost Creek项目资源的影响。

14.2.1截止选择

在该物业的整个历史中,已应用各种最低品位截止值来定义用于资源估算的铀截获量。历史活动将资源作为常规采矿技术的目标,通常使用0.030%或0.025%的品位截止值。早些时候的URE资源估算也使用了0.030%的临界值。然而,从2011年3月Lost Creek Property PEA(TREC,2011)开始的资源估算采用了以0.020%品位边界报告的铀截获量,这是因为认识到与常规采矿相比,ISR采矿对品位的敏感性要低得多。本报告中使用的截止值是典型的ISR行业实践,代表了相对于当前ISR操作的适当值。其他ISR操作的经验表明,在给定支持经济性的情况下,低于0.020%的品位可以在技术上成功地浸出和回收。由于卷前矿床和生产井设计的性质,解决低品位问题的增量成本极小(考虑到存在更高品位)。

Lost Creek项目十多年的ISR生产运营,让URE对该物业的铀卷正面矿床有了独到的见解。MU1中的铀回收值得注意。正如2015年6月资产技术报告中所述并在2024年Lost Creek PEA中重申的那样,为了调和MU1生产业务中高于预期的铀回收率,资源估算中使用的铀截获量的GT截止值从0.30下调至0.20。采矿液显然一直在接触并将这种较低GT材料的一些溶液和将截止品位降低到0.20GT更好地代表了原位铀资源。

总之,作为资源可报告的矿化必须低于静态水位并满足以下截止标准:

最低品位:0.020% eU3O8。低于这一截止值测量的品位被认为是零值。

最小GT(等级x厚度):0.20 GT。GT值低于此截止值的截获被映射到用于资源估计的GT轮廓外部,给定资源价值为零,因此被排除在报告资源之外。

最小厚度:没有应用最小厚度,但在GT(等级厚度)的定义内是固有的。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第58页

Graphic

Graphic

表7。

Lost Creek物业资源,按项目

地平线

已测量

表示

推断

平均成绩
%欧盟308

短吨
(X 1,000)

英镑
(X 1,000)

平均成绩
%欧盟308

短吨
(X 1,000)

英镑
(X 1,000)

平均成绩
%欧盟308

短吨
(X 1,000)

英镑
(X 1,000)

Lost Creek项目

FG地平线

0.045

1,475

1,335

0.048

277

267

0.056

891

1,001

HJ地平线

0.049

8,221

8,098

0.047

1,081

1,023

0.048

3,593

3,443

HJ生产至12/31/2025

0.049

-3,528

-3,475

-----

-----

-----

-----

-----

-----

总HJ-后期制作

0.049

4,693

4,623

-----

-----

-----

-----

-----

-----

公里地平线

0.048

920

882

0.046

749

695

0.047

1,900

1,789

L地平线

-----

-----

-----

-----

-----

-----

0.050

8

8

M地平线

-----

-----

-----

-----

-----

-----

0.042

221

186

N地平线

-----

-----

-----

-----

-----

-----

0.077

22

33

总计-损失的克里克

0.049

7,088

6,841

0.047

2,107

1,985

0.049

6,635

6,460

测量+指示=

9,195

8,825

LC东部项目

FG地平线

0.116

37

86

0.054

178

191

0.044

545

481

HJ地平线

0.051

1,065

1,077

0.046

770

703

0.049

1,282

1,253

公里地平线

0.049

315

306

0.042

586

494

0.041

1,264

1,028

L地平线

-----

-----

-----

0.029

24

14

0.029

9

5

M地平线

-----

-----

-----

0.046

9

8

0.044

20

18

N地平线

-----

-----

-----

-----

-----

-----

-----

-----

-----

合计– LC EAST

0.052

1,417

1,468

0.045

1,567

1,409

0.045

3,120

2,786

测量+指示=

2,984

2,878

LC北项目

FG地平线

-----

-----

-----

-----

-----

-----

-----

-----

-----

HJ地平线

-----

-----

-----

-----

-----

-----

0.045

216

193

公里地平线

-----

-----

-----

-----

-----

-----

0.052

174

180

L地平线

-----

-----

-----

-----

-----

-----

0.032

163

104

M地平线

-----

-----

-----

-----

-----

-----

0.061

77

94

N地平线

-----

-----

-----

-----

-----

-----

0.031

14

9

合计– LC北

0

0

0

0

0

0

0.045

644

581

LC南方项目

FG地平线

-----

-----

-----

0.054

73

80

0.046

332

304

HJ地平线

-----

-----

-----

0.029

148

86

0.031

251

154

公里地平线

-----

-----

-----

-----

-----

-----

0.036

54

38

L地平线

-----

-----

-----

-----

-----

-----

-----

-----

-----

M地平线

-----

-----

-----

-----

-----

-----

-----

-----

-----

N地平线

-----

-----

-----

-----

-----

-----

-----

-----

-----

合计– LC南

0

0

0

0.037

221

165

0.039

637

496

LC西部项目

FG地平线

-----

-----

-----

-----

-----

-----

-----

-----

-----

HJ地平线

-----

-----

-----

-----

-----

-----

-----

-----

-----

公里地平线

-----

-----

-----

-----

-----

-----

0.109

16

34

L地平线

-----

-----

-----

-----

-----

-----

-----

-----

-----

M地平线

-----

-----

-----

-----

-----

-----

-----

-----

-----

N地平线

-----

-----

-----

-----

-----

-----

-----

-----

-----

合计– LC西

0

0

0

-----

-----

-----

0.109

16

34

总结

失去的克里克

0.049

7,088

6,841

0.047

2,107

1,985

0.049

6,635

6,460

LC东

0.052

1,417

1,468

0.045

1,567

1,409

0.045

3,120

2,786

LC北

-----

-----

-----

-----

-----

-----

0.045

644

581

LC南

-----

-----

-----

0.037

221

165

0.039

637

496

LC西部

-----

-----

-----

-----

-----

-----

0.109

16

34

EN

-----

-----

-----

-----

-----

-----

-----

-----

-----

大总数

0.049

8,505

8,309

0.046

3,895

3,559

0.047

11,052

10,357

测量+指示=

12,400

11,868

笔记

1. 由于四舍五入,测量和指示的吨和磅的总和可能不会与报告的总数相加。
2. %欧盟3O8是铀的衰变产物对伽马强度的测量,不是铀的直接测量。欧盟的众多比较3O8和对Lost Creek岩石样本的化学分析,以及PFN测井,表明EU3O8是衡量铀化学浓度的合理指标。
3. 表中显示了基于品位截止值0.02%欧盟的资源量3O8以及0.20的GT截止值。
4. S-K 1300中定义并用于NI 43-101的测量、指示和推断矿产资源。
5. 资源报告截止2025年11月1日。
6. 所有报告的资源都发生在静态地下水位以下。
7. 非矿产储量的矿产资源不具备经济可行性证明。
8. 资源的参照点在物业现场。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第59页

Graphic

Graphic

根据矿化深度、平均品位、厚度、GT和选定的边界,QP认为,使用本报告中讨论的合同销售价格和定价假设,该物业的矿产资源具有合理的以ISR方法进行经济开采的前景。即,铀定价基于现有和协商销售合同下预期销售的已知定价,并使用以下简单平均值进行补充:(a)Cantor Fitzgerald Canada Corporation,2025年9月30日;(b)B Riley Securities,2025年7月22日;(c)UXC,LLC 2025年第四季度市场展望(UXC,LLC Q4 2025)(2026年至2045年的复合中点价格情景预测)和(d)UXC,LLC 2025年第四季度(2026年至2045年的中长期价格情景预测),详见第19节(市场研究)和第27节(参考文献)。

14.2.2资源分类

资源量估算是使用与拟议以ISR方法开采该矿床相关的参数编制的。该方法依赖于铀矿化的详细绘图,以确定单个砂岩宿主单元内截获的连续性。

URE采用了与专业标准相一致的保守的资源分类制度。矿产资源被确定为最终基于历史和近期钻孔间距密度的测量、指示和推断;以及同一矿化层位(滚动前沿)内矿化的连续性。

简单来说,要符合每个分类,使用GT等高线方法确定的资源必须满足以下标准:

1.

满足0.020%的欧盟3O8等级截止,

2.

发生在单一的、离散的矿化层位(滚动前)内,

3.

落在0.20 GT轮廓内,并

4.

从钻孔延伸的距离不得超过下文为每个类别规定的影响半径。

考虑到这些因素,符合上述标准的矿化被归类为资源,并通过以下钻孔间距准则分配了一定的置信度:

实测:

≤ 100英尺(即趋势上的矿化,在0.20GT等高线内,且不从任何给定钻孔延伸超过100英尺,铀截距≥至最小GT截止值)。

表示:

100 – 200英尺(即趋势上的矿化,在0.20 GT等高线内,从任何给定的钻孔延伸100英尺至200英尺,铀截距≥至最小GT截止)。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第60页

Graphic

Graphic

推断:

200 – 400英尺(即趋势上的矿化,在0.20 GT等高线内,从任何给定的钻孔延伸200英尺至400英尺,铀截距≥至最小GT截止)。

矿化被解释为该物业的测量资源有几个原因。首先,用于对测量资源进行分类的钻孔间距小于或等于5点生产模式中的井距(从注油器到注油器的间距为100英尺),这使得能够完成详细的井场设计。第二,如地质横截面所示(图8a和8b),该物业的地下地质以相关的含水层、一致的宿主砂岩层段和横跨该物业的可靠的含水层而广为人知。第三,滚动前部矿床模型研究广泛,在地质学上为人熟知。最后,该物业正在运营,并且有从被归类为测量资源的区域生产铀的历史,该区域验证了资源估算中使用的钻孔间距和截止标准。钻孔间距、众所周知的地下地质、很好理解的矿床模型以及项目生产历史的这种组合使QP得出结论,钻孔间距小于或等于100英尺区域的矿化符合边界标准,符合测量资源的定义。

在分类时会考虑所有靠近和邻近映射资源的可用钻孔数据。附近孔洞显示的gamma字符和GT值低于0.20等细节,虽然不包括在资源中,但在建立预计资源的置信水平时可能是重要信息。URE地质学家有时可以依赖资源外围的这些数据,在必要时扩展或截断矿产资源类别。

符合GT截止标准的孤立矿化矿点(即单个孤立矿化钻孔)被归类为推断矿化,并被定义为发生在给定铀层位的合格GT等高线内并延伸至样本点(钻孔)以外不超过400英尺的矿化。

14.2.3方法论
14.2.3.1基本面

物业资源是通过利用历史和最近的钻探信息来定义的。铀矿化的基本单位是矿物截距,铀资源的基本单位是矿化层,一般是滚动前沿的同义词。基于地层学、氧化还原、滚动前沿几何和分带特征知识的URE地质学家根据地质解释将矿物截距分配给命名的矿化层。资源是根据每个矿化层位(即每个滚动前沿)得出和报告的。在任何给定的地理区域内,特定矿化层位的资源积累可以组合成一个资源区。

14.2.3.2矿物截获

矿物截距来自钻孔伽马测井,代表钻孔与矿化带相交的位置。伽玛检测到的铀含量计算

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第61页

Graphic

Graphic

原木传统上以铀品位作为欧盟报告3O8%(当量铀)在二分之一英尺深度增量上。铀截距定义为铀浓度达到或超过品位截止值的连续厚度区间,即0.020eU3O8物业的百分比。在资源估算方面,低于边界品位的矿化被视为零值。铀拦截的定义如下:

厚度符合截止标准的矿化层段
平均等级该区间内的铀
深度(bgs)到该区间的顶部

此外,每个铀拦截都有一个GT值,定义为拦截的平均品位乘以拦截的厚度。GT是一个方便、实用的单一术语,用来表示铀拦截的整体质量。它被用作表征用于资源估算过程的铀截获物的基本标准,在该物业已被定义为GT ≥ 0.20。截获,GTs < 0.20,被排除在资源计算之外,但在绘制GT轮廓时可能会被考虑在内。

通过地质评估,每个铀截获都被分配到一个地层和矿化层。将铀截距分配给矿化层的主要标准是滚动前沿相关性。截距的深度和高度是支持相关性的次要标准。评估还涉及通过伽马曲线特征、氧化还原状态、岩性和相对铀含量(图10)解释卷前分带(卷前内的位置)。铀截获数据和相关解释存储在每个钻孔和矿化层位盘点的数据库中。

使用地理信息系统(GIS)软件,该数据库用于生成显示每个感兴趣的矿化层位的GT值和解释性数据的地图地块。这些地图成为GT轮廓的基础,如下所述。

14.2.3.3GT轮廓和资源估算

对于上面提到的GT值的地图图,绘制的GT等高线尊重所有GT值。在有正当理由反映滚动前沿地质和几何知识的情况下,URE地质学家可能会仔细修改等高线。由此为每个矿化层位生成的GT等高线图构成了资源计算的基础。就几何形状而言,GT等高线矿化层的最终产物通常代表一个长、窄、弯曲的矿化体,并且与氧化还原前边界紧密平行。用于表征矿化体的参数有:

厚度:

分配给矿化层位的铀截距平均厚度(GT值固有)

等级:

分配给矿化层位的铀截获量平均品位(GT值固有)

深度:

分配给矿化层位的铀拦截平均深度

面积:

定义为0.20 GT等高线的区域内部,更具体地说:

宽度:

由0.20 GT轮廓边界的宽度定义。在没有足够数据的情况下(即大间距钻探),假定宽度不大于50英尺。

长度:

由0.20 GT轮廓边界的端点定义。在无法获得足够数据的情况下,长度限制为800英尺(即孤立钻孔两侧的400英尺–推断资源类别)。

对于资源估算,矿物层位区域被进一步划分为GT等高线之间的带状区间,对其应用给定等高线区间的平均GT。然后由GIS软件确定每个等高线区间的面积值,然后使用以下等式计算每个等高线区间的资源。

POUNDS =面积x GT x20 x DEF

TF

哪里:

英镑

=资源(磅)

地区

=在任何给定的GT等高线区间内测量的面积(英尺。2)

GT

=任意给定轮廓区间内的平均GT(%-ft.)

20

=换算常数:品位百分比和吨到单位磅。(1%吨)

DEF

=不均衡因子(= 1.0,无不均衡)

TF

=吨位系数:岩石密度,一个常数(= 16.6英尺。3/吨)。(启用从体积到重量的转换)

在map-view中,任何给定矿化层位的资源通常出现在多个‘豆荚’中,而不是单个连续体中。然后,每个矿化层位编制单个豆荚,使用前面讨论的标准,按置信水平(测量、指示或推断)进行求和和分类。资源计算过程被简化使用相同的GIS软件,在其中进行了绘图和GT轮廓。图11是由URE地质学家为单个矿化吊舱生成的GT轮廓资源多边形示例。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第62页

Graphic

Graphic

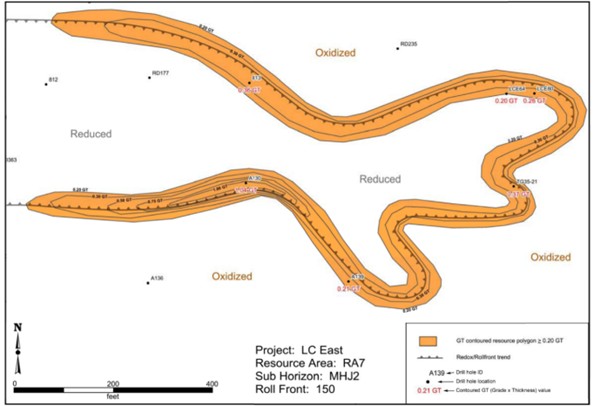

图11.GT轮廓资源多边形

Graphic

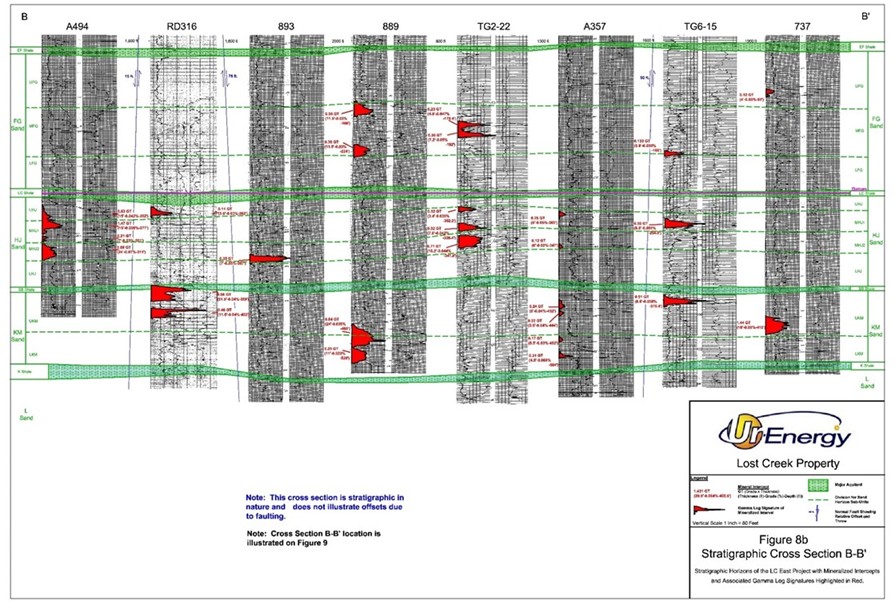

这一资源是在RA7(LC东部项目)内的MHJ2子视界开发的。这张图说明了GT等高线测绘(基于0.20GT边界)如何在结合氧化/还原边界进行测绘的情况下划定连续的矿产资源。

矿产资源汇总于表1和表7,按项目和资源层位列示。图9显示了由0.20GT轮廓矿化豆荚轮廓和物业趋势定义的资源位置。该物业目前的矿产资源估算(经MU1和MU2产量调整后)载于表7。

在Lost Creek项目,MU2继续进行井田开发和划定,以及MU1第2阶段的开发工作和其他资源区的初步划定,导致了经修订的矿产资源估算,反映了为生产进行调节后的净增加。所有资源类别的变化在很大程度上受到钻井密度的影响。FG、HJ、KM层位的实测资源仅变化+/-7 %。这些微小的调整归因于MU1和MU2内的模式安装,那里的钻探已经密布,大部分测量资源都位于那里。此外,增加的钻孔间距将0.52万磅从指示类别重新分类为测量。推断资源类增加更明显的是393万磅。这一增长大部分分别发生在RA6和MU5内的FG和HJ层位。在这些区域钻了大量的孔,这些区域以前的钻孔间距更大,导致推断资源的增加。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第64页

Graphic

Graphic

作为MU2生产目标的HJ Horizon是最近划定和开发钻探的重点,但是,还收集了上覆FG和底层KM Horizons的额外数据,并对资源进行了调整。最值得注意的是,与RA12相关并在MU2基础上的KM矿化通常是相交的。因此,据报告,Lost Creek项目内的KM在实测加指示类别中增加了29.8万磅,同时在推断类别中略有减少0.042亿磅。

本文详述的资源估算使用以下方法进行了质量控制和保证评估。

1.

对随机历史日志文件进行了详细检查,以确认伽马解释以及等级计算。

2.

对多个历史测井进行了复核,以确认地质和品位连续性。

3.

对地图上描绘和实地观察到的钻探密度进行了评估,以证明该矿区的铀矿化符合资源定义。

4.

回顾了Gamma和PFN探针校准日志。

5.

与URE地质学家合作,对重要的资源轴承滚动前沿系统进行了详细检查,以确认测井解释、矿化的连续性和GT等高线发育的性质。

6.

对资源模型内的随机矿化豆荚进行了评估,以确认分配给特定GT等高线的区域。

7.

针对至少25荚矿化,对照标准行业实践对资源分类方法和结果进行了审查。

综上所述,QP接受URE解释为已适当地进行并作为存在的矿物的合理表示。这些解释为该物业的铀矿资源计算提供了合理的基础。

14.2.4矿产资源估算风险

在已知范围内,QP不知道任何可能对估计资源的可获得性产生重大影响的当前环境、许可、法律、所有权、税收、社会经济、营销或政治因素。有关资源回收的风险在第25.2节(风险评估)中讨论。

估计资源的可及性未来的潜在法律风险可能包括USFWS将大鼠尾草(Greater Sage-Grouse)指定为濒危物种的更改,因为该物业位于怀俄明州定义的大鼠尾草(Greater Sage-Grouse)核心区域内。2015年9月,USFWS发布调查结果,认为大鼠尾草不需要根据《濒危物种法》(ESA)获得保护。USFWS在评估了该物种的种群状况,以及BLM和美国林务局、州机构、私人土地所有者和其他合作伙伴为保护其栖息地所做的集体努力后,达成了这一决定。经过对现有最佳科学信息的透彻分析并考虑到

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第65页

Graphic

Graphic

考虑到正在进行的关键保护工作及其预计收益,USFWS确定该物种现在或在可预见的未来不会面临灭绝的风险,因此不需要ESA的保护。如果未来的决定有所不同,或者州或联邦机构改变了对该物种的管理,可能会对未来的扩张运营产生影响。然而,URE继续与WGFD和BLM密切合作,以减轻对大鼠尾草的影响。

与矿产资源估算的典型情况一样,存在对品位或连续性等地质数据解释不当的风险。不当的地质数据解释可能会对资源估算产生积极或消极的影响。正如第7节(地质环境和矿化)、第11节(样品制备、分析和安全)和第12节(数据验证)中所讨论的,URE已花费相当大的努力来确保用作资源估算基础的钻探和矿化数据的准确性和有效性。此外,为本报告做出贡献的地质学家在了解滚动前部铀矿床的性质方面接受过全面培训和经验丰富,以确保对矿化程度进行现实和准确的解释。

采矿业受到广泛的环境和其他法律法规的约束,这些法律法规随时可能发生变化。环境立法和法规正在不断发展,这可能会导致更严格的标准和执行、增加对不遵守规定的罚款和处罚、对拟议项目进行更严格的环境评估以及提高公司及其管理人员、董事和雇员的责任程度。除了上面讨论的ESA上市决定外,其他规则制定和拟议立法正在进行中,可能会不时出现。不时有人提出与尾矿设施和保存池相关的EPA规则制定,这也可能对包括Lost Creek在内的ISR项目产生影响。这些并不是正在考虑的唯一法律法规。

15.0 矿产储量估计

本报告未估算矿产储量。

16.0 采矿方法
16.1矿床适应能力

URE正在该物业使用ISR。之所以采用ISR,是因为这种技术允许以低成本和有效的方式回收滚动前缘矿化。另一个好处是,与传统的露天或地下回收技术相比,ISR对环境相对友好。ISR不需要安装尾矿设施或明显的地表扰动。

这种开采方法利用注入井将一种开采溶液,称为lixiviant,引入矿化带。该浸润剂由以氧气为氧化剂、碳酸氢钠为络合剂、二氧化碳为pH控制的天然地下水强化而成。lixiviant化妆品的另一种选择是省略碳酸氢钠,同时增加二氧化碳的数量。这个版本允许从地层生成天然碳酸氢钠。氧化剂将铀化合物从相对不溶的+ 4价状态转换为可溶的+ 6价状态。络合剂与铀结合,形成可溶性强的碳酸铀酰。然后将溶解的碳酸铀酰

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第66页

Graphic

Graphic

通过一系列生产井回收并通过管道输送到加工厂,在那里使用离子交换(IX)从溶液中去除碳酸铀酰。用氧化剂和络合剂对地下水进行再强化,送回井场回收额外的铀。

为了使用ISR,矿化体必须是:被地下水饱和;对水流具有透过性;并且易于被可接受的浸润剂溶解。虽然不是一项要求,但如果生产区含水层相对受到上覆和下伏隔水层的限制,这是有益的,因此更容易保持对采矿浸润物的控制。Lost Creek项目(表4)内各层位已完成508口监测和试泵井,以确定地下水位标高。每个层位内的自然静水压力导致井套管中的地下水位上升到大约170至200英尺bgs。在Lost Creek项目,所有比DE Horizon更深的地平线都完全饱和。

URE一直在收集岩性、水位和水泵测试数据,作为其正在进行的对Lost Creek项目水文条件评估的一部分。除了URE的数据收集外,还使用了为Texasgulf(Hydro-Search,Inc.,1982)收集的历史水文地质数据来支持此次水文评估。历史和近期的水位测量提供数据,以评估物业感兴趣的含水层的电位表面、水力梯度和推断的地下水流动方向。

16.2矿山开发

为了帮助系统地开发资源,URE在物业内指定了几个RA,它们代表特定地理区域内给定视野内资源的积累(图12)。由于资源的纵向和横向连续性,本报告中的经济分析仅针对这些指定区域进行。在一般意义上,它们是生产井田的前体,可能来自RA的全部或部分。目前,如表7所示,大约87%的总财产资源包含在RAS内。

如果定义了矿山单元的周界监测环,则将RA转换为矿山单元。(但请注意,RAS的数量序列可能与拟建矿山单位的数量序列不一致。)目前该物业中有12个RAS。RAS 1至6和12位于Lost Creek项目范围内。RAS 7至11一般位于LC East项目范围内。RAs通常重叠,HJ和KM Horizons的资源都是潜在生产的目标。RAS 1、2、5已分别转换为MU1、MU2、MU5。

Lost Creek工厂设计生产约0.9至1.0百万磅U3O8每年几年。在完全预计流动能力和平均净U3O840毫克/升的浸出剂的铀含量原先计算的产量每年约为一百万磅。含量超过40mg/L净U3O8将允许减少流量。较低的铀含量将导致产量低于100万磅,预计最大流速约为每分钟6,000加仑(gpm)。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第67页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第68页

Graphic

Graphic

表8。

按资源区划分的发展概要

x 1000)

x 1000)

资源区

总资源

(lbs.x1000)

复苏

(lbs.x1000)

项目

地平线

注射

韦尔斯

生产

韦尔斯

页眉

房屋

监视器

韦尔斯

格局下面积

(英亩)

平均深度

(英尺)

1(MU1)

2,030

894

失去CR

HJ

982

576

23

194

161.2

450

2(MU2)

2,481

253

失去CR

HJ

807

440

15

122

111.7

500

3

1,197

960

失去CR

公里

295

148

6

57

38.6

560

4

770

618

失去CR

HJ

130

65

4

44

30.0

580

5(MU5)

3,326

2661

失去CR

HJ

960

480

16

176

51.1

430

6

2,317

1854

失去CR

FG

489

244

11

125

93.6

310

7

2,551

2040

LC东

HJ

696

348

12

161

126.9

380

8

1,110

900

LC东

公里

250

125

5

117

61.7

480

9

610

486

LC东

HJ

165

83

3

71

83.3

380

10

486

390

LC东

公里

130

65

3

93

55.5

450

11

429

342

LC东

公里

114

57

2

83

42.7

350

12

1,628

1,302

失去CR

公里

354

177

8

77

73.8

620

合计

18,935

15,148

5,343

2,976

108

930.1

1. 英镑的总和可能不会增加到报告的总数,原因是 四舍五入。
2. 对于本报告中的经济分析,总资源包括Measured,Indicated & Inferred 资源。
3. 本摘要不包括截至2025年12月31日回收的资源(MU1为2,422,360磅,MU2为1,052,737磅)。
4. 约13%的物业资源不属于现有资源区,因此在经济分析中不考虑生产。
5. 资源反映了当前的估计数,反映了回收的磅数,而油井和总库的数量反映了项目总数的寿命。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第69页

Graphic

Graphic

预计2026年的产量为81.2万磅,并从2027年开始以每年约100万磅的速度增长。根据目前的产量估计,目前预测产量将在2038年略有下降,并在2039年完成。1270万磅的矿山生产总寿命是基于表8中总结的12个RAs的资源估计和80%的未来回收率。市场条件和合同销售一般定义了项目的生产速度。

在一个矿山单位内部,矿山开发生产最根本的组成部分是生产格局。一种模式由一口回收井和向其提供浸润剂的注入井组成。注入井通常由多口采收井共用。HHs服务于多种模式,既是注入流的分发点,也是采收井生产流的收集点。加工厂将注射用浸润剂喂入HHs以分配给注入井,还接收和处理来自HHs的生产流程。

在MU1中,第一个系列的HH与加工厂和现场基础设施同步建设。MU1中的其他HH按原计划依次上线,MU2中的HH紧随其后。拟议的生产速度规定了低于名义的工厂流量。将以允许维持生产/工厂产能的方式开发更多的矿山单位。换句话说,随着来自初始HHs的生产率或头部品位下降到经济极限以下,来自额外HHs的替代模式将投入运行,以保持工厂所需的流速和头部品位。

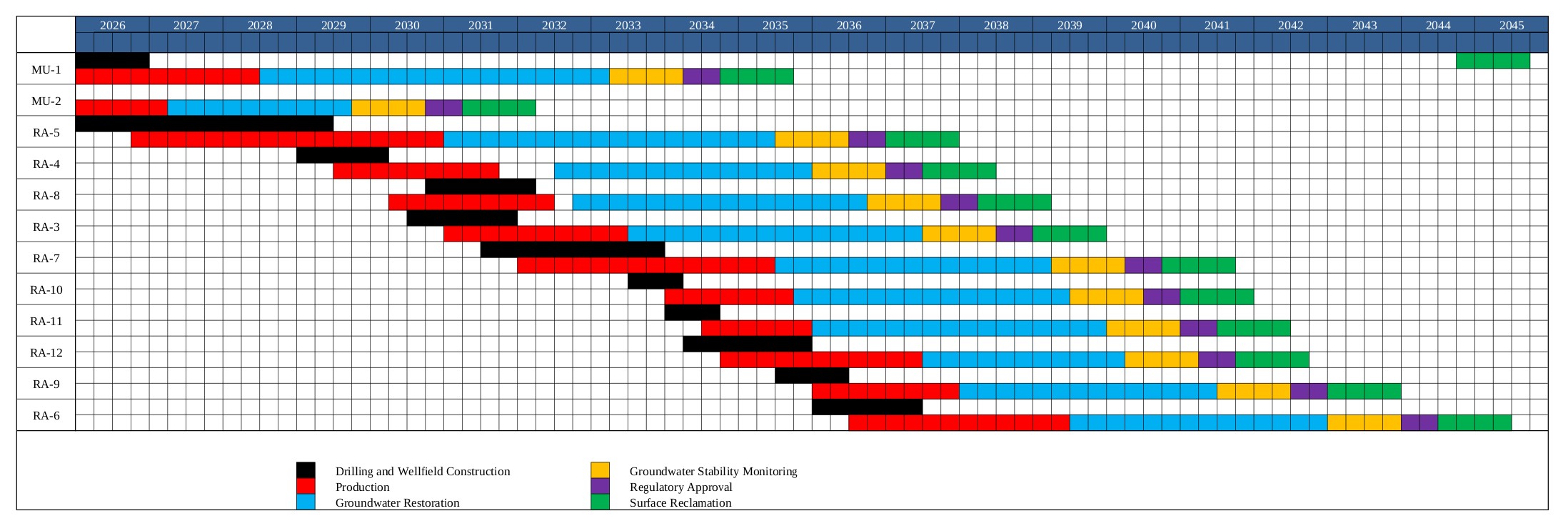

矿山模型当前寿命的钻探、建设、生产、恢复活动时间表详见图13。矿山寿命序列可谓生产后恢复、监管审批、复垦。包括钻探和地面施工在内的开发活动计划持续到2037年第二季度。最终的井田生产将在2039年第二季度进行。恢复和复垦活动计划在矿山单位或资源区完成生产后不久开始。这些计划发生在2027年第一季度到2045年第三季度。最终退役将与最后一个矿山单位的复垦活动同时进行。

16.3管道

管道将井场解决方案输送到工厂的IX柱。在HHs中监测各个井线的流速和压力。现场生产系统的流量和压力也在HHs处酌情监测和控制。井田采用高密度聚乙烯(HDPE)、聚氯乙烯管(PVC)、不锈钢或等效管道,经设计和选用符合设计作业条件。将来自工厂、HHs和个别井线的管线进行掩埋,以进行防冻保护,并最大限度地减少管道移动。

16.4标头房屋

HHs用于将浸润剂注入液分配到注入井,并从生产井中收集孕液。每个总库连接两条干线,一条用于接收来自工厂的贫瘠浸润剂,另一条用于向工厂输送孕液。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第70页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第71页

Graphic

Graphic

HH包括管汇、阀门、流量计、压力表、仪器仪表和氧气,可根据需要掺入注射浸润剂中。每个接头室可以服务多达90口井(注入和回收),具体取决于模式几何。

16.5井田试剂、电

本报告中提出的评估假设,根据每年6,000gpm的名义流量,每年在井场使用以下试剂和电力:

氧气

59

百万标准立方英尺。

二氧化碳

657

缓蚀剂

83.4

电力

11.7

百万千瓦时(kWh)

16.6采矿车队设备和机械

这一评估包括支持井场、工厂和采矿后复垦活动的安装和运营所需设备和机械的成本。这一设备和机械的汇总清单包括:两(2)辆1吨皮卡;两(2)辆拉车;四(4)辆拖车;六(6)个胶结机;一(1)个前端装载机;四(4)个伸缩臂搬运机;三(3)个反铲挖掘机;一(1)台平地机;一(1)台叉车;两(2)辆伐木车;两(2)辆麻省理工学院卡车;一(1)台削管机;四(4)个软管卷盘;两(2)个平卷盘;四(4)个HDPE熔合工具;以及多台便携式发电机、焊接机、储存垫、一台汽车秤、各种手动工具以及收音机和电脑。

16.7采矿人员

这一评估包括操作井场、工厂和矿山管理所需的人员成本。预计任何时候的全职等效(FTE)职位的最大数量为81个。井田部门将拥有多达62个FTE职位,其中包括钻井、套管、测井、作业和复垦所需的所有人员。工厂部门将拥有多达18个FTE职位,其中包括运营和维护工厂所需的人员。矿山管理部门将需要多达10.5个FTE职位,以监督矿山运营、安全和技术支持人员。维保部门最多将有八(8)个岗位。FTE职位的实际数量将根据生产和井田开发需求而有所不同。

17.0 处理和回收方法

该工厂自2013年8月开始运营,由四大解决方案电路组成:

1.

铀回收/提取电路(九);

2.

洗脱电路,从IX树脂中除去铀;

3.

YellowCake沉淀电路;和

4.

脱水、干燥、包装电路。

图14展示了一个简化的典型工艺流程图。该系统回收并重复使用每个电路内部的大部分解决方案。小容量出血被永久移除

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第72页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第73页

Graphic

Graphic

水性化淋溶液流在井场静态水位上打造“凹陷锥”,通过区域地下水向内流动,确保目标矿化带的淋溶液容在指定采收区内。在通过处理和回收最小化体积后,这种出血解决方案被路由到DDW。

17.1植物加工

该工厂在大约160英尺乘260英尺的金属建筑中容纳了大部分工艺设备。然而,盐酸、丙烷和纯碱储存在工艺大楼外的罐体和筒仓中。用于处理出血和恢复含水层的水处理系统(反渗透)目前也位于工厂内。该项目计划在现有工厂附近安装一个单独的废水处理设施,通过增加额外水平的RO和粉尘清除来增强当前的能力。成本包含在建模的维持资本中。主要的实验室设备位于URE的Casper化学实验室。实验室基本设备按要求留在现场进行现场采样检测。除了专业工作人员的办公空间外,大楼还包括电脑服务器机房、午餐室、洗手间/更衣室设施。厂房正北边有一栋商铺建筑。该建筑包含仓库、维护和施工车间区域以及钻井车间,其中包含进行井场系统维护和施工所需的所有设备和用品。

包含来自井田的溶解碳酸铀酰的生产液泵送到工厂进行选矿,如下所述:

IX电路–从地下沉积物中释放出来的铀从IX电路中的孕溶液中提取到树脂上。随后,根据需要,通过添加碳酸氢钠或在矿层中产生碳酸氢盐的二氧化碳,将贫瘠的浸润剂重构为适当的碳酸氢盐强度,并在被泵回井场进行回注之前使用二氧化碳校正pH值。低容量出血被永久地从浸润物流中移除。出血要么直接处理,要么通过反渗透处理,清洁渗透液在过程中重复使用,或根据需要注入V类井。卤水和多余的渗出物通过注入DDW的方式处理。

洗脱回路–当满载碳酸铀酰时,对IX树脂进行洗脱。洗脱过程逆转了IX树脂的负载反应,并从树脂中剥离铀。所得的富洗脱液是含有碳酸铀酰、盐和碳酸钠和/或碳酸氢钠的水溶液。

Yellowcake沉淀回路– Yellowcake由丰富的洗脱液产生。洗脱回路中的洗脱液在罐中通过用盐酸将pH值降低到大约两个标准单位来脱碳。然后使用氢氧化钠用过氧化氢对铀进行沉淀,以控制pH值。

黄饼脱水、干燥和包装电路–将沉淀的黄饼浆料转移到压滤机中,在压滤机中去除多余的液体。在冲洗任何剩余溶解氯化物的淡水清洗步骤之后,所得产品蛋糕被转移到黄饼烘干机中,这将进一步降低水分含量,产生最终干燥的自由流动产品。精制黄饼采用55加仑钢桶包装。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第74页

Graphic

Graphic

出于经济分析的目的,假设所有滚筒黄饼将通过卡车运送大约1,270英里到伊利诺伊州Metropolis的转换设施。这一转换设施是将黄饼转化为反应堆燃料的第一个制造步骤。

17.2能源、水和工艺材料

本报告中提出的评估中使用的估计假设每年消耗约7.5万加仑丙烷和1240万度电,用于为工厂供暖和照明以及操作工艺设备。

该物业地下水的消耗性使用与植物过程、运营井场中的凹陷(出血)水文锥体的维护以及与恢复地下水清扫和反渗透相关的废水有关。使用一级和二级反渗透以及镭处理,可以将一部分水回收用于运营目的,并在工厂附近的UIC V类井中进行处置。该活动的V类许可证于2016年收到。在满负荷运行的情况下,该加工厂使用大约10千克/分钟的水。此外,对井田的水文抽采要求为生产流量的0.5%至1.5%。与所有恢复活动相结合,计划在峰值生产时从10千克/分钟到15千克/分钟的预期废水总产量,利用拟议废水处理设施中的多层RO工艺。预计将在工厂流程中使用的化学品和假定的年消费率包括:

盐酸

2.3

百万磅/年

烧碱

0.5

百万磅/年

过氧化物

1.2

百万磅/年

1.6

百万磅/年

硅藻土

0.1

百万磅/年

树脂(补妆/更换)

50

立方英尺/年

上述年化学品使用量是基于日均流速6000 gpm和生产速率百万磅U3O8每年。

不同类型的化学品按照监管机构和供应商制定的标准进行储存、使用和管理,以确保工人和环境安全。盐酸和双氧水、盐和氢氧化钠储存区包括二级封控。氢氧化钠和各种酸性和腐蚀性化学品是潜在的问题,储存和处理要小心。为防止危险化学品的意外释放并限制对工人、公众和环境的潜在影响,URE实施并维护了与联邦、州和地方要求一致的内部操作程序。

17.3液体处置

典型的ISR采矿作业需要一个或多个处置井,用于处理数量有限、无法返回生产含水层的流体。两个DDW安装在Lost Creek和

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第75页

Graphic

Graphic

根据需要间歇性操作。本报告现有的CAPEX和OPEX估算假设这两个可操作的DDW将继续使用。送至深井的液体废物最大容积将由10gpm至15gpm,视所需的出水水平而定。这是基于在现有工厂附近安装一个单独的废水处理设施的计划,通过增加额外水平的RO和罚款清除来增强当前的能力。成本包含在建模的维持资本中。

除了这些DDW和废水处理设施外,URE还获得了WDEQ和NRC的监管授权,可运营UIC V类井,这将允许现场处置新鲜渗透液(即干净的水)。操作人员使用RO电路和镭处理工艺将工艺废水处理成卤水和渗透流。盐水流将继续在DDW中处置,而清洁、渗透流将注入UIC V类井。正如预期的那样,这些操作程序显着提高了现场的废水处理能力。

17.4固体废物处置

固体废物包括废树脂、井场过滤后的细粉和废水、空包装、杂管和配件、罐体沉积物、用过的个人防护设备和生活垃圾。这些材料根据其放射性特征被划分为受污染或未受污染。

非污染固体废物是指不受放射性物质污染的废物,或可进行去污处理并重新分类为非污染废物的废物。这类废物可能包括垃圾、管道、阀门、仪器仪表、设备和任何其他未被污染的物品,或可能被成功去污的物品。目前的估计是,该场地每年将产生大约700立方码的未受污染的固体废物。未受污染的固体废物在物业场地的指定区域收集,并在最近的许可卫生填埋场处置。

受污染的固体废物由受放射性物质污染、无法去污的固体废物组成。这种废物被归类为联邦和州法规定义的11e.(2)副产品材料。这种副产品材料包括过滤器、井场和废水的过滤细粉、个人防护设备、废树脂、管道等。这些物资临时就地储存,定期转运处置。另一家URE子公司拥有11e.(2)副产品材料废料许可处置设施。据估计,Lost Creek场地每年将产生约360立方码的11e.(2)副产品材料作为废物。这一估计是基于类似的原位铀回收设施的废物产生率。

17.5工厂人员

关于该物业的人员需求的讨论位于第16.7节(采矿人员)。

18.0 项目基础设施

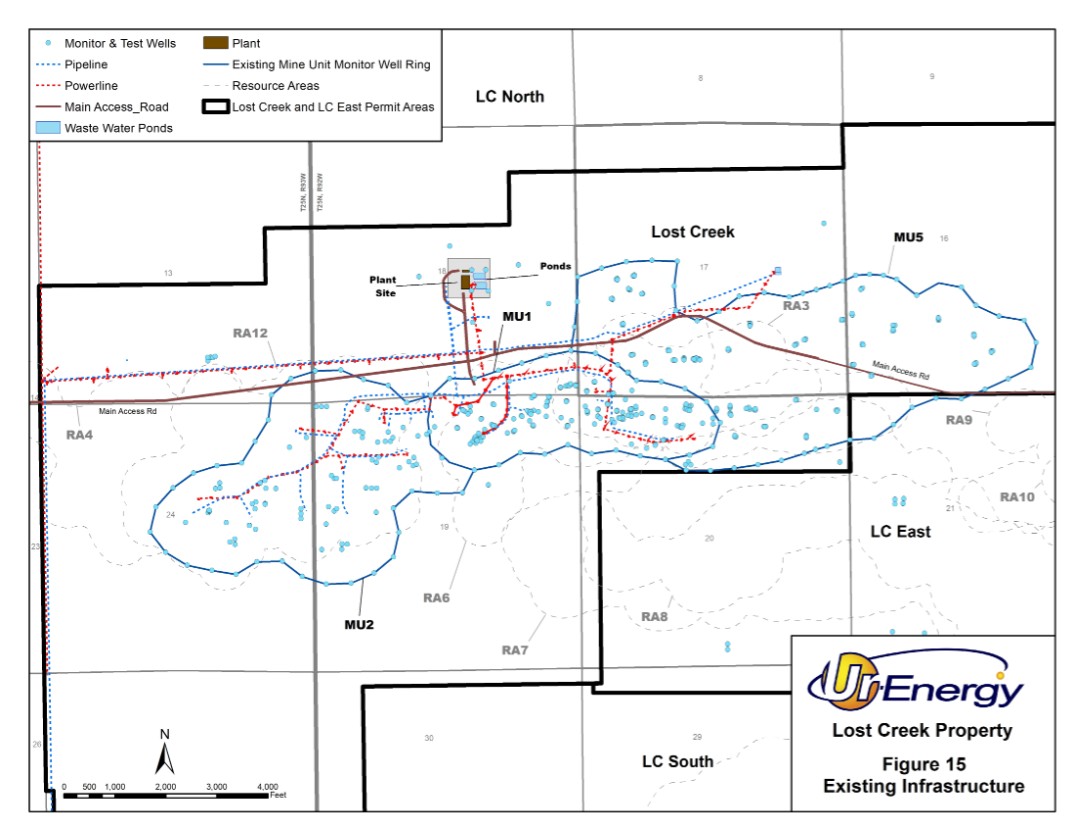

物业井田和厂房的基础设施如上所述,如图15所示。该工厂和第一个井田的所有必要组件均已建造完成并投入使用。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第76页

Graphic

Graphic

18.1道路

通往物业的道路有四种类型。它们包括一级通路、二级通路、临时井场通路、井通路。可从西经Wamsutter-Crooks Gap路或从东经BLM Sooner路进入该物业(图2)。

主要进出道路用于日常进出物业的主要处理设施。URE建设了约5万英尺的新道路作为项目通道。

主要通道平均宽20英尺,铺满碎石。根据需要进行除雪和定期表面维护。物业使用二级通道,以提供通往井田HH的通道。二级通道采用有限挖填施工方式建设,可采用小尺寸骨料或其他适当材料铺面。

临时井场通路为进入钻井场、井场开发或辅助井场开发的附属区域。在可能的情况下,URE将使用现有的双轨小径或指定通常不会对陆地表面进行改造以适应道路的双轨小径。临时井场通路将在整个矿区使用,并在采矿结束时进行复垦。

18.2实验室设备

URE的主要实验室和实验室设备在其Casper运营设施中。该实验室包括用于分析铀和金属的电感耦合等离子体(ICP)发射光谱仪、用于碱度和氯化物测量的自动滴定仪、比电导仪以及高效运营矿山和工厂所需的其他设备、材料和用品。实验室还有通风柜、试剂储存柜等安全设备。Casper实验室为Lost Creek和URE的Shirley Basin矿山提供服务。

18.3电力

太平洋电力公司(Pacific Power Corp.)拥有的一条预先存在的34,500伏电力线路沿着Lost Creek项目的西部边缘向南北延伸。这条线路最初是为服务于物业以南的Sweetwater Mine and Mill而安装的。太平洋电力公司进行了电力研究,确定该线路有能力在不进行任何升级的情况下为该物业服务。建造了一条新的架空抗猛禽电力线路,长度约为两英里,将现有太平洋电力线路的电力输送到Lost Creek工厂。已对现有HH、厂房等建筑物进行线路降压,将电力改造为三相480伏。从HHs到回收井的电力线路使用直接埋线放置在地下。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第77页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第78页

Graphic

Graphic

18.4

URE已打出12口浅水井,为现场供水。供水在第5.5.1节(供水)中有更详细的描述。

18.5持有池

已为该设施安装了两个蓄水池,目前正在使用中。保存池位于工厂东面,根据废水处理能力的需要,用于容纳处理废水。土堤池塘每个约155乘260英尺,从峰顶到峰顶测量。这些池塘有一个双衬里的安全壳系统,衬里之间有泄漏检测。建立了严格的程序,确保保存池的妥善检查、运行、维护。

19.0 市场研究和合同

本报告用于取代日期为2024年3月的最新财产评估(WWC,2024年),包括更新经济分析,并涵盖所述截至2025年12月31日开展的活动。

与其他大宗商品不同,铀不在公开市场上交易。合同由买卖双方私下协商。经济分析假设美国每磅可变价格3O8如第22节(经济分析)中所讨论的,在财产的使用寿命内。

本报告中的铀价格假设是基于URE当前和经谈判达成的铀销售协议(如适用)。此外,未来铀价格假设是基于三家独立金融公司和一个公认的分析铀市场的行业贸易组织提供的预测:Cantor Fitzgerald Canada Corporation、B Riley Securities和UXC,LLC。每一份预测都是独立编制的,反映了每家公司对未来铀价格的个别、专有预测。这些预测是该公司在具体报告(Cantor Fitzgerald Canada Corporation,2025年9月30日;B Riley Securities,2025年7月22日;和UXC,LLC Q4 2025)发布之日编制的(另见第27节参考资料)。

补充已知和假定合同定价的价格预测是使用Cantor Fitzgerald Canada Corporation,2025年9月30日;(b)B Riley Securities,2025年7月22日;和(c和d)UXC,LLC 2025年第四季度(复合中点定价和中长期定价)预测的简单平均计算得出的。在某些情况下,这些公司提供的价格预测并没有延续到2039年,这是经济分析中用于销售的最后一年。在这种情况下,该公司价格预测的最后一年被用于计算随后所有年份的平均值,从而确保在经济分析中将三位分析师的值用于每一年的平均值。QP认为这些估计值适合用于评估,结果支持此处的假设。

铀的适销性和铀矿开采的接受度受到众多因素的影响,这些因素超出了URE的控制范围。铀的价格可能会在短时间内经历波动和显着的价格变动。超出URE控制范围的因素会影响市场,包括对核电的需求;公众对核能发电接受程度的变化;铀矿开采、生产国和消费国的政治和经济状况;核电站融资的成本和可用性;政府法规的变化;全球或区域消费模式;投机活动和增加的

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第79页

Graphic

Graphic

由于新的提取发展和改进的生产方法而产生的生产;小型模块化反应堆或微型反应堆的未来可行性和接受度以及这一新技术的相关燃料要求;乏燃料的再处理和贫铀尾矿或废料的再浓缩;以及全球经济,包括货币汇率、利率和通货膨胀预期。核设施未来发生的任何事故,或战争、内乱或恐怖主义的威胁或事件,也很可能影响铀矿开采的条件以及核能的使用和接受。经济分析和相关敏感性在当前市场可变性范围内。

与初级化学品供应商存在运营采购协议。这些协议的条款在期限和数量上各不相同。最后,与RSB Logistics Inc.就从该物业运输黄饼;与ConverDyn就处理黄饼精矿;与Pathfinder Mines(Ur-能源 USA Inc.的全资子公司)就处置11e.(2)副产品材料废料订立合同或协议。

20.0 环境研究、许可、社会或社区影响

已经进行了广泛的环境研究,以支持向WDEQ提交的Lost Creek采矿许可申请、向NRC提交的许可申请以及BLM运营计划(Ur-Energy Inc.,2007a和Ur-Energy Inc.,2007b)。此外,还完成了关于修改从LC East项目和Lost Creek项目(Lost Creek 2014a和Lost Creek 2014b)的KM Horizon回收铀的许可证、许可证和授权的申请的类似环境研究。这些研究包括:地质学、地表水文、地下水文、地球化学、湿地、空气质量、植被、野生动物、考古学、气象学、背景辐射测量学和土壤。收到Lost Creek项目的申请后,WDEQ和NRC花了几年时间与内部和第三方专家一起审查环境研究,最终得出结论,提议的采矿活动符合适用的法律要求。经过他们的技术审查,包括无数次征求公众意见的机会,所有必要的许可证和经营矿山的许可证都已颁发。

对在LC East项目的HJ和KM层位进行采矿授权采矿以及在Lost Creek项目增加HJ矿山单位的LQD许可证的修订已于2025年4月收到。批准包括对每个新资源区的含水层豁免。

20.1环境研究

许可证和矿山许可证申请是为定义和评估对其他环境资源的潜在影响而开发的,并已提交给NRC、WDEQ和BLM并获得其批准。评估对象包括:现有和预期的土地利用、交通运输、地质、土壤、地震风险、水资源、气候/气象、植被、湿地、野生动物、空气质量、噪音、历史文化资源。此外,还对该物业附近的社会经济特征进行了评估。在这些评估中,没有发现来自Property Development的任何无法减轻的影响(Ur-Energy Inc.,2007a,2007b)。NRC和WDEQ于2011年发布了Lost Creek项目的最终批准。BLM于2012年10月发布环境影响报告书审批决定备案。BLM于2019年3月发布了关于LC East和KM修正案的决定记录。WDEQ URP于2021年发布了LC East的最终批准。WDEQ LQD于2025年批准了LC East和KM修正案。下文对特定地点环境研究结果进行了讨论。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第80页

Graphic

Graphic

20.1.1背景放射学特征

2006年和2007年以及2012年至2016年期间,在LC East地区对Lost Creek项目的背景放射性特征进行了评估,以确定放射性基线条件并记录运营前的放射性环境。对表层土壤、地下土壤、沉积物和植物群进行了评估。此外,还进行了基线伽马调查,测量了氡-222和直接伽马暴露率。

研究结果详细介绍于Ur-能源、Lost Creek ISR项目、怀俄明州DEQ矿山应用许可(Ur-能源,2007a)、2014年度Ur-能源、KM和LC East Amendments,(Ur-能源,2014a和Ur-能源,2014b)、2007年度Ur-能源、Lost Creek、NRC Source Material License Application(Ur-能源,2007b)和2017年度Ur-能源、KM和LC East Amendment Source Material License Application,2017(Ur-能源,2017)。总体而言,基线研究表明,大多数站点的放射性特性处于正常范围。(Lost Creek 2014a、2014b和BLM 2018)。

20.1.2受威胁、濒危或候选物种

根据WDEQ-LQD准则第2号的定义,进行了文献审查,以确定Lost Creek项目许可区域内可能存在的特别关注的物种、禁止和限制的有害杂草以及硒指标,并再次允许LC East项目修订。审查确定了几个发生在一般区域内的物种。

更大区域的受威胁和濒危(T & E)物种包括井喷的penstemon(Penstemon haydenii)和沙漠黄头(Yermo xanthocephalus)。井喷喷泉是怀俄明州唯一的濒危植物物种。虽然已知该物种出现在Lost Creek项目东北偏东约32英里的地点,但尚未在该地区观察到该物种,也不太可能出现在该地区。井喷penstemon专门生长在沙区,这是一种在物业中不存在的栖息地类型。沙漠黄头是怀俄明州的一种受威胁物种,发生在比弗河边缘地区的弗里蒙特县南部,距离Lost Creek东北约45英里。唯一已知的种群出现在Beaver Rim地区。

在LC East项目区域内也进行了类似的分析。根据USFWS,已知发生在Sweetwater县内的T & E物种包括Ute ladies’-tresses(Spiranthes diluvialis)和西部草原流苏兰(Platanthera praeclara)(USFWS 2015b)。更精细的搜索区域仅包括Property区域的紧邻区域,仅确定了Ute ladies’-tresses(USFWS 2017)的潜力。在适当时间范围内进行的实地评估表明,LC东项目区域内不存在晚季常年水源。实地调查时未发现尤特女士发辫的个体或种群,基于缺乏合适的栖息地特征,当地栖息地被证实不适合尤特女士发辫。

另有12种珍稀植物物种已知发生在斯威特沃特县。在植被调查中,特别考虑了这些特别关注的物种和能够支持这些物种的微环境。然而,在Lost Creek项目中没有观察到特别关注的物种。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第81页

Graphic

Graphic

正如上面所讨论的,USFWS在2015年发布了一项决定,即作为该地区土著的大鼠尾草不需要受到ESA的保护。根据怀俄明州核心地区战略,以及某些联邦、资源管理计划,将继续对该物种进行管理。此外,由于物业区域位于BLM优先生境管理区域内,就LC东部修正案向WGFD咨询了更大的鼠尾草。更新了为现有Lost Creek项目准备的密度扰动计算工具(DDCT),以确保LC East项目符合怀俄明州EO 2015-4(2015年州长办公室)中概述的最大扰动过程。WGFD审查了修订后的DDCT并得出结论,LC East项目符合5%和1/640阈值(WGFD2018)。

20.1.3文化历史资源

根据适用法律,文化和历史资源不公开披露。

20.1.4视觉和风景资源

在施工和运营过程中,视觉资源会受到植物干扰、筑路、钻孔、管道、设施建设等方面的一定冲击。任何时候最多将有约165英亩的植被受到干扰。这一估算包括所有现场道路、运营矿山单位、资源和划定监测井的泥坑以及管道。该工厂大院的总占地面积约为10英亩,任何建筑物的最大高度为45英尺。矿山单位开发将依次进行,MU1中的复垦与后期矿山单位的建设和运营同时进行。Lost Creek项目许可面积任何时候不得超过百分之四受到干扰。

大多数这些修改将无法从公共道路网络中看到,这是轻装出行。该工厂距离最近的县道4.5英里,连绵起伏的地形将把设施隐藏起来,不让旅行者看到,除了数量有限的有利位置。不存在受物业影响的本地重要或优质景观。设施是可辨别的,但对于Lost Creek项目许可区域外的观察者来说,这并不是主要的景观特征。

影响是暂时的,因为建筑物和道路将在物业末端退役和拆除,植被将恢复到以前的状态。恢复和复垦后,ISR操作不会对风景或地形造成持续的改变。

20.1.5副产品处置

11e.(2)或非11e.(2)副产物处置方法在第17节(处理和回收方法)中详细讨论。DDW、垃圾填埋场和获得许可的11e.(2)设施将视特定废物产品的污染程度而使用。

20.2许可要求、许可状态、财务保证

许可要求和状态也在第4.5.2节(现有和所需许可)中讨论。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第82页

Graphic

Graphic

20.2.1财务保证

怀俄明州和BLM要求提供财务担保。通过BLM和WDEQ-LQD(BLM 2003)之间的谅解备忘录(MOU),BLM在确定43 CFR § 3809.500下涵盖的业务的财务保证金额时给予WDEQ-LQD优先权。然而,BLM审查财务保证估计,并保留在确定复垦成本估计不足时要求额外财务保证的权力。该物业目前已有财务保证,以支付目前在Lost Creek项目受到干扰的填海土地和地下水的费用。在建设LC东项目设施之前,额外干扰的回收成本将被添加到财务保证中。根据WDEQ-LQD采矿PT788许可证和URP许可证WYSUA-1598的要求,将重新评估财务保证,并每年更新金额,以反映下一年计划的任何批准的扩建或额外干扰,以及上一年完成的任何复垦。财务保证估计的更新将由URP和WDEQ-LQD审查和批准。根据BLM和WDEQ-LDD之间的谅解备忘录,BLM还将审查年度财务保证更新,并同意对WDEQ-LDD(BLM 2003)的拟议更新或建议修改。怀俄明州和美国内政部长(BLM)都可以赎回这份财政保证工具。

20.2.2现场监测

URE进行相当多的现场监测,以确保保护环境,也保护员工和公众免受放射性核素废水的影响。每个矿山单位正在或将在横向和垂直方向被一系列监测井包围,以确保采矿溶液不会迁移出矿区。这些井将每月采样两次,结果与预先确定的控制上限进行比较。

对放射性核素流出物的重要环境监测也正在进行,并将持续到填海。对选定地点进行伽马辐射和氡水平监测。采样装置在作业期间每季度更换一次,并通过地下水恢复继续进行。此外,对一些场所进行监测,以确定空气中放射性核素的浓度。设备中的空气过滤器大约每月更换一次,每季度将复合材料提交给合同实验室进行分析。实验室结果将与基线值进行比较,以确定是否有任何上升趋势正在发生。还将监测当地土壤、地表水和植被中的放射性核素浓度,以确定是否有矿山废水造成影响。

最后,野生动物监测将持续到矿山的整个生命周期,并将覆盖包括大鼠尾草、大野味、候鸟、兔形目、鸣禽和许可机构认为关注的其他物种在内的多种物种。将利用第三方承包商进行野生动物监测。

20.3社区事务

该物业靠近怀俄明州的Bairoil、Jeffrey City、Wamsutter、Riverton、Lander和Rawlins等社区。Lost Creek的工作人员已从这些社区以及Hanna、Rock Springs和怀俄明州的Casper聘用。就业对这些社区产生了积极影响,不仅是通过直接发放工资,而且是通过初级和次级购买商品和服务。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第83页

Graphic

Graphic

URE通过直接拨打电话和参加各种当地会议的方式与土地所有者、BLM和广大公众保持日常联系。运营管理人员和辐射安全干事在设施现场,计入运营成本中的行政支持人工成本。

NRC、WDEQ和BLM评估了该物业附近的社会经济特征。未发现来自房地产开发的无法减轻的影响(Ur-能源,2007a,2007b;Lost Creek,2014a,2014b)。NRC和WDEQ于2011年发布了Lost Creek项目的最终批准;URP于2021年3月发布了LC East项目的许可证批准。BLM于2012年10月发布了批准环境影响报表的决定记录,并于2019年3月发布了LC East项目和KM修订。

20.4项目结项

项目关闭需要开展多项活动,包括地下水和地表复垦,这些活动将在恢复作业继续进行时开始。这些与关闭相关的活动的时间表包含在图13(矿山寿命时间表)中,成本包含在OPEX的讨论中(见第21节资本和运营成本)。

20.4.1弃井/地下水修复

在每个井田铀回收完成后(根据项目经济性确定),将在切实可行的范围内尽快开始地下水恢复。如果枯竭井田位于正在恢复的区域附近,则可能会推迟部分枯竭区域的恢复,以限制对正在进行的恢复作业的干扰。

修复完成假设多达六个孔隙体积的地下水将被反渗透提取和处理。在成功完成恢复活动后,注入和回收井将按照WDEQ规定进行封堵和废弃。在验证地下水修复成功后,监测井也将被废弃。

20.4.2拆除拆除基础设施

在弃井作业的同时,干线和支线管道将被拆除,进行放射性污染检测,分离为固体11e.(2)或非11e.(2)副产品材料,然后碎裂并运送到适当的处置设施。HH将与其地基断开连接,进行去污,分离为固体11e.(2)或非11e.(2),并运送到适当的处置设施或回收。处理设备和附属结构将根据其放射性特性被拆除、进行放射性特性测试、隔离或报废或在适当的处置设施中处置。

20.4.3网站分级和重新植被

在拆除井场和工厂基础设施后,现场道路可能会被拆除,现场将重新定级,以近似开发前的轮廓和放置在受干扰区域上方的库存表土。然后将对受干扰的地区进行播种。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第84页

Graphic

Graphic

20.5当前计划的充分性

QP审查了该物业当前的许可状态,并注意到Lost Creek和LC East项目完全获准进行ISR采矿作业。QP的意见是,URE的计划足以允许实现本报告中讨论的采矿计划。

21.0 资本和运营成本

资本成本(CAPEX)和运营成本(OPEX)基于截至2025年12月31日的Lost Creek项目的实际和估计成本。所包含的分析是基于截至2025年12月31日(从进行的钻探到2025年11月1日)在许可的Lost Creek和LC East项目中的测量和指示加上推断的矿产资源。大部分资本支出成本,包括安装加工厂、处置井和MU1的部分钻探和安装,是在2013年开始运营之前发生的。此外,在此经济分析之前,额外的井场和工厂升级已经完成。运营成本包括矿山单位剩余的钻探和安装以及化学品、人工、公用事业和维护等所有运营成本。OPEX成本对井场成本最为敏感,如果需要减少井距或需要额外的注入/回收井,井场成本可能会增加。

21.1资本成本估算(CAPEX)

大部分资本支出发生在2013年开始运营之前,在此被称为“初始资本”(工厂和井田的初始资本成本总计4650万美元,其中包括1230万美元的初始井田成本)。后续矿山单位钻探和开发成本在投产后的OPEX类别中予以考虑。剩余矿山寿命CAPEX类别中仅剩的项目属于维持资本类别。

剩余的资本支出成本用于维持矿场的资本需求,主要用于安装废水处理大楼以优化废水减排。剩余的维持资本用于更换设备,这些设备将用于工厂和井田的未来运营。LoM维持资本成本估计为3170万美元。维持性资本成本估算是基于之前购买相同设备的实际情况和/或供应商价格,因此估算包含10%的意外情况,并被认为具有+/-10 %的预测准确度水平。

21.2运营成本估算(OPEX)

OPEX成本是通过评估每个工艺单元的运营和相关的所需服务(电力、水、空气、废物处理)、基础设施(办公室、更衣室商店)、工资和负担以及环境控制(热力、空调、监测)而制定的。OPEX成本还包括矿山单位地面设施和井的剩余建设,以开采MMT和EMT。表9提供了该物业的年度运营支出和关闭成本汇总。表10提供了额外的年化运营支出详情。包括销售、生产和运营成本在内的总运营成本估计为2.7 358亿美元,约合每磅21.27美元。OPEX和Closure估计的预测准确度水平约为+/-20%。本报告中确定的主要项目的价格来源于美国,并基于运营经验和数据。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第85页

Graphic

Graphic

开发OPEX成本时考虑的主要成本类别包括井场、工厂和现场管理成本,详见表9和10。

表9。

年度运营成本(OPEX)汇总

运营成本汇总

单位

  ​ ​ ​

合计

  ​ ​ ​

美元/
英镑

薪金及工资(厂房)

000美元

$

43,911

$

3.41

薪金及工资(Wellfield)

000美元

$

70,871

$

5.51

井田成本(不包括与关闭相关的)

000美元

$

41,857

$

3.25

加工厂成本(不包括关闭相关)

000美元

$

61,980

$

4.82

产品运输成本和转换设施费用

000美元

$

5,492

$

0.43

BLM & State Land Holding & Surface Impact Costs

000美元

$

2,138

$

0.17

URP费用

000美元

$

3,600

$

0.28

保险&保税

000美元

$

8,251

$

0.64

小计

000美元

$

238,100

$

18.51

关闭成本(减去工资)

000美元

$

23,960

$

1.86

家庭办公室支持和分配的间接费用

000美元

$

11,515

$

0.90

小计

000美元

$

35,475

$

2.76

合计

000美元

$

273,575

$

21.27

1.

井田运营成本包括电力、维护、化学品和其他井田运营成本。

2.

关闭成本假设材料和设备没有挽救价值。

3.

BLM土地持有成本假设每项索赔(总计469项)每年评估200美元。州政府的费用包括每年1920美元的租约(3美元/英亩)加上地表影响。

4.

URP费用包括许可成本回收估算和年度检查。

5.

运输成本基于35,000磅黄饼运输到伊利诺伊州大都会的转换设施。

6.

保税需要支付2.5%的溢价,并且需要贴出大约30%的抵押品。随着关闭工作的完成和担保要求的降低,张贴的抵押品将被退回。

7.

关闭成本基于WDEQ批准的单位成本和详细的工程工作。

上述OPEX估算是基于目前对该物业的MMT和EMT的资源估算,其中考虑了生产的磅数

21.3成本估算的充分性

用于此项分析的成本估算是基于在Lost Creek设施遇到的实际成本。由于该矿目前正在运营,分析中使用了实际运营成本,因此QP认为,用于该分析的成本非常能代表将遇到的实际成本。QP注意到,用于这一分析的劳动力成本是当前的,矿山已经在相对紧张的劳动力市场上竞争劳动力。因此,大幅低估劳动力成本预计不会是很大的风险。正如本节所指出的,成本相对于当前的通胀估计有所上升,以解决通胀担忧。QP认为此处包含的成本是合理的,代表了对可用成本的最佳估计

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第86页

Graphic

Graphic

21.4井田开发成本

第一系列MU1 HHs于2012年和2013年与加工厂和场地基础设施同步建设。从那时起,MU1中原计划的HH全部投产,MU2中的15 HH全部投产。MU1第2阶段的HHs将开始

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第87页

Graphic

Graphic

表10。

年度运营成本(OPEX)详情

运营成本汇总

单位

合计

美元/
英镑

2026

2027

2028

2029

2030

2031

2032

2033

2034

2035

2036

2037

2038

2039

2040

2041

2042

2043

2044

2045

薪金及工资(Wellfield)

000美元

$

70,871

$

5.51

$

5,330

$

5,173

$

5,173

$

5,173

$

5,173

$

5,173

$

5,305

$

5,437

$

5,266

$

5,016

$

4,928

$

4,395

$

2,548

$

1,639

$

1,446

$

1,215

$

1,215

$

688

$

365

$

213

井田成本(不包括与关闭相关的)

000美元

$

41,857

$

3.25

$

2,822

$

3,687

$

3,130

$

3,088

$

3,014

$

2,912

$

2,910

$

2,948

$

2,923

$

2,922

$

2,943

$

2,900

$

2,687

$

913

$

686

$

686

$

686

$

-

$

-

$

-

薪金及工资(厂房)

000美元

$

43,911

$

3.41

$

2,565

$

2,683

$

2,683

$

2,683

$

2,683

$

2,683

$

2,683

$

2,683

$

2,683

$

2,683

$

2,683

$

2,683

$

2,604

$

2,224

$

1,787

$

1,766

$

1,463

$

860

$

713

$

416

加工厂成本(不包括关闭相关)

000美元

$

61,980

$

4.82

$

3,978

$

4,717

$

4,715

$

4,687

$

4,695

$

4,708

$

4,704

$

4,732

$

4,680

$

4,671

$

4,682

$

4,606

$

3,756

$

813

$

465

$

613

$

563

$

111

$

35

$

49

产品运输成本和转换设施费用

000美元

$

5,492

$

0.43

$

327

$

437

$

427

$

412

$

421

$

453

$

429

$

442

$

426

$

440

$

437

$

426

$

378

$

37

$

-

$

-

$

-

$

-

$

-

$

-

BLM & State Land Holding & Surface Impact Costs

000美元

$

2,138

$

0.17

$

105

$

107

$

107

$

107

$

107

$

107

$

107

$

107

$

107

$

107

$

107

$

107

$

107

$

107

$

107

$

107

$

107

$

107

$

107

$

107

URP费用

000美元

$

3,600

$

0.28

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

$

180

保险&保税

000美元

$

8,251

$

0.64

$

1,015

$

1,265

$

1,589

$

1,120

$

2,095

$

2,310

$

2,028

$

586

$

1,789

$

2,924

$

(322)

$

2,694

$

62

$

(442)

$

(499)

$

(553)

$

(1,851)

$

(1,013)

$

(2,010)

$

(4,536)

小计

000美元

$

238,100

$

18.51

$

16,322

$

18,249

$

18,004

$

17,450

$

18,368

$

18,526

$

18,346

$

17,115

$

18,054

$

18,943

$

15,638

$

17,991

$

12,322

$

5,471

$

4,172

$

4,014

$

2,363

$

933

$

(610)

$

(3,571)

关闭成本(减去工资)

000美元

$

23,960

$

1.86

$

-

$

597

$

843

$

901

$

843

$

1,605

$

1,097

$

911

$

1,165

$

2,075

$

817

$

1,954

$

1,258

$

1,330

$

944

$

1,695

$

1,069

$

560

$

1,376

$

2,920

家庭办公室支持和分配的间接费用

000美元

$

11,515

$

0.90

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

588

$

343

小计

$

35,475

$

2.76

$

588

$

1,185

$

1,431

$

1,489

$

1,431

$

2,193

$

1,685

$

1,499

$

1,753

$

2,663

$

1,405

$

2,542

$

1,846

$

1,918

$

1,532

$

2,283

$

1,657

$

1,148

$

1,964

$

3,263

合计

000美元

$

273,575

$

21.27

$

16,910

$

19,434

$

19,435

$

18,939

$

19,799

$

20,719

$

20,031

$

18,614

$

19,807

$

21,606

$

17,043

$

20,533

$

14,168

$

7,389

$

5,704

$

6,297

$

4,020

$

2,081

$

1,354

$

(308)

1.

井田运营成本包括电力、维护、化学品和其他井田运营成本。

2.

关闭成本假设材料和设备没有挽救价值。

3.

BLM土地持有成本假设每项索赔每年评估200美元。州政府的费用包括每年1920美元的租约(3美元/英亩)加上地表影响。

4.

URP费用包括许可费用和年检。

5.

运输成本基于35,000磅黄饼运输到伊利诺伊州大都会的转换设施。

6.

保税需要支付2.5%的溢价,并且需要贴出大约30%的抵押品。随着关闭工作的完成和担保要求的降低,张贴的抵押品将被退回。

7.

关闭成本基于WDEQ批准的单位成本和详细的工程工作。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第88页

Graphic

Graphic

将于2026年第一季度上线。迄今为止,在Lost Creek的整个运营过程中,生产速度一直保持在低于设计工厂流量的水平。为本报告的开发成本目的,标称工厂吞吐量以大约5,500至6,000gpm为模型。随着来自初始HHs的生产率或头部等级降低到低于经济限制,来自额外HHs的替代模式将投入运行,以保持工厂所需的流速和头部等级。

井场开发成本包括井场钻探和井场建设活动,是根据当前和初步的未来井场设计估算的,包括井和HH的数量、位置、深度、施工材料规格以及与井场相关的液压输送(管道)系统。此外,干线和支线管道、电力服务、道路和井场围栏也包含在成本估算中。井田开发估算是基于供应商、承包商、人工工资和用于钻探和建造MU1和MU2建造部分的设备费率的实际成本,并包括10%的应急费用。该物业剩余部分的估计井田开发成本见表11。

22.0 经济分析

警示性声明:本报告属初步性质,包括推断的矿产资源,这些矿产资源在地质上被认为过于投机,无法对其应用经济考虑,从而能够将其归类为矿产储量。非矿产储量的矿产资源不具备经济可行性证明。在没有建立矿产储量的情况下开始和进行生产可能会导致经济和技术故障从而对未来盈利能力产生不利影响的风险和不确定性增加。本报告中使用的矿产回收率估计值是基于迄今为止井场作业的回收率数据,以及类似设施的URE人员和行业经验。不能保证会实现这一水平的复苏。

本报告用于评估持续经营的经济影响,并取代物业的最新经济分析。自2024年分析以来,MU2的额外开发、建设和生产已经发生,在那里以及MU5中发现了额外的矿产资源。

经济分析是基于12个RAS内已安装或规划的井田内的资源回收率(测量、指示和推断)达到80%。这12个指定的RAs(图12)代表了在给定区域内给定视野内的资源积累。由于资源的纵向和横向连续性,仅对这些指定区域进行经济分析。迄今为止,RAS 1、2、5已分别转换为MU1、MU2、MU5。目前,如表1和表7所示,大约87%的总财产资源包含在RAs内。

最后,这里的经济分析是根据Lost Creek设施在2012-2013年建设中产生的实际资本成本、十年的运营数据和生产成本以及通货膨胀和其他经济和市场情况的更新进行的。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第89页

Graphic

Graphic

表11。

现金流量表($ 000s)

现金流线项目

单位

  ​ ​ ​

合计

  ​ ​ ​

美元/磅

生产的磅数

磅数

12,699,510

卖出的英镑

磅数

12,865,599

销售

000美元

$

1,149,009

$

89.31

版税

000美元

$

(672)

$

(0.05)

净销售额

000美元

$

1,148,337

$

89.26

怀俄明州遣散税

000美元

$

(28,938)

$

(2.25)

甜水从价税

000美元

$

(39,238)

$

(3.05)

营业成本(见表9)

000美元

$

(273,575)

$

(21.27)

井田发展

000美元

$

(195,603)

$

(15.20)

勘探成本

000美元

$

-

$

-

甜水房产税

000美元

$

(714)

$

(0.06)

营运资金变动

000美元

$

-

$

-

项目现金流

000美元

$

610,269

$

47.43

初始资本

000美元

$

-

$

-

维持资本

000美元

$

(31,719)

$

(2.47)

税前净现金流

000美元

$

578,550

$

44.96

联邦所得税

000美元

$

(100,273)

$

(7.79)

州所得税

000美元

$

(36,081)

$

(2.80)

税后净现金流

000美元

$

442,196

$

34.37

1.

生产是基于MMT和EMT的12个RA中测量、指示和推断资源总量(根据S-K 1300,以及NI 43-101第2.3(3)节)的80%回收率。现有或规划井田以外的资源被排除在经济分析之外,这一分析假设总资源量的约57.1%将被回收。

2.

在已知的情况下,铀价格是基于现有和协商销售合同下的预期销售定价。定价假设随后通过计算以下简单平均值进行补充:(a)2025年9月30日预测的年度平均值,(b)B Riley Securities,2025年7月22日;(c)UXC,LLC 2025年第四季度综合中间价和(d)UXC,LLC 2025年第四季度中长期价格。(见第19节市场研究)。

3.

所有金额以千美元计。

4.

井田开发包括井田钻探、井田建设费用以及安装一口拟处置井的费用。

5.

出售的磅数超过了因现有库存而生产的磅数。

22.1假设

本报告中提出的经济评估是基于在12个RAS中定义的已安装或计划井田模式下资源回收率约为80%。区域管理局内界定的资源总额如下:

实测:808.6万磅。

标示:316.6万磅。

推断:768.3万磅。

请注意,MU2正在生产中,MU1已经生产了一部分,其余的在生产前正在建设中。部分资源不包含在当前计划的或实际的模式布局中。未包含在模式中的资源被排除在外

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第90页

Graphic

Graphic

从成本分析结果来看,经济分析中的资源总量略低于上述资源总结的80%。根据CAPEX、OPEX和关闭成本估算以及生产计划制定了现金流量表。所生产的铀的销售价格假设在财产的整个生命周期内为每磅可变价格,范围为每磅57.50美元至98.63美元。在已知的情况下,铀价格基于现有和谈判销售合同下的预期销售定价。然后通过计算以下简单平均值来补充定价假设:(a)Cantor Fitzgerald Canada Corporation的预测,2025年9月30日;(b)B Riley Securities,2025年7月22日;(c)UXC,LLC 2025年第四季度综合中点定价;(d)UXC,LLC 2025年第四季度中长期定价。(见第19节市场研究)。

矿产资源中的铀回收假设基于80%的估计井场回收系数。生产流速、品位和最终回收率基于物业迄今为止的经验以及流动和生产的设计工厂能力。现金流的销售利用了每个矿山单位和RAs的生产模型。在该物业的整个生命周期内,未来的铀产量估计为1270万磅。

22.2现金流预测和生产计划

本报告设想Lost Creek的开工日期为2013年8月2日,并纳入了截至报告经济学部分截止时间(2025年12月31日)的产量。净现值假设现金流发生在期中,并根据贴现现金流计算。用于发展现金流的生产估算和OPEX成本分布(表9和10)基于URE开发并并入现金流的生产和恢复模型(表11和12)。现金流假设没有升级,没有债务、利息或资本偿还。它也不包括折旧。初步资本化项目建设于2013年开始运营前完成。考虑到截至2025年12月31日的沉没成本余额为4650万美元,初步资本投资的估计回收期是在2028年第一季度估计的。三种贴现率的NPV已计算所得税前和所得税后,列于表13。估计的内部收益率也列于表13。

经济分析中约34.6%百分比的资源为推断资源。推断资源是在地质上被认为过于投机的资源,无法对其应用修正因素,从而使其能够被归类为矿产储量,并且无法确定这种经济评估是否会实现。为了说明推断资源量没有随着采矿进展而升级以及URE收集额外钻探数据的机会,准备了第二次经济分析,其中排除了推断资源量。不包括推断资源的估计回收量为680万磅。在没有推断资源的情况下,该物业估计在其整个存续期内产生的净现金流(所得税前)为2.199亿美元,所得税后为2.080亿美元。如果没有推断的资源,计算出的税前内部收益率为61.3%%,采用8%的贴现率的税前NPV为1.487亿美元。如果在没有推断资源的情况下将所得税纳入计算,税后IRR为60.7%%,采用8%的贴现率,税后NPV为1.418亿美元。如果没有推断的资源,每磅LoM总成本估计约为51.74美元/磅U3O8制作包括版税和地方税。所得税估计为每磅1.70美元。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第91页

Graphic

Graphic

表12。

现金流明细(千美元)

现金流线项目

单位

合计

美元/
英镑

2026

2027

2028

2029

2030

2031

2032

2033

2034

2035

2036

2037

2038

2039

2040

2041

2042

2043

2044

2045

生产的磅数

磅数

12,699,510

811,836

1,009,978

1,009,534

1,002,449

1,003,957

1,006,844

1,005,003

1,009,120

998,996

1,003,245

1,006,064

1,002,013

801,176

29,295

-

-

-

-

-

-

卖出的英镑

磅数

12,865,599

782,367

778,126

952,870

641,914

1,350,488

1,161,883

1,005,055

1,005,345

1,000,000

1,000,000

1,000,000

1,000,000

900,000

287,551

-

-

-

-

-

-

销售

000美元

$

1,149,009

$

89.31

$

50,594

$

57,103

$

74,753

$

50,334

$

122,136

$

106,523

$

92,325

$

93,028

$

95,085

$

95,730

$

96,685

$

97,588

$

88,765

$

28,360

$

-

$

-

$

-

$

-

$

-

$

-

版税

000美元

$

(672)

$

(0.05)

$

-

$

-

$

-

$

-

$

-

$

(1)

$

(625)

$

(42)

$

(3)

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

净销售额

000美元

$

1,148,337

$

89.26

$

50,594

$

57,103

$

74,753

$

50,334

$

122,136

$

106,522

$

91,700

$

92,986

$

95,082

$

95,730

$

96,685

$

97,588

$

88,765

$

28,360

$

-

$

-

$

-

$

-

$

-

$

-

怀俄明州遣散税

000美元

$

(28,938)

$

(2.25)

$

(1,331)

$

(1,922)

$

(1,966)

$

(1,218)

$

(3,006)

$

(2,745)

$

(2,364)

$

(2,397)

$

(2,436)

$

(2,460)

$

(2,465)

$

(2,511)

$

(2,015)

$

(101)

$

-

$

-

$

-

$

-

$

-

$

-

甜水从价税

000美元

$

(39,238)

$

(3.05)

$

(1,803)

$

(2,606)

$

(2,666)

$

(1,652)

$

(4,076)

$

(3,723)

$

(3,206)

$

(3,250)

$

(3,304)

$

(3,336)

$

(3,343)

$

(3,405)

$

(2,732)

$

(137)

$

-

$

-

$

-

$

-

$

-

$

-

营业成本(见表11)

000美元

$

(273,575)

$

(21.27)

$

(16,915)

$

(19,432)

$

(19,435)

$

(18,939)

$

(19,800)

$

(20,719)

$

(20,031)

$

(18,614)

$

(19,805)

$

(21,606)

$

(17,042)

$

(20,532)

$

(14,169)

$

(7,388)

$

(5,704)

$

(6,298)

$

(4,020)

$

(2,080)

$

(1,354)

$

308

井田发展

000美元

$

(195,603)

$

(15.20)

$

(19,658)

$

(13,369)

$

(17,183)

$

(18,825)

$

(20,048)

$

(15,374)

$

(15,068)

$

(17,241)

$

(17,713)

$

(16,448)

$

(16,922)

$

(7,534)

$

(44)

$

(44)

$

(44)

$

(44)

$

(44)

$

-

$

-

$

-

勘探成本

000美元

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

甜水房产税

000美元

$

(714)

$

(0.06)

$

(108)

$

(101)

$

(92)

$

(83)

$

(73)

$

(64)

$

(55)

$

(46)

$

(36)

$

(28)

$

(18)

$

(9)

$

(1)

$

-

$

-

$

-

$

-

$

-

$

-

$

-

营运资金变动

000美元

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

(9,372)

$

(17)

$

(57)

$

(63)

$

(65)

$

(96)

$

(90)

$

9,759

$

-

$

-

$

-

$

-

$

-

$

-

$

-

项目现金流

000美元

$

610,269

$

47.43

$

10,779

$

19,673

$

33,411

$

9,617

$

75,133

$

54,525

$

50,959

$

51,381

$

51,725

$

51,787

$

56,799

$

63,507

$

79,563

$

20,690

$

(5,748)

$

(6,342)

$

(4,064)

$

(2,080)

$

(1,354)

$

308

初始资本

000美元

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

$

-

维持资本

000美元

$

(31,719)

$

(2.47)

$

(27,513)

$

(267)

$

(364)

$

(188)

$

(2)

$

(135)

$

(442)

$

(915)

$

(399)

$

(337)

$

(90)

$

(531)

$

(316)

$

(18)

$

(2)

$

(30)

$

(134)

$

(36)

$

-

$

-

税前净现金流

000美元

$

578,550

$

44.96

$

(16,734)

$

19,406

$

33,047

$

9,429

$

75,131

$

54,390

$

50,517

$

50,466

$

51,326

$

51,450

$

56,709

$

62,976

$

79,247

$

20,672

$

(5,750)

$

(6,372)

$

(4,198)

$

(2,116)

$

(1,354)

$

308

联邦所得税

000美元

$

(100,273)

$

(7.79)

$

-

$

-

$

-

$

-

$

-

$

-

$

(9,760)

$

(12,718)

$

(13,086)

$

(13,539)

$

(13,862)

$

(16,347)

$

(17,338)

$

(3,623)

$

-

$

-

$

-

$

-

$

-

$

-

州所得税

000美元

$

(36,081)

$

(2.80)

$

-

$

-

$

-

$

-

$

-

$

-

$

(3,633)

$

(4,559)

$

(4,691)

$

(4,853)

$

(4,970)

$

(5,860)

$

(6,216)

$

(1,299)

$

-

$

-

$

-

$

-

$

-

$

-

税后净现金流

000美元

$

442,196

$

34.37

$

(16,734)

$

19,406

$

33,047

$

9,429

$

75,131

$

54,390

$

37,124

$

33,189

$

33,549

$

33,058

$

37,877

$

40,769

$

55,693

$

15,750

$

(5,750)

$

(6,372)

$

(4,198)

$

(2,116)

$

(1,354)

$

308

1.

生产是基于MMT和EMT的12个RAS中的测量、指示和推断资源(S-K 1300,以及NI 43-101 Section 2.3(3))的总回收率约为80%。现有或规划井田以外的资源被排除在经济分析之外,这一分析假设总资源量的约57.1%将被回收。

2.

在已知的情况下,铀定价假设使用以下简单平均值计算:(a)Cantor Fitzgerald Canada Corporation的预测,2025年9月30日;(b)B Riley Securities,2025年7月22日;(c)UXC,LLC 2025年第四季度综合中点定价和(d)UXC,LLC 2025年第四季度中长期定价。(见第19节市场研究)。

3.

所有金额以千美元计。

4.

井田开发包括井田钻探和井田建设费用。

5.

营运资金变动主要与应收账款和应付账款的年度现金流时间差异和总额归零有关。

6.

出售的磅数超过了因现有库存而生产的磅数。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第92页

Graphic

Graphic

表13。

净现值贴现率敏感性与IRR

NPV贴现率与IRR

单位

收入前

收入后

NPV @5%

000美元

$

384,027

$

301,711

NPV @8%

000美元

$

305,885

$

244,092

NPV @10%

000美元

$

264,705

$

213,347

IRR(按未折旧初始资本调整)1

%

67.6%

65.7%

1.

截至2025年12月31日,Lost Creek拥有1700万美元的未折旧初始资本资产,这些资产将随着时间的推移从运营中扣除。通过包括未折旧的、初始资本资产,可以计算出一个IRR。没有这些成本,就无法计算IRR。

2.

NPV和IRR计算基于2026年至2045年,不包括2026年之前发生的任何沉没成本。

22.3税收

本文介绍的经济分析提供了所得税前和所得税后的分析结果,其中包括美国联邦和伊利诺伊州的所得税。没有怀俄明州所得税,假设所有销售都发生在转换设施所在的伊利诺伊州。这两种情形的唯一区别是估计所得税的价值。所有其他销售、财产、使用、遣散费和保有税以及特许权使用费都包含在这两种情况中。目前怀俄明州对铀的遣散税税率为5%,但扣除井口后约为总销售额的2.3%。目前铀的从价税率约为6.8%但扣除井口后约为总销售额的3.1%。总体而言,根据产品的应税部分,税收总额平均约为总销售额的5.4%。在联邦一级,采矿企业的利润应按企业所得税税率征税。对于矿产,消耗税抵免额可按成本或百分比获得,以较大者为准。

财产经济分析包括州遣散税、县从价税和财产税的税收估算,所有这些都直接归属于财产。Ur-能源 USA Inc.在美国提交合并联邦纳税申报表,截至2025年12月31日,联邦税收亏损结转约为2.185亿美元。在使用现有的以及任何未来的税收损失结转之前,URE预计不会支付任何重大的联邦所得税。此外,复垦费用可以在物业的早年扣除,从而也推高了纳税义务。

22.4灵敏度分析

如图16和17所示,该物业对铀的价格变化很敏感。现货商品价格变动5%将导致税前净现值变动2080万美元,税后净现值变动1360万美元,贴现率为8%。该分析基于每磅可变的商品价格。该物业对运营成本的变化也略显敏感。运营支出的5%变动导致税前净现值变动790万美元,税后净现值变动570万美元。资本支出变动5%会导致税前净现值变动240万美元,税后净现值变动210万美元。该分析基于8%的贴现率和每磅可变的商品价格。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第93页

Graphic

Graphic

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第94页

Graphic

Graphic

23.0 邻接属性

相邻物业指紧邻物业的非URE铀权益物业,不应与“相邻项目”一词混淆,指属于物业一部分的项目。在Great Divide盆地有几个历史上的常规铀厂和矿山以及一个历史上的ISR项目(Bison盆地项目)(图2)。其中最重要的是Sweetwater矿山和磨坊,现在归Uranium Energy公司的子公司Sweetwater Uranium Inc.所有。(图2)。该设施位于Lost Creek项目最西南边界以南约3英里半处,由一座常规铀厂和回收的露天矿组成,目前这两座矿山均未投入运营。该矿床是上世纪70年代由Minerals勘探公司发现的。在平均品位为0.046%欧盟的情况下,最初估计的资源量多达1500万磅3O8(Sherborne,et al.,1981)。这是在矿产储量委员会国际报告标准制定之前得出的历史估计,包括在NI 43-101下,估计的可靠性尚未得到独立验证。在产出129万磅U后,大约于1982年停止生产3O8.

Uranium Energy公司的Jab/West Jab项目位于Lost Creek矿区以北,公开披露的资源量估算为272.7万磅的测量和指示资源量以及167.7万磅的推断资源量(UEC,2024年)。American Uranium的Great Divide Basin项目位于Lost Creek Property 15英里范围内,公开披露的资源估算为166万磅推断资源量(American Uranium,2026年)。

24.0 其他相关数据和信息

没有其他相关数据或信息可包括。

25.0 解释和结论

这份关于物业的报告是由WWC根据NI 43-101和S-K 1300中规定的准则为URE及其子公司LC编制的。其目标是披露该物业目前的矿产资源,并评估该物业可能的经济可行性。

Lost Creek项目于2023年恢复商业生产运营。Lost Creek工厂的建设和MU1的安装于2012年10月启动。HJ Horizon内MU1的生产作业于2013年8月2日开始,MU2的生产作业于2017年8月29日开始。从开始运营到2025年12月31日,347.5万英镑U3O8已生产并捕获。原计划的MU1和MU2中支持生产的所有油井已完成,MU1 2期的建设和开发进展顺利,该地区的生产计划于2026年第一季度开始。

此外,已获得许可证和许可证的修订,以授权在LC East项目开始生产作业,并从该项目和Lost Creek项目的额外HJ地平线矿山单位中回收铀。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第95页

Graphic

Graphic

25.1结论

QP权衡了本报告中提出的潜在利益和风险,发现该物业具有潜在的可行性,值得进一步运营、生产、评估和勘探。

25.2风险评估
25.2.1资源与恢复

QP根据此处包含的假设发现该属性具有潜在的可行性。已对该物业的各种核心样品进行了基准规模测试,MU1的生产于2013年8月开始,并在MU1和MU2中持续至今。达到本报告中介绍的生产结果的最重大潜在风险将与井场作业的成功、从目标宿主砂中回收铀、保持流经工厂和废水处置有关。

本报告中使用的回收铀估计数量主要基于迄今为止井场作业的回收数据。这里使用的采收率80%,也是行业经验中比较典型的井场采收率。如前所述,一些生产单位的回收率已超过资源估计数。QP无法保证在早期生产中看到的资源的恢复将在未来的矿山单位中得到证明。本报告基于此处提供的假设和信息。

另一个潜在的担忧是,由于化学沉淀、细粉迁移或低于估计的水力传导率,地层中的水力传导率降低。早期的生产数据支持低于预期的注射率,但被高于预期的生产等级所抵消。与这些潜在问题相关的风险已通过油井开发和安装技术、现场水力研究以及未来废水容量的许可尽可能减少。

生产率也可能受到废水处理能力的限制。URE已努力减轻这种担忧:迄今为止安装的DDW是间歇性运行的,以支持生产操作。额外的DDW已被允许,如果需要,可能会安装以支持未来的操作。此外,为缓解处置能力风险,URE一直在以反渗透方式处理出水,并在UIC V类井中进行回注之前对所得渗透液进行镭去除过程。这种于2017年启动的处置方法迄今为止是成功的,并增加了URE的处置能力。最后,URE正在完成最后的详细工程和设计计划,以在Lost Creek建造废水处理设施。这些计划和所有组件的相关采购预计将于2026年完成,并计划于2026年开始施工。这一规划中的设施还将减轻废水处理能力有限带来的风险。

LC东项目北极HJ层位内所含资源较浅,部分含水层不受约束。资源上方有限的水压头,可能会给该地区HJ矿化的ISR提取带来难度。如图9所示,HJ资源仅有极小部分位于LC东部北部。资源上方减少的头部仅影响LC东部资源的非常小的百分比,预计不会显着影响总回收率。此外,还有

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第96页

Graphic

Graphic

目前在LC East的这一部分没有计划中的HJ RA,这里的潜在采矿活动将集中在KM Horizon,该区域仍处于适当密闭的地下水条件下。

25.2.2市场和合约

铀的适销性和铀矿开采的接受度受到众多因素的影响,这些因素超出了URE的控制范围。铀的价格可能会在短时间内经历波动和显着的价格变动。超出URE控制范围的因素会影响市场,包括核电需求;公众对核能发电接受程度的变化;铀矿开采中的政治和经济条件,生产国和消费国;核电站融资的成本和可得性;政府法规的变化;全球或区域消费模式;由于新的开采发展和改进的生产方法而导致的投机活动和产量增加;小型模块化反应堆或微型反应堆的未来可行性和接受度以及这一新技术的相关燃料需求;乏燃料的再处理和贫铀尾矿或废物的再浓缩;以及全球经济,包括货币汇率、利率和通货膨胀预期。核设施未来发生的任何事故,或战争、内乱或恐怖主义的威胁或事件,也可能影响铀矿开采的条件以及核能的使用和接受。

与其他大宗商品不同,大多数铀不在公开市场上交易。合同由买卖双方私下协商。如图16和17所示,铀价格的变化会对该物业的经济绩效产生重大影响。这份经济分析假设U3O8生产在物业的整个生命周期内以每磅可变价格出售,价格从每磅57.50美元到98.63美元不等。在已知的情况下,铀价格是基于现有和协商销售合同下的预期销售定价。定价假设随后通过计算以下简单平均值得到补充:(a)Cantor Fitzgerald Canada Corporation的预测,2025年9月30日;(b)B Riley Securities,2025年7月22日;(c)UXC,LLC 2025年第四季度综合中点定价;(d)UXC,LLC 2025年第四季度中长期定价,如第19节(市场研究)所述。QP认为,这些估计值适合在评估中使用。回顾现货和期限市场在2025年年底和2026年1月持续走强,强化了市场专家的价格预测是合理的。

25.2.3运营

Property运营中存在试剂、动力、人工和/或材料成本波动等一些运营风险,并可能影响OPEX和Property经济绩效。这些潜在风险通常被认为可以通过井场改造或工厂优化来解决。该工厂被构建为批量沉淀和干燥操作,允许过程变化和增强控制。

IX和洗脱过程过去和现在不仅在Lost Creek使用,而且还在怀俄明州、德克萨斯州和内布拉斯加州的其他ISR设施中使用。该工艺不使用任何不寻常的方法,该工艺的试剂可从区域来源随时获得。正在进行工艺优化,以最大限度地减少试剂的使用,最大限度地减少产品的损失,并确保适当的产品质量。

已实施健康和安全方案,以控制现场和场外接触放射性核素、操作事故和/或加工化学品的风险。标准行业

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第97页

Graphic

Graphic

这类操作存在实践,因此不需要新颖的风险控制和管理方法。

正如2022-2023年冬季所证明的那样,极端的冬季天气可能会带来风险。为降低极端天气的风险,URE通过为员工增加额外的丙烷储存和紧急避难设施对场地进行了硬化。这些变化提高了物业的气候复原力,并确保在几乎所有天气条件下都能继续运营。

26.0 建议

QP根据此处包含的假设发现该属性具有潜在的可行性。这里所介绍的矿产回收或经济将实现,这一点并不确定。由于本报告描述的物业现在包括许可的LC East项目,以下建议受到限制。作为日常运营活动的一部分,正在进行额外的运营改进。井田开发、勘探和许可活动,下文,不以彼此为条件,应同时进行。

26.1继续井田开发和勘探

为实现本报告所述的全部潜在收益,应视市场情况继续进行所有方面的运营和进一步的井田开发。井田必须在包括MU1 2期在内的未来生产以及其他RAs的未来井田之前开发。应利用从井田开发中获得的数据,继续调和和完善产权矿产资源估算。井田开发成本基于迄今为止的运营,并包含在本文介绍的运营支出和资本支出估计以及财务预测中。

整个物业有一些正在钻探或未钻探的区域可能具有巨大的勘探潜力。URE应借此机会将矿产资源扩展到其他项目区域和各种层位,包括Deep Horizons和LC South Area。建议URE进行勘探钻探计划,以测试这些目标的资源扩张潜力。

URE应继续进行必要的勘探开发钻探和相关监管行动,以在Lost Creek和LC East增加额外的资源区和资源层位,并根据需要推进相邻项目,为开发未来井田以在该物业回收铀做好准备。

URE应当完成其施工前的详细设计工作及废水处理设备的安装工作。

URE拥有降低成本、改善运营并将ISR运营影响降至最低的创新研发项目的历史。URE应该会继续评估降低成本和提高效率的机会,包括与其新井安装技术相关的机会。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第98页

Graphic

Graphic

27.0 参考资料

美国铀(2026年)项目,怀俄明州https://www.americanuranium.com.au/wyoming [网站]最后访问时间2026年3月

B. Riley证券(2025)Uranium Eyes a Comeback on 美国能源 push – transferring coverage of Uranium producers at Buy,2025年7月22日。

Bailey R.G.,1995,Descriptions of the Ecoregions of the United States。美国农业部林务局杂项出版物1391:108。

Bureau of Land Management(BLM),2003,Supplement of Memorandum of Understanding No。美国内政部土地管理局与怀俄明州环境质量部土地质量司在公共土地上对可定位的Minerals进行地表开采和勘探管理的WY 19日,2003年11月10日。仅限电子副本,可向BLM索取。

土地管理局(BLM),2018年,Lost Creek铀原位回收项目修改,环境影响声明草案,罗林斯土地管理局外地办事处,2018年8月。

Boberg W.W.,2010,怀俄明州铀矿省的自然与发展。SEG特别出版物15,第653-674页。

Cantor Fitzgerald Canada Corporation(2025)Sprott实物铀信托将铀价格甲板滚动到2026年估计,提高价格目标,2025年9月30日。

CIM Council,2003,Mineral Resources and Mineral Reserve Estimation,Best Practice Guidelines,Uranium Specific Guidelines. https://mrmr.cim.org/media/1040/best-practices-in-uranium-estimation-guidelines.pdf [在线文档]。最后访问日期2026年3月

CIM理事会,2014年,矿产资源和矿产储量的CIM定义标准https://mrmr.cim.org/media/1128/cim-definition-standards_2014.pdf [在线文档]。最后一次访问时间为2026年3月。

Collentine M.,Libra R.,Feathers K.,Hamden L.,1981,Great Divide和Washakie盆地地下水的发生和特征,怀俄明州。怀俄明州水研究所。技术报告卷。VI-A。

Curtis J.C.和Grimes K.,2004年,怀俄明州气候图集。怀俄明州气候办公室。1.2.1号http://www.wrds.uwyo.edu/sco/climateatlas/title_page.html [网站]。最后访问时间为2022年3月。

Fisk E.P.,1967,Great Divide和Washakie盆地的地下水地质和水文,怀俄明州中南部[硕士论文]。[洛杉矶(加利福尼亚州)]:南加州大学。

Hazen,2007,砂岩样品中铀发生的表征[ Ur-能源 ],Hazen项目10619。2007年8月24日。

Honea R.,1979a,TT-147岩相报告。报告ID:URLC4。

Honea R.,1979b,Lost Creek – Honea Petrographic Description TT-152。报告编号:NF LC-1121。Hydro-Engineering,LLC,2007,Lost Creek含水层测试分析。2007年3月为Ur-能源 USA Inc.准备。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第99页

Graphic

Graphic

Hydro-Search,Inc. 1982,1982 Conoco/Lost Creek铀项目的水文地质项目。金(CO)。为TexasGulf,Inc.做准备。

Lyntek,Inc.,2008修正了怀俄明州Lost Creek项目Sweetwater县的NI-43-101初步评估。John I Kyle P.E.,Douglas K. Maxwell P.E.,2008年4月2日,经2011年2月25日修订(经修订,与合著人C. Stewart Wallis,P.Geo.)。

2.Maxim Technologies,Inc./德照科技 Inc. 2005a,岩土工程测试摘要。Energy Laboratories,Inc.为Ur-Energy准备的项目编号6550913。报告编号8468。2005年10月24日。

Maxim Technologies,Inc./德照科技 Inc. 2005b,岩土工程测试摘要。由Energy Laboratories,Inc.项目编号6550913为Ur-Energy Inc.准备。报告编号8519。2005年12月8日。

Maxim Technologies,Inc./德照科技 Inc. 2006,岩土工程测试摘要。由Energy Laboratories,Inc.项目编号6550913为Ur-Energy Inc.准备。报告编号8547。2006年1月5日。

州长办公室,2015年,怀俄明州行政部门行政命令2015-4,Greater Sage-Grouse Core Area Protection,2015年7月29日,截至2017年1月可在互联网上查阅:https://wyoleg.gov/InterimCommitte/2019/09-201908288-15SGExecutiveOrder.pdf。

Petrotek Engineering Corporation,2007,“Lost Creek区域水文测试报告– Lost Creek项目Sweetwater County,Wyoming”。Petrotek Engineering Corporation的报告,2007年10月。

Petrotek Engineering Corporation,2009,Lost Creek区域水文测试报告– Mine Unit 1,North和South Tests;Prepared for Lost Creek ISR,LLC,October 2009。

Petrotek Engineering Corporation,2013,Lost Creek Hydrologic Test,Composite KLM Horizon 5-Spot Testing,October 2012;Prepared for Lost Creek ISR,LLC,April 2013。

Roscoe Postle Associates(RPA),2005,Technical Report on the Great Divide Basin Uranium Properties,Wyoming,Prepared for Ur-Energy Inc.;Stewart Wallis,June 15,2005,Revised October 15。

Roscoe Postle Associates(RPA),2006,Lost Creek项目技术报告,怀俄明州,NI 43-101为Ur-Energy Inc.准备;Stewart Wallis,2006年6月15日。

Rubin,B.,1970,South Powder River Basin的Uranium Roll-Front Zonation,Wyoming:Wyoming Geological Society Earth Science Bull.,Vol.3,No. 4。

Sherborne,J.E.,Jr.;Pavlak,S.J.;Peterson,C.H.;Buckovic,W.A.1981,怀俄明州Great Divide盆地Sweetwater矿区的铀矿床:第三届年度铀研讨会,AIME,第27-37页]。

TREC,Inc.,2011年3月16日,初步经济评估,Lost Creek Property,Sweetwater County,Wyoming。

TREC,Inc.,2013年12月31日,初步经济评估,怀俄明州斯威特沃特县Lost Creek Property。

TREC,Inc.,June 17,2015,Technical Report,Lost Creek Property,Sweetwater County,Wyoming

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第100页

Graphic

Graphic

TREC,Inc.,2016年2月8日修正了怀俄明州Lost Creek Property Sweetwater县的初步经济评估。

Ur-Energy Inc.,2007a,Lost Creek ISR,LLC,Lost Creek ISR项目,怀俄明州DEQ采矿许可证。

Mine Application,December,2007.Ur-Energy Inc.,2007b,Lost Creek ISR,LLC,Application for US NRC来源和副产品材料许可(docket No. 40-9068),Technical Report,October,2007。

Uranium Energy公司,2026,Projects,Wyoming,Resource Disclosure. https://www.uraniumenergy.com/projects/wyoming/[网站]。最后一次访问时间是2026年2月。

Ur-Energy Inc.,2012a,怀俄明州斯威特沃特县Lost Creek矿区的初步经济评估,2012年2月29日。

Ur-Energy Inc.,2012b,怀俄明州斯威特沃特县Lost Creek矿区的初步经济评估,2012年4月30日。

Ur-Energy Inc.,2014a,Lost Creek ISR,LLC,LC East项目许可证修正案,怀俄明州DEQ矿山申请许可证,2014年9月。

Ur-Energy Inc.,2014b,Lost Creek ISR,LLC,Lost Creek ISR项目KM Horizon许可证修订,怀俄明州DEQ矿山申请许可证,2014年9月。

Ur-Energy Inc.,2017,KM和LC East Amendment Source Material License Application 丨NRC License SUA-1598,Docket 040-09068,BLM WYW-166318,2017年2月27日。

美国人口普查局关于碳县的2026年报告(更新至2025年),WY https://www.census.gov/quickfacts/fact/table/carboncountywyoming/PST045222 [网站]。最后一次访问时间是2026年2月。

美国人口普查局关于斯威特沃特县的2026年(更新至2025年)报告,WY https://www.census.gov/quickfacts/fact/table/sweetwatercountywyoming/PST045222 [网站]。最后一次访问时间是2026年2月。

美国鱼类和野生动物管理局(USFWS),2015,IPAC Trust Resource Report – Sweetwater County。仅限电子复印。可向BLM索取。

美国鱼类和野生动物管理局(USFWS),2017年,Lost Creek ISR项目区受威胁和濒危物种名单,2017年9月25日信函。仅限电子副本,可向BLM索取。

UXC,LLC。2025年Q4铀市场展望。2025年12月

威德福,2010,常规核心分析结果概要。由Energy Laboratories,Inc.为Ur-能源 USA Inc.编制,报告编号C10010037。2010年3月1日。

Welder,G.E. and McGreevey L.J.,1966,Great Divide和Washakie盆地以及一些邻近地区的地下水勘测,怀俄明州西南部:U.S. Geol。勘测水电。调查图集HA-219,10页,3张。

Wyoming Game and Fish Department(WGFD),2018,Letter to John Cash(Lost Creek ISR,LLC)from Angi Bruce(WGFD),August 20,2018。WER 2792.08b怀俄明州Sage Grouse行政命令2015-4密度扰动计算工具。仅限电子副本,可向BLM索取。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第101页

Graphic

Graphic

WWC Engineering(WWC),2022。修正初步经济评估美国怀俄明州斯威特沃特县Lost Creek ISR铀矿。2022年9月19日。

世界自然基金会,2024a。初步经济评估美国怀俄明州斯威特沃特县Lost Creek ISR铀矿资产。2024年3月4日

世界自然基金会,2024b。美国怀俄明州斯威特沃特县S-K 1300 Lost Creek ISR铀矿资产技术报告摘要。2024年3月4日。

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第102页

Graphic

Graphic

附录A:合资格人士证明书

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第103页

Graphic

Graphic

合资格人士证明书

美国怀俄明州斯威特沃特县Lost Creek ISR铀资产技术报告2026年3月9日

Western Water Consultants,Inc.,d/b/a WWC Engineering(WWC),of 1849 Terra Avenue,Sheridan,Wyoming,USA兹证明:

WWC是一家独立的第三方工程公司,由采矿专家组成,例如专业地质学家、专业采矿工程师和经过认证的环境科学家。

WWC已阅读S-K 1300中规定的“合格人员”定义,并证明基于学历、专业注册、相关工作经验等原因,WWC专业人员符合成为S-K 1300目的“合格人员”的要求。

Western Water Consultants,Inc.,d/b/a WWC Engineering

(“签字盖章”)Western Water Consultants,Inc。

2026年3月9日

Ur-能源 – Lost Creek ISR铀业

技术报告– 2026年3月9日

第104页
