EX-99.1 2 tm2510061d1 _ ex99-1.htm 展览99.1

附件 99.1

Tasiast矿

毛里塔尼亚

National Instrument 43-101技术报告

准备:
Kinross Gold Corporation

编制单位:
Kinross Gold Corporation

生效日期: 2024年12月31日

签署日期: 2025年3月27日

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

内容

1.总结 1
1.1 执行摘要 1
1.2 技术总结 4

2.介绍 14
2.1 合资格人士 15
2.2 信息来源 16
2.3 生效日期 16
2.4 缩略语列表 17

3.依赖其他专家 18

4.物业描述及位置 19
4.1 位置 19
4.2 矿产保有权 22
4.3 费用、特许权使用费、义务和税收 26

5.无障碍环境、气候、当地资源、基础设施和物理学 29
5.1 可访问性 29
5.2 气候 29
5.3 地方资源和基础设施 29
5.4 生理与环境 30

6.历史 31
6.1 任期历史 31
6.2 项目历史 31

7.地质环境 34

7.1 区域地质 34
7.2 区地质 36
7.3 矿床地质学 38
7.4 构造地质学 43
7.5 矿化和蚀变 46

8.存款类型 51

9.勘探 52
9.1 网格和调查 52
9.2 地质和风化层测绘 52
9.3 地球化学采样 52
9.4 地球物理学 53
9.5 坑和沟 60
9.6 岩石学、矿物学和其他研究 60
9.7 勘探潜力 60

10.钻探 63
10.1 总结 63
10.2 历史钻探 67
10.3 近期钻探(2010 – 2024年) 68

第i页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

10.4 测井程序 68
10.5 领子调查 68
10.6 井下调查 69
10.7 复苏 69
10.8 钻孔方向 69
10.9 岩土、水文地质、冶金钻探 70
10.10 演练计划的评论 71

11.样本准备、分析和安全性 73
11.1 采样方法和方法 73
11.2 分析实验室 76
11.3 样品制备 77
11.4 样本分析 78
11.5 独立审查工作-质量保证和质量控制 79
11.6 数据和样本安全 94
11.7 对样本收集、准备、分析、安全发表评论 97

12.数据验证 99
12.1 支持技术报告的核查 99
12.2 对数据核查的评论 102

13.矿物加工和冶金检测 103
13.1 矿物学 103
13.2 冶金试验工作 103

14.矿产资源估算 116
14.1 总结 116
14.2 与先前估计的比较 120
14.3 矿产资源边界品位 123
14.4 资源数据库 124
14.5 地质解释 124
14.6 岩性和氧化还原结构域 130
14.7 资源分析 132
14.8 变异学 138
14.9 密度 141
14.10 搜索策略和估计参数 142
14.11 Block模型 144
14.12 Block模型验证 146
14.13 分类 153

15.矿产储量估算 157
15.1 储量估算依据及坑位优化 159

16.采矿方法 162
16.1 采矿作业 162
16.2 矿山设计 165
16.3 日程安排 176
16.4 矿山设备 184
16.5 人员要求 190

17.恢复方法 192
17.1 水管理 192
17.2 黄金回收 192
17.3 目前的CIL加工厂–‘24K新型CIL’项目 192

第二页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

18.项目基础设施 206
18.1 供水 206
18.2 电源 206
18.3 美国废物管理 207
18.4 Tasiast队村 207
18.5 服务及行政大楼 207
18.6 可访问性 208

19.市场研究和合同 209

20.环境研究、许可和社会或社区影响 210
20.1 环境研究 210
20.2 允许 211
20.3 社会经济 213

21.资本和运营成本 214
21.1 资本成本 214
21.2 估计基础–非持续和持续资本化剥离 216
21.3 估计基础–非持续性和持续性移动设备维护 217
21.4 Estimate Basis – Mill Sustaining Capital 217
21.5 估算基础–尾矿维持资本 218
21.6 运营成本 218

22.经济分析 222

23.邻接属性 223

24.其他相关数据和信息 224

25.解释和结论 225

26.建议 226

27.参考资料 227

28.日期和签名页 231

29.合资格人士证明书 232
29.1 尼科斯·菲佛 232
29.2 阿贡·普拉瓦索诺 235
29.3 伊夫·布劳 237
29.4 格雷厄姆·朗 239
29.5 雅各布·布朗 241
29.6 凯文·范·沃默丹 243

表格

表1-1:项目矿产储量汇总– 2024年12月31日 2
表1-2:截至2024年12月31日项目矿产资源汇总 3
表1-3:截至2024年12月31日的Tasiast矿产资源估算 8
表1-4:项目矿产储量汇总– 2024年12月31日 10
表1-5:营业成本估算(2025年1月1日) 13

第三页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表2-1:符合条件的人员及其职责 15
表4-1:矿产保有权汇总– Tasiast Property 23
表4-2:许可边界坐标 23
表4-3:适用于Tasiast的1999年守则规定的许可期限 25
表4-4:适用的费用、特许权使用费、关税和税收 27
表6-1:产量汇总 33
表7-1:西分公司变更编码及说明 46
表10-1:Kinross区域钻孔汇总 64
表11-1:各实验室QA/QC样品 84
表11-2:2007-2017年资源QA/QC结果 87
表11-3:按存款划分的CRM分布:2013 – 2024年 88
表11-4:2013至2024年QA/QC项目使用的CRM样本汇总 89
表11-5:按存款方式插入空白样本:2013 – 2024年 93
表13-1:按岩性划分的磨机进料计划 105
表13-2:按岩性划分的粉化特征 107
表13-3:测试工作结果(SGS2022和SGS2024) 112
表14-1:截至2024年12月31日的Tasiast矿产资源估算 118
表14-2:矿产资源量同比变化情况 121
表14-3:现行和以往MRE的比较 122
表14-4:截止品位投入和假设 123
表14-5:矿化域–西科 125
表14-6:矿化域–矿墩和延伸区 126
表14-7:岩性和氧化还原代码 131
表14-8:合成前后金分析统计–西科 133
表14-9:合成前后的金分析统计– piment和longation 134
表14-10:合成金和封顶金测定统计–西科 135
表14-11:合成金和封顶金测定统计–成色和延长率 136
表14-12:用于变异函数分析的域分组 139
表14-13:每个域金变异函数模型结果– West Branch 140
表14-14:分配密度值(t/m3)– West Branch 142
表14-15:分配密度值(t/m3)–桩和延伸率 142
表14-16:搜索椭圆维度 143
表14-17:样本选取计划 144
表14-18:Block模型尺寸 145
表14-19:分类标准 154
表15-1:截至2024年12月31日Tasiast矿产储量估算 158
表15-2:坑优化参数 160
表15-3:工艺恢复情况 161

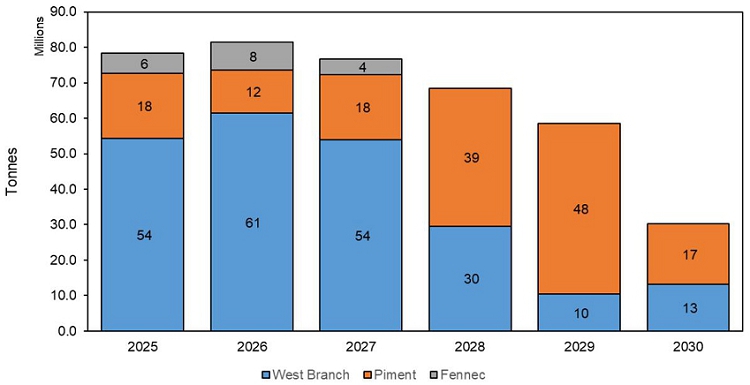

表16-1:物料布线 164
表16-2:24kt/d移动设备机队总数 165
表16-3:坡度FoS标准 167
表16-4:岩土设计参数-桩区 168
表16-5:岩土设计参数-西支区 169
表16-6:双车道拖运道路尺寸 173
表16-7:调度限制 181

第四页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表16-8:矿山生产计划表 182
表16-9:CIL工艺装置进料计划表 183
表16-10:用于规划的有效载荷大小 185
表16-11:运输卡车速度 185
表16-12:装载机计划生产情况 186
表16-13:前端装载机(FEL)规划生产情况 186
表16-14:周期时间成分拆分 186
表16-15:计划的钻头生产效率 188
表16-16:按职能分年度采矿人员情况 190
表16-17:按年度分列的本国和外派采矿人员 191
表17-1:关键工艺设计标准 196
表17-2:2024年CIL装置季度业绩及恢复曲线明细 197
表17-3:CIL黄金回收方程 197
表20-1:重点经营许可和环境评估 212
表21-1:年度维持资本 215
表21-2:年度非持续性资本 216
表21-3:估算基础–营业成本 219
表21-4:营业成本估算(2025年1月1日远期) 221

数字

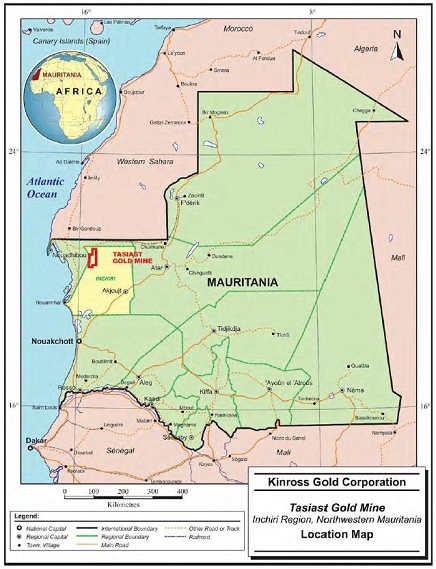

图4-1:位置图 20
图4-2:物业地图 21

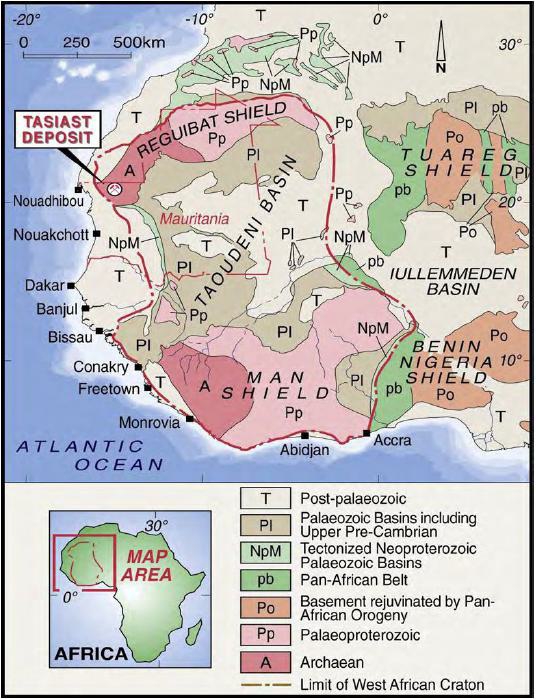

图7-1:西非克拉通地质 35

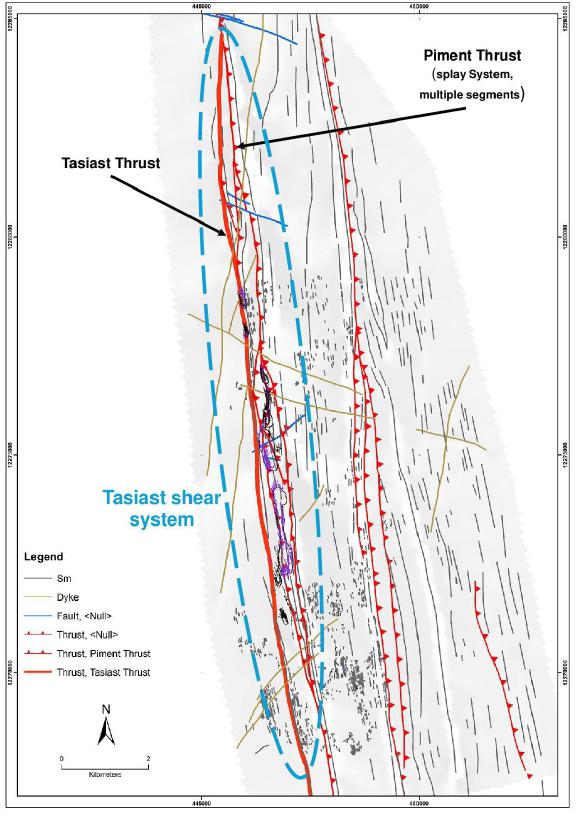

图7-2:Tasiast区构造图-花岗岩-绿岩带 37
图7-3:Aou é ouat绿岩带前寒武纪地层 38
图7-4:西支区查明的主要岩性 39
图7-5:近矿地质模型(向下看4950 m elev) 40
图7-6:西科岩性水平平面图–向下看4900 m elev 42

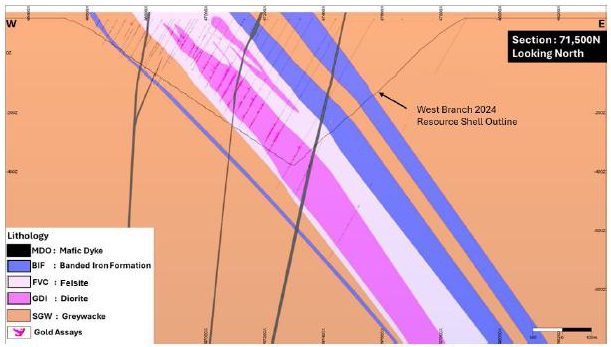

图7-7:西支岩性断面– 7.15万牛向北看 42
图7-8:局部尺度剪切骨架及形态面图 44

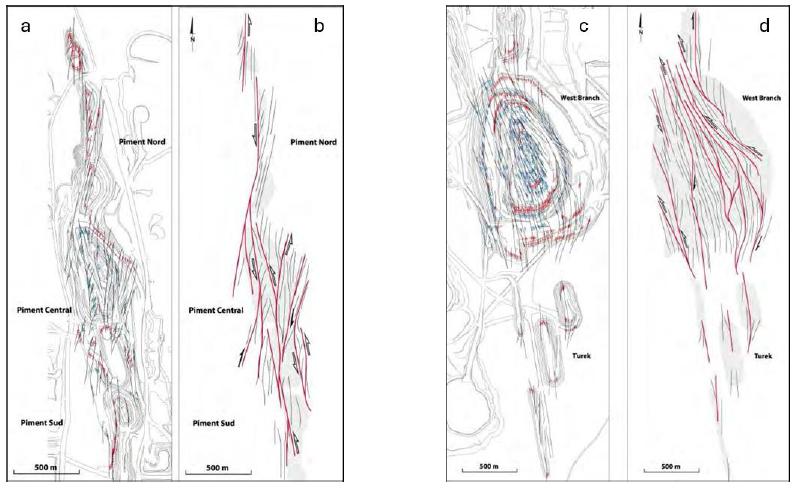

图7-9:北部坑(PIMNT;a,b)和南部坑(West Branch,Turek;c,d)结构图 45

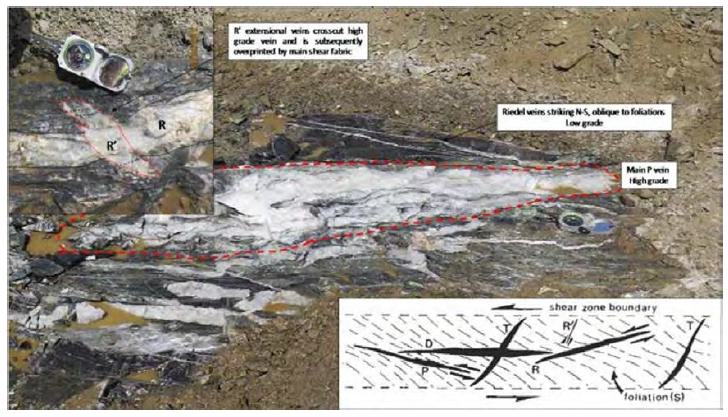

图7-10:说明矿化样式的照片 47
图7-11:西支4980m台架高品位矿脉 48
图7-12:西支4980米长凳显示映射GDI(橙色)和高品位静脉(黑色) 49

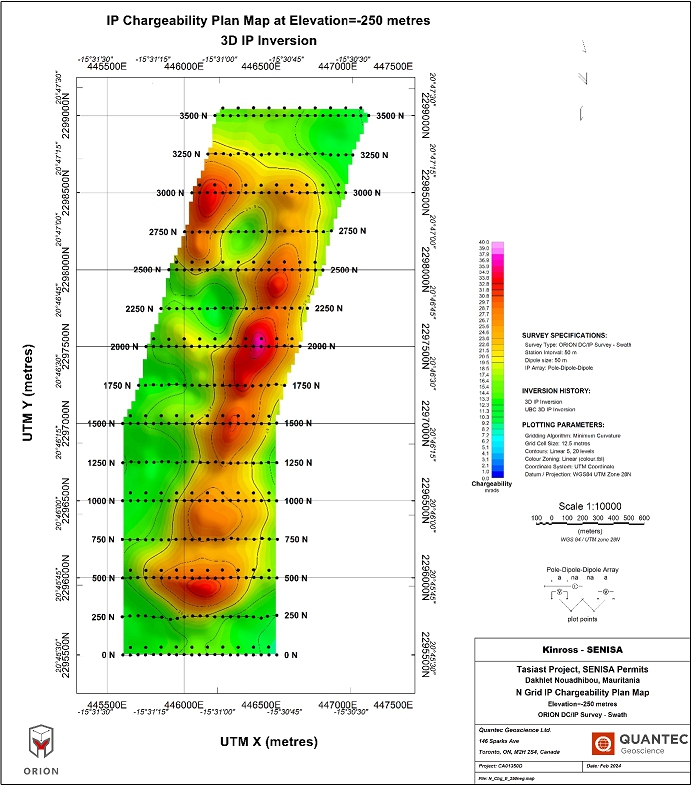

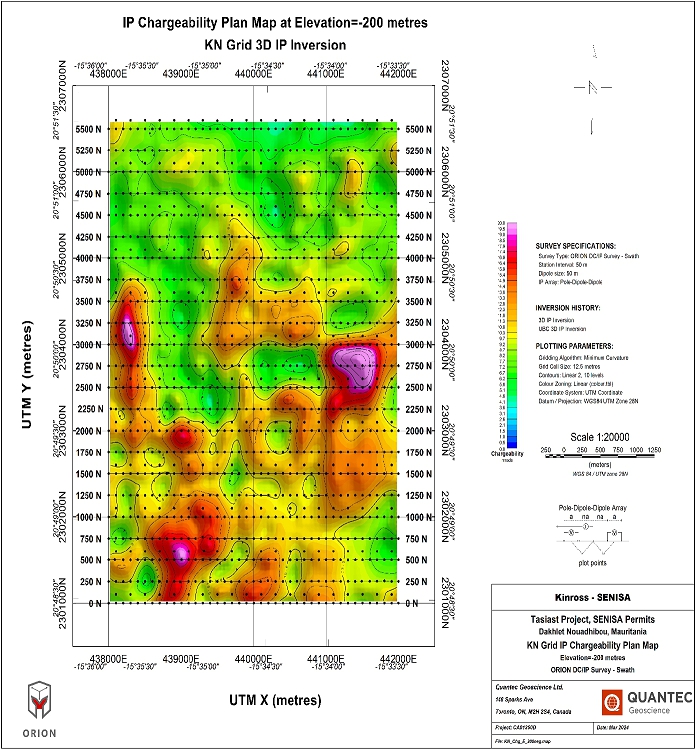

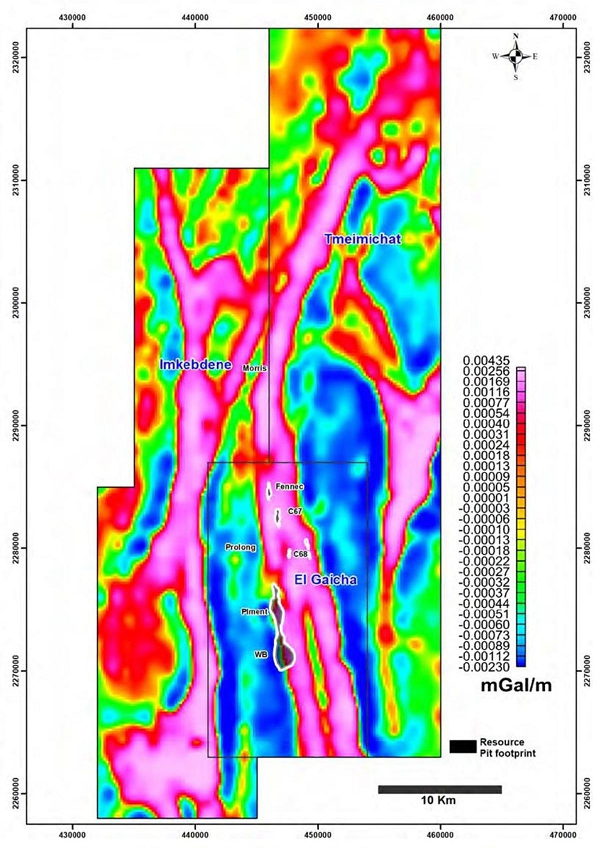

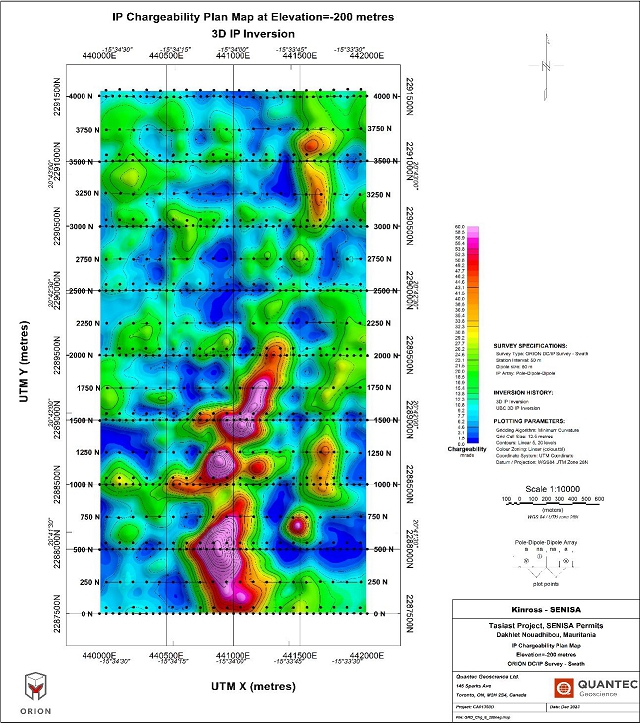

图9-1:布格重力1VD深度切片(880m) 54

图9-2:知识产权调查的Senisa目标区 55

图9-3:C23处IP带电性深度切片(100米) 56
图9-4:GRD处IP带电量深度切片(200m) 57
图9-5:KHN处IP带电量深度切片(200m) 58

图9-6:莫里斯公司IP带电量深度切片(250m) 59
图9-7:C23、KHN、GRD目标和土壤异常(红背数据) 62
图10-1:钻孔套环图 66

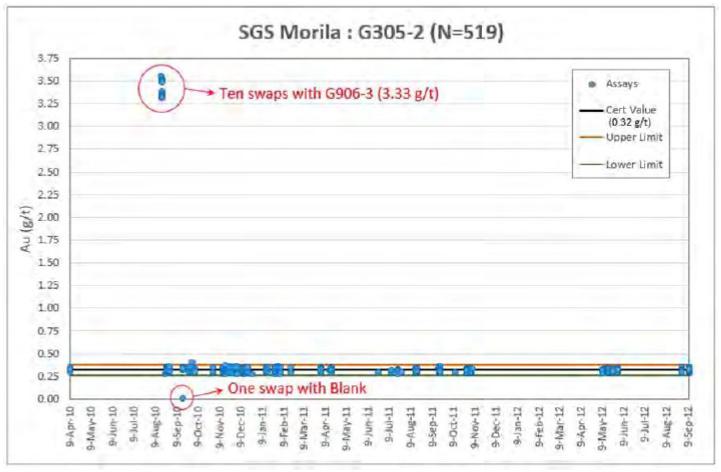

图11-1:SGS Morila标准G305-2标准对照图 85

第v页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

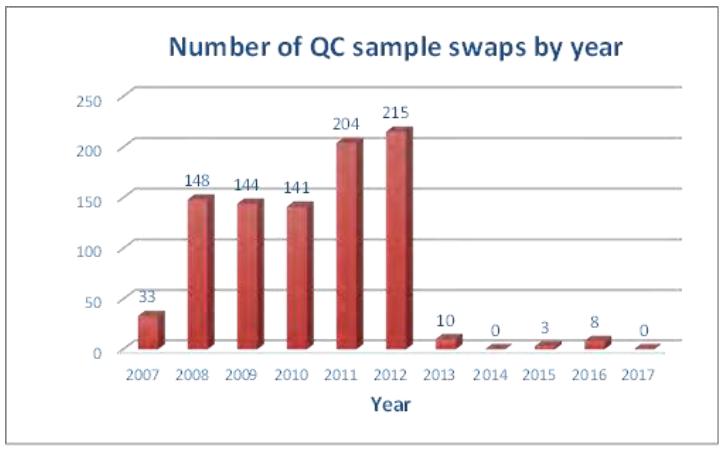

图11-2:分年度QC样本调换汇总 86

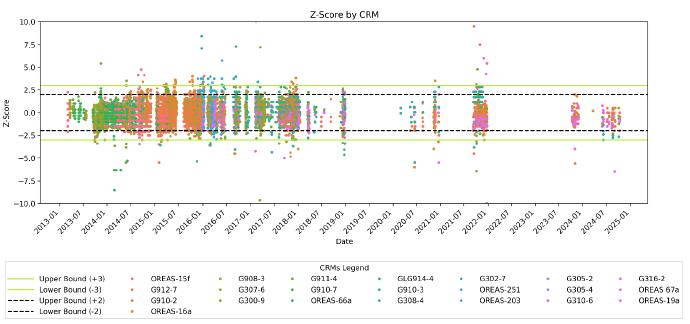

图11-3:Tasiast CRM Z-Score 90

图11-4:ALS中黄金CRM G912-7控制图:2015 – 2024年 91
图11-5:ALS中黄金CRM OREAS-16a控制图:201 – 2024 91
图11-6:ALS中黄金CRM G910-3控制图:2014 – 2024年 92
图11-7:2013-2024年ALS中毛坯样品结果 93
图11-8:Fusion不同系统架构的表示 95
图13-1:粉碎化样本位置 106
图13-2:SAG铣削功率指数随垂直深度变化 108
图13-3:金回收率作为研磨和浸出保留的函数 109
图13-4:黄金品位vs.回收关系 110

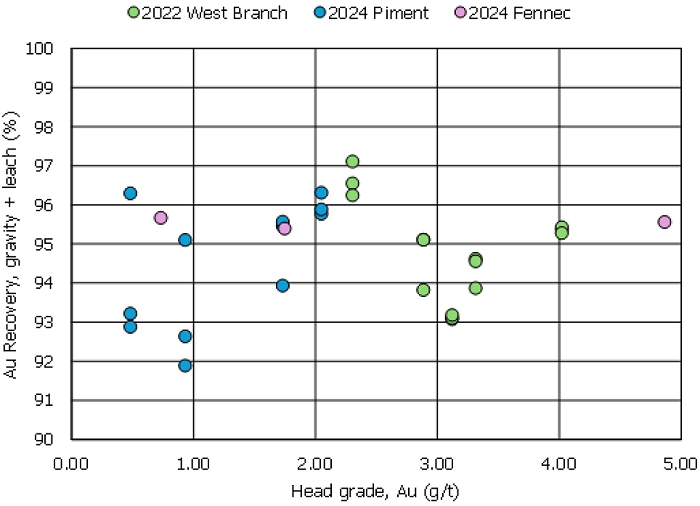

图13-5:Piment、Fennec、West Branch测试工作的等级恢复对比 114
图14-1:长度加权黄金分布表明西支0.15g/t建模阈值 127
图14-2:矿化带及包络–西科 128
图14-3:矿化带及包络– PIMNT 129
图14-4:矿化域和包络–延长 130

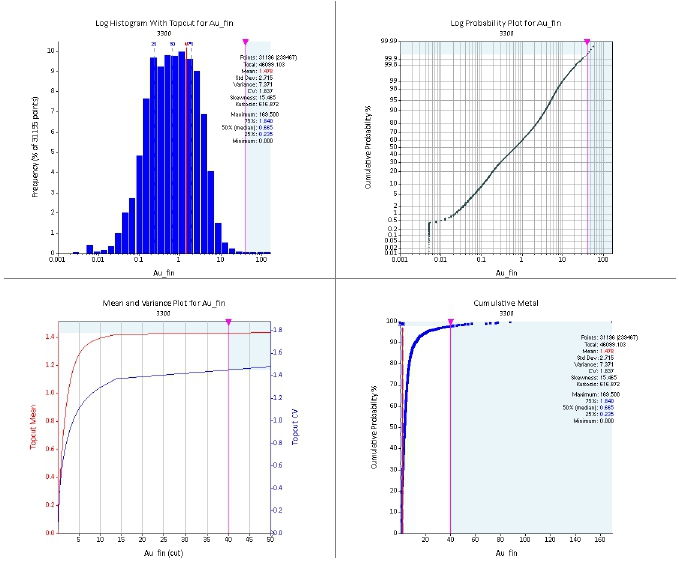

图14-5:域3300的封顶分析–西科 137
图14-6:域100的封顶分析– piment和longation 138

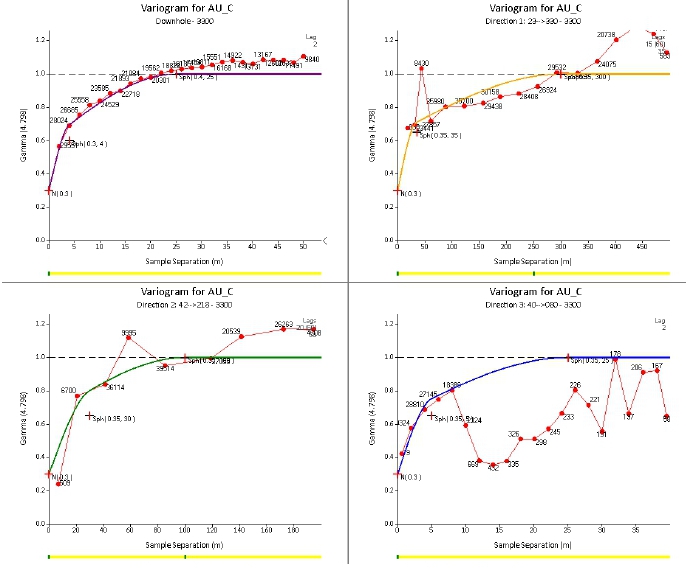

图14-7:域3300的黄金变异函数–西支 141

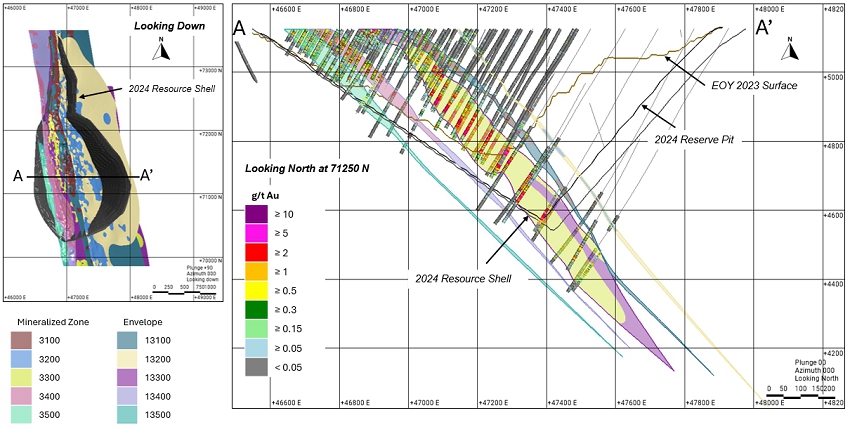

图14-8:Block模型范围 145
图14-9:西科复合与块状模型金品位可视化对比 147
图14-10:Piment复合与块模型金品位可视化对比 148
图14-11:延展复合与块状模型金品位可视化对比 149
图14-12:域3300和域100的Swath地块 150

图14-13:域3300支持QQ地块变更–西科 151

图14-14:Swath地块资源模型与短期模型对比–西科 152
图14-15:QQ地块对比2022资源模型和短期模型–西科 152
图14-16:分类–西科 155
图14-17:分类–桩与延伸法 156
图16-1:西支坑-望西南 163
图16-2:Tasiast站点平面图 166
图16-3:岩体等级vs.深度(均为西科数据) 165

图16-4:敏感性分析–矿石吨 171

图16-5:敏感性分析–含金 171
图16-6:运输道路剖面 173
图16-7:西支坑等轴视图 174
图16-8:桩坑等长视图 174
图16-9:Piment卫星坑等距视图 175
图16-10:Fennec卫星坑等距视图 175
图16-11:西科(WB)坑相 177
图16-12:PIMT(PM)坑相 178
图16-13:西科生产提前剖面图 179
图16-14:分矿坑年度开采率 180
图16-15:LOM库存平衡和消耗 184

第六页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图16-16:年度拖运需求 187
图16-17:分年度装载机需求 188

图17-1:简化流程流程图 194
图17-2:‘24K新CIL’项目厂房布局 195

图17-3:初级破碎 198

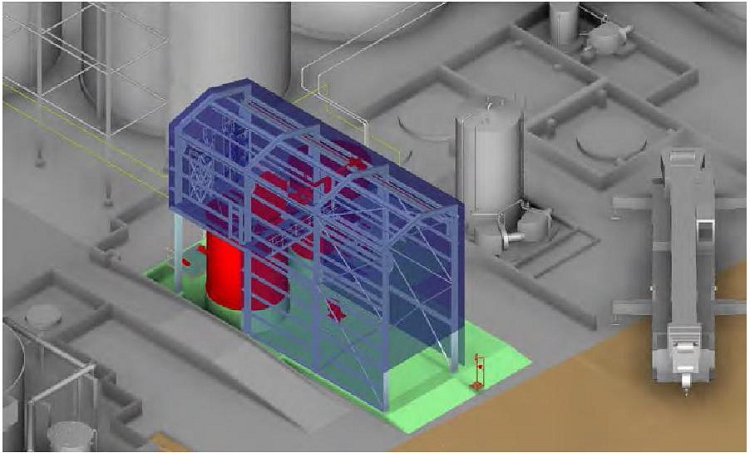

图17-4:矿石库存 198

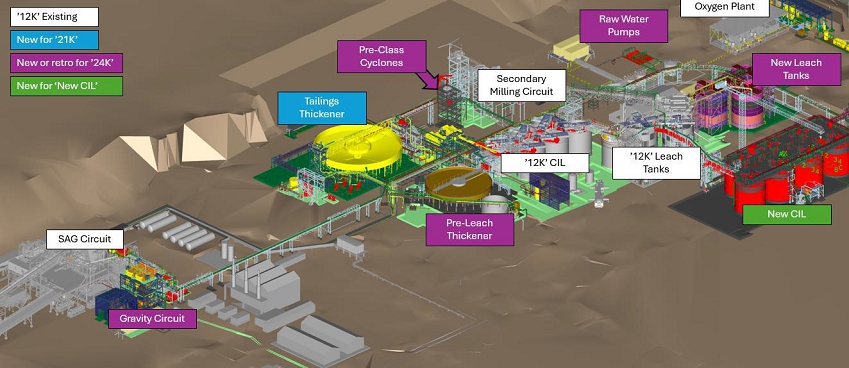

图17-5:SAG回路–在‘24K’项目中安装了新的振动筛和旋流器 199
图17-6:重力浓度与ILR 200
图17-7:作为‘21K’和‘24K’项目的一部分安装的新型浸出罐 201
图17-8:新增尾矿浓缩机 203
图17-9:氰化钠混配布局 205

第七页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

1. 总结

1.1 执行摘要

Kinross Gold Corporation(Kinross)为其全资拥有的位于非洲毛里塔尼亚伊斯兰共和国(毛里塔尼亚)的Tasiast矿(Tasiast或综合体)编制了技术报告。本技术报告的目的是支持披露综合体的矿产资源和矿产储量,包括西支、桩、延展、Fennec矿床(矿产资源)和西支、桩、Fennec矿床(矿产储量),生效日期为2024年12月31日。该技术报告符合National Instrument 43-101矿产项目披露标准(NI 43-101),生效日期为2024年12月31日。

该建筑群和开采许可证归Tasiast Mauritanie Limited S.A.(TMLSA)所有。SENISA(Soci é t é d’Extraction du Nord de l’Inchiri S.A.,TMLSA的姊妹公司)持有两个采矿许可证(用于Tmeimichat和Imkebden地区),与Tasiast采矿许可证土地(统称为Tasiast土地)相邻。作为转换过程的一部分,Kinross已承诺将SENISA 10%的附带权益转让给毛里塔尼亚政府。Kinross于2010年9月通过收购Red Back Mining Inc(Red Back)收购了TMLSA,包括Tasiast Lands。这三个开采许可地点都有勘探前景。

Tasiast碳入浸出(CIL)工厂目前的配置已证明能够每天处理大约2.4万吨(kt/d)。2019年9月,Kinross完成了一项可行性研究(Tasiast‘24K’项目),以将Tasiast的吞吐能力从约15kt/d逐步提高到24kt/d ——其中包括将中间步骤提高到21kt/d(‘21K’项目)。该项目(‘24K’项目)于2023年完成,吞吐速率每天提高到24kt/d。此外,‘24K新型CIL’项目于2024年执行,用类似设计的新型罐体取代以前的CIL电路,目标是在整个矿山寿命(LOM)期间延长其可靠性和操作。资本效率高的项目提高了产量,降低了成本,并产生了可观的现金流和诱人的回报。

2023年底,Kinross在Tasiast完成了光伏太阳能发电厂的开发,该发电厂的发电能力为34兆瓦,电池系统为18兆瓦。该综合体是Kinross减少其温室气体(GHG)排放努力的一部分,并提供该场地约20%的电力。Tasiast太阳能项目预计将产生正回报,并比LOM减少约530kt的GHG排放,同期可节省约1.8亿升燃料。该项目预计将有助于毛里塔尼亚政府在该国实现GHG削减目标。

第1页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

迄今为止,在构成Tasiast土地的三个开采许可证:Guelb El Gha î cha、Imkebden和Tmeimichat内,已完成15,862个钻孔(14,763个RC、869个金刚石岩芯(DD)和230个带有DD尾部的RC前圈(RC-DD)),总计1,713,081 m。钻探活动由各钻探承包商进行,并由矿山运营商的地质工作人员进行监督。

Tasiast的黄金商业生产于2008年1月在Red Back下开始,截至2024年12月31日,Tasiast已生产约500万盎司。

加拿大矿业、冶金和石油学会(CIM)2014年5月10日的矿产资源和矿产储量定义标准(CIM(2014)定义)被用于矿产资源和矿产储量。

对综合体的3个矿床进行了矿产储量估算:West Branch、Piment、Fennec,汇总于表1-1。

表1-1:项目矿产储量汇总– 2024年12月31日

分类
(千吨)
    等级
(g/t AU)
    黄金盎司
(koz)

已证明     14,819       1.34       640
经验证的库存     42,542       0.99       1,361
小计     57,361       1.08       2,000
可能     45,471       1.85       2,705
总P & P     102,831       1.42       4,705

注意事项:

1. 对矿产储量遵循了CIM(2014)的定义。

2. 矿产储量限于储备矿坑设计范围内的区块和可开采面板/多边形内的区块,其中区块满足0.6 g/t AU的平均边界品位,并考虑矿石损失、稀释和采矿选择性。

3. 矿产储量是使用平均长期金价1600美元/盎司估算的。

4. 体积密度由氧化态和岩性指定。

5. 由于四舍五入,数字可能不相加。

矿产资源对矿山的四个区域进行了估算:西支、矿坑、延伸区和Fennec,汇总于表1-2,生效日期为2024年12月31日。

第2页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表1-2:截至2024年12月31日项目矿产资源汇总

分类
(千吨)
    等级
(g/t AU)
    黄金盎司
(koz)

实测     21,296       0.70       478
表示     53,255       1.10       1,887
M & I总额     74,550       0.99       2,365
推断     21,047       2.41       1,632

注意事项:

1. CIM(2014)对矿产资源的定义得到了遵循。

2. 矿产资源使用长期金价2000美元/盎司估算。

3. 露天矿产资源被限制在一个据报边界品位范围为0.39克/吨金至0.50克/吨金的优化坑壳内。

4. 地下矿产资源受限于优化坑壳以下的资源面板内,考虑最小厚度为2.5m,边界品位为1.8g/t Au。冠柱资源面板在西科考虑代表100%的提取限制。

5. 体积密度由氧化态和岩性指定。

6. 矿产资源不含矿产储量。

7. 非矿产储量的矿产资源不具备经济可行性证明。

8. 由于四舍五入,数字可能不相加。

结论

· Tasiast被视为Kinross的长期战略资产,该地区被认为未来潜力巨大。

· Tasiast金矿属于大类造山金矿。Tasiast金矿床位于太古代火山-沉积层序中,已变形变质为较低的角闪岩峰变质品位。成矿既有构造控制,也有岩性控制,具有表观成因的风格。

· 该综合体目前作为露天矿坑运营。矿产资源既包括露天矿,也包括地下概念场景。

· 对复杂体金矿化的地质和性质有很好的了解。岩性模型很好地代表了支撑数据,并使用适当的分辨率进行了开发。

· 矿产资源估算的质量足以支持公开披露,并得到最佳实践指南的支持。

第3页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

建议

1. 培育已经很强的持续改进文化,寻找进一步的机会来改善矿山、工厂和行政方面的运营和成本绩效。特别是,重点关注在2025年至2027年窗口增加产量的机会,同时在West Branch 5进行剥离。

2. 继续探索Tasiast的地下潜力。High potential exists to continue to expand on underground resources at Tasiast at West Branch and Piment but also to establish underground higher grade resources at Prolongation。

3. 鉴于金价环境升高,评估West Branch和其他露天矿场的进一步推回。

4. 评估战略性储存低品位材料的机会,这些材料可以在矿山寿命结束时在较高的金属价格环境中进行加工。此外,如果成功转换当前的地下资源,这种较低等级的材料可用于保持磨坊饱满。在YE2024,Tasiast增加了152koz的低品位,将为矿山寿命结束而储存。未来的矿山计划应该着眼于将这一点添加到矿山寿命的后端,以及评估其他机会。

5. 继续探索在矿山规划中增加C67、C68等其他卫星矿体。最近将Fennec添加到矿山计划中,凸显了对其中一些更高等级卫星机会的详细技术审查可能带来的成功。

6. 鉴于2024年F3盎司106%的积极调节,继续钻探目标更高品位的暴跌控制的矿化在西部分支5推回。

1.2 技术总结

属性说明

该建筑群位于毛里塔尼亚西北部,距首都努瓦克肖特以北约300公里,距主要城市努瓦迪布东南250公里。从努瓦克肖特进入Tasiast土地的途径是使用铺设的努瓦克肖特至努瓦迪布高速公路370公里,然后通过由TMLSA维护的66公里分级矿山通道。综合大楼有一条简易机场,用于往返努瓦克肖特的轻型飞机。

第4页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

采矿作业于2007年开始,2008年1月达到商业生产。现场基础设施支持露天采矿作业和相关的处理设施,这些设施由一个CIL粉碎机和一轮矿山(ROM)倾弃浸出组成。

土地保有权

TMLSA持有有效开采许可证,229C2(Guelb El Gha î cha),覆盖312公里2,于2004年1月批出,有效期30年。采矿作业和基础设施完全位于受开采许可证约束的土地范围内。开采许可证位于两个额外的连续采矿许可证(总计1,597公里)内的中心2),每个都信誉良好。Tasiast土地属于Inchiri和Dakhlet Nouadhibou区,229C2仅在Inchiri区内。

地面权与许可证229C2一起授予,并根据毛里塔尼亚采矿法典的法令确定每年支付。获得许可的地面权信誉良好。

该行动的供水位于综合体以西64公里处,由半含盐含水层中的井眼田组成。水从井眼场被抽到建筑群。Tasiast许可证,由液压和环卫部于2017年5月7日颁发,允许以最大30,000 m的速率提取3/d至2034年12月31日。

历史

勘探项目包括地质和风化层测绘、卫星图像解释、机载和地面磁地球物理调查、土壤、岩屑和抓取地球化学采样、挖沟、RC和岩心钻探、工程研究、冶金测试工作,以及矿石和蚀变岩相学等专业地质研究。该工作由办公室Mauritanien de Recherches G é ologiques(OMRG)、Normandy LaSource Development Ltd.(NLSD)、Midas Gold PLC.(Midas)、Geomaque Explorations Inc.(Geomaque)、Defiance Mining Corporation(Defiance)、Rio Narcea Gold Mines Ltd.(Rio Narcea)、Red Back和Kinross完成。

地质背景和成矿作用

Tasiast区位于Reguibat地盾的西南角,该地盾是西非克拉通的一个东北走向的地壳块。Reguibat地盾包含毛里塔尼亚最古老的岩石,由两个主要的细分区域组成,由代表主要增生边界的地壳尺度剪切带隔开。西南部(拥有Tasiast矿床)由中太古代至古元古代岩石组成,其中包括高品位花岗岩-片麻岩和绿岩带组合。盾构东北部由较年轻的古元古代至新元古代层序组成,在西非克拉通拥有许多造山金矿。这一地区的特点是一系列火山-沉积带和由主要剪切带切割的不同年龄的伴生岩石级花岗岩侵入组。

第5页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

区尺度地质特征为基底岩,主要由正片麻岩组成,覆盖有变形的北向变质火山岩和镁铁质到中间成分(花岗岩-绿岩带)的岩体和岩体侵入的变沉积层序。所有的岩石单元都被未开叶和后矿物镁铁质(辉长岩)岩脉切割。

Tasiast矿由两个矿床区域组成,分别位于明显不同的岩石类型内,均位于Tasiast逆冲的上盘内。Piment矿床位于变质沉积岩中,包括变质岩和带状铁层。西支地质层序由镁铁质至长英质火山层序、富铁层和碎屑单元经历中绿片岩至下角闪岩相变质作用和多次变形事件组成。

Tasiast金矿属于大类造山金矿。Tasiast的区域地质背景和矿床特征与花岗岩-绿岩地体中沿绿岩带分布的其他知名太古代脉金矿床相似。

探索

迄今为止,在Guelb El Gha î cha、Imkebden和Tmeimichat三个采矿许可证范围内完成了15,953个钻孔(14,849个RC、874个金刚石岩芯(DD)和230个带有DD尾部的RC前圈(RC-DD)),总计1,725,424 mhave。钻探活动由各钻探承包商进行,并由矿山运营商的地质工作人员进行监督。

复杂区域具有显着的勘探潜力,可在Tasiast矿坑周围(近矿勘探)和更广泛的区域内(生成勘探)圈定额外资源。

迄今为止的勘探工作已沿着主要Tasiast复合体区域(West Branch和Piment-Prolongation)的北部和南部的走向发现了更多的远景、金矿和矿产资源,并且通常沿着Aou é ouat(Tasiast)带。Aou é ouat带以西(Imkebden-Kneiffissat)的变形绿岩岩值得注意,因为它们拥有具有异常金值的石英-碳酸盐岩矿脉,然而,迄今为止尚未确定任何重要的矿床或矿产资源。

在距离Tasiast作业区25公里之外,在Imkebden和TMeimichat开采许可的北部范围内,有几个黄金勘探远景正在等待后续勘探和钻探;值得注意的是C23、Kneiffissat和Grindstone。这些前景具有显着的地表地球化学足迹,被认为具有很高的前景。

第6页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

矿产资源

矿产资源估算(MRE)由西支的五个矿化域和桩和延伸部的十二个矿化域定义。每个域包括一个模拟为板状脉的外部剪切带或矿化包络,以及一个模拟为指示插值的内部矿化子域。以0.15 g/t Au的品位阈值为指导对矿化带进行建模,在没有矿化的情况下使用测井数据。

样本在每个域内合成到两米,随后每个域完成封顶。对矿化带使用三遍普通克里金(OK)方法和逆距离平方(ID2)的废物区。该模型使用包括块估计和复合的可视化比较、条带图和支持变化检查在内的组合方法进行了验证,使用最近邻(NN)去聚类分布,以及针对使用等级控制数据估计的短期模型进行可视化和统计验证。

矿产资源分类考虑了地质连续性、钻孔间距、与当前矿区的接近程度、品位控制钻探等方面的置信度。以大约30米的钻孔间距为特征的区域定义了分类为西支、桩和延展测量的区域。间距约为60米至70米的支撑区分类为指示西支和70米的桩和延伸区。对于推断的分类,大约150米的钻孔间距用于西支,120米用于桩和延展。另一个小型矿床Fennec于2020年进行了估算,构成了矿产资源和矿产储量的一小部分。

Tasiast矿的矿产资源,包括西支矿、矿墩、延伸矿、Fennec矿床见表1-3。

第7页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表1-3:截至2024年12月31日的Tasiast矿产资源估算

存款   露天坑     地下     库存     合并

(kT)等级
(g/t Au)金
盎司
(koz)吨
(kT)等级
(g/t Au)金
盎司
(koz)吨
(kT)等级
(g/t Au)金
盎司
(koz)吨
(kT)等级
(g/t Au)金
盎司
(koz)西支实测1,1810.752813,3390.51 22014,5200.53 248指示43,5841.091,52843,5841.091,528 Meas + IND 44,7651.081,55613,3390.5122058,1040.951,776推断3,4622.17 24213,8252.521,11917,2882.451,360 Piment实测4,6680.77 116330.6014,7020.77 117指示7,4231.17 2807,4231.17 280 Meas + IND 12,0921.02 39633 0.60112,1251.02 396推断4321.30 182,769 2.57 2283,2022.39 247延长实测2,0731.69 1132,0731.69 113指示1,1361.33 4813,2101.56 1613,2101.56 161推断1901.16 71901.16 7 Fennec实测指示1,1120.88 321,1120.88 32 Meas + IND 1,1120.88 321,1120.88 32推断3671.50 183671.50 18

第8页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

存款   露天坑     地下     库存     合并

(千吨)
    等级
(g/t AU)
    黄金
盎司
(koz)

(千吨)
    等级
(g/t AU)
    黄金
盎司
(koz)

(千吨)
    等级
(g/t AU)
    黄金
盎司
(koz)

(千吨)
    等级
(g/t AU)
    黄金
盎司
(koz)

合并合计
实测     7,923       1.01       257                               13,373       0.51       221       21,296       0.70       478
表示     53,255       1.10       1,887                                                       53,255       1.10       1,887
Meas + IND     61,178       1.09       2,144                               13,373       0.51       221       74,550       0.99       2,365
推断     4,452       1.99       284       16,595       2.53       1,347                               21,047       2.41       1,632

注意事项:

1. CIM(2014)对矿产资源的定义得到了遵循。

2. 矿产资源使用长期金价2000美元/盎司估算。

3. 露天矿产资源被限制在一个据报边界品位范围为0.39克/吨金至0.50克/吨金的优化坑壳内。

4. 地下矿产资源被限制在优化坑壳以下的资源面板内,考虑到最小厚度为2.5m,边界品位为1.8g/t Au。在West Branch,冠柱资源面板被考虑代表100%的提取限制。

5. 体积密度由氧化态和岩性指定。

6. 矿产资源不含矿产储量。

7. 非矿产储量的矿产资源不具备经济可行性证明。

8. 由于四舍五入,数字可能不相加。

第9页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

QP不知道任何可能对MRE产生重大影响的环境、许可、法律、所有权、税收、社会经济、营销、政治或其他相关因素。

矿产储量

矿山三个区域矿产储量估算:西支、PIMNT、FINEC,汇总于表1-4。

表1-4:项目矿产储量汇总– 2024年12月31日

分类
(千吨)
    等级
(g/t AU)
    黄金盎司
(koz)

已证明     14,819       1.34       640
经验证的库存     42,542       0.99       1,361
小计     57,361       1.08       2,000
可能     45,471       1.85       2,705
总P & P     102,831       1.42       4,705

注意事项:

1. 对矿产储量遵循了CIM(2014)的定义。

2. 矿产储量限于储备矿坑设计范围内的区块和可开采面板/多边形内的区块,其中区块满足0.6 g/t AU的平均边界品位,并考虑矿石损失、稀释和采矿选择性。

3. 矿产储量是使用平均长期金价1600美元/盎司估算的。

4. 体积密度由氧化态和岩性指定。

5. 由于四舍五入,数字可能不相加。

QP不知道有任何采矿、冶金、基础设施、许可或其他相关因素可能对矿产储量估计产生重大影响。

采矿

矿砂废石采用常规露天开采方式,从西支坑、桩坑进行10米台次开采。Tasiast目前运营着一支由45架卡特彼勒 793D(220吨)、5架日立EH-4000(220吨)和2架小松HD785(92吨)组成的运输机队。运输车队主要由6台卡特彼勒 6060铲和2台比塞洛斯RH340B挖掘机装载,3台卡特彼勒 994前端装载机用于重新处理,4台小松PC1250用于辅助装载较小的小松卡车。爆破技术,包括预压孔和缓冲孔爆破,被用于保护坑壁。目前的磨机以约24kt/d的速度运行。矿石直接从矿山和库存中供给初级破碎机。

第10页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

选矿及冶金检测

Tasiast CIL工厂目前的配置已证明能够处理大约24kt/d。2019年9月,Kinross完成了一项可行性研究(Tasiast‘24K’项目),将Tasiast的吞吐能力从大约15kt/d逐步提高到24kt/d ——其中包括将中间步骤提高到21kt/d(‘21K’项目)。该项目(‘24K’项目)于2023年完成,吞吐速率每天提高到24kt/d。此外,‘24K新型CIL’项目于2024年执行,用类似设计的新型罐体取代以前的CIL电路,目标是通过LOM扩展其可靠性和操作。资本效率高的项目提高了产量,降低了成本,并产生了可观的现金流和诱人的回报。

环境与许可

目前的矿山运营和‘24K’项目是基于2007年矿山投产之前和之后完成的多项环境影响评估(环评)研究的正式批准。

对废石地球化学进行审查以确定酸性岩石排水的潜力,得出的结论是,该岩石具有过剩的中和能力。鉴于过剩的中和能力和Tasiast的降水量非常低,预计不会进行酸性岩石排水。

Tasiast设施在环境管理系统(EMS)下运作,该系统规定了由矿山环境管理团队计划和实施的活动。EMS纳入了环境评估、适用立法和具体许可要求中概述的项目设计和管理、缓解战略和绩效监测承诺。

为Tasiast场地准备的每个环评的一个要素是初步的填海和关闭计划以及相关的成本估算。初步填海和关闭计划概述了将采取的措施,以回收和关闭在每个环评中评估的拟议活动。初步复垦和关闭成本估算构成财务保证的基础。Tasiast在SRK Consulting(SRK)的支持下,更新了2024年的财务保证,包括24kt/d‘24K’项目。预计关闭成本约为6400万美元。这项财务保证将于2025年2月提交毛里塔尼亚监管机构审查和批准。一旦毛里塔尼亚政府确认保证,Tasiast将签发反映剩余金额的新信用证,同时考虑到现有的620万美元财务保证。至少在进入关闭前两年,必须向有关部委提交详细的填海和关闭计划以供批准。

第11页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

当前的环境负债是指预期从采矿作业中产生的负债,包括矿山、破碎和CIL加工厂、倾弃浸出设施、发电厂、尾矿和废石设施、电网、道路、住宿营地、附属设施以及为支持采矿和勘探活动而建立的钻台。

资本和运营成本

Tasiast矿的资本成本分为以下几类:

· 非持续资本

o 西支坑资本化废品剥离

o 移动车队更换

· 维持资本

o Piment坑的资本化废物剥离

o Mining Sustaining Capital(incl.fleet replacement)

o 磨坊维持资本

o 尾矿维持资本

o 其他

矿山寿命的总资本估计为:

· 非持续性:

· 维持:

营业成本估算见表1-5。每个地区的运营成本包括电厂运营成本的拨款。

第12页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表1-5:营业成本估算(2025年1月1日)

营业成本   单位   2025     2026     2027     2028     2029     2030     2031     2032     2033     2034     2035     LOM
2025-2035

采矿   美元/吨开采     3.9       3.9       3.9       3.6       3.5       4.2       0.0       0.0       0.0       0.0       0.0       3.8
加工(磨)   美元/吨加工     16.2       15.7       15.9       15.1       15.0       14.7       13.6       13.2       13.4       12.8       12.7       14.4
网站管理员   百万美元/a     112       106       101       98       96       75       41       41       34       30       17       754
版税   美元/盎司成交     186       187       188       187       187       187       187       187       187       187       187       187
其他   美元/盎司成交     2.2       2.3       2.3       1.7       1.7       2.2       4.4       4.6       5.0       5.1       2.2       2.6

第13页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

2. 简介

Kinross Gold Corporation(Kinross)为其全资拥有的位于非洲毛里塔尼亚伊斯兰共和国(毛里塔尼亚)的Tasiast矿(Tasiast或综合体)编制了技术报告。本技术报告的目的是支持披露综合体的矿产资源和矿产储量,包括西支、桩、延展、Fennec矿床(矿产资源)和西支、桩、Fennec矿床(矿产储量),生效日期为2024年12月31日。该技术报告符合National Instrument 43-101矿产项目披露标准(NI 43-101),生效日期为2024年12月31日。

Tasiast财产和相关的Guelb El Gha î cha开采许可证归Tasiast Mauritanie Limited S.A.(TMLSA)所有。TMLSA的姊妹公司Soci é t é d’Extraction du Nord de l’Inchiri S.A.(SENISA)持有两个采矿许可证(用于Tmeimichat和Imkebden地区),与Tasiast采矿许可证土地(统称为Tasiast土地)相邻。作为2023年从勘探转换为开采许可过程的一部分,Kinross已承诺向毛里塔尼亚政府转让SENISA 10%的附带权益。Kinross于2010年9月通过收购Red Back Mining Inc(Red Back)收购了TMLSA,包括Tasiast Lands。这三个开采许可地点都有勘探前景。

Tasiast碳中浸出(CIL)装置目前的配置已证明能够处理大约24kt/d。2019年9月,Kinross完成了一项可行性研究(Tasiast‘24K’项目),将Tasiast的吞吐能力从大约15kt/d逐步提高到24kt/d ——其中包括将中间步骤提高到21kt/d(‘21K’项目)。该项目(‘24K’项目)于2023年完成,吞吐速率每天提高到24kt/d。此外,‘24K新型CIL’项目于2024年执行,用类似设计的新型罐体取代以前的CIL电路,目标是在整个矿山寿命(LOM)期间延长其可靠性和操作。资本效率高的项目提高了产量,降低了成本,并产生了可观的现金流和诱人的回报。

本技术报告中使用的所有计量单位均为公制,除非另有说明,货币以美元表示。毛里塔尼亚使用Ouguiya(MRU)作为其货币。

用于支持本技术报告的信息来自本技术报告参考资料部分列出的报告和文件。

本技术报告中使用的“我们”、“我们”、“我们的”或“Kinross”等词语指的是Kinross Gold Corporation。

第14页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

2.1 合资格人士

本技术报告的合格人员(QP)汇总于表2-1:

表2-1:符合条件的人员及其职责

QP Name,Designation,Title   实地考察   负责板块
Nicos Pfeiffer,P.Geo.,地质与技术评估副总裁   2024年11月25日– 28日   3-6、20、23、24、1、2、25、26、27相关部分
Agung Prawasono,P.Eng,矿山规划高级总监   2025年2月23日– 3月2日   15、16、1、2、25、26、27相关部分
Yves Breau,P. Eng,冶金与工程副总裁   2024年8月4日– 10日   13、17、18、19、1、2、25、26、27相关部分
Graham Long,P.Geo.,勘探副总裁   2024年11月17日– 26日   7、8、9、10、1、2、25、26、27相关部分
雅各布·布朗,中小企业(RM),迪尔。资源和矿山地质学   --   11、12、14、1、2、25、26、27相关部分
Kevin van Warmerdam,P.Eng,高级总监。工程&能源   2024年10月17日– 21日   21、22、1、2、25、26、27相关部分

菲佛先生最近一次访问该网站是在2024年11月。在实地走访中,他视察了岩心和地表露头、钻探平台和样本切割和测井区;与项目工作人员讨论了地质和矿化情况;与工作人员一起审查了地质解释;并视察了主要基础设施和目前的采矿作业。自最近一次实地考察以来,现场情况没有发生实质性变化。本技术报告中的所有章节都是在菲佛先生的监督下编写的。

Mineral Resources:本技术报告中包含的MRE是在Kinross Technical Services资源和矿山地质总监Kinross SME Jacob Brown的监督下编写的。Brown先生是采矿、冶金和勘探协会的专业会员。

矿产储量/采矿:本技术报告中包含的矿产储量估算和经济分析是在Kinross技术服务公司矿山规划高级总监Agung Prawasono的监督下编制的。Prawasono先生是安大略省的注册专业工程师。普拉瓦索诺先生最近一次访问该网站是在2024年11月。

矿物加工:本报告的矿物加工方面是在Kinross技术服务公司冶金和工程副总裁Yves Breau的监督下编写的。Breau先生是安大略省的注册专业工程师。布罗先生最近一次访问该网站是在2024年8月。

第15页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

2.2 信息来源

用于支持本技术报告的信息来自以前关于该财产的技术报告,以及本技术报告第27节参考文献中列出的报告和文件。

2.3 生效日期

本技术报告的生效日期为2024年12月31日。

在技术报告生效日期至签署日期之间,关于Tasiast矿的信息没有重大变化。

第16页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

2.4 缩略语列表

本技术报告中使用的计量单位符合公制。除非另有说明,本技术报告中的所有货币均以美元(US $)为单位。

° C 度Celsius kt 千吨
a 年数 千吨/天 每日千吨
金库 黄金 千帕 千帕斯卡
英国石油 kWh/t 度电每吨
BV/h 每小时床位数 千瓦 千瓦
C $ 加拿大元 度电 度电
厘米 厘米 L
厘米2 平方厘米 L/s 升每秒
d m
迪亚。 直径 M 兆安(百万)
英尺 m2 平方米
英尺/s 英尺每秒 m3 立方米
英尺2 方尺 兆年(百万年前)
英尺3 立方英尺 最小 分钟
g masl 海拔高度3米
G 千兆(十亿) 毫米 毫米
克/升 克每升 公吨/年 百万吨/年
克/吨 克每吨 兆瓦 兆瓦
GA Giga-annum(十亿年前) MWE 兆瓦-电气
公顷 m3/h 每小时立方米
在。 英寸 盎司 金衡盎司(31.10 35克)
2 方寸 ppm 百万分之一
J 焦耳 s 第二次
k 千(公斤) t 公吨
公斤 公斤 t/a 每年公吨
公里 公里 t/d 每天公吨
公里2 平方公里 美元 美元
公里/小时 公里数每小时 V 伏特
科兹 千盎司

第17页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

3. 对其他专家的依赖

在编写技术报告时,QP依赖Kinross内部法律顾问提供的信息,用于讨论索赔编号、所有权类型、周年日期,以及确认截至本技术报告日期索赔的信誉良好,详见第4.2节。

第18页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

4. 物业描述及位置

4.1 位置

Tasiast土地位于毛里塔尼亚西北部,距首都努瓦克肖特以北约300公里,距主要城市努瓦迪布东南250公里。Tasiast土地属于Inchiri和Dakhlet Nouadhibou区。该综合体位于446600E和2275600N(UTM,WGS84,Zone 28N),如图4-1和图4-2所示。

第19页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

资料来源:Kinross 2019。

图4-1:位置图

第20页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图4-2:物业地图

第21页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

4.2 矿产保有权

毛里塔尼亚的采矿部门受2008年《采矿法》(第2008 – 011号法律,日期)监管。采矿部门的监管框架还包括第2009-026号法律(《采矿法典》修正案);第2012-014号法律(《采矿法典》修正案);以及第2014-008号法律(《采矿法典》修正案)。该法律可在政府监管实体的官方网站(https://mmi.gov.mr/fr/legislations-mines/)上查阅。

Tasiast矿由Kinross的全资子公司TMLSA拥有和运营,在312公里范围内2Ghelb El Gha î cha的开采许可证(permis d’exploitation,或PE)(编号229C2或“PE编号229”)。Tasiast矿和开采许可证归TMLSA所有。

开采许可证编号229C2位于两个连片开采许可证的周边许可区块内的中心位置,共计1597公里2,如表4-1所列,如图4-2所示。所有这些许可证信誉良好。

相邻的两个许可证由TMLSA的姊妹公司持有,即SENISA。这两个采矿许可证涵盖Tmeimichat和Imkebden地区。2022年7月,作为2014年12月两个勘探许可证转换过程的一部分,SENISA向毛里塔尼亚政府转让了该公司股权中10%的附带权益。除毛里塔尼亚政府持有的SENISA 10%附带权益外,包括TMLSA在内的所有许可证持有关联公司均为Kinross的全资间接子公司。Kinross于2010年9月通过收购Red Back获得了TMLSA,包括Tasiast运营和勘探许可证以及土地。

任期坐标见表4-2。许可边界由其角或柱点的坐标列表定义。这些边界没有在地面上进行物理标记,也没有进行勘测,但在第229C2号开采许可证和毗邻许可证范围内进行了广泛的勘测。所有已知的金矿都在边界内,开采许可证的大小和形状足以进行预期的勘探、开采和加工活动。

第22页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表4-1:矿产保有权汇总– Tasiast Property

姓名     类型   没有。   面积
(公里2)
  已获批   到期
塔西亚斯特
(Guelb El Gha î cha)
  英奇里   开采许可证   229C2   312   2004年1月19日   2034年1月9日
伊姆凯布登   Dakhlet Nouadhibou和Inchiri   开采许可证   2018C2   539   2014年12月1日   2044年12月1日
Tmeimichat   英奇里   开采许可证   2019C2   746   2014年12月1日   2044年12月1日

表4-2:许可边界坐标

          坐标
许可证名称   许可证编号     UTM(E)   UTM(N)
Guelb El Gha î cha   229C2   A   441000   2287000
        B   454000   2287000
        C   454000   2263000
        D   441000   2263000
伊姆凯布登   2018C2   A   435000   2311000
        B   446000   2311000
        C   446000   2287000
        D   441000   2287000
        E   441000   2263000
        F   445000   2263000
        G   445000   2258000
        H   432000   2258000
        I   432000   2285000
        J   435000   2285000
Tmeimichat   2019C2   A   446000   2330000
        B   460000   2330000
        C   460000   2263000
        D   454000   2263000
        E   454000   2287000
        F   446000   2287000

第23页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

地表权与三个许可证一起授予,适用的费用每年支付,这是根据《采矿法典》的法令确定的。许可证的地面权信誉良好,该地区不存在相互竞争的采矿权。

勘探许可证(permis de recherche mini è re,或PRM)授予特定区块的独家勘探权(最长500 km2,根据《矿业法典》2008,修订颁布日期2014年4月29日)并获批为期三年,每次续期可续期两次,最多三年。开采许可证的有效期为30年,每期可续期10年。每份许可证的一个条件是,持有人必须雇用毛里塔尼亚商人提供服务,并优先与本国供应商和企业签订合同,而不是外国服务提供商,在那里,本国供应商和企业可以提供至少相同的条款、质量和定价。表4-3汇总了毛里塔尼亚勘探和采矿许可的期限。运营许可在第20.2节中讨论。

当前的环境负债是指预期从采矿作业中产生的负债,包括矿山、破碎和CIL加工厂、倾弃浸出设施、发电厂、尾矿和废石设施、电网、道路、住宿营地、附属设施以及为支持采矿和勘探活动而建立的钻台。

第24页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表4-3:适用于Tasiast的1999年守则规定的许可期限

牌照
类型
  持续时间   续展
  数量
允许
续展
  规则和机制
勘探许可证   3年   3年   二在两个延续期限届满后,许可证到期,除非将其(全部或部分)转换为开采许可证。   · 地表面积:1,000公里2
· 授予许可区域内任何深度的资源勘探权
· 数量限制为每个持有人20个勘探许可证;持有人必须具备开展工作的技术和资金能力
· 在计算上述限额时不考虑在合资企业下取得的许可,如果持有人不是控股合伙人或经营者
· 根据矿业权法令规定的条件可转让
采矿许可证
(开采许可证)
  30年   10年   几个   · 经营矿山所必需的
· 在勘探许可证最初涵盖的区域内,针对相同的商品,并根据可行性研究
· 仅授予根据毛里塔尼亚法律注册并由勘探许可证持有人创建的法人实体
· 根据矿业权法令规定的条件可转让
· 每半年向部提交人员健康安全报告,每年提交环境和活动报告
· 土地开采后需要修复

第25页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

4.3 费用、特许权使用费、义务和税收

毛里塔尼亚的采矿活动主要受《采矿法典》及其条例以及《采矿公约范本法》的管辖,该法为所有矿产勘探和开采活动提供了法律和税收框架。TMLSA受《采矿守则》管辖。

《采矿守则》确立了管理采矿活动所有阶段的条件和规则。《采矿公约范本法》规定,每个勘探许可证须遵守与毛里塔尼亚国签订的采矿公约,该公约概述了许可证持有人在其许可证周界内开展勘探或采矿活动所依据的海关、经济、金融、法律和税收条款和条件框架。给定的许可证附有采矿公约。表4-4汇总了《TMLSA采矿公约》有关费用、特许权使用费、关税和税收的规定。

《采矿守则》还得到了《采矿业权法令》的补充,该法令提供了有关勘探或开采许可证的授予、更新、扩大或减少、分立或合并、转让、终止、暂停和取消的程序的更多细节。它还管辖将勘探许可证转换为开采许可证的问题。

示范采矿公约(第2002/02号法律,随后被第2012-012号法律取代)所体现的条件旨在刺激和鼓励勘探和采矿投资。采矿业被视为国家经济改善的主要增长行业之一。

除了应支付给政府的特许权使用费外,Franco-nevada Corporation(Franco-Nevada)还持有Tasiast矿的黄金产量累计产量超过60万盎司的2%的冶炼厂净回报(NSR)特许权使用费。2011年7月,Tasiast矿的产量达到60万盎司,2011年10月向Franco-Nevada支付了第一笔特许权使用费。这2%的特许权使用费也将适用于SENISA从其生产的第一盎司开始的任何最终生产。

2021年7月15日,TMLSA与毛里塔尼亚政府签署了一项协议,除其他外,该协议巩固了公司自2020年6月15日以来一直支付的额外滑动比额版税,范围从1%(金价低于1,000美元/盎司)到3.5%(金价为1,800美元/盎司或更高)。这一数额是根据《采矿公约》应支付的3%特许权使用费的补充。

第26页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表4-4:适用的费用、特许权使用费、关税和税收

适用义务   勘探许可证   采矿许可证

补偿性费用(为发行,

许可证的延期或减少、续期、提前终止及转让)

  MRU 20万   MRU 250,000
年面费

初始期:

MRU 200/km2-600/公里2

首次续保期限:MRU 1,000/公里2-1,400/公里2

第二个续约期:MRU 2,000/公里2-2,400/公里2

  MRU 5,000/km2
特许权使用费(应付政府)

3%毛额+额外滑动刻度权利金(基于每盎司销售价格)

1000美元以下= 1%

1,000至1,199美元= 1.5%

1,200至1,399美元= 2%

1,400至1,599美元= 2.5%

1600至1799美元= 3%

1800 +美元= 3.5%

关税和其他税       对所有进口设备和用品完全豁免,自投产后五年(截至2012年8月)。此后对进口的设备和用品征收5%的关税。对进口燃料的豁免适用于《矿业公约》的持续时间。
营业利润税       TMLSA在首次生产后的头三年免交此税。三年后,费率固定下来,稳定在25%。《矿业公约》第8至17条的包容性规定了确定应税利润的相关扣除。
固定最低税额       豁免至开采许可获批的翌年的第三年年底。自本期末起,TMLSA减点费率(1.25%)适用2.5%的标准费率。

工资、工资和年金税

TMLSA雇用的外籍人员

      TMLSA的标准费率40%降为一半(20%)。

第27页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

适用义务   勘探许可证   采矿许可证
资本所得税       习惯适用税率为10%。再投资于毛里塔尼亚领土的股息免征此税。
一般所得税       《采矿公约》有效期内的豁免
增值税(VAT)       2015年1月,习惯适用税率从14%提高到16%,但TMLSA出口除外,为0%(取决于至少80%的产量出口)。
销售税-消费税       《采矿公约》有效期内的豁免
住房税       根据CGI(一般税码)申请,从第一个开采许可证开始
土地所得税(针对已建物业)       适用规则是CGI的规则。经镇议会投票通过的税率为应课税价值的3%至10%,即物业的租金价值减去20%。
交易税       自根据CGI授予首次开采许可之日起适用。这项税收是按营业额征收的固定税
登记及印花税       《采矿公约》有效期内的豁免
机动车税       根据CGI申请,就像从第一个开发许可证开始一样。税收的税率是根据车辆的使用及其税权而定的
学徒税       《采矿公约》有效期内的豁免

QP不知道该物业有任何环境责任。TMLSA和Kinross都需要许可证才能对该物业进行拟议的工作。QP不知道任何其他可能影响访问、所有权或在物业上执行拟议工作计划的权利或能力的重要因素和风险

第28页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

5. 可达性、气候、当地资源、基础设施和地理学

5.1 可访问性

从努瓦克肖特进入Tasiast土地的途径是使用铺设的努瓦克肖特至努瓦迪布高速公路370公里,然后通过由TMLSA维护的66公里分级矿山通道。综合大楼的一条简易机场用于轻型飞机,主要往返于努瓦克肖特。

货物和消耗品的主要入境口岸要么是努瓦克肖特,要么是努瓦迪布。物资通过公路运至综合楼现场。

也可以通过空中前往毛里塔尼亚的主要城市中心。努瓦克肖特可通过众多西非和北非航空公司运营的国际航班抵达;法国航空公司也提供直达巴黎的航班。

5.2 气候

毛里塔尼亚为干旱沙漠气候,5月至8月期间年均高温在45 ℃以上。12月和1月低温可能降至10 ℃以下。1至3月,全国沙尘暴频繁发生,造成沙地堆积、沙丘形成。沙尘暴的强度各不相同,能见度可以降低到几米。

Tasiast的年平均降水量约为90毫米,通常发生在7月至9月。平均记录的月蒸发量约为320毫米/月(3,840毫米/a)。

毛里塔尼亚位于非洲西北部沿海,西临大西洋。该国的陆地覆盖了撒哈拉沙漠的西部。毛里塔尼亚的陆地主要由平坦和贫瘠的沙漠景观表面组成,这些表面被三个大的东北-西南走向的纵向沙丘田横切。在沙漠地区,植被稀疏,由各种树种(例如相思树)和草组成。

5.3 地方资源和基础设施

该建筑群位于偏远地区,没有电力电网。现场发电在第18节中讨论。

第29页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

矿井供水水源位于建筑群以西64公里处,由半含盐地下含水层组成,有水井用于生产用水。水从井眼场抽到矿井(见18节)。

2024年,Tasiast建筑群约有1726名员工,其中约1680名是毛里塔尼亚国民。综合大楼提供员工住宿(见第18节)。

建筑群周边地形平坦,足以建设和运营营地、矿山、厂房、尾矿、废石处置设施。

5.4 生理与环境

Tasiast土地的地形主要由平坦、贫瘠的平原组成,这些平原主要被风化层覆盖,局部被沙丘或被侵蚀的古红土剖面覆盖。海拔从大约130 masl到150 masl不等。

Tasiast陆地周围的排水模式由几条间歇性的树状一级和二级溪流组成,这些溪流通常向西南方向流动。该地区没有永久性水道。然而,有许多断断续续的水道,被称为“瓦迪斯”,每年仅流淌几天。最大的洼地是Khatt Ataoui洼地,位于距矿址约六公里处。

该建筑群位于干旱的撒哈拉地带,那里的植物生命非常稀少,主要由低灌木Zygophyllum album、小树Maerua crassifolia(atil)和草Aristida pungens(sbot)组成。许多洼地沿线也有金合欢。

野兔、仓鼠、沙鼠是该矿点最常见的哺乳动物,当地还可以发现豺狼、耳鼻狐、鸡貂等。Tasiast地区没有受保护的物种。Banc D’Arguin国家公园的东部边界位于钻孔田区以西约两公里处,距离矿址约60公里。

第30页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

6. 历史

6.1 任期历史

1996年,毛里塔尼安·德·雷切尔切斯G é ologiques(OMRG)办公室在Tasiast矿床所在的土地内和周围完成了一项区域侦察勘探计划,并将结果提供给第三方。因此,澳大利亚Normandy Mining Ltd.的子公司Normandy LaSource Development Ltd.(NLSD)获得了Tasiast矿床的勘探权。

2001年,NLSD被纽蒙特矿业公司收购,创建了纽蒙特 LaSource。Midas Gold PLC(Midas)于2002年在英格兰和威尔士注册成立,目的是收购纽蒙特 LaSource在毛里塔尼亚的资产,包括Tasiast矿床所在土地的勘探许可,以及其他许可区域。Midas于2003年4月1日完成了对纽蒙特 LaSource的Tasiast矿床的收购。2003年4月,Geomaque Explorations Inc.(Geomaque)宣布收购Midas。Geomaque和Midas的合并最终创造了一个新的实体—— Defiance Mining Corporation(Defiance)。2004年6月,Rio Narcea金矿有限公司(Rio Narcea)收购了Defiance,取得了Tasiast矿床的所有权。

Red Back在Lundin收购Rio Narcea后,于2007年8月从Lundin矿业公司(Lundin)手中收购了Tasiast矿床。2010年9月,Kinross完成了对Red Back的收购。Kinross通过TMLSA持有该项目100%的股权。

6.2 项目历史

从1962年到1993年,Tasiast地区是伟晶岩、铁矿石和硫化镍三个区域勘探计划的主题,这三个项目由美国国家研究局(BRGM)和法国国家工业与矿业协会(SNIM)开展。

作为欧洲发展基金项目,Tasiast地区在1993年至1996年期间开展了三个勘探项目。完成的工作包括区域尺度勘察地质填图、地球化学采样等。测绘和地球化学采样计划的导线朝向东西,样本采集于500米中心。这项工作将Tasiast地区确定为金异常,随后对250米间距的中心进行了更详细的土壤采样,并进行了挖沟。

NLSD在1996年至2001年期间,完成了地质和风化层测绘、卫星图像解释、机载和地面磁地球物理调查、专业岩石学、矿物学和地质研究、冶金测试工作以及螺旋钻、逆循环(RC)和岩心钻探。

第31页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

Midas在2003年对所有现有信息进行了全面审查,并为West Branch和Piment地区准备了MRE。从2003年到2004年,Defiance完成了矿物学和冶金测试工作、水文地质研究、初步的坑坡设计研究、RC和岩心钻探、MRE和可行性研究。

Rio Narcea在2005年至2006年期间完成了额外的RC和岩心钻探。Red Back还进行了RC和岩心钻探,重新估算了矿产资源,并更新了工程研究。

2007年8月至2010年9月期间,红背在Piment和West Branch地区以及几个区目标完成了几次大型勘探活动。早期钻探活动旨在测试Piment矿化的横向和垂直范围,并在West Branch钻探氧化物资源。2009年10月,Red Back在West Branch发现了绿片岩带,并开始钻探该矿床。

从2010年9月至今,TMLSA加大了勘探力度,大部分活动旨在划定绿片岩带的范围。

Tasiast的采矿于2007年4月开始,由毛里塔尼亚总统Sidi Mohamed Ould Cheikh Abdallahi阁下于2007年7月18日正式启用。Tasiast的黄金产量汇总载于表6-1 Tasiast地区的其他矿床没有历史上的黄金产量。

第32页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表6-1:产量汇总

  浸出碳     转储浸出     合计

磨碎
    等级     黄金
生产的
    复苏     黄金
生产的
    黄金
生产的

年份   (公吨)     (g/t)     (koz)     (%)     (koz)     (koz)
2007     0.22       4.36       21       68.6 %     0       21
2008     1.49       3.07       140       95.4 %     0       140
2009     1.68       2.88       142       91.4 %     16       159
2010     2.14       2.52       150       86.8 %     36       186
2011     2.60       2.04       153       89.4 %     48       201
2012     2.55       1.54       114       90.2 %     71       185
2013     2.50       1.96       144       91.3 %     104       248
2014     2.56       2.16       161       93.1 %     94       255
2015     2.54       2.17       160       90.1 %     60       220
2016     2.46       1.81       131       90.6 %     45       176
2017     3.04       2.36       214       92.3 %     30       244
2018     3.73       2.02       225       92.6 %     30       255
2019     5.23       2.33       379       96.6 %     0       379
2020     5.35       2.49       404       94.4 %     0       404
2021     3.73       1.69       193       94.9 %     0       193
2022     6.57       2.75       526       90.5 %     0       526
2023     6.72       3.19       636       92.3 %     0       636
2024     8.64       2.44       623       92.1 %     0       623
合计/平均     63.72       2.39       4,513       92.0 %     554       5,066

第33页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

7. 地质环境

7.1 区域地质

Tasiast区位于Reguibat地盾西南角,是西非克拉通东北走向的地壳块(图7-1)。Reguibat地盾包含毛里塔尼亚最古老的岩石,由两个主要的细分区域组成,由代表主要增生边界的地壳尺度剪切带隔开(Lahond è re等人2003;Pitfield等人2004;Schofield等人2006)。西南部(拥有Tasiast矿床)由中太古代至古元古代岩石组成,其中包括高品位花岗岩-片麻岩和绿岩带组合。盾构东北部由较年轻的古元古代至新元古代层序组成,在西非克拉通拥有许多造山金矿。这一地区的特点是一系列火山-沉积带和由主要剪切带切割的不同年龄的伴生岩石级花岗岩侵入组。

Reguibat地盾四面被泛非造山带所束缚,南部被陶德尼盆地广泛的克拉通内沉积物所覆盖。陶德尼盆地是非洲最大的中元古代至古生代克拉通沉积盆地之一。它由数千米的大陆砂岩、台地碳酸盐岩和较小的页岩组成。

第34页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

修改自Fabre(2005)

图7-1:西非克拉通地质

第35页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

7.2 区地质

区尺度地质特征为基底岩,主要由正片麻岩组成,覆盖有变形的北向变火山岩和镁铁质至中间成分(花岗岩-绿岩带)的岩体和岩体侵入的变沉积层序。所有的岩石单元都被未开叶和后矿物镁铁质(辉长岩)岩脉切割。Tasiast区内露出两条显著的太古代绿岩带(图7-2):

· Aou é ouat(+ 75公里长x 8公里宽);和

· Imkebden-Kneiffissat(+ 60公里长x 9公里宽)。

绿岩带完全被花岗岩至辉长岩侵入岩和片麻岩穹顶所包围,这些岩石构成了该区域内的大部分岩石和整体的Reguibat地盾。绿岩带包括超镁铁质至长英质火山和火山-沉积包,其中有不同保存的铁质石英岩,当地称为带状磁铁矿。带内岩石单元经历了中绿片岩至下角闪岩相变质作用和多次变形事件。成群的非叶状镁铁质(玄武质)岩脉向东北偏北/西南偏南和大致东西走向横切该地区的所有其他岩石,包括未变形伟晶岩单元。

Kinross为Aou é ouat带建立了前寒武纪岩石地层(图7-3),包括Aou é ouat和Tasiast组合岩石和花岗闪长岩侵入体的几个U-PB年代。西支矿床所在的镁铁质至长英质火山和侵入单元属于Aou é ouat组合,结晶于2990Ma至3000Ma之间。覆盖成矿的西支单元的Tasiast组合的变质沉积岩包含类似年龄的碎屑锆石和来自大约3200 Ma正片麻岩基底的更古老的种群。横切变火山岩的花岗闪长岩年代判定为2960Ma到2970Ma。从FINEC矿床石英脉的锆石上的热液过度生长中获得的2,839 ± 36Ma的年龄被解释为代表Tasiast的成矿年龄(Heron et al.,2016)。

Tasiast花岗岩-绿岩带中主要的南北向结构结构结构在卫星图像(Worldview-2)、航空地球物理学和区域地质图中都很明显。在整个Aou é ouat带上,带有南北到西北-东南轴向表面痕迹的陡峭倾斜叶理和等斜纹褶皱很常见。那些构造是通过盆地逆流发生的东西向透压缩短而形成的。应变在紧密折叠的域和南北走向的剪切带之间划分。具有东北走向和西南走向的晚期横切断层的几个家族被新鲜的镁铁质堤坝材料占据。

迄今为止确定的所有重要矿化体都向东适度到陡峭(45 °到70 °)倾斜,并有一个南-东南暴跌。Tasiast趋势上的金矿与二阶剪切带和斜纹切割推断推力的上壁块有关。火山-沉积地层已紧密至等斜折叠,并被与主要叶理亚平行的亚平行剪切纵向切割。

主要的Tasiast黄金走势包括West Branch和Piment-Prolongation矿床。金矿化在空间上与西临Tasiast剪切系统有关,该系统将Aou é ouat组合的镁铁质到长英质火山岩和侵入岩,包括West Branch矿床的主岩,置于Tasiast组合较年轻的变沉积岩之上。Tasiast趋势通过Guelb El Gha î cha采矿许可证向北和向南延伸到相邻的许可证。

第36页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图7-2:Tasiast区构造图-花岗岩-绿岩带

第37页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图7-3:Aou é ouat绿岩带前寒武纪地层

7.3 矿床地质学

Tasiast矿由两个矿床组组成,分别位于明显不同的岩石类型内,均位于西向东的Tasiast逆冲的上壁内(图7-4和图7-5)。

Piment矿床(Piment和Longation)位于变质沉积岩中,包括变陶粒和带状铁层,其中主要矿物组合由磁铁矿-石英磁黄铁矿±阳起石±石榴石±黑云母组成。金在浊积岩和带状铁层单元中与硅石驱驱和硫化物置换磁铁矿伴生。

第38页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

西支矿床地质层序由镁铁质至长英质火山层序、富铁层和碎屑单元经历了中绿片岩至下角闪岩相变质作用和多次变形事件组成。

西科认定的主要单位有:

· GDI– Aou é ouat组合的闪长岩到石英闪长岩侵入体。历史上,GDI被称为绿片区(GST)。

· FVC– Aou é ouat大会的Felsite。

· SVCBIM– Tasiast组合的硅质碎屑变沉积岩。

· MDO–镁铁质岩脉,片岩后和成矿后

注意事项:

  1. 富含黑云母,2%至5%的硫化物(磁黄铁矿> >黄铁矿)强烈的石英-碳酸盐脉状(5%至10%)折叠和boudinaged = >黑云母片岩(BST)带
  2. 阳起石+石榴石>黑云母= > GST 1区
  3. 富含黑云母= > BST

图7-4:西支区查明的主要岩性

West Branch的大部分金矿化位于构成绿片岩带的剪切和热液蚀变变变闪长岩内的石英-碳酸盐脉中。迄今为止确定的所有重要矿化体都向东适度至陡峭(45 °至70 °)倾斜,并有一个南-东南倾斜(图7-6和图7-7)。

第39页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图7-5:近矿地质模型(向下看4950 m elev)

第40页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

Aou é ouat组合的闪长岩和玄武岩

西分经济矿化大部分以闪长岩到石英闪长岩侵入体(GDI)为主,侵入了FVC或长岩(碎屑沉积物)。GDI为浅至中灰色,中至细粒,由斜长石、石英、黑云母和一些钾长石组成(可达斜长石含量的一半)。它典型地显示了从边缘的贫瘠石榴石-闪石组合到含金石英-黑云母-安克雷石-黄铁矿-磁黄铁矿组合的分带,并回到贫瘠的石榴石-闪石组合。该单元还具有独特的穿透性叶理,最强烈地表现为黑云母晶体的排列。它以前被称为斜长岩-黑云母片岩,记录为片岩(SHT)和黑云母片岩(BST)。在West Branch,GDI在超过两公里的走向长度上始终保持平均50米至100米的厚度。

Aou é ouat议会的Felsite

FVC单元为碎屑沉积层序,以石英岩为主,局部有少量多聚长英质砾岩层。此前,这一单位曾被解读为火山起源,因此其名称令人困惑(FVC =长岩火山)。在West Branch,FVC单元在结构上和结构上都存在于GDI之上和之下。该单元被强烈剪切,并保留了发达的叶状硅酸盐叶面。通常这个单元是褐变的,被称为‘长石’,这不是岩石类型。在FVC内,靠近它与其他单元的接触处,局部会出现奶油色的岩石,其中含有紫红色(富铬)云母。

Tasiast组合的硅质碎屑变沉积岩

项目区东部和西部两侧的岩石主要为沉积物。这些单元大多为灰瓦克岩、粉砂岩、砂仁岩、铁层(当地称为BIM或带状-铁-磁铁矿)。

Greywacke,Siltstone & Conglomerate

SVC或SGW(火山碎屑岩-碎屑沉积岩)主要是灰质-浊质碎屑沉积单元。这些床通常有1-10厘米厚,分类良好,经常分级。测井密码‘SVC’继承自早期勘探,当时这些岩石被解释为火山碎屑沉积物。

带状铁和磁铁矿

带状铁矿化(BIM)由深绿色的磁铁矿-砂粒岩层和浅灰色的石英岩底质组成的交替层组成,典型的Algoma型铁层。铝组分为碎屑,向碎屑沉积岩(SVC,SGW)有成分混合趋势。铁层单位厚度可从厘米到分米级不等,常见的有毫米到厘米层。尽管这些单元在局部被紧紧折叠、衰减或捆绑,但在某些情况下,单个单元可以沿着罢工追踪数百至数千米。西支项目区已有3个BIM单元完成测井测绘;2个在上墙,1个在Tasiast推力系统下盘。上壁BIM单元一般是未矿化的,下盘BIM是可变矿化的(取决于与结构的接近程度)。上壁BIM与FVC单元之间的接触局部定义为存在不连续的砾岩,该砾岩包含丰富的源自FVC单元的碎屑和从属比例的源自镁铁质变火山岩单元的碎屑。

Mafic堤坝

片岩后、成矿后的镁铁质岩脉为深橄榄绿色,细粒至中粒,局部为斜长石岩系。堤坝通常不到五米宽,磁力较弱,具有局部发育的角岩和角砾化边缘,具有碳酸盐-绿泥石组合。堤坝主要是贫瘠和横切的矿化单元。

第41页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图7-6:西科岩性水平平面图–向下看4900 m elev

图7-7:西支岩性断面– 7.15万牛向北看

第42页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

7.4 构造地质学

Tasiast矿床位于假定的逆冲断层或逆冲断层系统(称为Tasiast逆冲系统)的上壁块中的一组强烈叶状和折叠的岩石中(图7-8)。高分辨率重力数据的建模和解释(图9-1)显示,深层几何形状暗示Aou é ouat带下方有一个推力系统。Tasiast逆冲系统显示出强烈变形的区域,通常为0.5米至10米宽,其特征是层压叶面,具有局部保留的骨髓质纹理。热液蚀变组合、硫化物和石英脉通常在空间上与强烈变形带相关。

所有的Tasiast矿床都具有强烈的、一般为南北走向、可变倾角、穿透叶理、S1,在宿主序列中呈轴向平面到紧密等斜褶皱(Davis 2018)。主矿序列内的叶理织物,在西支,在40 °至50 °向东适度倾斜,在Piment向北变陡至55 °至65 °,并变为亚垂直,在矿序的北端,接近延展。

Tasiast的坑测绘包括收集结构地质和岩土应用的结构织物测量。许多顾问协助Kinross开发了Tasiast矿床的结构模型,同时开发了矿坑测绘程序。最近,在2018年,Dominique Chardon与矿山地质部门合作,审查和分析了从矿坑测绘活动中收集的重要结构数据数据库。图7-9显示了这篇综述的综合,作为详细的坑比例尺地图。

石英-碳酸盐脉套出现亚平行和倾斜到叶状,样式范围从boudinaged,buckled,折叠到平面。这些脉明显地以伸展和/或里德尔剪切方向形成,并逐渐折叠、旋转、局部发芽,部分或全部与叶面平行转位。在西支绿片岩带矿脉的核心,典型的密度在变侵入闪长岩单元(平均在2%到5%之间)高于在变玄武岩(< 2%)。这种更高的密度表明,更粗粒的富长石闪长岩相聚焦应力和容易发育的脆韧性剪切,正如在逆行绿片岩变质条件下石英岩所预期的那样。沿西支矿床边缘,闪长岩和变镁铁质火山单元矿脉密度均较低(< 1%)。在环绕绿片岩带的FVC内和下盘变沉积单元内,也有石英-碳酸盐脉局部发育。

第43页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图7-8:局部尺度剪切骨架及形态面图

第44页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

a. Piment的面料尺寸(红色和蓝色)和面料轨迹(黑色)

b. Piment的织物轨迹和解释性剪切带模式(红色)

c. West Branch和Turek的面料测量(红色和蓝色)和面料轨迹(黑色)

d. West Branch和Turek的织物轨迹和解释性剪切带模式(红色)

图7-9:北部坑(PIMNT;a,b)和南部坑(West Branch,Turek;c,d)结构图

第45页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

7.5 矿化和蚀变

产区内所有岩石均经历了下角闪岩相变质作用。鉴于变质等级,确定岩石的蚀变具有挑战性,因为它在很大程度上,即使不是完全,也被变质作用所覆盖。表7-1介绍了常见的改变类型。

表7-1:西分公司变更编码及说明

代码   意义   发生
ALB   阿尔比特-比奥特i特Al咬一口>Biotite   SVC单位。
生物   黑云母丰富   SVC单位在博th fW和HWin上lGD的ensI
BST

黑云母>>>阳起石、磁黄铁矿»黄铁矿,

石英脉丰富但没有石榴石

  GDI并且是一个很好的代理y对于2 git au级shell
GST1   Actinol伊特-石榴石>Biotite   GDI,外envel到处看t他mi奈拉l化。
GST2   比奥特ite-石榴石> Biotite   过境i在线联合国it赌wEN GST 1和BST
GST3   ke GST1with丰富的磁铁矿(vy磁性)   Ty皮卡尔y在BIM中发现

West Branch矿床的大部分矿化位于GDI内。GDI通常显示从其边缘的贫瘠石榴石-闪石组合到含金石英-黑云母-安克雷石-黄铁矿-磁黄铁矿组合的分带,然后回到贫瘠的石榴石-闪石组合。这种分区可能反映了一个变质的蚀变组合,其中石榴石-闪石组合代表绿泥石蚀变前体,黑云母-石英-硫化物代表石英-绢云母前体。

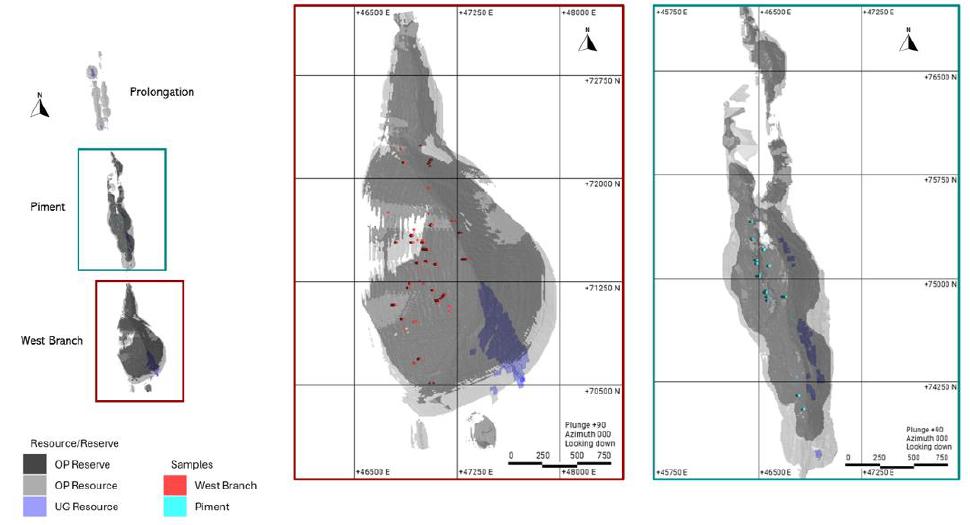

金矿化也存在于其他主要单元(FVC,SVC & BIM)中(见图7-10)。

在FVC中,观察到两种不同类型的矿化:

· 高品位石英脉(约5g/t至10g/t)库存直接高于GDI“顶点”。这通常被称为冥王星式矿化。静脉高度变形,特别是折叠。罢工和下倾连续性被限制在几百米范围内。

第46页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

· 较低品位石英脉(平均约一克每吨)网状优先在上壁和中部。下盘通常是贫瘠的。

在SVC单元中,金与石英脉和石榴石-阳起石变质组合伴生。在BIM单元中,金与磁黄铁矿对磁铁矿的硫化物替代伴生。局部石英脉也发育。

注意事项:

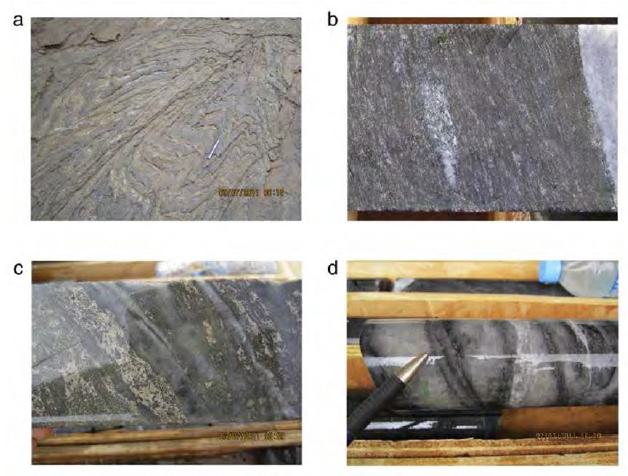

a. 等斜折叠的沉积物,代表了所有Piment矿床的主岩,Tasiast矿,pen for scale。

b. 绿片岩带典型的西支强叶变闪长岩。

c. 硅驱和广泛的硫化物矿化,主要是磁黄铁矿,平行于Piment变陶岩中的层理。

d. 可见金主在石英–碳酸盐矿脉中,取自West Branch矿床的钻芯中。

图7-10:说明矿化样式的照片

第47页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

矿石控制和矿坑测绘确定了一条高品位石英-碳酸盐-绿泥石-碧玺-金矿脉,该矿脉与解释的Tasiast展开区(局部称为中心断层)重合。该矿脉已被绘制在几个长凳上,其走向为330 °至340 °,并向东倾斜约55 °至60 °(图7-11和图7-12)。

石英-碳酸盐脉套发生亚平行和倾斜到叶状,样式范围从boudinaged、buckled、折叠到平面。叶脉以伸展和/或Riedel剪切方向形成,并逐渐折叠、旋转、局部发芽,部分或全部与叶面平行转位。脉络密度在GDI中(平均在2%至5%之间)通常高于在偏玄武岩中(< 2%)。在包裹GDI的FVC内和下盘变质沉积单元内也局部观察到石英-碳酸盐岩矿脉。

注:观察到多个静脉组(Riedel,Riedel’/extensional)。

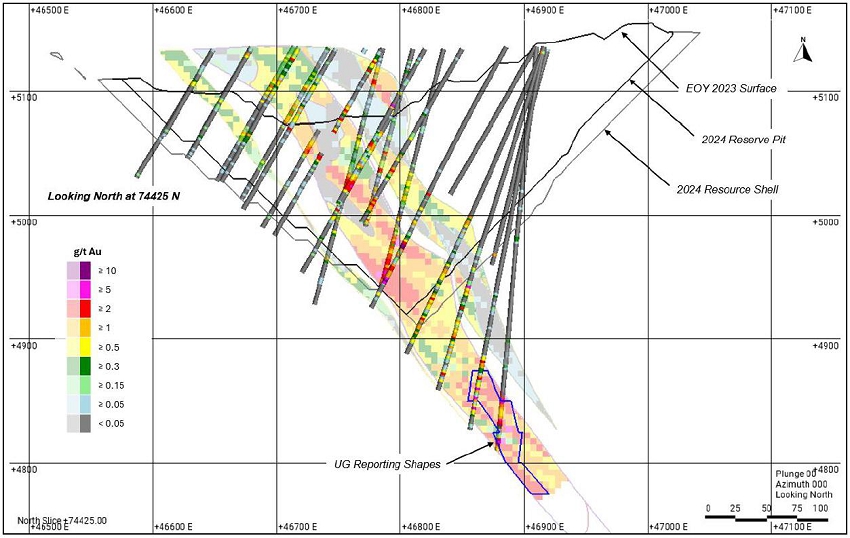

图7-11:西支4980m台架高品位矿脉

第48页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

注意:静脉在南北端的末端完全被boudinaged。

图7-12:西支4980米长凳显示映射GDI(橙色)和高品位静脉(黑色)

第49页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

金既以微观晶粒的形式出现,也以粗亮的可见金的形式出现。在手标本中观察时,颗粒通常在空间上与石英脉和硫化物矿物边缘的发际线断裂有关。大部分含有粗可见金的石英脉以略斜的角度切割叶面,主要向东平缓倾斜。大多数金晶粒发生在脉石和矿石矿物的边缘,计算出的晶粒体积/质量的98%以解放和部分解放的形式出现。通过体积/质量计算,体积的大部分(大于70%)与较粗(加上75 μ m)的尺寸分数有关。封装的金粒很少被观察到。当存在时,它们主要是非常精细的粒度。金晶粒的半定量扫描电镜分析表明银(低于15%)和微量铁(低于3%)含量低。

第50页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

8. 存款类型

Tasiast金矿床位于太古代火山-沉积层序中,已变形变质为较低的角闪岩峰变质品位。成矿具有构造和岩性两方面的控制,风格上具有表观成因,与峰后变质逆行绿片岩PT条件的早期阶段重合。

Tasiast金矿属于大类造山金矿。Tasiast的区域地质背景和矿床特征与花岗岩-绿岩地体中沿绿岩带分布的其他知名太古代脉金矿床相似。

与Aou é ouat带年龄相似的模拟地体的例子包括南非的Kaapvaal克拉通、澳大利亚的皮尔巴拉克拉通和美国的怀俄明克拉通。Aou é ouat带也与富含黄金的太古代地体有许多相似之处,例如澳大利亚的Yilgarn和加拿大的Abitibi。

第51页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

9. 探索

TMLSA、其前体公司、顾问和承包商开展了勘探活动。

9.1 网格和调查

现场使用的坐标系为矿山网格,截断UTM区28北网格系;UTM东移-400万m,UTM北移-220万m。IPH Engineering设置了原始控制,并在整个建筑群设置了10个控制点。测量人员在综合体使用差分全球定位系统(GPS)进行测量(天宝导航 DGPS TSC3、扫描仪MAPTEK I-Site 8820和天宝导航无人机UX5HP)。

9.2 地质和风化层测绘

在项目生命周期内进行了多个阶段的地质和风化层测绘,范围从区域(1:100,000)到远景(1:1,000)规模。该工作由BRGM、SNIM、NLSD、Defiance、Red Back和Kinross完成。良好的露头、RC和金刚石钻探(DD)、高分辨率卫星图像以及详细的航空地球物理数据促进了测绘。结果用于确定需要额外工作的蚀变区域、结构复杂性、石英-碳酸盐脉络和硫化物露头。

9.3 地球化学采样

Kinross自开始运营以来共收集了22,294个地表样本,其中包括土壤样本(40%)和覆盖约1,000公里表面积的岩石样本(60%)2.此外,2016年期间还采集了299个螺旋钻头样品。土壤样本由一名承包商收集,并由Kinross工作人员监督。样本网格一般为东西向,线距为800米,样本间距为200米。地球化学采样包括暴露的地质以及被沙子覆盖的区域,其中基岩是用螺旋钻孔采样的。因此,地球化学数据集有可能确定预期矿化区域,否则将对地表测绘视而不见。对地表勘探地球化学样品进行了金和多元素地球化学分析。

第52页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

9.4 地球物理学

机载磁辐射测量由NLSD(2000-2001)和Red Back(2007)完成。这些调查主要用于绘制岩性地层和主要构造图。2008-2009年,Red Back完成了直升机载多功能时域电磁(VTEM)调查。2011年,Kinross完成了完整许可证包的机载磁力和辐射测量调查。这次调查与上一次调查重叠,产生了更高分辨率的版本。2013年,Kinross完成了基于地面的重量和诱导极化(PDIP/IP)调查。重力调查覆盖了完整的许可证包(图9-1),而IP调查仅覆盖特定的前景区域;西南分支南、Fennec、C67、C68和Morris。2014年,一位咨询地球物理学家完成了全面审查,同时对磁数据进行了一些再处理。2023年12月,地球科学咨询公司Quantec Geoscience Ltd根据与Kinross的合同完成了一项3D IP调查,以帮助确定SENISA开采许可证上金矿化的性质和背景,并更好地了解围绕空间分布和金矿石成因的复杂结构地质控制。调查覆盖了GRD、C23、KNF和Morris(N1-N2)的目标区域,如图9-2所示。不同区域的IP收费结果如图9-3至图9-6所示。

第53页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图9-1:布格重力1VD深度切片(880m)

第54页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图9-2:知识产权调查的Senisa目标区

第55页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图9-3:C23处IP带电性深度切片(100米)

第56页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图9-4:GRD处IP带电量深度切片(200m)

第57页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图9-5:KHN处IP带电量深度切片(200m)

第58页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图9-6:莫里斯公司IP带电量深度切片(250m)

第59页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

9.5 坑和沟

挖掘战壕作为一种勘探技术在Tasiast非常成功。在Tasiast陆地上,总共完成了485个111,068米的壕沟。历史上,战壕是人工完成的,自2000年代以来,战壕是使用挖掘机完成的。标准挖掘沟槽尺寸约为两米宽,不超过1.5米深,通常沿沟槽全长每两米采样一次。

9.6 岩石学、矿物学和其他研究

TMLSA及其前身已于2006年、2010年、2011年、2012年和2017年在Tasiast上完成了许多岩相学和黄金运动研究。2010年,Red Back向West Branch提交了10个岩心样本,用于岩石学和矿物学研究。工作结果表明,沿叶面发育出显着的磁黄铁矿矿化,并与副磁铁矿、黄铜矿和黄铁矿伴生(Strashimirov,2010)。2010-2017年对Kinross进行了进一步的岩石学研究,包括Larson(2011)、Pollard(2011)和Panterra Geoservices(2012和2017)的工作,得出的结论是,石英脉是前构造和/或同构造的,折叠或转位到显性叶理中,磁黄铁矿是许多样品中的显性硫化物矿物。Blake(2011a,b)完成了对5个样品的矿物学(金)表征研究。主要结论是,粗金在样品中形成了总含金量的重要成分,并且封装在其宿主(脉石/矿石矿物)中的原生金晶粒相对不常见,通常表现出非常精细的晶粒尺寸。

9.7 勘探潜力

Tasiast地区具有巨大的勘探潜力,可在Tasiast矿坑周围(近矿勘探)和更广泛的复合体(生成勘探)内圈定额外资源。Tasiast的勘探目标和目标排序包含所有可用的数据集,包括:卫星图像(Worldview-2)、机载地球物理数据(高分辨率航空磁学和VTEM)、侦察尺度地质勘探、区域、区域和目标尺度地质填图、地表土壤和螺旋钻采样(黄金和多元素地球化学数据)、挖沟、围栏上的侦察式浅层RC钻探和常规反循环/金刚石钻探以确定资源。

第60页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

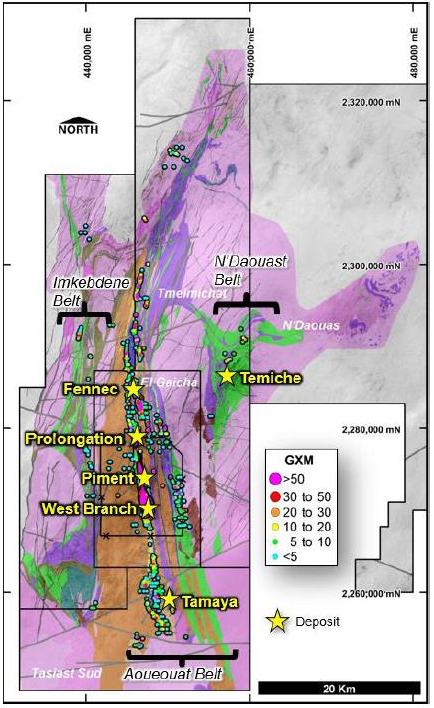

迄今为止的勘探工作已沿着Tasiast主要地区(West Branch和Piment-Prolongation)北部和南部的走向发现了更多的远景、金矿和矿产资源,并且一般沿着Aou é ouat(Tasiast)带。Aou é ouat带以西(Imkebden-Kneiffissat)的变形绿岩岩值得注意,因为它们拥有具有异常金值的石英-碳酸盐岩矿脉,然而,迄今为止尚未确定任何重要的矿床或矿产资源。在Tasiast作业(5公里至12公里)以北和Guelb El Gha î cha采矿许可范围内,已勾勒出一组被称为“北方卫星”的矿床,即Fennec、C67和C68(W和Central)。这些金矿目前拥有约0.5Moz AU,是近矿资源增长战略的一部分。在Tasiast作业(12公里至25公里)以北,在Imkebden和Tmeimichat采矿许可范围内,还有另一组金矿,简称为“莫里斯”,即TEF、Askaf、Central、NE、N1和N2。这个大区域在2012年至2014年期间进行了广泛的勘探钻探,结果发现了几个最能描述为狭窄、高品位矿脉系统的小矿床。这些矿床中的大多数都对深度下跌敞开大门。

在距离Tasiast作业25公里之外,在Imkebden和Tmeimichat开采许可的北部范围内,有几个黄金勘探远景正在等待后续勘探和钻探,值得注意的是C23、Khnefissat和Grindstone(图9-7)。这些前景具有显着的地表地球化学足迹,被认为具有很高的前景。

第61页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图9-7:C23、KHN、GRD目标和土壤异常(红背数据)

第62页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

10. 钻孔

10.1 总结

截至目前,在构成Tasiast地块的三个采矿许可证范围内,已完成15,953个钻孔(14,849个RC、874个金刚石岩芯(DD)和230个带有DD尾部的RC前圈(RC-DD)),总计1,725,424 m(表10-1,图10-1)。在西科资源定义计划期间,钻探活动在2011年达到顶峰。钻探活动由各钻井承包商进行,并由项目运营方的地质工作人员进行监督。在以公司名称引用程序的情况下,该公司是钻探时的项目经理,负责数据的收集。2012年以来,多数钻探集中在西支、桩基、延伸主矿区南北勘探靶点。

第63页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表10-1:Kinross区域钻孔汇总

        RC     RC-DD     钻石     总钻井
公司   年份   计数         计数         计数         计数

历史运营商
诺曼底LaSource   1999     289       24,437                       10       525       299       24,962
诺曼底LaSource   2000     50       3,603                       36       4,871       86       8,474
麦达斯   2003     84       7,898       4       1,417       29       2,908       117       12,224
反抗   2003     219       17,914                                       219       17,914
反抗   2004     6       1,207                                       6       1,207
Rio Narcea   2004     106       7,740                                       106       7,740
Rio Narcea   2006     9       1,435                                       9       1,435
Rio Narcea   2007     70       7,238       1       236       60       7,375       131       14,849
红背   2007     173       18,007       1       173       11       316       185       18,496
红背   2008     1,019       112,337                       23       2,716       1,042       115,053
红背   2009     2,857       200,482       1       300       28       3,492       2,886       204,274
红背   2010     1,662       159,801       18       12,766       64       12,454       1,744       185,021
小计         6,544       562,099       25       14,892       261       34,657       6,830       611,649
当前运算符
金罗斯   2010     895       73,922       65       45,581       1       683       961       120,186
金罗斯   2011     2,691       281,796       95       65,839       185       104,185       2,971       451,820
金罗斯   2012     1,562       152,604       2       251       216       50,569       1,780       203,424
金罗斯   2013     709       68,434       14       2,757       102       16,367       825       87,558
金罗斯   2014     253       20,308       1       383       19       3,959       273       24,650
金罗斯   2015     353       33,592       2       1,243       24       2,151       379       36,986
金罗斯   2016     194       19,258       14       4,764       2       371       210       24,393
金罗斯   2017     504       44,604       2       290       31       2,404       537       47,298
金罗斯   2018     226       28,187       10       4,683       10       887       246       33,757
金罗斯   2019
金罗斯   2020     61       4,062                                       61       4,062

第64页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

        RC     RC-DD     钻石     总钻井
公司   年份   计数         计数         计数         计数
金罗斯   2021     220       15,356                       1       441       221       15,797
金罗斯   2022     4       429                       8       3,444       12       3,873
金罗斯   2023     68       5,440                                       68       5,440
金罗斯   2024     565       48,078                       14       6,453       579       54,531
小计         8,305       796,070       205       125,791       613       191,914       9,123       1,113,775
合计         14,849       1,358,168       230       140,684       874       226,572       15,953       1,725,424

注意事项:

1. 不包括2014年完成的13个旋转空气爆破(RAB)孔

2. 截至2024年12月31日的数据

第65页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图10-1:钻孔套环图

第66页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

10.2 历史钻探

Normandy LaSource Development Ltd.(1999-2000)

1999年至2000年期间,NLSD在Piment矿床区域完成了339个RC孔,28,039.69 m(包括9个RAB孔)和46个金刚石岩心孔,5,396.27 m。最初沿200米间距的东西段以50米孔距进行钻探,深度为50米至100米。钻孔方法主要是具有较小岩心钻孔(HQ,岩心直径63.5毫米)的RC,其中包括带有金刚石岩心尾的RC前项圈(NQ,直径47.6毫米的岩心)。

纽蒙特矿业公司(2001-2002年)

纽蒙特在其持有Tasiast资产期间(作为其收购Normandy的一部分)没有完成任何钻探。

Midas Gold PLC(2003)

2003年3月至4月,Midas在Piment矿床区域钻了84个7898米的RC孔和29个2908.4米的金刚石钻孔。金刚石钻探主要完成HQ3岩心直径(61.1毫米)和PQ3岩心直径(83毫米)的七个岩土孔和三个冶金孔。此外,还完成了4个共1417.2米的带有金刚石芯尾的RC预领,以测试下倾延伸。

Defiance Mining Corporation(2003-2004)

Defiance在Piment矿床区域完成225个RC钻孔19121 m。钻探计划主要集中在沿25米间距的东西向钻孔围栏填充现有的NLSD钻孔。

Rio Narcea金矿(2004-2007年)

2004年至2007年间,Rio Narcea完成了246个钻孔,总长度为24,024米,主要目的是将Piment矿床向北延伸,朝向现在所说的延伸区。此外,Ro Narcea完成了对计划中的废物堆放场和尾矿储存设施(TSF)的灭菌钻探。

Red Back Mining Inc(2007-2010)

继2007年收购Tasiast后,Red Back开始了RC钻探的加密计划,以全面确定和种植Piment矿床及其周围的矿产资源。2009年初,向Piment南部的Back钻探发现了现在被称为West Branch矿床的地方。2009年剩余时间和进入2010年,RC钻探加大力度,以测试西科的资源潜力。2009年末,增加了金刚石钻探,以延续西科矿化超过RC钻机的深度穿透限制。使用小型RC钻机沿侦察样式围栏对区域目标进行浅层(40米)RC钻孔。红背累计完成5857个钻孔522844m。

第67页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

10.3 近期钻探(2010 – 2024年)

在2010年完成对Red Back的收购后,Kinross进一步加快了钻探活动,到2011年,共有23台钻机在现场作业。2010-2012年,钻探主要针对西科矿床的资源和储量增长。此外,完成了支持岩土、水文地质和冶金研究的钻探活动。从2013年到2015年,钻探将重点转移到北部许可证(TMeimichat和Imkebden勘探许可证),目的是确定可用于一项研究的资源,以支持将这两种许可证类型从勘探转换为开采。从2016年到2012年,钻探重新集中在Guelb El Gha î cha采矿许可证上,并继续测试近矿勘探目标。Kinross总共完成了9,123个钻孔,1,113,775 m(按长度计算,这相当于71%的RC孔、17%的DD孔和12%的组合RC-DD孔)。

10.4 测井程序

对于Red Back和Kinross RC钻孔程序,一位地质学家首先描述(记录)钻屑(芯片),然后将具有代表性的样品放入预先标记的塑料RC芯片盒中。测井数据直接在钻机处以数字格式记录到数据库系统中。记录的数据包括钻孔ID;样本数和深度;氧化状态;颜色;水的存在;岩性;质地;结构;蚀变;石英碳酸盐脉络的存在和类型;以及硫化物矿物的存在、类型和丰度。在2009年之前,金刚石岩心测井地质学家将地质和岩土描述记录在单独的硬拷贝日志上,然后输入到Microsoft Excel文件中。

2009年,金刚石岩心测井方法被转换为目前通过笔记本或硬书计算机以数字方式记录地质信息的系统,成为Fusion数据库,并于2018年被AcQuire取代。金刚石岩心测井采集岩石质量指定(RQD)、岩性、氧化、蚀变、硫化物矿物学、构造、脉化。所有钻石芯孔已被完整拍摄,带有数码相机,并存储在站点服务器中。

10.5 领子调查

Pre-Red Back,完成后测量钻铤,使用Geodimeter 510总台仪器。在2006年至2012年的Red Back和Kinross钻探计划期间,钻孔项圈在完成钻孔或更晚后立即进行测量,最初使用电子测距(EDM)和差分GPS。一旦完成,笛卡尔坐标被数字记录并通过电子邮件发送给数据库管理器以导入数据库。2013年开始,调查数据直接导入数据库。从2013年至今,勘探钻铤仅使用差分GPS进行勘测,由训练有素的工作人员操作,由Tasiast勘测部门监督。钻领位置收集在当地网格系统(第9.1节)中,包括一系列全面的永久和半永久勘测站,这些勘测站已通过大量EDM导线闭合和与差分GPS数据的大量比较进行内部一致性检查。Kinross在2013年使用差分GPS完成了内部审计(重新调查),发现并验证了87%的项目漏洞。

第68页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

10.6 井下调查

在2010年之前,由于测量RC钻孔的复杂性,大部分钻井都是通过浅层RC完成,不包括井下测量。在完成金刚石岩心钻探的地方(通常是在更深的钻孔中)和在有选择的RC钻探情况下,使用了Humphries陀螺仪、Maxibore和Reflex单发井下测量工具。从2010年到2013年,Kinross使用了三个不同的承包商来完成井下勘测:2010年使用SPT004 NS GYRO的ABIM解决方案(每五米进行一次测量),2010-2012年使用Gyro和MEMS的WELL FORCE International(每10米进行一次测量),以及2011年到2013年使用SPT Gyro 07和SPT Gyro 109进行SEmm测井(每五米进行一次测量)。从2014年到2017年,井下测量由经过培训的Kinross工作人员使用MEMS和North Seeking Gyro 103完成(每10米测量一次)。2018年,使用Reflex EZ Gyro完成井下测量,由钻井公司操作(岩心孔每10米测量一次,RC孔每24米测量一次)。考虑到完整的项目数据库;所有钻孔中有60%有井下调查数据(RC占58%,RC-DD组合占99%,DD钻孔占77%)。

10.7 复苏

在2013年之前,RC总样本权重没有被常规收集,但是,根据选择性的现有数据,RC回收率被确定为可以接受。从2013年起,常规采集总样本重量,确认回收率良好。从所有Red Back和Kinross钻探项目中收集了金刚石岩心孔的回收数据。基于17,718次测量,核心运行(氧化物和新鲜)的平均总回收率为98%,RQDD大于93%。从50米以下的井下深度(近似氧化物-新鲜边界)测量得到的总采收率和RQDD值分别为99%和95%,而较浅深度的总采收率为87%,RQDD平均为43%。

10.8 钻孔方向

Piment和West Branch矿床均以中等角度(约40 °至60 °)向东倾斜。考虑到矿床几何,Piment和West Branch的勘探和资源定义钻探向方位270 °倾斜约60 °(向东向西钻探)。西支矿床的基部和浅部初步沿50米间距段以约50米钻孔间距钻孔。后来沿25米段完成了加密钻孔,钻孔间距约为25米。沿50米间距段完成更深的钻探(西分公司向下倾角和向下倾角),孔距约为75米。

第69页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

10.9 岩土、水文地质、冶金钻探

在El Ghaicha全境开展了地质机械钻探活动,以收集岩体特征和地下水条件,以确定可能适合矿山基础设施的位置。完成的各项岩土工程研究,根据矿坑开发进展情况,包括以下内容:

· Golder Associates(2004):本研究为氧化带和新鲜带提供了初步的坑坡设计参数。结果基于对2003年收集的岩土数据的分析,并用于项目的初步矿山规划和开发。该研究重点研究了BIF岩性,并在该岩性单元内提出了四个露天坑。岩石测试仅限于这个单元,钻孔数据受到强烈的方向性偏差,几乎所有钻孔都采用60 °倾角和270 °方位角。

· Scott Wilson(2008a,b,c;2009):本研究为氧化带和新鲜带提供了四个露天坑(Piment North、Central、South-North、South-South)的边坡稳定性分析和极限坑坡设计参数。结果基于对2008年收集的岩土数据的分析,该数据基于正交定向钻孔程序。根据岩土特征,采集和处理岩土和断面数据,形成11个坑区段。该研究还包括对Piment遗址的地震活动性和水文地质的审查。2008年的调查还侧重于对四个露天矿坑内遇到的更广泛的岩性和构造特征进行了测井。还对代表性样品进行了实验室和现场岩石强度测试,以建立基础设计值。将每个坑区与不连续集进行比较,以确定运动学上可行的失效模式。根据TMLSA提供的“700美元(终极)坑壳”定义,为一个基坑进行了斜坡设计。一系列建议包括整体坡度、台式栈角、匝道间角,以及基于安全运行所采用的操作假设的结构和垫层控制。

第70页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

· Scott Wilson(2011):本研究为西支区提供了边坡稳定性分析和极限坑坡设计参数。结果基于对2010年收集的岩土数据的分析,该数据基于正交定向钻孔程序。根据岩土特征,对岩土和断面数据进行采集和处理,形成四个宽坑区段。采集数据以西科拟建坑壳钻孔配置为基础。研究的重点是根据2008年进行的研究的经验,对露天矿坑足迹内遇到的更广泛的岩性和结构特征进行测井。还对代表性样品进行了实验室和现场岩石强度测试,以建立基础设计值。将每个坑区与收集到的不连续集进行比较,以确定运动学上可行的失效模式。根据30kt/d CIL坑壳的定义,对坑底进行了斜坡设计。一系列建议包括整体坡度、台式栈角、匝道间角,以及基于安全运行所采用的操作假设的结构和垫层控制。

· Scott Wilson(2011):本研究为西支区提供了边坡稳定性分析并细化了极限坑坡设计参数。结果是基于对2010年和2011年收集的岩土数据的分析得出的。共完成岩土钻孔23个、水文地质钻孔6个。设计了西支2个坑(南北坑)。北坑呈现700米的坑深,而南坑呈现较浅的深度。

· Golder Associates(2014)和Schlumberger(2014):West Branch矿坑的岩土工程和水文地质钻探计划已于2013年3月至6月完成(4,612 m处的8个钻孔)。钻探和调查计划的目的是在缺乏数据的地方提供更多的岩土和水文地质数据,并补充先前调查活动中现有的数据。

在水井田地区进行了水文地质钻探,以确定足够的水进行加工。完成大直径岩心孔(通常是PQ)以收集样品进行冶金试验工作。

10.10 演练计划的评论

QP认为,在勘探和加密钻探计划中收集的岩性、岩土、岩领和井下调查数据的数量和质量足以支持矿产资源和矿产储量估算如下:

· 岩心测井符合黄金勘探行业标准。

· 使用行业标准仪器进行了领口调查。

· 已使用行业标准仪器进行井下勘测。

· 岩心钻探计划的回收数据是可以接受的。

· 钻芯岩土测井符合露天矿作业行业标准。

第71页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

· 钻探通常垂直于矿化走向。根据钻孔的倾角和矿化的倾角,钻孔截距宽度通常大于真实宽度。

· Tasiast的钻探方向适合矿化类型,并且已在对大部分矿床区域的矿化方向最佳的方向上进行了钻探。

第72页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

11. 样品制备、分析和安全性

11.1 采样方法和方法

当时运营商的项目工作人员通常负责以下工作:

· 样本收集

· 核心分裂

· 向分析实验室运送样品

· 密度(比重)测定

· 样本存储

· 样本安全

地球化学和海沟采样

由于地球化学和沟槽数据已被钻井和采矿作业的信息所取代,技术报告中不再进一步讨论这些样本类型。在地质建模或资源估算中不依赖这些信息。

诺曼底LaSource开发有限公司。

关于NLSD完成的钻井所使用的钻井程序,几乎没有保存或可获得的信息。

Defiance Mining Corporation和Rio Narcea金矿

RC钻孔

所有RC孔均以一米的间隔取样,每个样品均收集在一个大型塑料样本袋中,该塑料袋由钻头助手保持在旋风龙头下方。除源自每孔起点非矿化上壁的样本外,所有样本均送检。为避免样品污染,在一次钻头运行完成后,在钻工每次运行6.0m结束时进行回吹,从而将冲击钻头从孔底抬起,并将孔吹干净。当钻孔遇到水时,钻工会通过增加进入钻孔的气压并在继续钻孔之前提升和降低杆来使钻孔变干。

在整个Defiance RC钻探计划中,所有RC钻孔的测井都由现场地质学家在钻探现场进行。每次钻孔1.0m间隔后,对样品进行称重、过筛、分体,给出两公斤至三公斤的样品进行分析。

第73页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

通过将一根小口径PVC管刺入袋中,将PVC管内容物放入手筛,从大样袋中采集到具有代表性的地质测井子样。

每天结束时或在一个RC钻孔完成时,当天完成的RC钻孔用印花布样品袋由现场地质师装上4x4皮卡车,然后直接送到现场制样实验室。一旦样品从皮卡车上卸下,现场地质学家和实验室技术员都确认收到所有印花布样品袋,现场地质学家随后在数据库中登记样品编号序列。

金刚石钻孔

在完成一个金刚石钻孔的地质和岩土岩心测井后,Defiance的岩心测井地质学家确定了要取样的岩心部分,并对其进行了金分析。一旦确定,岩心测井地质学家测量并标示出样品间隔顺着定向线的右侧一直延伸到未切割的岩心上。个别采样间隔记录在岩心采样表上。岩心按岩性边界和矿脉宽度取样,最大取样间隔长度不超过1.50m。

在岩心切割设施,钻芯盒按升序堆放,以避免采样混淆。岩心在地质学家标记的方向线上切割,岩心右侧(向下看洞)被放置在一个编号的印花布袋子中。

一旦一个钻孔的岩心被切割取样,岩心切割机和岩心测井地质师随后将样品,连同岩心取样单,交付给制备实验室技术员进行样品制备。

Red Back Mining Inc和TMLSA

RC钻孔

为了最大限度地减少井下偏差,使用合同单用途和多用途钻机进行RC钻孔,使用标准的5 ½”面采样锤引导4 ½”杆柱。

整个样本被收集在一个大塑料袋里,紧紧地夹在旋风基地上。对每个RC孔的整个长度进行采样。所有孔洞均采用一米样本长度。干燥样品,标称20公斤至25公斤重,通过使用三阶段琼斯波纹分离器的波纹分割缩小到大约3公斤至4公斤,然后放入预先编号的样品袋中,以发送到化验实验室。在钻探现场对样本身份号码和相应间隔进行记录,这也记录在地质日志中。

第74页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

2013年9月后,标称重量从36公斤到40公斤(每一米)的RC样品被收集在一个大塑料袋中,紧紧地夹在旋风器底座上,由50/50手动波纹分离器在田间减少。大约六公斤至八公斤重量的样品被放入预先编号的样品袋中,派往实验室。每20个样品,作为质量保证/质量控制(QA/QC)程序的一部分,采集一份现场副本。

金刚石钻孔

对于金刚石钻探,岩心从钻机运送到完成地质和岩土岩心测井的岩心设施。地质学家沿着岩心轴标出一米间隔和定向线(孔底)进行岩心切割。在核心设施对样本身份号码和相应间隔进行了记录。在岩心切割设施,钻芯盒按升序堆放,以避免采样混淆。岩芯在米和定向线上切割,岩芯向井下看的左侧被放置在一个带有样品票的编号塑料袋中。

一旦一个钻孔的岩心被切割、取样和封袋,岩心就会被存放在一个安全区域(要么是锁上40英尺的运输集装箱,要么是围起来的区域)进行样品发送。

RC和金刚石钻孔的所有采样过程都在TMLSA的监管链下处理。

密度/比重力测量

NLSD在之前的钻探计划中在Tasiast完成的1,699次容重测定结果已可获得。样品的来源、其钻孔数量和样品深度作为单独的MS Access数据库文件输入NLSD的项目数据库。NLSD数据库中没有记录样本大小/长度、岩性和氧化状态的信息。采用空气中的重量/水中的重量(阿基米德)法得出每个NLSD样品的容重测量结果。将氧化的岩心样品用熔蜡密封并重新称重以确定石蜡涂层的重量,然后在水中称重。对短(五厘米)、半芯试样进行容重测定,间隔近距离采集。NLSD容重数据采集自Piment South区域的1个岩心孔和Piment Central区域的13个岩心孔。

Defiance在其计划期间对完整钻芯的长度进行了总共131次体积密度测量。在对131个长度约为8厘米至15厘米、HQ和HQ3直径的样品进行岩心锯切之前进行了密度测定。采用了水驱离法。

从2008年到2011年12月,红背和TMLSA使用阿基米德方法完成了24,702次容重测定。选择这些样品是为了提供一套具有代表性的密度,涵盖所有主要岩性类型和所有氧化水平。

第75页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

使用蜡涂层样品对氧化物和初级材料进行初步红背和TMLSA密度测定。这一程序被改变,只对初级材料使用未涂层的岩心样品,以加快测试工作。对每个孔的每个岩性进行了单蜡涂层样品的重复测试,以评估数据对之间的偏差。截至2011年12月,共进行了约650次重复测试。对检查样品的初步分析表明,未涂层和涂层密度值之间具有非常好的相关性。共有90%的数据集显示样本对(涂层和未涂层)之间存在1%的可变性差异。

11.2 分析实验室

NLSD的工作人员在他们的演练计划期间在现场进行了样品制备。使用的分析实验室是位于法国奥尔良的BRGM实验室和位于爱尔兰的OMAC Laboratories Ltd.(OMAC)。QA/QC由澳大利亚珀斯的Genalysis Laboratories(Genalysis)和法国的SGS Laboratories承担。当时的实验室认证尚不清楚;所有分析实验室都独立于NLSD。

在Defiance的RC和金刚石钻孔项目期间,分析工作由位于马里凯耶斯的SGS Analab和位于马里巴马科的Abilab进行。Analab是ISO认证实验室,而Abilab没有ISO认证。这些实验室独立于Defiance。

继Red Back于2007年8月收购Tasiast矿床后,现场SGS Analab样品制备设施开始投入运营。在此之前,已有前任业主的技术船员在资深地质工作人员的监督下现场准备样品。自2007年以来的所有钻探样品均由现场的SGS和马里Kayes的SGS Analab、马里莫里拉的SGS Analab和布基纳法索瓦加杜古的SGS根据合同制备和分析。实验室独立于红背。两家SGS实验室持有ISO9000认证。

2010年12月,SGS在毛里塔尼亚的努瓦克肖特建造并启用了一个移动样品制备设施,选定的样品被提交给该设施进行制备。2011年底,在Tasiast启用了一个新的现场SGS制备和分析实验室,其容量可达每天2,000个样本。2012年年中,由于质量控制方面的担忧,TMLSA停止向SGS Tasiast制剂实验室发送勘探样品。由于样本量大和周转时间问题,TMLSA开始将样品送往国外九个不同的认可实验室进行样品制备和化验。它们分别是Actlabs布基纳法索(ISO 9001)、ALS约翰内斯堡(ISO 9001)、ALS Kumasi(ISO 9001)、ALS Loughrea(ISO 9001)、ALS罗马尼亚(ISO 9001)、ALS温哥华(ISO 9001)、SGS Kayes(ISO 9001)、SGS Morila(ISO 9001)、SGS Ouaga(ISO 9001)。2013年4月,ALS Chemex接管Tasiast实验室设施,承担样品制备和分析服务。所有钻孔样品均由ALS Tasiast实验室(ISO 9001)制备和化验。

第76页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

11.3 样品制备

Midas、Defiance和Rio Narcea RC钻孔样品制备包括使用整个RC印花布样本袋,将其烘干24小时,然后称重,然后使用Labtecnics LM5研磨机将整个2公斤至3公斤的子样品粉碎。每个岩心样品在颚式破碎机中粉碎至-10毫米,整个样品被粉碎至P90(90%通过)在75 μ m使用Labtecnics LM5磨机。每次取样后都用贫瘠的沙丘沙子清理碗。用铲子对粉末状物料进行采样,取两个120g纸浆分割物;准备一包运往化验实验室,留在现场一包备查。然后将沙丘沙和认证参考标准的空白与田间样品一起插入。

样本纸浆出货按周进行。样品被装在安全的木箱中运往努瓦克肖特,毛里塔尼亚海关在那里检查了这批货物并发布了出口的适当文件。这些盒子包括实验室经理准备的样品提交单。样本随后被空运到Kayes的SGS Analab。

在SGS Tasiast和SGS Nouakchott,整个RC和岩心样品在一个清洁的金属碟子中烘干24小时,称重,然后在两毫米处粉碎至75%通过率。在SGS Tasiast,一个1.5公斤的子样品使用Jones riffle分流器进行拆分,并在Labtech Essa LM2环形粉碎机中使用2公斤的碗在75 μ m处进行粉碎,达到85%的通过率。在SGS Nouakchott,使用Jones riffle分流器对样品进行了一次拆分,并在Labtech Essa LM2环形粉碎机中使用2公斤重的碗在75 μ m处将样品粉碎至85%的通过率。两家实验室都取了一个200克的子样本进行金(AU)火法测定。

在SGS Tasiast实验室和搬迁的移动样品制备设施,样品分析程序保持不变,但ALS Tasiast的子样本量增加到两公斤,以提高结果的精度。

对于SGS Analab在Kayes处理的RC和核心样品,样品储存在Tasiast核心设施内的安全区域,并由Analab或TMLSA签约的卡车收集,运往Kayes。样本被封闭并固定在一块大篷布中,直接从现场运送到实验室。将整个岩芯或RC样品烘干24小时后称重后粉碎。样品被粉碎至75%通过两毫米,两个1.5公斤的子样品使用琼斯波纹分离器分裂,并在Labtech Essa LM2环中粉碎,使用一个2公斤的碗在75 μ m处粉碎至85%通过。这两种纸浆在进行二次采样(200克)之前进行重组,用于金火试验。

第77页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

ALS Chemex于2013年初接管Tasiast的实验室设施后,在采样准备阶段引入了几项变化,包括:

· 在105 ° C下干燥整个RC或岩心样品三到四个小时。

· 登记干重。

· 将整个样品粉碎至80%通过两毫米。2013年11月,决定将通过率提高到85%,通过两毫米。每20个样品必须生成一个制剂复制品。

· 使用琼斯波纹分离器对样品进行拆分,得到一公斤,并将样品粉碎至85%,通过75 μ m。

· 取200克进行分析。每20个样本必须生成一个纸浆复制品。

11.4 样本分析

对于BRGM实验室代表NLSD处理的样品,采用了以下方法:

· 焙烧(77个1期样品和所有2期样品)。

· 全面进攻(氢氟酸和王水)。

· 原子吸收(AA)分析,检测限:20ppb Au(1期)和100ppb Au(2期)。

对74个1期样品的检查分析显示,烘烤样品和非烘烤样品之间没有显着差异(Guibal等,2003)。

OMAC在处理NLSD的样品上使用了以下方法:

· 30g样品点火/王水消解/MIBK萃取/AA;检出限:10ppb Au;10%重复。

· 火法测定(30g样品):再分析903个矿化样品(1 & 2期)+所有样品> 1g/t AU和纳入矿化交叉点的< 1g/t AU(3 & 4期);检出限值:10ppb AU。

来自Midas、Defiance和Rio Narcea钻探项目的所有样品纸浆都在两个实验室使用带有原子吸收光谱(AAS)表面处理的50克火法分析进行了金分析。Analab 50 g火测/AAS法(FA50)的检测下限为0.005 g/t Au;Abilab的检测下限为0.010 g/t Au。

第78页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

Analab常规在所有批次中进行抽查分析,然而,当实验室被告知可能的样品对核心样品含有高值的黄金时,Analab进行了火测/AAS方法,在某些情况下有重复,以及对品位大于5.00 g/t Au的样品进行火测/重量分析。Analab还在分析期间向Defiance提供了其内部QA/QC数据。

对于Red Back和TMLSA样品,使用AAS表面处理的50 g火法分析样品纸浆的金,检测限为0.01 g/t Au。结果高于每吨黄金5克,通过火法分析技术和重量法完成重新分析。2012年,TMLSA开始对每吨5克以上的黄金进行重量表面处理,并开始筛选金属火化验。

11.5 独立审查工作-质量保证和质量控制

SRK咨询(2003)

下文总结自(Guibal et al.,2003)。Kinross没有获得支持这项研究的分析和结果的原始数据(现场重复、空白和标准)的副本,但是,为了完整性,这项工作在这份文件中得到了保留,它确实表明历史钻探计划得到了QA/QC样本和监测的支持。Kinross指出,在迁移到新的数据库管理软件期间遇到了几个完整性问题之后,2018年Tasiast钻孔数据库完全从实验室证书(如果可用,否则从以前的数据库迁移并记为这样)重建。在此背景下,本节中的一些发现可能并不完全准确。

SRK Consulting(SRK)在2003年对NLSD样品引用的记录在案的QA/QC大多与通过纸浆复制品测量分析误差有关,其中比较了两种分析方法(AAS和火法分析[ FA ])(Guibal et al.,2003)。未检出明显问题。2003年初,共有429个纸浆样品,由工作人员从Midas收集,代表线框资源内矿化样品的接近10%,连同54个标准(价值0.5克/吨、1.66克/吨、3.22克/吨金)和18个空白被Genalysis重新分析。SRK指出,Genalysis的结果与数据库进行了良好的比较,标准和空白在可接受的限度内进行了分析。

Defiance和Rio Narcea钻探项目,共分16批发运现场复制品、毛坯、标准等21686个RC样品浆和现场复制品、毛坯、标准等904个金刚石钻孔岩心样品浆,其中14个运往SGS Analab Kayes,2个运往Abilab。这些样品批次中包括总共774个现场重复样品,每一个都是从一米间隔的现场样品袋中进行的第二次分割,以及1136个制剂复制品,每一个都是从制剂室的粉化RC和核心样品中进行的第二次分割。

第79页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

Defiance实施的分析QA/QC计划通过从西澳大利亚南珀斯的Gannet Holdings Pty. Ltd.(Gannet)购买的商业认证参考材料(CRM)的例行提交进行监控。在RC和岩心样品流中,每20个样品插入CRM,每10个样品插入一个内部制备的粗毛砂。现场地质学家在每个RC孔完成后收集现场复制品,每个RC孔基础上的现场复制品数量取决于孔的长度或相当于每20个样本。按顺序对每20个样本号选取制剂复制件,按批次作为单独的样本号系列提交。

Heberlein GeoConsulting(2011 – 2013)

以下摘要摘自(Kinross,2019)。Kinross没有获得支持这项工作的分析和结果的原始数据(现场重复、空白和标准)的副本,但是,为了完整性,这项工作在这份文件中得到了保留,它确实提供了一个迹象,表明历史钻探计划得到了QA/QC样本和监测的支持。Kinross指出,在迁移到新的数据库管理软件期间遇到了几个完整性问题之后,2018年Tasiast钻孔数据库完全从实验室证书(如果可用,否则从以前的数据库迁移并记为这样)重建。在这种背景下,本节中的一些发现可能并不完全准确。

2011年,TMLSA聘请了一名独立顾问对QA/QC数据进行定期审查。在2011年9月的早期审查(Heberlein,2011)中发现的问题,例如转换标准和标准识别,已得到纠正,并实施了控制行动。

为解决其他公认的问题,例如重复精确度问题而采取的其他行动包括:

1. 在大多数实验室进行了常规破碎和分析粉状重复样品。

2. 进行了50/50手动波纹分流器对RC钻机上的三台梯级波纹分流器和锥形分流器的逐步更换。

3. 成立专题组,对采样、调度、质控分析结果进行管控和监测。

4. 将一名Tasiast技术人员永久分配到现场Tasiast勘探准备设施,以监测和控制工作流程。

5. 对数据和实验室审计进行了例行的独立顾问审查。

6. 审查了各种样本量和制备方法,这些方法导致在2013年从RC钻机收集到更大的样本(五公斤至10公斤之间)。

第80页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

TMLSA在2012年之前的QA/QC流程如下:

· 每20个样本采集1个常规分析样本‘现场复制件’,盲序提交。

· 对于RC样本,在序列中每第60个原始样本常规收集一次更具代表性的一式三份样本,并保留以供以后提交给第三方、独立的裁判实验室。

· 分析‘空白’每20个原始样本插入一次,取自从远离矿山的来源收集的贫瘠沙丘沙子。

· 基于一定的资源阈值,从Gannet、Rocklabs和Geostats Pty Ltd(Geostats)中选择纸浆形式的CRM,每20个样本作为标准插入。

· 所有QA/QC样本均由钻机地质学家在钻机处插入。

· 拟使用的标准等级由资深地质师选定,提供给钻机箱内的钻机地质师。

· TMLSA在样本字符串内提交了16%的常规QC样本。

· 钻孔由钻机地质学家作为个人批量作业直接提交给现场实验室,或从现场派往马里、布基纳法索和南非实验室。

· 开始使用CRM的均值的认证标准差(SD)(以前是均值的± 10%),批量通过和失败的规则。

2012年,成立了QA/QC团队,对采样规程、样品运输、样品跟踪、报告等环节进行管理。

2012年,质量控制流程修改如下:

· 每隔20个原始样本后插入分析‘空白’,取自远离矿山的来源收集的黄金贫瘠材料(不是沙子)。与其他样品一样,这份材料是与派出的样品一起盲目提交的。对RC毛坯进行破碎,模拟RC样品晶粒尺寸。使用了类似于金刚石钻芯尺寸的金刚石钻头毛坯。

· 加拿大矿产和能源技术中心(CANMET)、Rocklabs和Geostats纸浆形式的CRM是根据一定的资源阈值选择的,每20个样本作为标准插入。

第81页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

· 所有QA/QC样本均由QA/QC团队插入勘探场,但在演练时生成的现场副本除外。将使用的标准等级由记录RC或金刚石钻孔的地质学家选择,并由QA/QC团队提供。对于每一批,TMLSA在样本字符串中插入16%的QC样本。孔洞由QA/QC团队直接提交给现场实验室,作为个人批量作业,或从现场派往马里、布基纳法索、南非实验室。

2013年两次将5%的样品(纸浆)送到第三实验室检查。

SRK(2013)

2013年4月,SRK对Tasiast的分析质量控制程序和结果进行了审查(Chartier,2013年)。审查的目的是提供对抽样程序的独立分析和对将用于资源估算的数据的分析质量控制结果的审查。

SRK于2013年10月11日至15日访问了综合大楼现场。SRK还参观了位于毛里塔尼亚Nouakchott的由SGS Minerals运营的第三方制剂实验室。现场访问的目的是对技术数据收集和处理进行审计,并为编制一份技术报告的样本准备、分析以及安全和数据验证部分收集所有相关信息。SRK获得了对相关数据的完全访问权限,并与Kinross人员进行了面谈,以获得有关过去勘探工作的信息,并了解用于收集、记录和分析历史和当前勘探数据的程序。

SRK审查了Tasiast的现场程序和分析质量控制措施。在SRK看来,Kinross的工作人员在收集和管理现场和化验勘探数据时使用了谨慎。Kinross使用的样品制备、安全性和分析程序与普遍接受的行业最佳做法一致,因此足以支持矿产资源估算。

SRK的主要结论总结如下:

· 所使用的采样程序符合行业最佳做法。所有钻孔取样均由具备适当资质的人员在具备适当资质的地质人员直接监督下进行。样品制备、安全性和分析程序与普遍接受的行业最佳做法一致,因此足以支持矿产资源估算。

· 配对数据结果与在结构和岩性控制的表观成因矿床中的金矿化预期结果一致。

· CRM的结果是可以接受的。

第82页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

· 在大多数初级实验室,未经认证的现场空白始终返回等于或低于检测限值的值。

· SRK同意Heberlein(2013)的观点,即样品制备程序未能正确均质样品。SRK将部分失败归因于突出的金块效应,并指出控制图在原始样本和重复样本之间没有显示明显的偏差。

· 通知MRE的大部分分析数据来自几个不同的未经认证的实验室,包括SGS运营的矿山实验室。

TMLSA(2017)

作为从Fusion到acQuire的数据库迁移的一部分,审查了Guelb El Gha î cha地区2007年至2017年的QA/QC数据,该地区包含West Branch坑、所有PIMT和延伸坑以及北部卫星矿床(C67、C68和Fennec),为2019年模型更新做准备。目的是验证自2007年Red Back收购该项目以来数据库中可用的所有质量控制化验,并确保仅使用质量控制结果可接受的化验进行资源估算。本期样本分析共涉及16个不同的化验实验室。表11-1列出了这段时间审查的质量控制样品的汇总。Tasiast ACQuire数据库共导出44,003项标准检测和12,261项空白检测供审评。重复化验不包括在内,因为审查的目的是为资源估算选择质量控制结果可接受的化验;重复化验仅提供每个采样/次采样阶段的精确度信息,而不提供合格/不合格标准。

第83页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表11-1:各实验室QA/QC样品

实验室   标准     空白     合计
Actlabs布基纳法索     501       486       987
ALS Chemex Ouaga     675       28       703
ALS约翰内斯堡     1,951       1,502       3,453
阿尔斯·库马西     744       669       1,413
ALS Loughrea     439       387       826
阿尔斯·努瓦克肖特     82       84       166
ALS罗马尼亚     987       846       1,833
ALS Tasiast     2,703       2,815       5,518
ALS温哥华     437       287       724
SGS凯耶斯     17,801       1,368       19,169
SGS莱克菲尔德     5       0       5
SGS莫里拉     7,966       263       8,229
SGS瓦加     1,783       99       1,882
SGS TML     7,929       3,427       11,356
合计     44,003       12,261       56,264

对出口的标准品和空白化验进行分组评定,采用实验室工号,相当于样品出货号。实验室工作编号可能包含多个化验批次。对5,302个实验室工作进行了合格/不合格评估。适用的合格/不合格标准为标准正负三个标准差(3SD),毛坯小于或等于0.05g/t AU。共使用48个不同标准和两类毛坯(荒砂和荒伟晶岩)作为QC样品。在这48项标准中,2007年至2011年使用的16项历史标准没有任何关于实际标准代码或其标准偏差的信息。这些历史标准在质量控制检查中使用了3.33%的恒定标准偏差,由于10.0%(3 x 3.33%)的具有挑战性的控制限度,这导致了大量标准失效。考虑到金标准可接受的5%至7%的行业实践标准差水平,决定为这些历史标准重新分配6.67%的恒定标准差。这导致减少了不必要的质量控制故障的数量。包括历史标准在内的所有标准的平均认证标准偏差为5.6%,完全在上述可接受的行业实践水平之内。

确定了许多质量控制样本交换的场合,特别是在2008-2012年钻探活动期间,大量演习与有限的训练有素的劳动力同时进行。此次共认定换货906件,相当于全部品控审查样本的1.6%。大多数掉期在质量控制图表中很容易通过存在与认证值相比品级值明显不同的集群(图11-1)来识别。

第84页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图11-1:SGS Morila标准G305-2标准对照图

分年度质控样本调换数量汇总于图11-2。自2013年钻探活动开始以来,掉期数量已降至可接受的水平。互换的认定导致质量控制失败率显著下降。

第85页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图11-2:分年度QC样本调换汇总

在考虑到对报告结果有实质性影响的情况下,要求对未通过质量控制的标准和空白部分进行重新分析。在这种无法获得原始纸浆的情况下,失败的化验被简单地排除在资源估算之外。

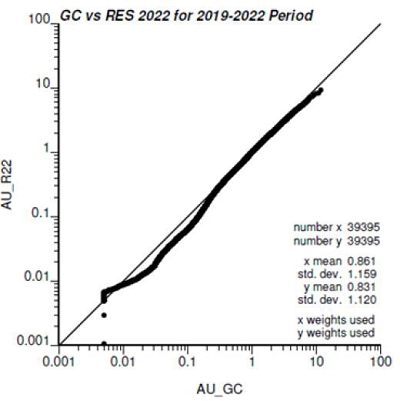

国际认可标准平均准确率达到98%(图11-3)。这意味着,提交给各实验室的标准样品总量的98%报告在± 3SD的可接受限度内。提交给各实验室的空白样品报告了相似的结果,98%的样品低于0.05克/吨AU。

Heberlein(2013)注意到,在他参与该项目的过程中,QA/QC程序有了可衡量的改进,特别是在重复检测方面(表11-2)。改进导致分析结果的整体精度有了可衡量的提高。现场重复结果的早期精度估计(包含采样、制备和分析的总误差)显示,核心和RC重复样本的值都高得令人无法接受。2011年重复结果初步分析确定钻芯精度在85%范围以上,RC芯片精度在80%范围以上。采样和样品制备程序的改进,特别是在ALS Tasiast实验室,已将重复精度降低到45%范围,这对于Tasiast矿化的金块式来说是合理的。

第86页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表11-2:2007-2017年资源QA/QC结果

实验室   数量
标准
    数量
空白
    %标准内
3SD
    %银行
≤ 0.05克/吨

Actlab布基纳法索     501       486       98 %     98 %
ALS Chemex Ouaga     675       28       97 %     100 %
ALS约翰内斯堡     1,951       1,502       95 %     94 %
阿尔斯·库马西     744       669       90 %     89 %
ALS Loughrea     439       387       100 %     100 %
阿尔斯·努瓦克肖特     82       84       100 %     100 %
ALS罗马尼亚     987       846       100 %     99 %
ALS Tasiast     2,703       2,815       100 %     100 %
ALS温哥华     437       287       98 %     99 %
SGS凯耶斯     17,801       1,368       99 %     100 %
SGS莱克菲尔德     5       0       100 %     -
SGS莫里拉     7,966       263       98 %     89 %
SGS瓦加     1,783       99       100 %     100 %
SGS TML     7,929       3,427       94 %     97 %
合计     44,003       12,261       98 %     98 %

注意事项:

1. SD =标准偏差

SLR Consulting(Canada)Ltd.(SLR)(2024)

2024年,作为对综合体矿产资源和矿产储量的外部审计的一部分,SLR收到了2013年至2024年在现场收集的原始QA/QC数据。他们的工作和发现(SLR,2024年)总结如下。

空白和CRM在此期间被用作对照样本,共有24681个对照样本提交给ALS Tasiast。钻探样本流中未包括重复数据。来自SLR对Kinross Tasiast QA/QC数据库审查的观察结果将在以下讨论中详细介绍。

认证参考资料

定期提交CRM的结果用于识别特定样品批次的潜在问题以及与初级分析实验室相关的长期偏差。单反审查了所使用的22种不同类型CRM的结果。

来自Geostats或OREAS的总共12345个商业CRM被插入钻井样本流并提交给ALS Tasiast。CRM样本按照表11-3所示分布跨不同项目区域插入。上下限采用高于和低于预期值(EV)的3SD确定。

第87页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

遵循这一标准未观察到明显故障,总体而言,实验室的准确度良好,偏差介于-5.0 %和3.3%之间,如表11-4所示。计数小于5的CRM被忽略,因为它们不具有代表性。

表11-3:按存款划分的CRM分布:2013 – 2024年

      项目
年份     埃尔盖查     伊姆克     恩道阿塞     塔舒斯     特梅     盛大
合计

  2013       587       238       7       138       127       1,097
  2014       655       182       -       1,091       1,013       2,941
  2015       864       948       -       660       1,453       3,925
  2016       911       -       -       250       -       1,161
  2017       284       -       -       1,850       -       2,134
  2018       216       -       -       122       -       338
  2020       143       -       -       2       -       145
  2021       440       4       -       -       -       444
  2023       79       -       -       -       -       79
  2024       81       -       -       -       -       81
  总计       4,260       1,372       7       4,113       2,593       12,345

CRM涵盖了很好的范围,通过FA方法分析的黄金等级,然而,SLR指出,仅在2024年就插入了七种类型的CRM。SLR建议将这一数字减少到最多三种或四种材料类型:一种接近截止等级,一种或两种接近平均等级,以及一种高级CRM。这一削减将足以监测实验室绩效,并在延长的时间范围内追踪潜在的新出现的偏见或系统性故障。

第88页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表11-4:2013至2024年QA/QC项目使用的CRM样本汇总

CRM     年份
范围

样本
    偏见
(%)
    平均     电动汽车     标清
异常值
    异常值
(%)

OREAS-15f     2013-2015     2153       -1.28       0.33       0.33       0.02       8       0.37
G912-7     2014-2024     1804       -0.75       0.42       0.42       0.02       10       0.55
G910-2     2014-2024     1766       1.15       0.91       0.9       0.05       20       1.13
OREAS-16a     2014-2024     345       0.03       1.81       1.81       0.06       8       2.32
G908-3     2014-2018     1302       0.9       1.04       1.03       0.05       10       0.77
G307-6     2013-2014     304       -2.34       1.04       1.07       0.05       2       0.66
G300-9     2013-2021     783       -1.04       1.51       1.53       0.06       11       1.4
G911-4     2013-2024     288       -0.44       2.42       2.43       0.09       7       2.43
G910-7     2013-2015     1100       -1.25       0.5       0.51       0.03       7       0.64
OREAS-66a     2014-2018     445       -0.01       1.24       1.24       0.05       4       0.9
GLG914-4     2015-2021     766       3.32       0.38       0.37       0.02       11       1.44
G910-3     2013-2024     156       -3.09       3.9       4.02       0.17       7       4.49
G308-4     2013-2021     14       -4.97       6.43       6.77       0.29       1       7.14
G302-7     2014-2014     1       8.88       2.33       2.14       0.09       0       0
OREAS-251     2015-2016     115       2.81       0.52       0.5       0.02       19       16.52
OREAS-203     2015-2016     85       1.53       0.88       0.87       0.03       1       1.18
G305-2     2014-2014     6       -1.56       0.32       0.32       0.02       0       0
G305-4     2014-2014     9       -3.38       4.04       4.18       0.15       1       11.11
G310-6     2015-2024     814       -2.57       0.63       0.65       0.04       7       0.86
G316-2     2018-2024     82       -1.17       1.03       1.04       0.04       1       1.22
OREAS 67a     2021-2021     3       2.62       2.3       2.24       0.1       0       0
OREAS-19a     2021-2021     4       5.83       5.81       5.49       0.1       2       50

注意事项:

1. 以ppm计的AU

2. EV =预期值

3. SD =标准偏差

第89页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

总体而言,CRM结果表明表现良好,与预期值一致。使用z-score图对所有CRM的总体性能进行了初步审查,其中包括所有CRM系列(Geostats和OREAS)。观察到偶有贴错标签的情况。如图11-3所示,从2023年开始,异常值数量似乎有所减少,结果有所改善,2024年期间在CRM中观察到了轻微的负偏差。然而,异常值的数量并不会显著影响对CRM的整体评估。

图11-3:Tasiast CRM Z-Score

SLR选取了三款CRM进行深度评测,分别代表了低、中、高金品位区间。这些是根据它们的样本量和延长的使用期限来选择的。

图11-4到图11-6显示了G912-7的1804个样本、OREAS-16a的345个样本和G910-3的156个样本的结果。CRMG912-7表现出-0.75 %的可接受偏差,10个样本落在均值± 3SD阈值之外。其中四个样品可能贴错了标签,其中三个样品的价值接近2.9克/吨金,一个样品的价值为0.18克/吨金。CRM OREAS-16a显示0.0%的偏差,有8次失败,均接近阈值。CRM G910-3显示出良好的散射水平,负偏差为-3.1 %,包括7次略低于下限的故障和1次2.57 g/t AU的潜在错误标记。

第90页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图11-4:ALS中黄金CRM G912-7控制图:2015 – 2024年

图11-5:ALS中黄金CRM OREAS-16a控制图:201 – 2024

第91页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图11-6:ALS中黄金CRM G910-3控制图:2014 – 2024年

SLR建议对CRM数据进行持续监测,以确保及早发现可能需要重新分析的潜在新出现的偏差,及时识别和纠正可能影响结果可靠性的任何偏差,并检查和纠正数据集中的任何错误标签。

空白材料

定期提交空白材料用于评估污染,无论是在样品制备过程中还是在分析过程中,以及识别样品编号错误。粗毛坯由贫瘠的岩石组成。每个空白样品被放入一个塑料样品袋中,并分配一个唯一的识别号码。这些毛坯被插入样品流,并经历了与其余钻头样品相同的样品制备和分析程序。

在2013年至2024年期间,向ALS Tasiast提交的样本总数为12,336个。这些样本来自不同的矿床区域,如表11-5所示。空白化验结果超过检测限值(0.005g/t Au)10倍的,归为不合格。对提交给ALS Tasiast的粗毛坯的审查表明,在制备阶段没有明显的污染。共有40个空白样品,占样品总数的0.3%,超过可接受限度。其中,2014年报告了最高金品位,但未超过0.5克/吨金(见图11-7)。

第92页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表11-5:按存款方式插入空白样本:2013 – 2024年

      项目
年份     埃尔盖查     伊姆克     恩道阿塞     塔舒斯     特梅     盛大
合计

  2013       647       246       9       143       127       1,172
  2014       696       186       -       1,172       1,083       3,137
  2015       8       924       -       480       1,348       2,760
  2016       946       -               268       -       1,214
  2017       328       -       -       2,023       -       2,351
  2018       237       -       -       188       -       425
  2020       154       -       -       -       -       154
  2021       960       -       -       -       -       960
  2023       81       -       -       -       -       81
  2024       82       -       -       -       -       82
  总计       4,139       1,356       9       4,274       2,558       12,336

图11-7:2013-2024年ALS中毛坯样品结果

第93页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

结论和建议

基于对2013年至2024年数据的审查,SLR得出的结论和建议如下:

· ALS Tasiast的样品制备过程中未发现明显的污染事件。审查最高等级的样本,以确定它们是否可能被错误标记并在数据库中进行必要的更正,始终保持对所做更改的记录。

· CRMs表现出良好的性能,将偏差保持在± 5%以内,并将控制限度设定为与预期值相差± 3SD。仅观察到少数个别贴错标签的案例。在数据库中审查并更正这些样本。

· 将CRM类型减少到三到四种:接近截止等级的一种,接近平均等级的一到两种,高等级的CRM。这种方法足以有效监测实验室性能,并在较长时间内跟踪潜在的新出现的偏差或系统性故障。

· 实施重复采样方案,加强采样、配制、化验过程中的等级变异性监测。

· 向三级实验室实施检查分析程序,以验证来自一级实验室(ALS)的金值的可重复性。

· 基于Tasiast QA/QC程序结果,当前金分析的总体精度和准确性是可以接受的,足以纳入MRE。

11.6 数据和样本安全

数据库

Tasiast的所有钻孔和地质数据已使用各种软件和系统收集和存储。有关数据在Red Back之前的存储方式的信息有限,然而,数据分析表明,数据是使用电子表格收集的,然后导入到当时使用的3D软件中。在这一过程中,有关化验的许多信息,例如实验室和使用的方法,都丢失了。

2007年,Red Back实现了名为Fusion的关系数据库管理系统,该系统由Century Systems开发,后来出售给Datamine。

在Kinross于2010年9月收购Red Back Mining后,Kinross继续使用Fusion。2012年,Kinross将Tasiast系统架构迁移到Central – Fusion Remote – Locals模型,该模型已由Kinross在全球范围内实施。中央数据库(结构所有者)位于加拿大多伦多。这些站点(巴西、智利、Tasiast、俄罗斯)在其本地服务器上托管Remotes,它们是数据所有者。在Tasiast,勘探和品位控制共享同一个远程数据库。2014年,技术服务Tasiast将勘探和品位控制数据分离为两个不同的数据库:勘探团队继续使用图11-8b中概述的Fusion Remote架构,而品位控制团队则重新使用图11-8a中概述的中央数据库(在2012年之前使用)架构,其中中央位于Tasiast。

第94页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

资料来源:Sims 2019。

图11-8:Fusion不同系统架构的表示

第95页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

2018年1月,Kinross用另一种基于结构化查询语言(SQL)的关系数据库管理系统acQuire取代了Fusion。Exploration Fusion Remote Database与多伦多的中央数据库断开连接,Tasiast(Grade Control and Exploration)的两个Fusion数据库都被迁移并合并到acQuire的单个数据库中。由于acQuire比Fusion具有更稳健的业务规则,当存在冲突的数据(例如,孤儿样本、相同间隔和方法的化验表中的两条记录)时,冲突的记录不会被迁移。

化验数据库重建

2018年10月,在acQuire的化验记录验证过程中,遇到了一些损害数据完整性的问题。这些问题的原因有不同的起源,以前没有发现。现将发现的部分问题列示如下:

· 实验室报告在导入文件中使用了错误的实验室工作编号。由于这些信息被用于QA/QC目的,如第12.2节所述,该过程可能会受到危害。

· 一些实验室报告了使用与数据库中的样本ID不同的各种样本。此前数据库管理员曾手动更正实验室报告,以匹配数据库中的样本ID,而不是要求实验室重新签发导入文件。由于很多报告有些年头了,很难要求化验室重新签发,所以数据库中的样本ID被更改为与化验室报告匹配,可以使用原始化验室报告适当地进行重新导入。

· 少数样本和化验结果从未导入数据库。

· 有一些不正确的黄金价值的例子。

这些问题引发了彻底重建化验数据库的决定。

分析数据库的重建是通过重新导入所有可用的实验室证书,然后执行QA/QC以使用前面小节中描述的程序通过或拒绝分析来完成的。西支区孔洞补证工作已于2019年3月完成,随后与桩基、延伸区接续补证工作,与北部卫星库补证工作结束。对于没有找到实验室证明的记录,使用限定符从之前的数据库迁移数据,表示在此阶段没有从证明导入数据。

第96页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

样品存储

样品纸浆从实验室以塑料小瓶或密封纸封套返回,并在现场存放在密封容器中。大多数历史上的粗废品样品没有储存,然而,TMLSA已开始储存选定的矿化粗废品材料。剩余的一半钻芯安全地存放在以孔识别号和间隔长度为参照的堆叠木托盘中。部分岩心区间已全部取样进行冶金或检查(公断)取样。

样本安全

继TMLSA于2010年9月收购Tasiast矿之后,所有收集到的钻探样品都在TMLSA工作人员的直接监督下,从钻机开始,一直由工作人员保管,直到它们被交付给ALS Tasiast或放在合同卡车上交付给马里实验室。样本,包括复制品、毛坯和CRM,每天从钻机运送到有围栏的Tasiast核心设施内的安全存储区。

监管链程序包括填写样本提交表格,这些表格与样本发货一起发送到实验室,以确保实验室接收所有样本。

11.7 对样本收集、准备、分析、安全发表评论

QP认为采样方法可以接受,符合行业标准,适合矿产资源和储量估算以及矿山规划。这一结论基于以下关键观察:

· 采样协议:数据按照行业标准程序采集,确保了可靠的样本完整性。

· 密度/比重力:密度/比重测定遵循既定方法,有足够的数据支持矿化带和废物的吨位插值。

· 样品制备:RC和岩心样品均采用适用于托管在绿岩带和带状铁层中的粗金矿床的行业标准程序制备。

· QA/QC计划:目前的项目包括CRM和空白样品,在ALS Tasiast的样品制备过程中没有显示出明显的污染。CRM在± 5%的偏差范围内运行,具有可接受的异常值数量,尽管一些标记错误的样本需要验证。QP认为,由TMLSA和Kinross设计和实施的QA/QC程序是足够的,数据库内的化验结果适合用于矿产资源估算。QP建议通过纳入重复项和实施外部检查来加强该程序,以改进品位变异性监测并验证来自初级实验室的金分析的可重复性。

第97页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

· 样本存储和安全:样本在发送前得到安全储存或监测,监管链表格确保在实验室进行适当跟踪和接收。

· 基于这些发现,QP得出结论,样本收集、制备和分析是稳健、可靠的,并且适合于矿产资源和储量估算。

第98页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

12. 数据验证

已对从该综合体收集的数据进行了无数次核查检查,要么是为了支持技术报告,要么是作为Tasiast矿可行性研究的一部分。QP审查了这项工作,并在许多情况下,促进或监督了这些核查活动。

12.1 支持技术报告的核查

本节概述外部顾问在综合大楼完成的核查活动。

SRK(2003)

SRK(Guibal,2003)审查了2003年可获得的数据,作为Geomaque收购Midas的支持性文件的一部分,并评论道:

· 尽管SRK没有参与检查样本的选择和收集,但[ Midas ]提供的包括所有分析结果的文件显示,采样/化验的一般质量是可以接受的,并且符合行业标准。

· 尽管密度数据来自相对较少的钻孔,但有迹象表明,资源估算中使用的氧化物和初级的单一吨位因子是随深度变化的真实变化的简化。

ACA豪威(2003和2007年)

ACA Howe检查了Defiance的样品制备设施,认为该设施按照可接受的行业标准配备和维护得相当好(Leroux和Puritch,2003;Leroux等,2007)。

Midas在2003年初共收集了429个已知NLSD钻探矿化带的纸浆样本(Hyde,2003)。Midas插入了空白和标准,并将这批样品提交给Genalysis。Genalysis结果与NLSD分析结果进行了良好的比较,Midas插入的标准和空白在可接受的范围内进行了分析。

对RC和核心重复样本的比较表明,在所有等级范围内没有重大偏差。ACA Howe认为图形数据中显示的分散程度对于资源估算目的是可以接受的。没有发生偏向更高等级的原始或重复分析。

共有来自Defiance的6个RC钻孔的134个一米间隔RC样品和来自2个Defiance岩心钻孔的27个岩心浆样品由ACA Howe提交给安大略省米西索加的ALS Chemex实验室进行检查分析。

第99页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

经对结果进行复核,ACA Howe认为,其独立的检查分析结果证实了Tasiast存在金矿化。

SNC-Lavalin(2004)

Defiance从覆盖Piment矿床四个矿化区的30个RC孔中选择了矿化交叉点,这些交叉点被送往加拿大进行冶金测试工作。SNC-Lavalin(SNC)(Demers et al.,2004)审查了由ACA Howe制备的地质剖面的钻孔信息,并结合几个钻孔的采样交叉点,得到了九个被认为对各种矿化带及其高低金品位具有代表性的样品。这些样本被送往加拿大安大略省的SGS Lakefield;一个ISO/IEC 17025认可的实验室进行化验。初始样本和莱克菲尔德样本的化验结果对比尚可,显示出合理的相关性。

SNC代表收集了8个RC钻孔芯片样本,这些样本此前已由SGS Analab进行分析。这些样本被送往莱克菲尔德进行化验。结果显示,尽管由于样本数量在统计上较低,相关性相当不稳定,但在指示的矿化带中仍存在黄金。

红背(2008-2010)

Red Back对Defiance和Rio Narcea提供的现有历史QA/QC数据进行了分析,作为2008年2月资源更新的一部分,将所有历史数据与Red Back截至2008年2月生成的数据进行了比较。注意到以下结论(Stuart,2008年):

· 在全球范围内,用于编制Tasiast资源数据库的所有实验室都很好地报告了矿石品位标准。平均而言,提交的6个+ 1.5 g/t AU国际认可CRM样品中有85%的报告准确度在± 10%以内。历史pre-red back数据库报86%。Red Back数据库报告为84%。

· 在每个实验室测试的每个标准中都重复了一个轻微的负面偏差。然而,标准偏差的负面方向导致报告的检测结果存在一定程度的保守性。

· 小于1.0g/t的AU标准表现不佳,67%-75 %的标准提交报告的范围在± 10%以内。低于1.0 g/t AU的QA/QC数据的较差精确度和精确度在整个资源时间范围内都很明显。

· 常规红背和预红背空白提交均表现良好,仅表现出轻微的低水平< 50ppb AU交叉污染。有证据表明,空白选择不佳的一个因素可能导致了Red Back更高的偏差,并被注意到需要进一步关注。

第100页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

· Red Back实现的总操作精度(TOP),通过百分比中值绝对半差(% MAHD)= ± 14%的资源品位测定> 0.2 g/t Au来证明,通常在粗金矿床的可接受范围内,例如Tasiast。该矿床的粗金性质在以第90个百分位绝对半差值(AHD)= ± 58%表示的误差范围内明显。

· 在分析历史前红背重复数据的同时,观察到历史资源数据报告了类似的“金块”重复分析,与红背数据以% MAHD = ± 14%和一个P进行了密切对比90AHD = ± 50% > 0.2 g/t Au。这些数据集具有等效的粗金特征和等效的分析精度。

· 粗金带来的不精确性在从0.2克/吨AU到10克/吨AU的整个Tasiast品位剖面上都很明显。在中温绿片岩相中经常观察到“块状分析”的聚类,由于粗金主要寄生在石英脉材料中,在剖面的高品位末端有构造控制的矿床,金更细,在浸染的花边内更接近硫化物晶格。

· Red Back认为,Tasiast资源数据中包含的分析数据的范围是准确和精确的,在这种结构控制的、亚角闪岩、BIM宿主风格的金矿化的品位剖面中观察到的固有的、自然的粗品位变化范围内。

对2009年和2010年提交的空白、重复和CRM的审查(Stuart,2009;Stuart,2010)表明,分析数据没有出现重大错误或偏差。在2009年底之前,完成的大部分现场重复分析来自非绿片岩矿化样式,例如Piment铁层和West Branch下盘。共16907(2009)和15929(2010)个QA/QC样品作为常规制样的一部分被盲目插入并提交分析。Red Back得出结论,报告的QA/QC数据符合行业公认标准,化验数据被认为是可靠的,可纳入2008年12月、2009年和2010年的资源估算。

TMSLA(2017)

TMSLA对Tasiast上的数据进行的验证测试包括:

1. 项圈坐标,通过将数据库中的数据与测量员获得的数据进行比较。

2. 井下勘测,通过在3D软件中绘制孔洞并检查孔洞偏差是否有异常。Tasiast使用了许多不同的井下测量孔偏的仪器。于是,实行了仪器的排序制度,在使用多台仪器测量同一个孔洞时,优先考虑精度更好的仪器。给出更准确读数的仪器先于所有其他调查。

第101页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

3. 岩性、蚀变、矿化,通过将数据库中的数据与日志中捕获的数据进行比较并纠正少数间隙和/或重叠的情况。

4. 化验,通过将数据库中10%的结果与实验室提供的原始证书中的结果进行比较。

5. 验证过程通过将数据导入Micromine(挖矿软件)和Leapfrog Geo(Leapfrog)来完成,以目视方式检查数据的有效性并生成报告。

12.2 对数据核查的评论

针对综合体的数据验证过程已由TMLSA、Red Back、前驱体公司的人员以及这些公司签约的外部顾问执行。

QP审查了这些报告,并认为综合体的数据验证方案充分支持地质解释、分析和数据库质量,并符合行业标准,因此支持在矿产资源和矿产储量估算中使用这些数据。

用于支持矿产资源和矿产储量估算的数据已通过使用内置软件程序触发器进行验证,该程序触发器可自动检查数据是否存在一系列数据输入错误。还对测量、项圈坐标、岩性、化验数据进行了验证检查。检查适当,符合行业标准。

QP建议正在进行的样品制备和分析工作,以便从重复样品中获得更可接受的精度。

第102页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

13. 选矿及冶金检测

13.1 矿物学

Tasiast矿化是自由研磨的,可以通过简单的重力和氰化物浸出提取黄金。现有磨机自2008年以来一直在运行,最初处理氧化物BIM托管矿石,典型的黄金回收率为93%。自2010年以来,鲜矿中的黄金回收率在磨坊饲料中所占比例不断增加,其回收率在91%至95%之间变化。有一部分黄金是粗的,对重力集中反应很好。金矿化伴生于构造控制的断层和剪切、石英脉、硅驱。在勘探岩心孔中观察到的金晶粒见于石英脉中的孤立晶粒中,与磁黄铁矿密切相关。该矿化的硫化物含量相对较低,约为1%至5% S,主要以磁黄铁矿为代表,其次是黄铁矿、毒砂和黄铜矿。其他金属含量较低,如银约为1ppm至2ppm,铜约为100ppm,砷约为10ppm,汞含量非常低,低于0.3ppm。

13.2 冶金试验工作

为成为选厂主要来源的西支矿做了大量的冶金试验工作,以评估最佳工艺。

对西支矿化带开展四大冶金取样活动如下:

· 活动1:AMMTEC Pty. Ltd.(AMMTEC)(2010)

· 活动2:SGS Canada Inc.(2012)

· Campaign 3:SGS Canada Inc.,额外钻孔测试可变性(2014)

· 活动4:KHD Humboldt Wedag(KDH)和JKTech Pty. Ltd.(JKTech)(2012),高压磨辊(HPGR)和粉碎测试

还开展了一项废弃岩石取样和表征计划,选取了代表所有岩石岩性和深度的岩心样品。

2024年,对从卫星坑Piment和Fennec钻孔收集的复合材料进行了测试工作,以评估其与现有流程图的冶金性能。

第103页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

测试工作程序

测试工作由多个实验室进行,不同实验室的结果具有可比性。

测试工作程序中生成的信息足以用于:

· 矿石表征的制备

· 工艺选择

· 工艺流程开发

· 生产调度

· 支出估计数

粉碎性特征总结

Ammtec、SGS、JKTech开展工作,主要确定West Branch的粉碎特性,以及Piment样品。进行了测试,以评估粉碎参数的变化,并确认更深的矿石的研磨能量需求。样本位置如图13-1所示。

所有样品都被检查出正确的岩性,并分裂成单独的岩性进行分析。按岩性划分的矿山平面图见表13-1,实验室试验工作得到的粉化参数见表13-2。大部分矿石将来自新鲜花岗闪长岩侵入岩(GDI)和新鲜带状铁(BIM)岩性。

第104页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表13-1:按岩性划分的磨机进料计划

    2025     2026     2027     2028     2029     2030     2031     2032     2033     2034   2035
    岩性     (千吨)     (千吨)     (千吨)     (千吨)     (千吨)     (千吨)     (千吨)     (千吨)     (千吨)     (千吨)   (千吨)
氧化物
反式。
    BIM     79     775           31     1,637     3,059
    GDI     575     28     1,762     4,757     2,645     440
新鲜   SVC           623     942     14
    FVC                             13     1,514
    SGW           68     361           157     61
库存         8,154     7,315     5,714     3,982     4,308     3,687     8,760     8,784     8,760     8,760   8,360
CIL装置         8,808     8,808     8,760     8,784     8,760     8,760     8,760     8,784     8,760     8,760   8,360

第105页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

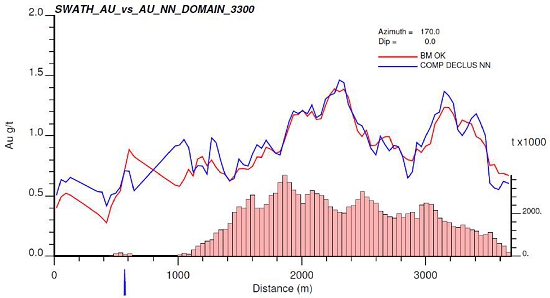

图13-1:粉碎化样本位置

第106页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表13-2:按岩性划分的粉化特征

              JK参数2     工作指数(kWh/t)
    岩性   SG     ta     a x b     DWI     CWI     RWI     BWI     人工智能
  WB BIM FR3     3.27       0.26       32.9       10.0       -       -       -       -
    世界银行FVC FR     2.68       0.25       26.0       10.4       15.9       25.3       17.1       0.713
第75个百分位   WB GDI FR4     2.90       0.25       27.6       10.4       17.6       17.2       13.9       0.450
  WB SVC FR     2.85       0.30       32.4       8.8       16.4       19.2       14.8       0.444
    PIM SVC FR     2.98       0.31       33.3       8.4       14.6       19.5       15.5       0.265
    PIM BIM FR     3.31       0.28       34.1       9.6       14.6       19.2       13.3       0.379
  世界银行BIM FR     3.19       0.30       37.1       8.8       -       -       -       -
    世界银行FVC FR     2.68       0.28       29.0       9.4       14.3       23.4       15.9       0.587
平均   WB GDI FR     2.86       0.27       29.8       9.7       15.4       15.8       13.4       0.376
    WB SVC FR     2.82       0.33       35.7       8.1       14.2       18.7       14.4       0.373
    PIM SVC FR     2.90       0.33       36.4       8.0       14.6       19.5       15.5       0.265
    PIM BIM FR     3.12       0.30       35.2       8.9       12.7       18.0       12.7       0.312

注意事项:

1. a x b和ta是JKTech跌落重量测试模型中的参数。

2. BIM岩性结合了先前测试为BIM _ FW(下盘)和BIM _ HW(上盘)的样品。

3. 花岗闪长岩侵入岩(GDI)以前被称为绿片岩(GST)岩性。

4. SG =比重。

5. DWI =下降权重指数。

6. CWI =压榨作业指数。

7. RWI =棒磨机作业指数。

8. BWI =债券工作指数。

9. AI =磨损指数。

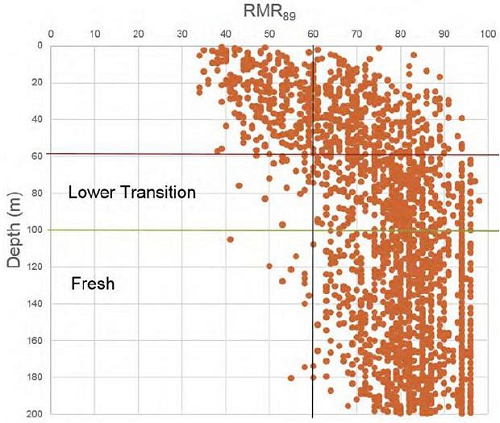

半自磨(SAG)磨机试验工作表明,矿石在深度处逐渐变硬。表明SAG磨机磨削能量(SAG功率指数[ SPI ])要求随深度增加趋势的典型关系如图13-2所示。

第107页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

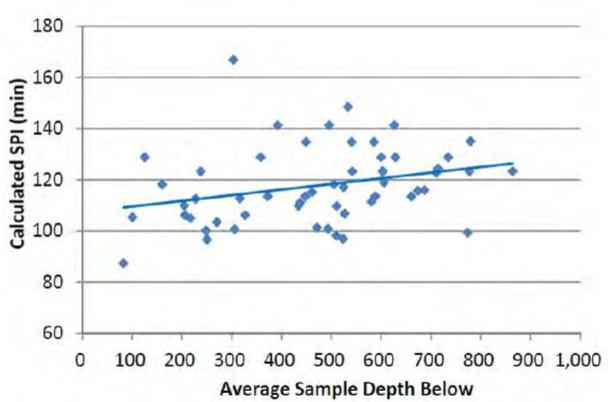

图13-2:SAG铣削功率指数随垂直深度变化

目前的矿山规划不包括开采到500米深度以下,因此SAG能源需求增量非常低。

氰化试验工作–西科

冶金试验工作参数

对西科样品、双孔样品、更深层次变异性样品完成了广泛的冶金检测。总体而言,测试工作表明,矿石适合重力回收和氰化物浸出,导致选择与现有工厂一样的流程图。测试工作产生的一些关键参数有:

· 研磨尺寸:90 μ m

· 重力回收:可变,大约30%到50%的黄金在饲料中

· 浸出留液:约24小时

· 矿石不是抢预

· 氰化物用量:0.7公斤/吨

第108页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

氰化物浓度和研磨试验工作

研磨试验工作结果表明,随着研磨尺寸的变细,金的提取量增加。金的溶解动力学在较细的80%通过处得到增强(P80)研磨尺寸为90 μ m和75 μ m。在选定的90 μ m研磨处,测试工作表明大部分浸出在大约24小时完成,如图13-3所示。历史上,运营工厂显示18小时是最佳浸出时间,这是为设计而选择的。相对于测试工作而言,改进的动力学很可能是在从尾矿浓缩机和重力回收回路回收的含有氰化物的工艺水中研磨的结果,这可以去除粗慢的浸出金。

氰化物添加率优化至低添加率。试验工作结果表明,氰化物消耗率低至0.5克/升是可能的。操作上,CIL采用0.7kg/t的氰化物添加率。

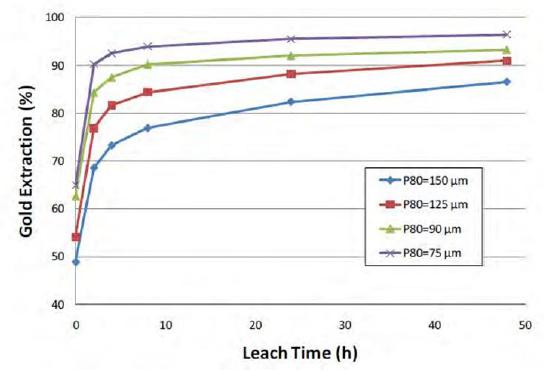

图13-3:金回收率作为研磨和浸出保留的函数

测试和恢复总结–西科

所做的所有相关测试的汇编,仅限于当前定义的资源范围内的那些样本,产生了图13-4所示的回收率。

第109页

Kinross_logo

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图13-4:黄金品位vs.回收关系

图中显示,所有入选样品浸出良好,增氧提高了浸出率,在大约每吨两克的品位下,回收率在84%到94%之间。回收率主要在86%以上,少数例外情况是,从冶金角度来看,给人很高的信心,即矿体的所有采样部分都可以承受重力和氰化。使用氧气(溶解氧(DO)= 15 mg/L至20 mg/L)与空气(DO = 6 mg/L至mg/L)进行的比较试验表明,氧气增加了0.5%至1.4%范围内的金提取,这取决于氰化物浓度。

由代表性样本组成的趋势线表明头部品位和黄金回收率之间的关系,正如预期的那样,在更高的金头品位上实现了更高的回收率。开发的数学关系被用于根据从矿山计划中获得的矿石品位来估计回收率。

冶金测试工作– Piment和Fennec

SGS Lakefield于2024年对Piment和Fennec卫星坑进行了测试工作。从勘探团队钻探的全和半HQ岩心中,为每个矿坑收集了四个复合材料。这些复合材料的采集带有主要的岩性和所代表的蚀变以及预计在冶金方面难以加工的区域。

第110页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

由于Fennec是一种不同于West Branch和Piment的岩石类型(Greywacke),我们于2024年底完成了Bond球磨机工作指数(BWI)测试,用于指示粉碎性能——在撰写本报告时尚未获得结果。增厚试验工作正在规划中,预计将于2025年初完成。

Piment和Fennec的氰化测试使用的参数与工厂当前运行中的参数相似。测试包括重力浓度,其次是通过重力尾部的瓶卷进行氰化物浸出:

· 在大约90 μ m的粒径

· 在250ppm至350ppm游离氰化物浓度保持

· 在自然pH下预曝气1.5小时至4.0小时

· 24小时总浸出

· 硝酸铅0克/吨至250克/吨

当将Piment和Fennec测试的平均值与SGS对参数相似的West Branch样本所做的测试工作进行比较时,总体回收率(重力+浸出)相似,范围从94.8%到95.7%。结果汇总见表13-3。

Piment和Fennec瓶卷的氰化试验工作结果与2022年度West Branch试验的对比如图13-5所示。

第111页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表13-3:测试工作结果(SGS2022和SGS2024)

            条件
测试工作程序   样本   CNNN
测试
  CNNN
维持
(ppm)
    研磨
大小p80,
(μ m)
    PB(NO3)2
剂量,
(g/t)
    *预-
曝气
时间
(hr)
    格拉夫
九月
    Grav +
CIL
    直接
SGS
    建模
2022 SGS – West Branch矿山复合材料   C.1 & 2   CN1   350     94     0     0     43.7     93.1     3.12     3.31
  C.1 & 2   CN2   350     94     100     4     43.7     93.1     3.12     3.31
  C.1 & 2   CN3   350     94     250     4     43.7     93.2     3.12     3.31
  C.3   CN4   350     90     0     0     40.0     96.6     2.30     1.99
  C.3   CN5   350     90     100     4     40.0     96.2     2.30     1.99
  C.3   CN6   350     90     250     4     40.0     97.1     2.30     1.99
  C. 5 & 6   CN7   350     94     0     0     30.2     93.8     2.89     2.41
  C. 5 & 6   CN8   350     94     100     4     30.2     95.1     2.89     2.41
  C. 5 & 6   CN9   350     94     250     4     30.2     95.1     2.89     2.41
  C. 10   CN10   350     89     0     0     39.9     94.6     3.31     2.91
  C. 10   CN11   350     89     100     4     39.9     93.9     3.31     2.91
  C. 10   CN12   350     89     250     4     39.9     94.6     3.31     2.91
  C. 7 & 8   CN13   350     91     0     0     29.3     95.4     4.02     3.92
  C. 7 & 8   CN14   350     91     100     4     29.3     95.4     4.02     3.92
  C. 7 & 8   CN15   350     91     250     4     29.3     95.3     4.02     3.92
平均       350     92     117     3     36.6     94.8     3.13     2.91

2024 SGS – Piment钻孔复合材料

  第1条   CN1   250     121     100     1.5     40.0     93.9     1.73     1.89
  第1条   CN3   250     90     100     1.5     40.0     95.5     1.73     1.89
  第1条   CN13   250     90     0     1.5     40.0     95.6     1.73     1.89
  S.2   CN2   250     119     100     1.5     26.2     92.9     0.48     0.71

第112页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

            条件
测试工作程序   样本   CNNN
测试
  CNNN
维持
(ppm)
    研磨
大小p80,
(μ m)
    PB(NO3)2
剂量,
(g/t)
    *预-
曝气
时间
(hr)
    格拉夫
九月
    Grav +
CIL
    直接
SGS
    建模
    S.2   CN6   250     90     100     1.5     26.2     96.3     0.48     0.71
    S.2   CN14   250     88     0     1.5     26.2     93.2     0.48     0.71
    S.3   CN5   250     129     100     1.5     28.0     92.6     0.93     1.68
    S.3   CN7   250     101     100     1.5     28.0     95.1     0.93     1.68
    S.3   CN15   250     87     100     1.5     28.0     91.9     0.93     1.68
    S.4   CN4   250     77     100     1.5     20.1     95.8     2.05     3.10
    S.4   CN8   250     73     100     1.5     20.1     96.3     2.05     3.10
    S.4   CN16   250     83     100     1.5     20.1     95.9     2.05     3.10
更精细研磨测试的平均值           250     88     75     2     28.6     95.0     1.30     1.85
2024 SGS – Fennec钻孔复合材料   第1条   CN1   250     94     100     1.5     22.3     95.7     0.73     0.80
  S.2   CN2   250     91     100     1.5     22.1     95.4     1.75     1.91
  S.3   CN5   250     93     100     1.5     6.6     95.6     4.86     3.53
  S.4   CN4   250     89     100     1.5     15.0     96.0     9.45     8.99
平均       250     92     100     2     16.5     95.7     4.20     3.81

注意事项:

C. =复合样品;S. =样品

第113页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图13-5:Piment、Fennec、West Branch测试工作的等级恢复对比

加厚特性总结–西科

AMMTEC使用在珀斯附近获得的海水对West Branch矿石的地面复合样品进行絮状物筛选试验。选用Magnafloc MF336絮凝剂进行后续沉降试验,优化絮凝剂用量,制定增稠剂施胶标准。

通过2010年奥图泰测试工作、2011年FLSmidth测试工作、2013年SGS Lakefield测试工作、2013年FLSmidth测试工作,确定了更深层次变异性样品的增厚特性。奥图泰研究了动态沉降特性,确定了增稠器施胶标准。2011年,FLSmidth进行了沉降和流变测试。SGS对2012年和2013年为浸出试验工作准备的多个复合样品进行了动态沉降试验。基于试验工作A单率0.45m2/t/d入选设计。

西支样品酸性岩石排水特性

在AMMTEC 2011后续测试工作计划中,对GDI样品产生的浸出残渣完成了酸性岩石排水(ARD)测试,以模拟工厂尾矿。结果表明,浸出残留物不具有潜在的产酸特性,但具有显着的耗酸能力(可能是由于每种矿石复合物的碳酸盐含量)。

第114页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

2011年,由URS Scott Wilson进行了一项废岩石材料表征计划,并得到了Kinross Tasiast和SRK Consulting的支持。在研究期间,从不同岩性的勘探钻探岩心收集了154个样本,以评估ARD潜力。研究结果表明,对于所调查的所有岩性,废石通常表现出显着的残余中和潜力。

研究结果,再加上有利的干旱气候、缺乏地表水、地下水非常有限(不存在可行的地下水含水层),以及材料管理计划表明ARD或金属浸出发展的潜力很低。

第115页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

14. 矿产资源估算

14.1 总结

该物业此前的技术报告(Kinross,2020)包括West Branch、Piment和Prolongation矿床的资源模型,生效日期为2019年10月31日。Kinross团队使用截至2021年7月26日的可用钻孔数据,于2021年10月至12月为Piment和延长以及2022年11月至2023年2月为West Branch准备了更新的MRE。2020年估计会增加一个小型矿床Fennec,但由于它对总矿产资源的贡献如此之小,本节不详细讨论。自2019年更新以来,没有完成额外的勘探钻探,勘探数据库也没有发生重大变化。此次更新是由于几项关于矿化控制的结构研究、采矿方面的进展以及需要使用更可靠的建模技术。

利用Leapfrog Geo软件(2021.1.3和2022.2.1版本)构建了地质模型和矿产资源域。Datamine Studio软件(版本1.7.1)、Leapfrog Geo、Snowden Supervisor软件用于地统计分析、区块模型构建、黄金品位估算等化验数据的制备。

MRE由西支的五个矿化域和桩和延展的十二个矿化域定义。每个域包括一个模拟为板状脉的外部剪切带或矿化包络,以及一个模拟为指示插值的内部矿化子域。以0.15 g/t Au的品位阈值为指导对矿化带进行建模,在没有矿化的情况下使用测井数据。

样本在每个域内合成到两米,随后每个域完成封顶。对矿化带使用三遍普通克里金(OK)方法和逆距离平方(ID2)的废物区。该模型使用包括块估计和复合的可视化比较、条带图和支持变化检查在内的组合方法进行验证,使用最近邻(NN)去聚类分布,以及针对使用等级控制数据估计的短期模型进行可视化和统计验证。SLR对2024年西支、支点、延伸矿矿产资源进行了外部审计。

第116页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

加拿大矿业、冶金和石油学会(CIM)矿产资源和矿产储量定义标准(CIM(2014)定义)被用于矿产资源分类。矿产资源分类考虑了地质连续性、钻孔间距、与当前矿区的距离、品位控制钻探等方面的置信度。以大约30米的钻孔间距为特征的区域定义了分类为西支、桩和延展测量的区域。间距约为60米至70米的支撑区分类为指示西支和70米的基部和延伸区。对于推断的分类,西支使用大约150米的钻孔间距,桩和延伸处使用120米的钻孔间距。

Tasiast矿的矿产资源,包括西支矿、矿墩、延伸矿、Fennec矿床见表14-1。

第117页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-1:截至2024年12月31日的Tasiast矿产资源估算

存款   露天坑     地下     库存     合并
  吨位
(千吨)
    等级
(g/t AU)
    包含
黄金
(koz)
    吨位
(千吨)
    等级
(g/t AU)
    包含
黄金
(koz)
    吨位
(千吨)
    等级
(g/t AU)
    包含
黄金
(koz)
    吨位
(千吨)
    等级
(g/t AU)
    包含
黄金
(koz)

西科
实测     1,181       0.75       28                               13,339       0.51       220       14,520       0.53       248
表示     43,584       1.09       1,528                                                       43,584       1.09       1,528
Meas + IND     44,765       1.08       1,556                               13,339       0.51       220       58,104       0.95       1,776
推断     3,462       2.17       242       13,825       2.52       1,119                               17,288       2.45       1,360
皮门特
实测     4,668       0.77       116                               33       0.60       1       4,702       0.77       117
表示     7,423       1.17       280                                                       7,423       1.17       280
Meas + IND     12,092       1.02       396                               33       0.60       1       12,125       1.02       396
推断     432       1.30       18       2,769       2.57       228                               3,202       2.39       247
延长
实测     2,073       1.69       113                                                       2,073       1.69       113
表示     1,136       1.33       48                                                       1,136       1.33       48
Meas + IND     3,210       1.56       161                                                       3,210       1.56       161
推断     190       1.16       7                                                       190       1.16       7
Fennec
实测
表示     1,112       0.88       32                                                       1,112       0.88       32
Meas + IND     1,112       0.88       32                                                       1,112       0.88       32
推断     367       1.50       18                                                       367       1.50       18

第118页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

存款   露天坑     地下     库存     合并
  吨位
(千吨)
    等级
(g/t AU)
    包含
黄金
(koz)
    吨位
(千吨)
    等级
(g/t AU)
    包含
黄金
(koz)
    吨位
(千吨)
    等级
(g/t AU)
    包含
黄金
(koz)
    吨位
(千吨)
    等级
(g/t AU)
    包含
黄金
(koz)

合并合计
实测     7,923       1.01       257                               13,373       0.51       221       21,296       0.70       478
表示     53,255       1.10       1,887                                                       53,255       1.10       1,887
Meas + IND     61,178       1.09       2,144                               13,373       0.51       221       74,550       0.99       2,365
推断     4,452       1.99       284       16,595       2.53       1,347                               21,047       2.41       1,632

注意事项:

1. CIM(2014)对矿产资源的定义得到了遵循。
2. 矿产资源使用长期金价2000美元/盎司估算。
3. 露天矿产资源被限制在优化的坑壳内,报告的边界品位范围为0.39克/吨金至0.50克/吨金。
4. 地下矿产资源被限制在优化坑壳以下的资源面板内,考虑到最小厚度为2.5m,边界品位为1.8g/t Au。在West Branch,冠柱资源面板被考虑代表100%的提取限制。
5. 考虑到氧化和岩性,分配了体积密度。
6. 矿产资源不含矿产储量。
7. 非矿产储量的矿产资源不具备经济可行性证明。
8. 由于四舍五入,数字可能不相加。

第119页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

14.2 与先前估计的比较

独家MRE的同比变化列于表14-2。同比变化的主要原因可以归结为:

1. 由于使用了较低的储备边界品位,已将部分资源转化为储备,测量金盎司减少。

2. 指示和推断盎司增加,因资源黄金价格上涨导致资源壳规模略有增加(2,000美元对1,700美元)。

表14-3记录了因估算方法变化(2019年与2021/2022年)而产生的差异。

第120页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-2:矿产资源量同比变化情况

    期初余额(EOY2023)     生产耗竭     地质变化     工程变更     期末余额(EOY2024)
    吨位     等级     盎司     吨位     等级     盎司     吨位     等级     盎司     吨位     等级     盎司     吨位     等级     盎司
分类   (千吨)     (g/t AU)     (koz)     (千吨)     (g/t AU)     (koz)     (千吨)     (g/t AU)     (koz)     (千吨)     (g/t AU)     (koz)     (千吨)     (g/t AU)     (koz)
实测     9,615.1       0.92       284.0       (434.5 )     0.5       (7.4 )     5.0       2.8       0.4       (1,262.9 )     0.5       (19.7 )     7,922.7       1.01       257.3
表示     48,936.3       1.05       1,646.0       (1,970.4 )     0.6       (35.4 )     (486.0 )     0.5       (8.2 )     6,775.0       1.3       284.7       53,255.0       1.10       1,887.1
实测(库存)     -       -       -       13,372.7       0.5       220.5       -       -       -       -               -       13,372.7       0.51       220.5
Meas + IND     58,551.4       1.03       1,930.0       10,967.9       0.5       177.7       (481.0 )     0.5       (7.7 )     5,512.1       1.5       265.0       74,550.4       0.99       2,364.9
推断     19,551.0       2.39       1,504.1       -       -       -       -       -       -       1,495.5       2.7       127.7       21,046.5       2.41       1,631.8

注意事项:

1. 工程变更包括对边界品位和矿坑设计的变更。

第121页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

最初开发时,将支持西科、Piment、延伸处更新的MRE的区块模型与之前(2019年)的工作进行了比较。矿产资源的变化主要归因于改进的建模方法,与以前的模型相比,导致矿化域受到更多限制。这一变化允许保存更多的矿化物质,增加报告的吨位,并防止高品位交叉点影响更大的体积并产生散布的高品位集群。

表14-3给出了当前MRE与2019年MRE的比较,用于西支和PIMINT和延长,两种型号都升级到相同的块支撑和相同的代表性区域选择。2022年度最终设计坑壳范围内区域入选西支优选资源壳范围内区域入选桩基及延伸区。已经开采出来的材料被排除在比较之外。

更新的MRE显示,West Branch的总吨位增加了9%,品位下降了3%,总金属增加了5%。同样,对于Piment和Prolongation,更新的MRE显示总吨位增加13%,品位下降7%,总金属增加5%。这些变化主要归因于对建模方法的更新,导致与以前的模型相比,矿化域受到更多限制。这一变化允许保存更多的矿化物质,增加报告的吨位,并防止高品位交叉点影响更大的体积并产生散布的高品位集群。

表14-3:现行和以往MRE的比较

存款   分类   模型
年份
  吨位
(千吨)
    等级
(g/t AU)
    黄金盎司
(koz)

西科

  实测+指示   2019   46,538     2.16     3,239
    2022   50,593     2.10     3,416
    差异   9 %   -3 %   5 %
皮层和延伸部   实测+指示   2020   21,144     1.74     1,186
    2021   23,904     1.63     1,249
    差异   13 %   -7 %   5 %

注意事项:

1. 采用0.70克/吨AU的边界品位。
2. 本表不代表矿产资源,仅供比较之用。

第122页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

14.3 矿产资源边界品位

Tasiast露天(OP)和地下(UG)金矿开采的边界品位计算的假设和输入见表14-4。

表14-4:截止品位投入和假设

输入   单位   OP     UG
资源金属价格   美元/盎司   2,000     2,000
应付金属   %   99.95%   99.95%
处理和精炼费用   美元/盎司   5.47     10.3
复垦成本   美元/盎司   11.06
版税   %   8.72%   8.2%
平均头部等级   克/吨   1.04     2.5
处理恢复   %   92.8     93.9
采矿成本   美元/吨开采   3.38 – 3.42     47.6
重新处理成本   美元/吨碾磨   0.91
拖运至磨坊   美元/吨碾磨   0 – 3.01     0
加工成本   美元/吨碾磨   15.61 – 15.79     14.6
G & A成本   美元/吨碾磨   8.23     13.4
矿业维持资本   美元/吨开采   0.24 – 0.33
加工维持资本   美元/吨碾磨   1.48 – 1.55
截止等级   g/t金   0.4 – 0.5     1.8

注意事项:

1. 由于主坑和卫星坑处理的差异,OP资源投入的范围。
2. OP开采成本包括基础成本和增量台架成本(深度增加)。

第123页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

14.4 资源数据库

组合的西支、桩、延深勘探数据库在局部矿山网格中约束在Y > 6.8万和Y < 8万之间。整个数据库包括7,236个勘探钻孔,总长1,078,840米。这包括601个钻石孔、6424个RC孔、211个RC前领口(钻石尾)孔。该数据库包含787,976个分析金间隔,总长度为850,075米。

14.5 地质解释

矿化域

MRE由5个西支矿化域和12个桩和延伸矿化域定义,每个矿化域包括一个模拟为板状脉的外剪切带/矿化包络,和一个模拟为指示插值的内矿化子域。矿化包络模拟了潜在矿化的广阔区域,并且没有对内部稀释量施加额外的限制。在包络内对矿化的子域进行建模,以避免过度稀释,并进一步细化每个域。这些区域沿着与各自包络方向一致的结构趋势进行了插值,跟随温和的南下暴跌。由两个或更少钻孔支撑的较小域被从西支的最终域中移除。对于Piment和Prolongation,创建了一个额外的散布域来约束许多不连续的镜头。

以0.15克/吨黄金的品位阈值为指导,在没有矿化的情况下使用岩性、矿化和蚀变测井对矿化带进行建模。根据黄金概率图(图14-1)上矿化群体的表观拐点,选择了品位建模阈值。

最终矿化域列于表14-5的西支区和表14-6的桩和延伸区。图14-2至图14-4中为每个矿床提供了矿化带和包络层的平面和横截面视图。

第124页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-5:矿化域–西科

领域
类型
  域码     说明   成交量
(米3)

矿化带   3100     GDI与HW BIF间的FVC矿化及GDI上部的播散   33,735,000
  3200     HW中传播的BIF   11,655,000
  3300     主要GDI矿化   140,900,000
  3400     SVC与FVC南下接洽SVC承办   55,307,000
  3500     SVC南部托管矿化   39,337,000
信封   13100     GDI与HW BIF间的FVC矿化及GDI上部的播散   82,887,000
  13200     HW中传播的BIF   31,887,000
  13300     主要GDI矿化   207,900,000
  13400     SVC与FVC南方接洽+ SVC主办   78,032,000
  13500     SVC南部托管矿化   52,208,000
废物   3999         11,995,000,000

注意事项:

1. 包裹体体积包含矿化亚域体积

第125页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-6:矿化域–矿墩和延伸区

域类型   域码     说明   成交量
(米3)

矿化带   100     Piment主区   45,880,000
  200     桩挂墙区   5,229,500
  300     PIMT和延长FW区-在West Branch过渡到GDI   35,274,000
  400     Piment小HW镜头   171,040
  500     延伸带主北   2,641,800
  600     延伸带南1   1,099,600
  700     延长型北镜   569,880
  800     延伸带南2   377,450
  900     延伸带南3   318,010
  1000     Piment FW BIF专区   2,996,200
  1100     C68和NES卫星   1,506,500
  1200     东小镜头-ARL专区   76,095
信封   10100     Piment主区   93,927,000
  10200     桩挂墙区   16,390,000
  10300     PIMT和延长FW区-在West Branch过渡到GDI   73,489,000
  10400     Piment小HW镜头   302,400
  10500     延伸带主北   4,996,800
  1,600     延伸带南1   2,306,700
  10700     延长型北镜   1,104,300
  10800     延伸带南2   755,390
  10900     延伸带南3   480,670
  11000     Piment FW BIF专区   14,268,000
  11100     C68和NES卫星   6,130,200
  11200     东方小镜头   548,390
传播   1900     传播区   4,125,600
废物   1999     废物   58,089,000,000

注意事项:

1. 包裹体体积包含矿化亚域体积

第126页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

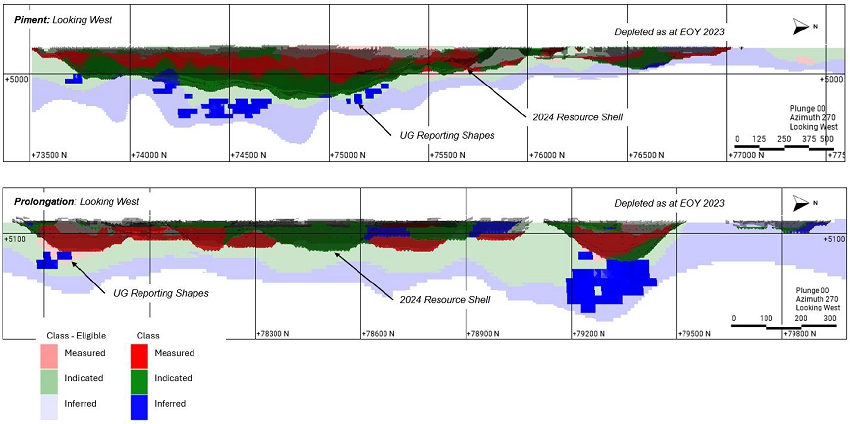

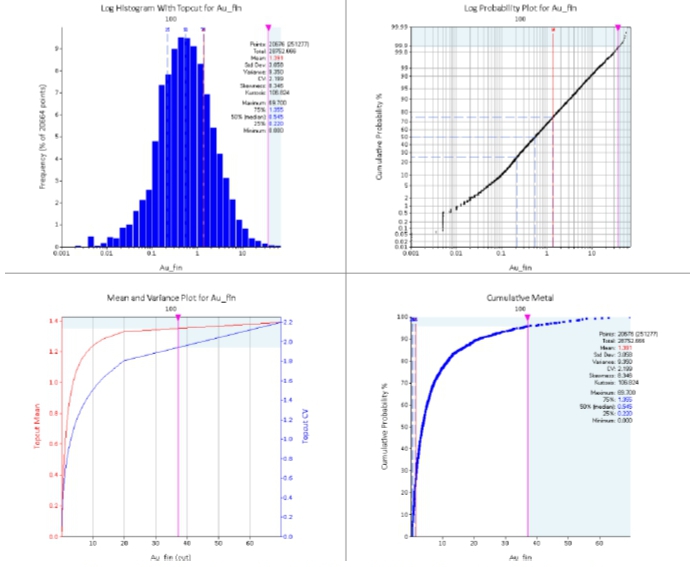

图14-1:长度加权黄金分布表明西支0.15g/t建模阈值

第127页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

资料来源:SLR 2024。

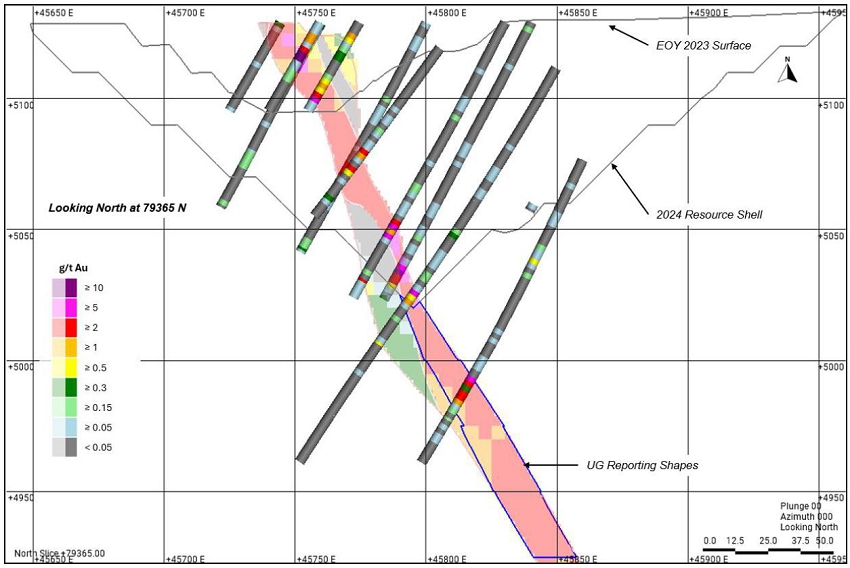

图14-2:矿化带及包络–西科

第128页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

资料来源:SLR 2024。

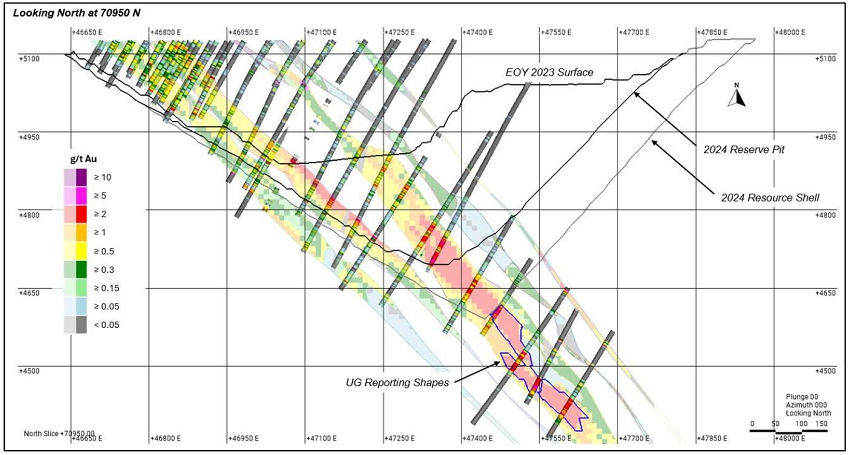

图14-3:矿化带及包络– PIMNT

第129页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

资料来源:SLR 2024。

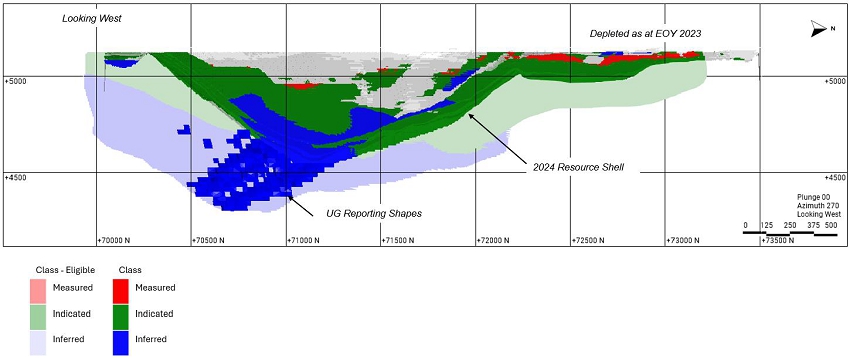

图14-4:矿化域和包络–延长

第130页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

14.6 岩性和氧化还原结构域

自2019年上一次MRE更新以来,West Branch的岩性模型被扩展到更深层次(3,900 m),对堤坝的解释进行了一些更新。氧化还原模型也使用测井信息进行了更新,以更好地反映钻探数据,然而,随着氧化材料被开采出来,这些变化被认为对当前MRE的结果无关紧要。对于Piment和Longation,自2019年上一次MRE更新以来,岩性和氧化还原模型没有改变。

岩性和氧化还原代码汇总见表14-7。岩性模型如图7-5所示。

表14-7:岩性和氧化还原代码

存款 数据 领域 代码
西科 岩性 GDI 30
BIF 41(FW)和42(HW)
FVC 50
堤坝 10
SGW 合并为SVC单位,代码为61
(FW)及62(HW)
SSL
氧化还原 氧化物 1
过渡性 2
新鲜 3
皮门特和
延长
岩性 GDI 不适用
BIF 1
FVC 2
堤坝 3
SGW 4
SSL 5
氧化还原 氧化物 1
过渡性 2
新鲜 3

注意事项:

1. HW –吊墙;FW –下盘

第131页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

14.7 资源分析

合成

数据库中的大部分(约96%)分析间隔在2.0 m或以下采样,而绝大多数(94%)的长度为1.0 m。因此,样本被合成到2.0 m,在每个域内,剩余间隔小于1.0 m添加到先前的合成中。表14-8和表14-9分别汇总了West Branch和PIMINT和LANATION的每个域的原始和堆肥金分析统计数据。

第132页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-8:合成前后金分析统计–西科

      化验长度加权     复合材料2 m
领域
代码
    计数     长度
(m)
    平均
(g/t)
    敏。
(g/t)
    最大。
(g/t)
    简历     计数     长度
(m)
    平均
(g/t)
    敏。
(g/t)
    最大。
(g/t)
    简历

矿化带
3100       29,496       29,780       0.75       0.0001       88.90       3.12       15,229       29,780       0.75       0.0001       48.30       2.47
3200       6,042       6,059       0.56       0.0001       83.50       2.73       3,185       6,059       0.56       0.0050       41.84       2.00
3300       62,310       61,614       1.49       0.0001       176.00       2.24       31,196       61,613       1.48       0.0001       169.50       1.84
3400       32,999       33,374       0.77       0.0001       170.00       3.11       16,983       33,374       0.76       0.0001       86.66       2.35
3500       23,559       22,894       0.55       0.0001       496.00       6.60       11,661       22,894       0.55       0.0001       248.08       4.63
信封
13100       17,463       17,140       0.09       0.0001       50.00       7.39       8,776       17,140       0.09       0.0001       34.50       6.20
13200       2,716       2,564       0.09       0.0001       17.30       4.84       1,349       2,564       0.10       0.0001       17.30       5.15
13300       12,107       11,775       0.08       0.0001       63.00       8.49       6,076       11,775       0.08       0.0001       31.52       5.93
13400       4,466       4,352       0.08       0.0001       4.17       2.22       2,271       4,351       0.08       0.0001       3.63       1.77
13500       2,702       2,645       0.08       0.0001       3.48       2.16       1,398       2,644       0.08       0.0001       2.69       1.69
堤坝
5555       11,386       11,154       0.14       0.0001       50.00       6.39       5,663       11,154       0.14       0.0001       34.48       5.18
废物
3999       263,304       268,736       0.05       0.0001       129.00       12.08       135,680       268,734       0.05       0.0001       90.40       10.42
总矿化
        154,406       153,721       1.01                               78,254       153,720       1.01
信封总数
        39,454       38,476       0.09                               19,870       38,474       0.09

注意事项:

1. 最小值=最小值;最大值=最大值;CV =变异系数。

2. 空阀更换背景值0.00013克/吨。

3. 没有分析值的间隔超过两米被认为没有采样,并被排除在估计之外。

4. 没有化验值的间隔短于两米被认为是贫瘠的,并赋予背景值0.00011 g/t。

第133页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-9:合成前后的金分析统计– piment和longation

      化验长度加权     复合材料2 m
领域
代码
    计数     长度(m)     均值(g/t)     敏。(g/t)     最大。(g/t)     简历     计数     长度(m)     均值(g/t)     敏。(g/t)     最大。(g/t)     简历

矿化带
100       38,792       40,531       1.40       0.0001       119.00       2.66       20,676       40,514       1.39       0.0001       69.70       2.20
200       4,987       5,535       1.12       0.0001       83.50       2.50       2,885       5,531       1.11       0.0001       41.84       2.00
300       21,745       22,394       1.05       0.0001       154.00       3.66       11,561       22,375       1.04       0.0001       106.80       2.93
400       137       175       1.32       0.0050       66.40       4.00       92       175       1.34       0.0300       26.46       2.41
500       1,299       1,430       1.24       0.0001       30.90       2.27       756       1,427       1.21       0.0050       21.18       1.86
600       823       950       2.32       0.0050       49.30       2.18       500       950       2.26       0.0050       34.40       1.84
700       283       288       1.07       0.0001       34.90       3.37       150       287       1.05       0.0050       29.85       2.99
800       122       136       0.53       0.0001       14.10       2.52       71       136       0.53       0.0001       7.14       1.79
900       142       145       0.48       0.0050       11.40       2.50       75       144       0.47       0.0050       5.81       1.88
1000       1,274       1,320       0.65       0.0050       18.90       2.01       700       1,318       0.66       0.0050       11.10       1.64
1100       1,260       1,287       1.45       0.0050       68.00       3.69       681       1,284       1.41       0.0050       46.75       2.90
1200       118       119       1.89       0.0100       21.00       1.89       63       119       1.85       0.0150       18.60       1.63
信封
10100       9,675       9,929       0.08       0.0001       33.50       6.00       5,165       9,920       0.08       0.0001       17.43       4.49
10200       5,105       5,331       0.07       0.0001       10.80       4.53       2,738       5,320       0.08       0.0001       4.28       3.39
10300       12,469       12,646       0.08       0.0001       166.00       18.61       6,543       12,632       0.09       0.0001       94.30       14.72
10400       106       160       0.11       0.0050       2.97       3.74       82       160       0.12       0.0050       2.97       3.34
10500       462       489       0.07       0.0001       2.44       3.00       252       488       0.07       0.0050       1.85       2.62
10600       537       581       0.07       0.0050       5.83       4.16       298       580       0.08       0.0050       2.94       3.20
10700       71       73       0.09       0.0050       1.83       3.11       38       72       0.07       0.0050       1.21       2.83
10800       25       25       0.06       0.0025       0.69       2.41       14       25       0.06       0.0025       0.39       1.75
10900       53       45       0.05       0.0050       0.33       1.50       25       45       0.06       0.0050       0.24       1.12
11000       999       992       0.06       0.0001       1.76       1.72       512       990       0.06       0.0050       1.25       1.50
11100       1,915       1,924       0.05       0.0001       3.97       3.95       993       1,924       0.05       0.0050       2.60       3.03
11200       184       184       0.05       0.0050       2.07       3.42       95       184       0.06       0.0050       1.13       2.52
传播
1900       2,232       2,408       0.89       0.0001       124.00       4.81       1,280       2,408       0.86       0.0050       62.32       3.68
废物
1999       277,318       314,363       0.03       0.0001       73.80       11.31       158,251       314,288       0.03       0.0001       57.75       8.94
总矿化
        70,982       74,310       1.27       0.0001       154.00       2.93       38,210       74,259       1.26
信封总数
        31,601       32,379       0.08       0.0001       166.00       13.09       16,755       32,339       0.08

第134页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

封顶

封顶应用于每个估计域内的复合材料。封顶策略考虑了概率图、十分位分析和封顶敏感性图的组合。以概率图拐点或等级分布高尾缺口为特征的等级总体分离是潜在封顶值的指标。然后使用十分位分析来确认封顶阈值的合理性。还对这些潜在封顶值的空间分布进行了可视化审查。

表14-10和表14-11分别汇总了西支和桩及延伸法的复合金和封顶金测定统计。图14-5和图14-6展示了域3300(西支)和域100(桩和延展)的封顶分析示例。分析结果(视觉和统计)证明了封顶复合材料数据集中表现良好的对数正态分布等级。接近2.0或更低的变异系数(CV)值表明统计上的同质种群,这主要是矿化包络的额外子域的结果。

表14-10:合成金和封顶金测定统计–西科

            复合材料2 m     封顶复合材料2 m     差异
领域
代码
    计数     均值(g/t)     最小值(g/t)     最大(g/t)     简历     均值(g/t)     最小值(g/t)     最大(g/t)     简历     均值(g/t)     简历

矿化带
3100       15,229       0.75       0.0001       48.30       2.47       0.74       0.0001       30.00       2.34       -1 %     -6 %
3200       3,185       0.56       0.0050       41.84       2.00       0.54       0.0050       7.00       1.52       -2 %     -24 %
3300       31,196       1.48       0.0001       169.50       1.84       1.47       0.0001       40.00       1.62       -1 %     -12 %
3400       16,983       0.76       0.0001       86.66       2.35       0.74       0.0001       18.00       1.78       -3 %     -24 %
3500       11,661       0.55       0.0001       248.08       4.63       0.51       0.0001       10.00       1.48       -7 %     -68 %
信封
13100       8,776       0.09       0.0001       34.50       6.20       0.08       0.0001       3.50       2.64       -12 %     -58 %
13200       1,349       0.10       0.0001       17.30       5.15       0.08       0.0001       1.20       2.01       -20 %     -61 %
13300       6,076       0.08       0.0001       31.52       5.93       0.07       0.0001       1.20       1.70       -14 %     -71 %
13400       2,271       0.08       0.0001       3.63       1.77       0.08       0.0001       1.00       1.20       -4 %     -32 %
13500       1,398       0.08       0.0001       2.69       1.69       0.08       0.0001       1.20       1.39       -3 %     -18 %
堤坝
5555       5,663       0.14       0.0001       34.48       5.18       0.12       0.0001       5.00       3.51       -8 %     -32 %
废物
3999       135,680       0.05       0.0001       90.40       10.42       0.04       0.0001       1.00       2.28       -19 %     -78 %

第135页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-11:合成金和封顶金测定统计–成色和延长率

            复合材料2 m     封顶复合材料     差异
领域
代码
    计数     平均
(g/t)
    敏。
(g/t)
    最大。
(g/t)
    简历     平均
(g/t)
    敏。
(g/t)
    最大。
(g/t)
    简历     平均
(g/t)
    简历

矿化带
100       20,676       1.39       0.0001       69.70       2.20       1.38       0.0001       37.00       2.06       -1 %     -6 %
200       2,885       1.11       0.0001       41.84       2.00       1.04       0.0001       9.00       1.56       -6 %     -22 %
300       11,561       1.04       0.0001       106.80       2.93       1.00       0.0001       27.00       2.36       -4 %     -19 %
400       92       1.34       0.0300       26.46       2.41       0.95       0.0300       4.50       1.39       -29 %     -42 %
500       756       1.21       0.0050       21.18       1.86       1.15       0.0050       10.00       1.66       -5 %     -11 %
600       500       2.26       0.0050       34.40       1.84       2.05       0.0050       14.00       1.55       -9 %     -16 %
700       150       1.05       0.0050       29.85       2.99       0.75       0.0050       6.00       1.63       -28 %     -45 %
800       71       0.53       0.0001       7.14       1.79       0.53       0.0001       7.14       1.79       0 %     0 %
900       75       0.47       0.0050       5.81       1.88       0.47       0.0050       5.81       1.88       0 %     0 %
信封
1000       700       0.66       0.0050       11.10       1.64       0.63       0.0050       5.00       1.39       -5 %     -15 %
1100       681       1.41       0.0050       46.75       2.90       1.24       0.0050       17.00       2.31       -12 %     -20 %
1200       63       1.85       0.0150       18.60       1.63       1.53       0.0150       6.00       1.19       -17 %     -27 %
10100       5,165       0.08       0.0001       17.43       4.49       0.08       0.0001       3.00       3.04       -7 %     -32 %
10200       2,738       0.08       0.0001       4.28       3.39       0.08       0.0001       3.00       3.17       -2 %     -6 %
10300       6,543       0.09       0.0001       94.30       14.72       0.06       0.0001       3.00       2.87       -25 %     -81 %
10400       82       0.12       0.0050       2.97       3.34       0.12       0.0050       2.97       3.34       0 %     0 %
10500       252       0.07       0.0050       1.85       2.62       0.07       0.0050       1.85       2.62       0 %     0 %
10600       298       0.08       0.0050       2.94       3.20       0.08       0.0050       2.94       3.20       0 %     0 %
10700       38       0.07       0.0050       1.21       2.83       0.07       0.0050       1.21       2.83       0 %     0 %
10800       14       0.06       0.0025       0.39       1.75       0.06       0.0025       0.39       1.75       0 %     0 %
10900       25       0.06       0.0050       0.24       1.12       0.06       0.0050       0.24       1.12       0 %     0 %
11000       512       0.06       0.0050       1.25       1.50       0.06       0.0050       1.25       1.50       0 %     0 %
11100       993       0.05       0.0050       2.60       3.03       0.05       0.0050       1.00       2.14       -9 %     -29 %
11200       95       0.06       0.0050       1.13       2.52       0.06       0.0050       1.13       2.52       0 %     0 %

传播
1900       1,280       0.86       0.0050       62.32       3.68       0.76       0.0050       17.00       2.47       -12 %     -33 %
废物
1999       158,251       0.03       0.0001       57.75       8.94       0.03       0.0001       3.00       4.04       -11 %     -55 %

第136页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图14-5:域3300的封顶分析–西科

第137页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图14-5:域3300的封顶分析–西科

图14-6:域100的封顶分析– piment和longation

14.8 变异学

作者使用Snowden Supervisor软件(8.13版)对矿化域进行了金变异函数的计算和建模。对合成的封顶等级值计算变异函数,生成标准化门槛值为1.0的变异函数。对于每个域,评估了两种不同的空间度量:(1)传统的黄金半变异函数,以及(2)黄金的相关函数和最合适的拟合。计算了井下变异函数以确定金块效应。所有域的金块效应一般在30%到40%之间,域3300(西支)和域100(桩和延展)的金块效应解释为30%。将复合数据与表14-12中的分组细节和表14-13中的West Branch的变异函数模型对较小的域进行了分组。域3300(西支)的变异函数模型如图14-7所示,显示了在主要和半主要方向上300m x100m的连续性。

第138页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-12:用于变异函数分析的域分组

存款 变异函数
代码
  数据来源:domains     用于估算:域
西科 WB _ 3100     3100       3100
WB _ 3200     3200       3200
WB _ 3300     3300       3300
WB _ 3400     3400       3400
WB _ 3500     3500       3500
世界银行_ ENV     13100-13200, 13400-13500       13100-13200, 13400-13500
WB _ 13300     13300       13300
皮层和延伸部
PP _ 100     100       100
PP _ 300     300       300
PP _小     200和400-1000       200、400-1000和1900
SAT     1100-1200       1100-1200
PP _ ENV     10100-11000       10100-11000
SAT _ ENV     11100-11200       11100-11200

第139页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-13:每个域金变异函数模型结果– West Branch

领域     轮调
越级
  Structure     类型     金块     主要     中级     未成年人     席尔     模型
3100     50-80-150   1     Sph       0.4       25       10       4       0.4     COR + VAR
          2     Sph               200       100       8       0.2
3200     50-80-150   1     Sph       0.4       30       10       4       0.5     COR + VAR
          2     Sph               150       80       8       0.1
3300     50-80-150   1     Sph       0.3       35       30       5       0.35     变种
          2     Sph               300       100       25       0.35
3400     50-80-150   1     Sph       0.4       25       10       4       0.4     COR + VAR
          2     Sph               150       110       8       0.2
3500     50-80-150   1     Sph       0.4       17       17       4       0.5     COR + VAR
          2     Sph               120       120       8       0.1
13100+13200+13400+13500     50-80-150   1     Sph       0.5       70       20       5       0.4     变种
          2     Sph               100       100       7       0.1
13300     50-80-150   1     Sph       0.5       60       35       4       0.4     变种
          2     Sph               250       100       5       0.1

第140页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图14-7:域3300的黄金变异函数–西支

14.9 密度

与之前的建模原理一致,采用岩性和氧化还原相结合的方法将密度值分配给区块模型。所分配的数值是基于对勘探数据进行的广泛研究得出的,自上次估算以来没有改变。然而,发现密度数据库的质量并不理想,无法从钻探数据中直接再现指定的密度值。这似乎对吨位估算没有重大风险,因为该矿床已运营多年,与先前型号的吨位调节结果令人满意。分配的密度值列于表14-14和表14-15。

第141页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-14:分配的密度值(t/m3)–西科

      岩性
氧化     堤坝     GDI     BIF HW     BIF FW     FVC     SVC HW     SVC FW
氧化物       2.81       2.38       2.80       2.53       2.15       2.46       2.35
过渡性       2.89       2.72       2.89       2.85       2.64       2.65       2.64
新鲜       2.98       2.87       3.27       3.18       2.68       2.90       2.76

表14-15:分配的密度值(t/m3)– piment和longation

      岩性
氧化     BIF     FVC     堤坝     SGW     SSL
氧化物       3.00       2.39       3.00       2.57       2.89
过渡性       3.05       2.66       3.00       2.66       2.89
新鲜       3.14       2.72       3.00       2.80       2.89

14.10 搜索策略和估计参数

区块模型填充了在矿化包络和子域中使用OK的估计金品位,应用了多达三个估计运行,搜索椭球和数据要求逐渐放宽。未矿化域(3999)采用ID估算2.所有通道都使用基于变异函数模型方法的椭球面搜索,并针对域100、300和500(压延和延展)动态各向异性,基于结构趋势,用于符合模型区的不同方向。在所有情况下,黄金都是使用硬边界估算的。此外,在对短期模型的模型性能进行详细校准后,使用了额外的有限搜索半径估计。表14-16和表14-17汇总了每个域的搜索椭圆维度和样本选择方案。

第142页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-16:搜索椭圆维度

        变异函数范围     搜索椭圆
存款   估算
领域
  X     Y     Z     逻辑
运行1
  X     Y     Z     逻辑
运行2
  逻辑
跑3
皮层和延伸部   PP _ 100     180       70       25     0.9门槛     100       40       30     2倍   5倍
  PP _ 300     100       65       25     0.95门槛     60       35       30     2倍   5倍
  PP _ ENV     70       70       20     1个窗台     70       70       30     2倍   10倍
  PP _小     115       65       25     1个窗台     115       65       30     2倍   10倍
  SAT     65       65       15     1个窗台     65       65       30     2倍   5倍
  SAT _ ENV     40       40       10     1个窗台     40       40       30     2倍   5倍
西科   WB _ 3100     200       100       8     0.95门槛     100       50       40     2倍   5倍
  WB _ 3200     150       80       8     0.95门槛     60       40       40     2倍   5倍
  WB _ 3300     300       100       25     0.90门槛     150       60       40     2倍   5倍
  WB _ 3400     150       110       8     0.95门槛     100       65       40     2倍   5倍
  WB _ 3500     120       120       8     0.95门槛     60       60       40     2倍   5倍
  世界银行_ ENV     100       100       7     0.95门槛     60       60       40     2倍   10倍
  WB _ 13300     250       100       5     0.95门槛     120       60       40     2倍   10倍
  3999                                 50       50       30

第143页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-17:样本选取计划

  估算   敏。–最大。样本   最大。   HG有限公司
存款   领域   运行1   运行2   跑3   Comps/hole   拉迪伊
皮层和延伸部   PP _ 100   7-15   4-18   2-24   3   15米@8克/吨
有限搜索
  PP _ 300   7-15   4-18   2-24   3
  PP _ ENV   7-15   4-18   2-24   3
  PP _小   7-15   4-18   2-24   3
  SAT   7-15   4-18   2-24   3
  SAT _ ENV   7-15   4-18   2-24   3
西科 WB _ 3100   11-25   6-30   2-40   5   12 m @10 g/t
有限搜索
  WB _ 3200   11-25   6-30   2-40   5
  WB _ 3300   11-25   6-30   2-40   5
  WB _ 3400   11-25   6-30   2-40   5
  WB _ 3500   11-25   6-30   2-40   5
  世界银行_ ENV   11-25   6-30   2-40   5
  WB _ 13300   11-25   6-30   2-40   5
  3999   2-25           5

14.11 Block模型

两个矿床的区块模型都是在没有重叠的情况下开发的,以避免重复考虑矿化吨位。西科模型比2019年模型和更新的PIMT和延长模型覆盖更深500米的范围。区块尺寸反映了相应的钻井网格,并选择了子阻塞参数,以提供估计域的改进填充和潜在地下规划的良好分辨率。没有对块模型应用旋转。表14-18总结了区块模型,图14-8给出了西支和桩及延伸区块模型范围。

第144页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-18:Block模型尺寸

  起源   积木   Block大小
(m)
  敏。子块
(m)

存款   X   Y   Z   X     Y   Z   X   Y   Z   X   Y   Z
皮层和延伸部     45,280     73,510     4400     440       756     150     5     10     5     1.25     2.50     1.25
西科     46,000     69,930     3,900     248       358     125     10     10     10     2.50     2.50     2.50

资料来源:SLR 2024。

图14-8:Block模型范围

第145页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

14.12 Block模型验证

采用块估计和告知复合(图14-9至图14-11)、条带图、使用最近邻(NN)去聚类分布的支持变化检查以及对照短期等级控制模型的可视化和统计验证等组合方法对估计块模型进行了验证。

域3300和域100的沿走向swath图,展示了NN去团簇复合材料的普通kriged块模型,如图14-12所示。swath图显示kriged估计和NN去聚类数据之间总体上具有良好的一致性。分位数-分位数(QQ)图,如图14-13所示,显示了域3300的支持变化验证。该图显示了普通克里格估计值(Y轴)与去聚类的支持变化校正分布(X轴)很好地对应。西分、桩基、延伸区矿产资源2024年度单反审计。

第146页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图14-9:西科复合与块状模型金品位可视化对比

第147页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图14-10:Piment复合与块模型金品位可视化对比

第148页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图14-11:延展复合与块状模型金品位可视化对比

第149页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

注意事项:

1. 直方图对应沿条带的块模型体积

图14-12:域3300和域100的Swath地块

第150页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图14-13:域3300支持QQ地块变更–西科

还将两个矿床的区块模型与使用品位控制数据估算的短期模型进行了比较。2022、2019年资源区块模型与西科短期品位控制模型的对比,在0.7g/t的边界下,在2019、2022年间覆盖矿区,如图14-14、图14-15所示。对于这两个矿床,2022年资源模型证明了与品位控制模型的合理比较,报告截止时的金属差异为0.70克/吨黄金,不超过所含盎司的1%。

第151页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图14-14:Swath地块资源模型与短期模型对比–西科

图14-15:QQ地块对比2022资源模型和短期模型–西科

第152页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

14.13 分类

本技术报告中使用的矿产资源类别定义与CIM(2014)定义和NI 43-101采用的定义一致。在CIM分类中,矿产资源被定义为“地壳内或地壳上具有经济利益的固体物质的集中或出现,其形式、品位或质量和数量具有最终经济开采的合理前景”。

矿产资源分为测量类、指示类和推断类。矿产储量被定义为酌情在预可行性或可行性水平进行研究证明的“经测量和/或指示的矿产资源的经济可开采部分”。矿产储量分为探明和概略两类。

分类策略考虑了地质连续性、钻孔间距、与当前矿区和品位控制钻探的距离等方面的信心。为了协助分类,创建了单独的块模型,然后进行后平滑,以确保分类类别内的连续性。分类区块模型随后在平面和断面上进行目视检查。分类标准概要见表14-19,西科分类线框连同区块模型,按每吨黄金一克过滤,见图14-16。圆点和延伸度如图14-17所示。

第153页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表14-19:分类标准

存款 标准 实测 表示 推断 未分类
皮层和延伸部 地质连续性 域100-800和10100-10800 域100-900和10100-10900 除1900和1999年外的所有域 所有域
几何标准 25米缓冲区3个孔相当于30-35米钻孔间距 50米缓冲区3个孔相当于70米钻孔间距 60米缓冲区2个孔,相当于120米钻孔间距 其余矿化物质
生产数据 距离GC钻孔约30米缓冲区 不适用 不适用 不适用
西科 地质连续性 除3999外的所有域
几何标准 25米缓冲区3个孔相当于30-35米钻孔间距 45-50米缓冲区3个孔,相当于70米钻孔间距,散布域60米(不是3300) 75米缓冲区2个孔,相当于150米钻孔间距 其余矿化物质
生产数据 没有明确使用,因为已经很好地符合几何标准

第154页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

资料来源:SLR 2024。

图14-16:分类–西科

第155页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

资料来源:SLR 2024。

图14-17:分类–桩与延伸法

第156页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

15. 矿产储量估算

Tasiast露天矿的矿产储量是使用由West Branch(WB)、Piment(PM)和Fennec(FN)模型推导的资源模型得出的规划模型估算的,如第14节所述。

2024年12月31日生效的24kt/d预可行性矿产储量是使用矿山规划区块模型并使用表15-2所示参数进行估算的。矿产储量估算包括最终矿坑设计中包含的可经济提取和加工的材料。报告储量完全基于测量和指示的矿产资源分类,对应探明储量和概略储量分类。

Tasiast矿的矿产储量,包括West Branch、Piment、Fennec矿床,见表15-1。

第157页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表15-1:截至2024年12月31日Tasiast矿产储量估算

存款
化验
  吨位
(千吨)
    等级
(g/t AU)
    含金
(koz AU)

西科
已证明     1,889       1.12       68
可能     34,683       1.93       2,147
西科合计     36,571       1.88       2,216
皮门特
已证明     12,930       1.38       572
可能     8,875       1.57       447
Piment总计     21,804       1.45       1,019
Fennec
已证明     0       0.00       0
可能     1,913       1.79       110
Fennec合计     1,913       1.79       110
库存(s)
已证明     42,542       0.99       1,361
库存总计     42,542       0.99       1,361
合并
已证明小计     57,361       1.08       2,000
可能小计     45,471       1.85       2,705
合并合计     102,831       1.42       4,705

注意事项:

1. 矿产储量遵循CIM(2014)的定义。

2. 矿产储量限于储备矿坑设计范围内的区块和可开采面板/多边形内的区块,其中区块满足0.6 g/t AU的平均边界品位,并考虑矿石损失、稀释和采矿选择性。

3. 矿产储量是使用平均长期金价1600美元/盎司估算的。

4. 体积密度估计,平均2.91 t/m3.

5. 由于四舍五入,数字可能不相加。

QP不知道有任何采矿、冶金、基础设施、许可或其他相关因素可能对矿产储量估计产生重大影响。

第158页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

15.1 储量估算依据及坑位优化

以1600美元/盎司的金价生成的经济坑壳,以成本标准、冶金回收率以及地质和岩土考虑为最终坑设计提供指导。用于定义最终坑限的经济坑壳是使用Datamine的NPV Scheduler软件(NPVS)创建的。NPVS利用Lerchs-Grossman(LG)算法来定义可以获利开采的区块。该程序然后根据以下信息创建一个经济壳:

· 起始地形

· 按岩石类型划分的整体边坡角

· 按矿化和岩石类型及氧化态划分的冶金回收率

· 金品位、密度、岩性、矿种地质品位模型

· 流程(包括重新处理)和采矿成本

· 增量立式台架开采成本

· 下游成本,如黄金精炼、运费、营销

· 为未来设备更换维持资本

矿产储量估算是使用2024年12月31日的地形和表15-2中详述的参数编制的。

第159页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表15-2:坑优化参数

LG参数   成本/
假设
    单位
PIMT(PM)采矿单位成本     2.58     美元/吨
每台板凳的PM运输增量     0.045     美元/吨/台

West Branch(WB)采矿单位成本     2.58     美元/吨
每台板凳的WB运输增量     0.045     美元/吨/台

总采矿单位成本     3.48     美元/吨
矿业维持资本     0.24     美元/吨

加工单位成本     15.61     美元/吨矿石
网站管理单位成本     8.23     美元/吨矿石
加工维持资本     1.55     美元/吨矿石
库存重新处理     0.90     美元/吨矿石

黄金价格     1,600     美元/盎司
总销售成本(包括以下)     148.89     美元/盎司

版税     8.22     %
应付款项     99.95     %
炼油收费和费用     5.47     美元/盎司
复垦成本     11.06     美元/盎司
贴现率     5.0     %

矿产储量在基于工艺类型、运营成本和冶金回收率的边界品位的最终矿坑设计内说明。

基于岩土考虑的边坡参数与坡道、岩土围接台一起应用于矿坑设计,随后用于生成整体边坡角。矿坑优化中使用的整体坡角见表16-4和表16-5。

黄金回收率由矿石类型和工艺方法决定。黄金回收率是根据表15-3中的信息计算得出的,其中黄金品位以克每吨(g/t)表示。

第160页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表15-3:工艺恢复情况

过程   AU回收
CIL恢复   (Au-MAX(AU*(1-0.25)*(1-(1.6772*LN(AU*(1-0.25))+90.8)/100),0.04+0.015*(1-0.6)/0.6))/au1

注意事项:

1. 头部等级与恢复关系从测试工作发展而来。

2. AU =头部品位,g/t。

用于矿坑优化的矿山运营成本包括进行中的主要矿山设备资本成本。在经济模型中使用矿山设备维持资本,模拟产生经济坑时的矿山资本支出。

坑位优化时采用了自上而下的贴现法。这是一个基于区块价值乘以贴现因子的程序,贴现因子是每年资金成本的函数,是对平均每年的开采垂直提进率的估计,以及区块的相对深度。该方法模拟了前期剥离成本负担的实际矿山计划贴现现金流,有助于选择更高价值的矿坑。

第161页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

16. 采矿方法

16.1 采矿作业

该建筑群位于毛里塔尼亚西北部,距首都努瓦克肖特以北约300公里,距港口城市努阿迪布东南偏东250公里。Tasiast许可区域位于Inchiri和Dakhlet Nou â dhibou区。

该建筑群位于撒哈拉沙漠的一个偏远地区,主要由平坦的贫瘠平原组成,覆盖着石质表面和一些沙子和土壤,偶尔还穿插着沙丘和直立的基岩露头。平均海拔约为130masl。植被稀疏,主要由草和偶尔的相思树组成。气候为撒哈拉,平均降雨量为90毫米,大部分落在7月至9月。全年大部分时间气候炎热,10 ° C至45 ° C,并经历来自撒哈拉的强盛行NE-SW风和偶尔来自大西洋的反SW-NE风。

主要的矿体岩性为花岗闪长岩侵入岩(GDI),其较少的贡献来自于FVC(长英岩火山碎屑)和BIM(带状铁磁铁矿)。矿体走向约为350 °,向东倾角约为50 °,真实宽度约为40 m。

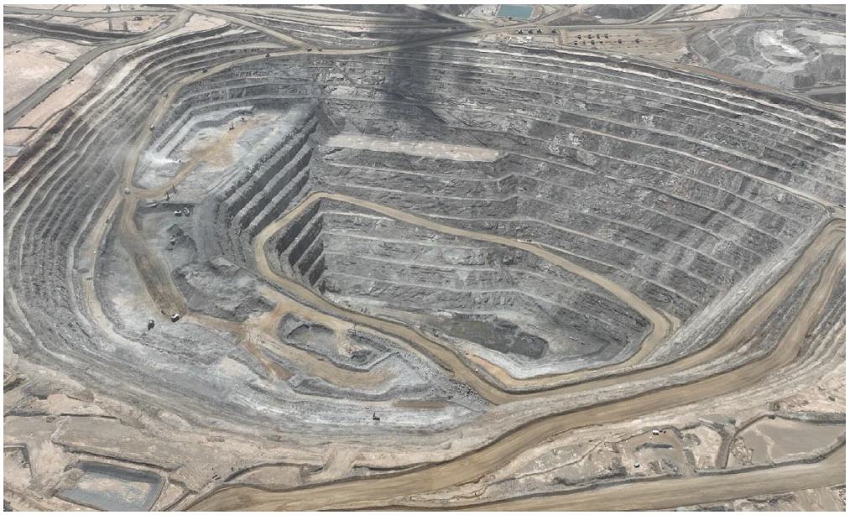

采用常规露天开采方式从西支、PIMNT、FINEC矿床进行10米长凳开采的矿石和废石。图16-1展示了当前西支坑的一幅图景。Tasiast目前运营着一支由45架卡特彼勒 793D(220吨)、5架日立EH-4000(220吨)和2架小松HD785(92吨)组成的运输机队。运输车队主要由6台卡特彼勒 6060铲和2台比塞洛斯RH340B挖掘机装载,3台卡特彼勒 994前端装载机用于重新处理,4台小松PC1250用于辅助装载较小的小松卡车。爆破技术,包括预压孔和缓冲孔爆破,被用来保护坑壁。该研磨回路产生80%通过90 μ m的产品尺寸,在常规的CIL回路中加工生产金条。黄金回收率平均为93%。来自CIL工艺的尾矿浆被泵送到尾矿储存设施(TSF)。

Tasiast的黄金商业生产于2008年1月在Red Back下开始。截至2024年12月31日,Tasiast已生产约500万盎司。先前的采矿已在West Branch、Piment和Tasiast的几个较小的矿坑进行。从2010年底Kinross收购该物业到2024年底,从各个矿坑共开采了997公吨的材料,其中2022年为61公吨,2023年为63公吨,2024年为71公吨。

第162页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图16-1:西支坑-望西南

目前的磨机以约24kt/d的速度运行。矿石直接从矿山和库存中供给初级破碎机。

截止等级以排产时应用的净块值和截止等级为准。在调度期间应用切割级可确保随着时间的推移,最高值的材料被路由到CIL过程。较低等级的材料被运往库存。所有低于边界等级的材料都被送往废物目的地。用于战略规划的等级和潜在目的地见表16-1。

第163页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表16-1:物料布线

品宾
(g/t)
  鉴定   潜在库存
2.0+   超高牌号(SHG)   “紫色”库存
1.5-2.0   高品位(HG)   “红色”库存
1.1-1.5   中品(MG)   “蓝色”库存
0.7-1.11   低品位(LG)   “绿色”库存
0.4-0.7   矿化废料   “亚绿色”库存

注意事项:

1. 矿产储量边界品位此后更新为0.6g/t Au(如第15节所述)。

在加工厂扩建至24kt/d期间,初级移动车队中增加了1辆卡特彼勒 6060铲和5辆日立EH-4000拖运卡车以支持生产。除工厂扩建外,Piment和Fennec的卫星坑采矿包括增加8辆卡特彼勒 777运输卡车(2025年到货)、1辆卡特彼勒 6030铲(2025年)和1台卡特彼勒 992前端装载机(2026年)。对未来设备利用率的估计是基于当前的操作实践、一般和现场经验,以及以下考虑:

· 多个采矿面同步作业,满足远程调度和要求。

· 采用大型采矿设备,降低运营成本。

· 采用久经考验的先进矿山装备技术,提高性能。

· 采用部件更换和预防性维护做法,最大限度减少重大设备故障。

· 设计约束,以适应直接生产和支持角色的选定车队。

现有的初级生产设备和卫星坑车队将在采矿期间使用,预计不会更换这些设备,但将增加两台小松PC1250挖掘机、一台山特维克D650i钻机、一台卡特彼勒 MD6250钻机。设备寿命已根据实际作业时间进行了预测,并根据矿山计划对未来使用情况进行了估计。Tasiast目前的采矿车队如表16-2所示,以及LOM峰值单位使用量(包括未来采购)。

第164页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表16-2:24kt/d移动设备机队总数

移动设备   单位可用在
2025
    LOM峰
拖运
卡特彼勒 793D   45     45
日立EH-4000   5     5
小松HD785   2     2
卡特彼勒 777   8     8
加载中
卡特彼勒 6060   6     6
比塞洛斯RH340   2     2
小松PC1250   4     6
卡特彼勒 994   3     3
卡特彼勒 6030   1     1
卡特彼勒 992   0     1
钻孔
DR580/D560i   7     8
卡特彼勒 MD6250   6     7
Bucyrus SKFX   3     3
阿特拉斯PV 235   1     1

16.2 矿山设计

Tasiast WB和PM最终矿坑设计由一系列矿坑组成,这些矿坑沿着大约8公里的走向长度延伸。矿区配置如图16-2所示。2025年,WB和PM矿床都在积极开采中。Fennec卫星矿床位于CIL工厂以北约10公里处。

第165页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图16-2:Tasiast站点平面图

岩土工程考虑

历史上,该综合体被划分为两个岩土区,其中桩区位于约72,000 N以北,西支区位于72,000 N以南。桩区的整体坑坡角度和坡间角最初由Scott Wilson Mining UK(Scott Wilson)于2009年确定,随后由Stacey Mining Geotechnical Ltd(Stacey)于2011年进行优化。在Piment处应用的坡角如表16-4所示。

第166页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

Tasiast的备案工程师Golder Associates生成了表16-5中总结的West Branch的斜坡设计参数。这些边坡参数是基于有效实施和开展脱水或降压、钻孔爆破、运动监测等方面适当做法的假设。在露天矿坑稳定性研究中已使用的设计准则基于表16-3中提出的最佳实践指南。对于整体边坡破坏,在边坡稳定性分析中采用了1.3的目标安全系数(FOS)。

表16-3:坡度FoS标准

坡度刻度   后果
失败
  静态验收标准
(FOS)
  动态验收
标准(FOS)
板凳   低-高   1.1   不适用
匝道间

  1.15 - 1.2
1.2
1.2 - 1.3
  1.0
1.0
1.1
整体

  1.2 - 1.3
1.3
1.3 - 1.5
  1.0
1.05
1.1

进行了边坡稳定性分析,为坑内边坡提供了上述FOS。采用了两种分析方法,同时结合了极限平衡和有限元数值建模方法。边坡稳定性评估结论如下:

· 所有边坡达到目标设计标准;

· 两种分析方法之间出现了良好的相关性;

· 下盘的安全因素表明可能存在削弱叶面的可能性,但总的来说不建议这样做,因为如果初期叶面打开,可能会有斜坡破坏的风险;

· 吊墙的安全因素表明,可能存在增加内部坡道角(IRA)的潜力;和

第167页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

· 台式台秤故障预计在台面角度(BFA)大于叶面角的下盘。

从边坡稳定性分析中得出结论,岩体质量足以纳入为吊墙提出的75 °台面角度几何。

在矿坑设计中,还要求在过渡和新鲜岩料边界设置20米的岩土护堤,每150米竖壁(有坡道通过)设置15米的岩土护堤。

虽然Fennec矿坑设计不断演变,但目前的设计在矿石、品位、总吨位等方面具有代表性。岩土设计参数基于氧化物和过渡(全壁)中的PIMT参数,以及新鲜岩石中的PIMT HW(单台)。

Kinross技术服务公司在2017年审查并重新编制了岩体评级(RMR)数据。数据表明,下过渡带的岩体质量与新鲜带的岩体质量处于同一范围,如图16-3所示。经与Stacey协商,建议对上墙的台面角度(BFA)进行修改,建议的BFA为70 °,计算的坡道间角(IRA)为52 °;下盘规格没有变化。

表16-4:岩土设计参数-桩区

  深度
(m)
  Wall(s)   板凳脸
角度
(°)
  匝道间
角度
(°)
  法官席共计
身高
(m)
  护堤
宽度
(m)
氧化物   0 - 10   所有墙壁   60   39   10   6.5
过渡   10 - 50   西墙(FW)   50   34   10   6.5
      所有其他墙   65   42
新鲜   > 50   西墙(FW)   50   38.5   20   8.5
  东墙(HW)和端墙   75   55

第168页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表16-5:岩土设计参数-西支区

  深度
(m)
  方位角   板凳脸
角度
(°)
  匝道间
角度
(°)
  法官席共计
身高
(m)
  护堤宽度
(m)
氧化物   0 - 30   330 °至210 °   60   39.2   10   6.5
    210 °至330 °   45   31.2
上过渡   30 - 60   330 °至210 °   65   41.9   10   6.5
    210 °至330 °   45   31.2
较低的过渡   60 - 100   330 °至210 °   70   52   20   8.5
    210 °至330 °   45   35.1
新鲜   >100   330 °至210 °   75   58.3   30   10.5
    210 °至330 °   45   36.5

图16-3:岩体等级vs.深度(均为西科数据)

第169页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

坑设计

最终坑设计的基础是使用Datamine的NPVS软件包生成的优化经济外壳。NPVS使用LG算法来定义可以获利开采的区块。NPVS中开发的边界品位和坑限是使用第15节中概述的标准定义的。调整后的整体坡角用于定义NPVS中的坡度。这些调整用于解决雷区内设置坡道的问题。仅使用Measured和Indicated资源来定义此限制。进行了敏感性分析,比较了各种投入的高和低幅度对矿石吨和所开采的金盎司的影响。测试的输入有黄金价格、采矿成本、加工成本、CIL回收率和坑坡。灵敏度分析的高端和低端范围如下:

· 金价:-25 %至+ 25%

· 开采成本:-20 %至+ 20%

· 加工成本:-20 %至+ 20%

· CIL回升:-3.5 %至+ 3.5%

· 坑坡:-4 °至+ 4 °

灵敏度分析见图16-4和图16-5。

第170页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图16-4:敏感性分析–矿石吨

图16-5:敏感性分析–含金

第171页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

用于定义储量的详细矿山设计基于以下关键考虑因素:

· 遵守岩土工程研究就运输道路宽度和与现有车队运营的最大有效坡度提出的斜坡角度岩土工程建议。

· 使用现有车队的卡特彼勒 6060面铲和RH340挖掘机,可以安全管理的板凳高度。

· 以现有铲车队进行实际开采的最小允许开采宽度。

· 矿坑出口靠近材料目的地(即库存、废物目的地和初级破碎机)。

· 提供两个或更多运营坡道的选项,以增加采矿布局的灵活性和可行性。

匝道间斜坡–匝道间斜坡是基于上一小节中概述的岩土工程建议,并根据所涉及的斜坡区域而有所不同。根据标准,匝道间坡度范围为31.2°至58.3°。坑口、相位设计坚持匝道间角、台面角。Catch benches for the design varies based on bench face angles and ultimate bench height based on bench face angles and ultimate bench height。整体设计斜坡包括通道坡道,并遵循LG锥体计算中使用的相同标准。

台高–设计操作台高10米。西科的最终坑壁将在允许的地方进行三重长凳,从而产生30米的长凳高度,并带有中间的渔获凳。Piment将采用双人板凳,产生20米的板凳高度与适当的接球板凳。卫星坑将是单人板凳(在10米处)。

最小挖掘宽度–采取分阶段的方法作为优化策略,以改进挖掘顺序。努力在可能的情况下最大限度地扩大开采宽度。当选定的LG弹壳显示的采矿宽度过窄(< 45 m)而无法安全或有效开采时,相壁被推到最终的矿坑设计。

通路–目前设计的双车道运输道路宽32.5米。坡道设计的最大坡度为10%。交叉口和折返曲线尽可能设计无坡度(平)。两条主要运输道路从West Branch矿坑出口,第三条坡道通过矿坑北端的WB延伸段出口。这些运输道路分开,以最大限度地减少不同目的地之间的运输时间。Piment还将纳入两个主要运输道路出口。对于卫星坑,目前设计中的双车道拖运道路为23.2m,设计参数(坡度和拐角)与西支坑和Piment坑相似。运输道路剖面如图16-6所示。运输道路尺寸见表16-6。

第172页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图16-6:运输道路剖面

表16-6:双车道拖运道路尺寸

道路属性   西科和Piment   卫星坑
安全护堤(SB)   4.6米   3.6米
卡车与安全护堤(STB)之间的空间   3.8米   2.65米
货车宽度(TW)   7.6米   5.3米
货车间距(ST)   3.8米   2.65米
卡车和沟渠之间的空间(STD)   3.8米   2.65米
沟宽(DW)   1.0米   1.0米
坡道宽度   32.5米   23.2米

使用Deswik CAD软件完成了详细的矿坑设计工作。Deswik CAD软件Design & Solids建模工具使用3D块模型中包含的设计参数来确保符合可用的岩土参数。西支和Piment主坑、Piment和Fennec卫星坑等距视图如图16-7至图16-10所示。

第173页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图16-7:西支坑等轴视图

图16-8:桩坑等长视图

第174页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图16-9:Piment卫星坑等距视图

图16-10:Fennec卫星坑等距视图

第175页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

废物堆放场

废石按需用于拖运道路和尾矿坝建设。现有路网发展良好,需要持续维护。整个LOM也将需要额外的道路。这些道路将使用目前的采矿和支持采矿车队进行建设。

倾倒的废料包括风化的和新鲜的岩石。爆破风化岩分级精细,包括粘土-粉砂粉矿。新鲜的岩石坚固且块状,在爆破时会被粗分级,包括在装料前可能需要二次爆破的巨石。

由于气候干旱,没有永久的地表水和非常有限的地下水,ARD的可能性很低,但是,任何潜在的ARD问题都将通过确保被确定为潜在酸形成(PAF)的材料不会倾倒在废物堆放场的外壳上而得到缓解。

排土场设计以40米高的升降机为基础,最大整体有效坡度为2H:1V(27 °整体坡角)。目前最大倾倒高度限制为100米总垂直高度。垃圾场将由35米宽的双车道坡道进入,坡度最大为10%。轨道推土机将被用于协助运输车队促进适当的倾卸施工,包括将每个升降机的顶部平整到远离坑的位置,以指导任何雨水径流,并在最终的倾卸工作面上放置粗略平整的新鲜岩石。

废物堆放场位于先前研究的足迹范围内,不需要对目前的许可进行修改。

Piment坑西侧沿线有1个活跃废物堆,西支坑南侧、东侧、西侧沿线有4个活跃废物堆(图16-2)。计划在Fennec卫星坑旁边再建一个废物堆。根据目前的矿山计划,2024年后废物倾倒场将需要325公吨的产能,另外还有16公吨到Fennec倾倒场。当前允许的废物堆放场相对于当前的采矿需求存在过剩产能。

16.3 日程安排

回推序列

开发了分阶段的推回,以优化西支和PIMNT的开采顺序(分别为图16-11和图16-12)。西支坑开发了5个推力:WB1、WB2、WB3已完成,WB4将于2025年完成。PIMT由位于当前PIMT Central坑周围的两个阶段组成。

第176页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图16-11:西科(WB)坑相

第177页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图16-12:PIMT(PM)坑相

西支坑的一个断面如图16-13所示。本节说明了推后排序如何针对高矿带,同时最大限度地减少早期推后期间的废物剥离要求。截至2024年底,早期的阻力在很大程度上耗尽,坑推进到更高的带钢WB5阶段。

第178页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

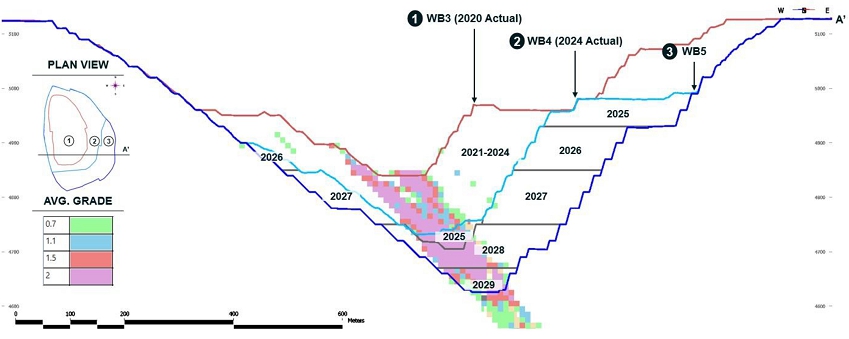

图16-13:西科生产提前剖面图

第179页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

矿产率

在以24kt/d的吞吐速率运行的CIL工厂,优化了矿山生产计划,以实现进料价值和金品位的最大化。计划中的开采率在2025年至2027年达到峰值,为75公吨至80公吨(图16-14),然后随着矿坑枯竭而逐渐下降。在接下来的几年里,大多数采矿将发生在更高的剥离率阻力中,因此,工厂饲料将得到高品位库存的补充。这一采矿概况利用车队能力和整个过程的最大垂直推进。

图16-14:分矿坑年度开采率

调度约束

用于生成计划的约束如表16-7所示。

第180页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表16-7:调度限制

约束   说明
采矿能力

在大多数时期,附表中允许的最大采矿能力是根据现有采矿设备车队计算的。每个车队的可用运营小时数基于一项计算,其中包括可用单位、历史和预计的机械可用性和可用性的使用,以及利用效率。

在所有时期,假设只有20%的磨机进料来自坑(s)将被直接进料,其余的将在初级破碎机进行重新处理。

下沉率   根据矿坑阶段的不同,对规划矿区采用了每年9个10米长凳的最大下沉速度。通常,在坑底等拥堵区域,最大下沉率降低。
库存

矿山调度使用4种库存:紫色(> 2.0g/t)、红色(> 1.5g/t)、

蓝色(> 1.1g/t)、绿色(> 0.7g/t)、亚绿色(> 0.4g/t)。

矿山生产计划表

设备在坑口、阶段和工作台之间的分布导致使用相同车队的可变生产率。因此,每年转移的材料总量各不相同(表16-8)。此次采矿计划进行了优化,最多使用45辆卡特彼勒 793D和5辆日立EH-4000拖运卡车以及最多6辆卡特彼勒 6060铲。

矿山生产计划(按矿床拆分)见表16-8。WB4将于2025年耗尽,WB5的剥离工作正在顺利进行中。WB5矿体的大部分在2027年达到,2028年将有大量非常高品位的材料从矿坑中出来。西支坑的一小段,称为WB5延伸,计划在2029-2030年。PIMT main及其卫星坑以及Fennec卫星坑在整个计划中持续规划开采,用于向西科补充植物饲料。

第181页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表16-8:矿山生产计划表

说明   LOM     2025     2026     2027     2028     2029     2030
矿石开采量(kT)
西科     31,428       3,239       4,400       6,431       9,656       4,356       3,346
皮门特     19,254       3,191       2,946       1,271       910       5,914       5,021
Fennec     1,910       -       1,507       403       -       -       -
合计     52,592       6,431       8,853       8,104       10,566       10,271       8,368

AU品位(g/t)
西科     2.00       1.83       1.20       1.67       2.71       2.22       1.50
皮门特     1.59       1.61       1.79       2.02       0.94       1.34       1.75
Fennec     1.91       -       1.88       2.00       -       -       -
合计     1.84       1.72       1.51       1.74       2.56       1.71       1.65

开采的废物(kT)
西科     191,369       51,056       57,058       47,551       19,891       6,046       9,768
皮门特     133,981       15,166       9,210       17,089       38,090       42,246       12,179
Fennec     16,094       5,728       6,297       4,069       -       -       -
合计     341,444       71,950       72,565       68,709       57,981       48,292       21,947

总开采量(千吨)
西科     222,797       54,295       61,458       53,981       29,547       10,402       13,114
皮门特     153,235       18,357       12,156       18,360       39,000       48,161       17,201
Fennec     18,004       5,728       7,804       4,472       -       -       -
合计     394,036       78,381       81,417       76,814       68,547       58,563       30,315

注意事项:

1. 矿山生产计划不包括储量报表中包含的0.6-0.7克/吨的AU材料。在未来的迭代中,这种材料将在工厂寿命结束时进行规划,将加工时间延长一年。

2. 不包括2025年初之前开采的起始库存中的矿石吨和黄金盎司。

该加工厂目前的运营速度为24kt/d,一旦所有库存余额都减少,该工厂将在2035年迅速减产。表16-9显示了按年份划分的工艺工厂进料计划。

第182页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表16-9:CIL工艺装置进料计划表

说明   LOM     2025     2026     2027     2028     2029     2030     2031     2032     2033     2034     2035
CIL工艺厂
植物饲料(kT)   96,104     8,808     8,808     8,760     8,784     8,760     8,760       8,760     8,784     8,760     8,760     8,360
头部品位(g/t)   1.48     1.88     1.81     1.75     2.38     2.38     1.88       0.91     0.88     0.81     0.79     0.78
含AU(koz)   4,573     531     512     493     672     672     528       256     249     228     222     209
复苏   93 %   93 %   93 %   93 %   94 %   94 %   93 %     93 %   93 %   92 %   92 %   92 %
生产的AU(koz)   4,266     500     476     460     630     630     493       238     230     211     205     197

注意事项:

1. 加工厂进料计划包括2025年之前开采的矿石吨和黄金盎司,由库存加工而成。

2. 2025年包括7 koz的电路中黄金(GIC)回撤,以使GIC水平与历史运行水平保持一致。

第183页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

一旦采矿作业在2031年完成,CIL工厂将继续处理将在矿山寿命期间发展起来的低品位库存。

库存演变

库存将与运营边界品位策略结合使用,为项目增加价值并帮助对矿坑进行排序。一般来说,在矿坑中开采的材料比储存的材料品位低的时期将回收库存,但是,由于计划从矿坑中开采的矿石量较低(在WB5和PM剥离期间),也计划在2025-2026年期间回收库存。LOM上的库存演变如图16-15所示。

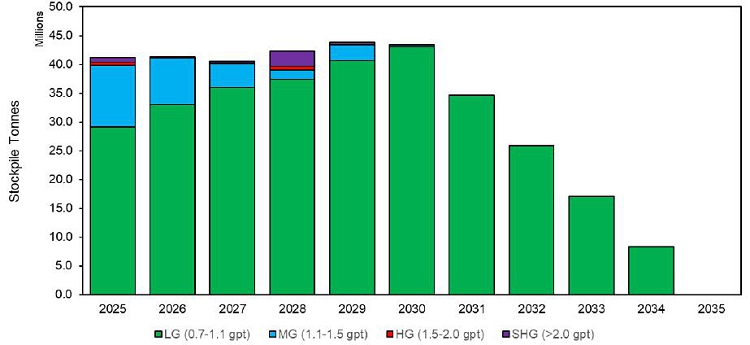

图16-15:LOM库存平衡和消耗

16.4 矿山设备

运输估计

Tasiast采矿设备的选择是基于目前现场的采矿车队。一次设备机队包括用于主坑(西支和桩基)的与卡特彼勒 793D和日立EH4000拖运卡车配对的卡特彼勒 6060和Bucyrus RH340挖掘机,以及用于卫星坑的与卡特彼勒 777拖运卡车配对的一台TERM3 6030挖掘机。

第184页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

根据对实际有效载荷的分析,为研究估算了有效载荷大小。有效载荷估计数没有因岩石类型或时间而变化,代表预期的平均有效载荷大小(表16-10)。

表16-10:用于规划的有效载荷大小

卡车类型   有效载荷
2025+
(吨)

卡特彼勒 793D     220
希奇EH-4000     220
卡特彼勒 777     90

LOM时间表提供了有关按材料类型和目的地(即废物倾倒场、矿石库存、初级破碎机、TSF建设等)移动的吨位的详细信息。在矿山调度期间,使用Deswik软件进行运输分析,以估计所需的卡车小时数。

运输速度估计使用了表16-11中显示的速度;这些速度已通过基准测试,以反映Tasiast的运营状况。这些速度适用于所有运输车队。

表16-11:运输卡车速度

道路   加载速度
(公里/小时)
    空速
(公里/小时)

    30       35
下坡道     17       28
上升坡道     12       22
坑台区     19       19
倾倒区     35       35

计算了到每个所需材料目的地的每个离散坑切割的完整周期时间估计。这个周期时间估算包括行程时间、装车时间、铲子发现时间、倾倒时间。装载时间估计数是使用矿山计划中使用的不同主要装载单元的dig-rate估计数计算的。可变挖掘速率应用于氧化物、过渡和新鲜材料。这些掘进率用于计算成对卡车的装载时间。挖掘率估计是根据当前的费率得出的,与该网站的预算估计一致。以吨/作业小时(t/h)为单位的开采率估算见表16-12至表16-13。

第185页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表16-12:装载机计划生产情况

装载机生产率(t/hr)   CAT6060铲     RH340挖掘机     CAT6030铲
氧化物     3,000       2,500       950
过渡     2,800       2,200       885
新鲜     2,800       2,200       885

表16-13:前端装载机(FEL)规划生产情况

FEL生产力(t/hr)   CAT994     CAT992
Stockpile/ROM重新处理     1,000       800
生产     1,000       不适用

对每个运输周期应用固定的转储时间时间分配。固定非旅行时间基于当前站点数据。按时期划分的卡车需求和生产率是根据移动的材料数量和与每种材料相关的周期时间计算得出的。固定周期时间细分见表16-14。

表16-14:周期时间成分拆分

活动(分钟)   CAT 793D     EH-4000     CAT 777
加载中   变量     变量     变量
倾销   2.16     2.16     2.16
合计   变量     变量     变量

随着矿山序列的推进,矿坑变得更深,导致到达矿坑出口点的行程时间更长。同样,主要的垃圾倾倒目的地将被填满,需要更长的路线才能达到其更高的倾倒海拔。在LOM期间,破碎机位置将保持固定。随着时间的推移,这些影响的净结果是,平均周期时间通常会随着矿山寿命的增加而增加。图16-16显示了超过LOM的平均卡车车队需求(包括库存回收)。由于这是平均年度数字,在某些时期(月份),所需卡车峰值可能与这些平均数字不同。例如,2025年第一季度,Tasiast将需要44辆CAT-793和4辆EH4000卡车,而2025年全年总共需要45辆卡车。

第186页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图16-16:年度拖运需求

装载设备估算

对装载设备需求的估计是基于LOM计划中规定的材料移动和估计的生产率。装载单元的生产率基于装载周期次数、桶容量、桶填充因子和历史生产率。

车队规模是根据设备制造商提供的装载设备的预期运行时间和机器寿命估计以及基准数据确定的。车队总需求是通过将机械可用性和使用情况的百分比应用于运营车队需求来估算的。分年度装载船队需求如图16-17所示。

第187页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

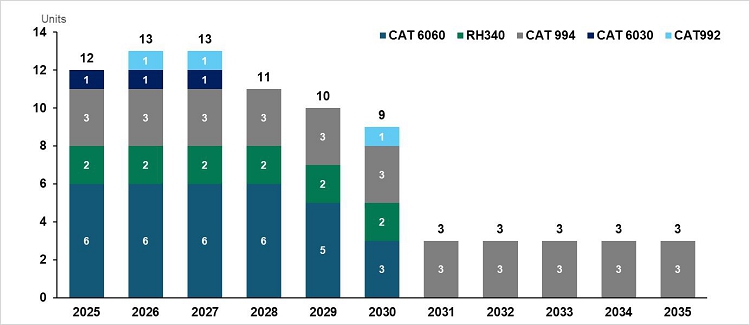

图16-17:分年度装载机需求

钻井设备估算

爆破要求决定了钻孔图案尺寸(即负担和间距),这提供了估计实现计划生产所需的钻孔米数和小时数的信息。该计划假设山特维克DR580和DR650i钻头将主要用于预裂钻孔、修整射击中的墙面控制孔以及重新钻孔。更大的Bucyrus SKFX和卡特彼勒 MD6250钻头将用于矿石和废物生产钻探。

爆破设计参数和图案设计与现场目前的做法相匹配。按材料类型划分的每个钻头的渗透率如表16-15所示。

表16-15:计划的钻头生产效率

钻井费率   氧化物
(m/hr)
    新鲜
(m/hr)
    普雷斯普利特
(m/hr)

DR580 & DR650i     30       24       21
SKFX     50       30
MD6250     42       38

船队规模是根据估计的钻井小时数、设备制造商提供的机器寿命估计和基准数据确定的。车队总需求是通过将机械可用性和利用率百分比应用于运营车队需求来估算的。

第188页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

保障装备概算

矿山设备车队将需要各种支持设备,用于建设和维护道路、废物储存倾倒矿石库存和运行中的矿山(ROM)垫。保障装备车队需求取决于基础设施维护需求,以及在坑内作业的铲子和挖掘机数量。通常,这些估计是基于运营经验和基准数据。

辅助设备执行的任务包括:

· 道路维护和建设

· 废品堆放场维护

· 挖掘机周边清理

· 矿石接触清理

· 面糊修整

· 排水施工

· 脱水

· 抑尘

· 照明

· 服务

· 用推土机推倒废物堆击球手到最后的轮廓角度

· 清理和表土剥离

没有详细计算支持任务的成本和设备小时数。年度辅助设备小时数是根据历史业绩和具有可比材料流动率和采矿设备车队的运营基准进行估计的。

采用具有高精度GPS的模块化采矿调度系统进行拖运货车调度。利用便携式坡面雷达和测量设备进行坡面监测。

第189页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

16.5 人员要求

Tasiast目前的矿山运营为业主运营,采用常规的露天作业做法,具有钻探、爆破、装载、拖运、支撑和行政职能。该矿山每年运营365个预定工作日,每天24小时运营,主要分为两个每天12小时轮班,用于矿山运营和维护。

矿山组织包括矿山作业(钻爆、装车拖运)、维护、矿山技术、技术服务等职能小组(表16-16)。该矿配备了工作人员,以支持所有运营、安全和环境要求。与采矿有关的职能小组组织在矿山经理或技术服务经理之下。矿长被分配到矿山运营、维护、技术等职能小组。在负责矿山作业的职能小组中,钻探和爆破是一起管理的,装载和拖运也是如此。技术服务经理监督技术服务的职能小组,包括矿山规划、勘测、地质和岩土服务。矿山经理和技术服务经理协作管理矿山运营。

表16-16显示了按功能组别划分的矿区人员配置水平。人员配置水平保持相对稳定,直到2029年完成WB5,然后在2030年完成采矿后大幅减少。在矿山寿命结束时,在重新处理(和消耗)较低品位库存期间,一部分劳动力仍在运作。表16-17列示了现场的本国和外派人员的级别。

表16-16:按职能分年度采矿人员情况

部门   2025     2026     2027     2028     2029     2030     2031     2032     2033     2034     2035
矿山运营     558       558       557       530       509       233       51       51       51       51       53
矿山维修     365       365       364       359       358       165       23       23       23       23       21
矿山技术     11       11       11       10       10       10       2       2       2       2       2
技术服务     53       53       53       50       50       43       8       8       8       8       8
地质学     52       52       52       51       50       32       4       4       4       4       4
采矿合计     1039       1039       1037       1000       977       483       88       88       88       88       88

第190页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表16-17:按年度分列的本国和外派采矿人员

类型   2025     2026     2027     2028     2029     2030     2031     2032     2033     2034     2035
外籍人士     13       13       11       5       3       2       0       0       0       0       0
国民(行政)     138       138       138       137       137       121       33       33       33       33       39
运营商     572       572       572       545       524       232       38       38       38       38       35
力学     316       316       316       313       313       128       17       17       17       17       14
合计     1039       1039       1037       1000       977       483       88       88       88       88       88

第191页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

17. 恢复方法

Tasiast CIL工厂在过去十年中经历了多次升级。自2019年以来,已进行修改,将之前的15kt/d吞吐量(采用‘12K’流程图)平均提高到24kt/d的新标准。目前的流程表详述如下。

17.1 水管理

一块微咸水井田(全称“Sondage”)为矿山、CIL厂房、营地提供原水。饮用水需求由三个反渗透装置满足。

对于最初的21kt/d扩建,现有Sondage泵站P1的泵将进行升级。沿现有400DN PVC管道还将增加P2和P4泵站。对于24kt/d的扩建,还将在现有的400DN PVC管道上增加两个额外的泵站P3和P5。每个泵站将包括一个水箱、运行和备用泵以及附属设备。Sondage将增加几口井,以便为运营提供额外的容量和灵活性。

为新的24kt/d吞吐量,对向CIL装置供应原水的泵进行了升级改造,以提高可靠性并满足增加的原水消耗。

从浓缩器溢出的内部工艺水回收、来自TSF的再生水和来自营地的再生灰水被用于降低整体工厂原水需求。

17.2 黄金回收

CIL工厂生产从Tasiast发运的所有黄金。一家拥有专用吸附、解吸、回收(ADR)工厂的倾倒浸出厂此前补充了黄金产量,但此后已被关闭。所有生产的黄金都以金条的形式存在,并定期被运送到精炼厂进行最终精炼和销售。

对于CIL工厂的单位黄金回收率估计是基于冶金测试工作和对历史CIL工厂性能的回顾。

17.3 目前的CIL加工厂–‘24K新型CIL’项目

Tasiast CIL工厂最近于2023年由设计吞吐量21kt/d扩建为新设计的24kt/d。2024年,一个新系列的7辆CIL坦克投入使用,以取代历史上的‘12K’CIL坦克。当前CIL工厂的简化工艺流程图如图17-1所示,其中加粗的设备是为‘24K新CIL’项目(‘24K’项目)所做的修改,灰色设备则存在于‘12K’和‘21K’项目中。简化的厂房布局如图17-2所示。

第192页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

设计标准

破碎厂和加工厂的设计产能分别使用70%和92%的有效运行时间。根据测试工作和操作经验,表17-1总结了各大工艺电路的关键标称设计标准。需要注意的是,当需要与矿山规划相匹配时,应用了考虑较高金品位的设计因素。厂房设计寿命15年。

第193页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图17-1:简化流程流程图

第194页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图17-2:‘24K新CIL’项目厂房布局

第195页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表17-1:关键工艺设计标准

面积   标准   单位   价值
一般   日吞吐量   t/d   24,000
    加工厂可用性   %   92.0
    黄金进料级   克/吨   1-3
初级破碎机   可用性和实用程序   %   70
    破碎机工作指数   kWh/t   14.6
    ROM上衣尺寸   毫米   1,100
    破碎机产品尺寸(P80)   毫米   150
矿石储存   容量(活)   t   15,000
    容量(活)   h   15
    JKTech Axb   -   31.4
研磨和卵石破碎   SAG磨机产品尺寸(P80)   μ m   160
    标称鲜料对SAG   t/h   1,087
    邦德球磨机工作指数   kWh/t   13.3
    球磨机产品尺寸(P80)   μ m   90
重力   复苏   % AU饲料   20至25日
预浸增稠   增稠器直径   m   30
    底流密度   % w/w   50
浸出和CIL   浸出停留时间   h   9
    CIL居住时间   h   9
    总浸出+ CIL   h   18
尾矿增厚   增稠器直径   m   40
    底流密度   % w/w   60
碳处理   剥离液流速   BV/h   2
    工作温度   ° C   140
    经营压力   千帕   450
    洗脱容器数量   -   2
    洗脱批次大小   t   7.5
电积&精炼   EW复苏   %   98

第196页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

近期工厂表现

继扩建阶段和产能提升期间的吞吐量和恢复挑战之后,到2024年(表17-2),CIL工艺工厂的业绩有所改善,日吨位达到了工厂新的名义日吞吐量,并且恢复情况在第四季度重新达到了测试工作衍生的恢复曲线。CIL黄金回收方程如表17-3所示。

Q4新的CIL的启动和基于恢复的改善举措的实现贡献了显著的恢复增量。

表17-2:2024年CIL装置季度业绩及恢复曲线明细

2024
季度
  吨/天
(t/d)
    加工厂整体黄金回收
(%)

第一季度     22,782       91.3
第二季度     23,742       91.8
Q3     23,953       91.2
第四季度     23,968       94.3

表17-3:CIL黄金回收方程

过程   AU回收
CIL恢复   (Au-MAX(AU*(1-0.25)*(1-(1.6772*LN(AU*(1-0.25))+90.8)/100),0.04+0.015*(1-0.6)/0.6))/au1

注意事项:

1. 头部等级与恢复关系从测试工作发展而来。

2. AU =头部品位,g/t。

初级破碎

高于工厂进料边界品位的开采矿石通过卡车从露天矿坑运输到工厂,或者沉积到ROM垫上,或者直接倾倒到回旋破碎机中。初级破碎设施如图17-3所示。材料可以根据等级和能力进行混合。

矿化物质的破碎在单一阶段进行;一种初级回转破碎机,可将岩石减少到210毫米以下,目标为P80125毫米。

岩石被输送到如图17-4所示的粗矿堆,该矿堆使用三个停机坪给料器为40英尺的SAG磨机供料。

第197页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图17-3:初级破碎

图17-4:矿石库存

第198页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

研磨电路

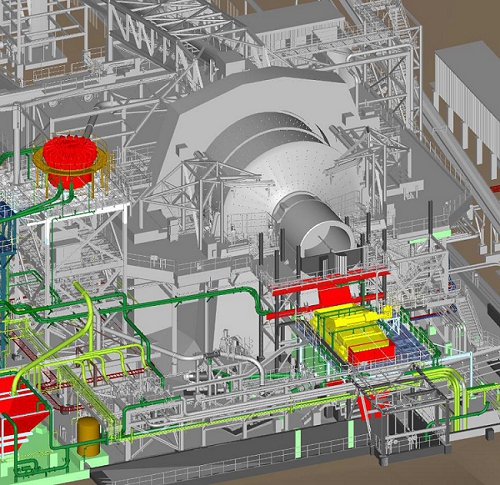

SAG磨机采用卵石破碎机和一级旋风团闭环运行(图17-5)。作为‘24K’项目的一部分,增加了一块SAG放电振动筛。卵石循环负荷5%-20 %不等,旋风循环负荷150%-250 %不等。一部分初级旋风潜流向重力回路报告。初级旋风溢流管具有自动进样器,有助于CIL装置的冶金核算。

图17-5:SAG回路–在‘24K’项目中安装了新的振动筛和旋流器

一级气旋溢出,粒径P80(80%通过)200 μ m,被泵送至预分类气旋团。旋风溢流重定向‘史莱姆’,或P大小的更细颗粒80的90 μ m到预浸浓缩机(以前是‘12K’尾矿浓缩机)。预浸增稠器底流在投料浸出回路前被路由到线性垃圾筛网,底流向平行球磨机报告。球磨机在旋风的闭合循环中。目标粒径P处气旋溢出8090 μ m向垃圾筛网报告,然后为浸出回路供电。

第199页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

重力恢复和密集浸出电路

两到六个主要气旋潜流报告给两个剥头皮筛网,这些筛网为两个Knelson选矿机提供重力回收粗可采金。重力回路的回收范围从10%到15%的新鲜饲料到SAG磨坊。设备将位于研磨区东侧(图17-6)。

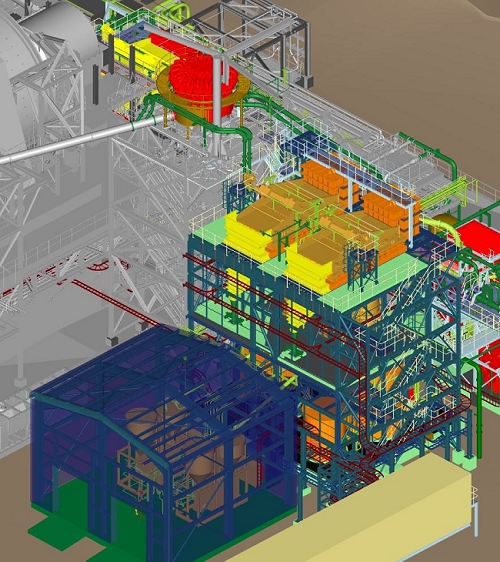

图17-6:重力浓度与ILR

重力精矿通过溶解黄金的密集浸出反应器(ILR)以间歇工艺分别收集和处理,所得的孕溶液被泵送到黄金室进行电积和熔炼。大部分重力回路都是从以前在球磨机的位置搬迁的设备。

浸出电路

Tasiast的浸出回路包括六个浸出池和七个CIL池(图17-7)。来自‘12K’项目的三个储罐仍在运行,另外还有两个在‘21’项目期间建造并投入使用的浸出池,以及一个与‘24K’项目一起增加的最终新的浸出池。浸出回路在按重量计50%固体的浆料密度目标下进料,在标称流量下停留时间为12小时。

第200页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

浆液通过重力流过浸出池。第一个浸出池可用作无需添加氰化物的预曝气步骤,并在研磨电路产生的8-8.5的‘自然’pH值下运行。添加石灰以将浆料pH值提高至10.5,并添加氰化钠溶液以保持目标游离氰化物浓度约为250ppm。高压氧气喷射到浸出池的底部,以增强金的浸出动力学。浸出回路的目的是在与CIL回路中的活性炭接触之前增加溶液中的金浓度。

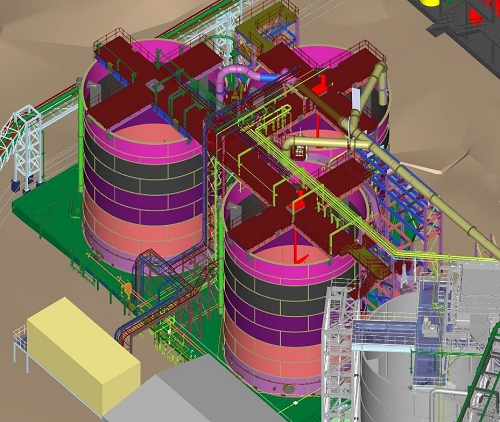

图17-7:作为‘21K’和‘24K’项目的一部分安装的新型浸出罐

CIL罐体以纸浆中碳(CIP)配置运行,但由于历史上作为CIL运行,因此保留了CIL命名惯例。作为‘24K’项目的一部分,七个新的CIL罐体已于2024年建造并投入使用。7个新的CIL罐体在公称流量下的停留时间为9小时,从而使浸出和CIL电路在公称流量下的总计时间达到18小时。在CIL罐体中,溶液中溶解的金在活性炭上进行回收。活性炭颗粒与CIL罐体中的浆料接触,吸附溶液中的溶解金。达到目标含金量的碳,从3000克/吨到5000克/吨,被视为“装载”,每天被转移到洗脱回路,以批量回收黄金。每次此类转移后,剩余罐中的碳依次逆流推进到浆流中,并将新鲜或“贫瘠”的碳添加到最后一个CIL罐中,以维持碳库存。

第201页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

在最大限度地从浸出回路中的溶液和矿石颗粒中回收黄金后,产生的矿浆通过碳安全筛网流向尾矿浓缩机,在那里固体沉降到按重量计60%固体的目标矿浆密度,浓缩机溢流作为工艺水返回工厂。

碳洗、电积、精制

通过筛分从CIL回路中的矿浆中回收的载碳首先经过水洗以去除夹带的矿石颗粒,然后在专用酸洗容器中用盐酸溶液进行洗涤,以去除碳表面的无机物。被中和后,酸洗的碳被转移到洗脱压力容器中。为了从装载的碳中回收黄金,批量大约7.5吨的碳要经过高压和温度、剥离过程,称为洗脱。Tasiast采用了英美资源集团(Anglo American Research Laboratories,简称AARL)的带钢工艺。在压力下进行热的苛性和氰化物冲洗,将金从碳中去除并进入溶液中。除金后,“贫瘠”的碳被转移到再生窑中,对碳进行热再活化。再活性炭返回到最后一个CIL罐体。

金是通过电积到位于黄金室内的电积电池中的不锈钢丝羊毛阴极上的电积从苛性溶液中回收的。作为‘21K’项目的一部分,增加了两个电积电池。隔段时间通过对阴极进行压力清洗,将黄金作为污泥去除。污泥经干燥后与助熔剂材料混合,装入柴油坩埚熔炉。熔化后,将矿渣倒入,随后将黄金倒入金条模具中。金条或称dor é,含金量约为94%或更高,同时含有少量银。dor é酒吧由一家保安公司运送到一家商业精炼厂进行进一步净化和销售。

尾矿增厚

来自最后一个CIL罐体的浆液被泵送通过碳安全筛网,用于回收细碳,这些细碳为尾矿浓缩机提供原料。直径40米的尾矿浓缩机将CIL回路尾部的浆料密度从重量的50%提高到大约60%的固体,并通过其溢流回收工艺水。‘21K’项目新增安全筛网和增稠机。从碳安全筛底流到尾矿浓缩机进料的转运线采用自动进样器,有助于CIL装置的冶金核算。尾矿浓缩机布局如图17-8所示。

第202页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

图17-8:新增尾矿浓缩机

尾矿储存设施

尾矿浓缩机底流处的泥浆用硫酸亚铁溶液处理,以解毒残留的氰化物,然后再通过尾矿管道泵送至TSF。中间尾矿泵升压站(TP3)允许将矿浆运输到TSF中的不同沉积点。固体沉降后,所含水的一部分排至储水池内的集水区,从那里返回到工厂工艺水系统中作为中水。固体被保留在TSF中。

尾矿管道和中水管道包含在与现有5个应急池相连的沟槽中。如遇紧急情况或停机时间延长,可通过操作为防止线路堵塞而提供的手动阀门,将尾矿浆排入这些池塘。尾矿管道设计包括沿线路长度定期间隔冲洗点至TSF进行人工线路冲洗。这是通过在浆料线和值班尾矿回水线之间连接一条冲洗软管来实现的。

第203页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

溶液和浆料围堵

该工艺工厂的所有潮湿区域将被捆绑一个安全壳容积,其容积等于安全壳区域内最大罐体容积的110%,或在存在危险材料的情况下为总组合罐体容积的25%。

有特定要求的区域(设计规范要求或溶液不相容,如盐酸和氰化钠)将提供单独的安全壳。

CIL工厂按照国际氰化物管理规范(ICMC)标准进行设计和运营。

公用事业

配水

· 工艺水:增稠剂(尾矿和预分类增稠剂)的溢出物将工艺水返回到工艺水塘,然后再回流到工厂。三台工艺水泵供应CIL装置工艺用水回路。

· 原水:原水储存在厂界范围内的两个原水塘中。为‘24K’项目安装新的两台水泵(一台运行,一台备用)泵站。这些水泵为整个工厂提供原水分配网络。管道允许将未使用的线路冲回池塘。

氧气

CIL工厂拥有四个真空变压吸附(VSA)制氧模块——三个在‘12K’项目期间安装,第四个为‘21K’安装——以及一个最近安装的由五个‘mini’模块组成的便携式变压吸附(PSA)集装箱式单元。VSA和PSA设计的供氧量为200牛米3/hr至250牛米3/hr每单位93%纯度。通过专用增压压缩机在低压或高压下提供氧气,通过SlamJet spargers向浸出罐底部提供高压氧气。

试剂混配与存储

氢氧化钠(苛性)

‘12K’氰化钠混配系统在‘21K’项目中转为氢氧化钠混配系统。先前系统的泵被重新安置,并保留了先前的氰化物输送泵,用于向重力回收回路提供苛性溶液。

第204页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

氰化钠

‘21K’期间建设了新的氰化钠设施(图17-9)。氰化钠以一吨盒装袋作为固体压块供应,溶解在处理过的水中,在50米内制成20% w/w溶液3搅拌罐。加入氢氧化钠,使固体氰化钠在高pH溶液中安全溶解。在溶解过程中,溶液保持在大于12的pH值,以避免氰化氢气体的挥发。氰化物被泵入一个环主,一个专用的泵服务于重力回收回路。

图17-9:氰化钠混配布局

第205页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

18. 项目基础设施

18.1 供水

Tasiast场地的原水来自位于建筑群以西64公里处的钻井田,并使用47个钻孔系统从微咸水含水层中抽取。单井产量265m不等3/d至1,080 m3/d基于2024年生产泵送。三个独立的井区为每个区域组合成一个歧管,并馈送到位于被称为Sondage设施的一级泵站。Sondage的水通过带有中间升压站的管道输送到现场。Sondage号可为该场地提供高达19,800米的3每天的原水。

Tasiast许可证,2017年5月7日由液压和环卫部颁发,允许以最大30000 m的速率提取3/d至2034年12月31日。Piteau Associates所做的建模,并根据监测数据进行了校准,证实了Sondage可以以这个最大速率运行,并继续满足许可条件。

反渗透(RO)水处理厂和储水池/水箱位于综合大楼。RO工厂生产的盐水用于给运输道路浇水或用于加工。饮用水是通过额外的消毒步骤从RO水中生产出来的,用于某些加工应用以及家庭用途。

18.2 电源

电力由下列已安装的发电设备提供:

· 该太阳能发电厂由78,000块550W晶澳双面光伏电池板组成,能够产生高达34兆瓦时的电能,以及一个18兆瓦时的电池系统。

· 2期工厂由四台W ä rtsil ä W20V32TS简易循环、中速、往复式发动机(重质燃料油作为主要燃料,轻质燃料油作为备用)组成,总容量约为40MWE。

· 1B期工厂由四台W ä rtsil ä 12V32中速发电机组(重质燃料油作为一次燃料,轻质燃料油作为备用)组成,总容量约为19MWE。

· 一期工厂由七台轻质燃料油卡特彼勒 3512 MUI高速发电机组和三台重质燃料油卡特彼勒 MAK 6CM32C中速发电机组组成,总容量约为14MWE。

第206页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

· Tasiast Team Village(TTV)工厂由7台轻型燃料油MTU型号16V40000G23高速发电机组组成,总容量为9MWE。

Tasiast的所有发电厂都是互联的,能够馈入33千伏孤岛配电网,以供应所需的现场负荷。平均需求为40兆瓦至45兆瓦,由约82兆瓦的热发电能力综合供应,并辅以太阳能发电厂根据每日和季节性辐射可用性提供的约20%的贡献。

合并后的电厂有能力在任何预期环境条件下满足所需的净峰值电力需求,同时考虑到设备污染、老化、电厂寄生负荷以及旋转储备要求。合并后的设施有足够的冗余,能够在失去发电能力的情况下满足最大的站点电力需求,同时考虑到计划和强制维护。

这些电厂每天24小时、每周7天和每年365天作为孤岛运行。

18.3 美国废物管理

来自工厂和设备维护、建设、办公室、厨房和住宿的废物在废物管理设施进行处理,材料被分类用于再利用、回收或焚烧。营地还使用堆肥机将食物垃圾加工成堆肥,用于植树计划。

污水被收集并泵送到废水处理厂,处理后的污水被回收回流程或在道路浇水或植被项目中重复使用。在偏远地区使用化粪池和浸出床。

18.4 Tasiast队村

台视的规模可容纳3540名员工。它包括各种设施,如诊所、洗衣房、厨房和用餐区、体育馆、娱乐室以及各种运动场。

18.5 服务及行政大楼

服务和行政大楼包括:

· 警卫室

· 仓库

第207页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

· 厨房和餐厅

· 厂房办公楼

· 安保、人力资源、一般管理、IT、健康、安全和环境(HSE)以及现场服务办公室

18.6 可访问性

从努瓦克肖特进入Tasiast土地的途径是使用铺设的努瓦克肖特至努瓦迪布高速公路370公里,然后通过由TMLSA维护的66公里分级矿山通道。综合大楼的一条简易机场用于轻型飞机,主要往返于努瓦克肖特。

货物和消耗品的主要入境口岸要么是努瓦克肖特,要么是努瓦迪布。物资通过公路运至综合楼现场。

也可以通过空中前往毛里塔尼亚的主要城市中心。努瓦克肖特可通过众多西非和北非航空公司运营的国际航班抵达;法国航空公司也提供直达巴黎的航班。

第208页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

19. 市场研究和合约

Kinross通常与第三方就Dor é的精炼建立精炼协议。Kinross的金条由Kinross内部聘请的营销专家在现货市场或作为dor é出售。QP认为,炼油合同和销售合同中包含的条款是典型的,符合标准的行业惯例,并且类似于世界其他地方的金条和dor é供应合同。

第209页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

20. 环境研究、许可和社会或社区影响

20.1 环境研究

目前的矿山运营和‘24K’项目是基于2007年矿山投产之前和之后完成的多项环境影响评估(环评)研究的正式批准。

对于所有矿床区域,已通过审查现有已公布的数据、先前的环评、卫星图像和为综合体进行的环境报告确定了环境基线条件。在适当情况下,通过环境基线调查收集的原始数据补充了现有的矿床区域数据。完成了对沉积区域的实地一级基线调查,包括空气质量、考古、植物群、动物、海洋、水质、交通和社会经济。

基线条件构成了通过一系列环评和环境影响通知书(EINS)评估项目的基础。环境评估使用适用的毛里塔尼亚立法、国际金融公司绩效标准、国际氰化物管理守则以及Kinross健康、安全、环境和社会管理系统进行项目设计和管理、缓解战略以及绩效监测。环境评估确定了无法通过项目设计避免影响的适当缓解和管理。

根据历史实验室数据对废石进行的地球化学审查表明,中和能力过剩,表明ARD的可能性较低。鉴于这种能力和Tasiast的最小降水量,ARD不太可能。计划开展额外的测试工作,以深入证实这些发现,因为最初的研究是基于2015年之前收集的样本。

Tasiast设施在环境管理系统(EMS)下运营,该系统指定由综合体的环境管理团队计划和实施的活动。EMS纳入了环境评估、适用立法和具体许可要求中概述的项目设计和管理、缓解战略和绩效监测承诺。

第210页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

为Tasiast矿址准备的每个环评的一个要素是初步复垦和关闭计划以及相关成本估算。初步填海和关闭计划概述了将采取的措施,以回收和关闭在每个环评中评估的拟议活动。初步复垦和关闭成本估算构成财务保证的基础。Tasiast在SRK的支持下,在2024年更新了包括24000kt/日扩建在内的财务保证。预计关闭成本约为6400万美元。这项财务保证将于2025年2月提交毛里塔尼亚监管机构审查和批准。一旦毛里塔尼亚政府确认保证,Tasiast将签发反映剩余金额的新信用证,同时考虑到现有620万美元的财务保证。至少在进入关闭前两年,必须向有关部委提交详细的填海和关闭计划以供批准。

20.2 允许

除第229C2号开采许可证(第4.2节)和邻近的开采许可证外,毛里塔尼亚有关当局已授予开采Tasiast综合体的所有其他必要许可证。在提交了第三阶段增编后,2014年批准了“场外”海水供应的第三阶段环评。随后的环评获得批准,允许在海滩登陆处接收预先组装好的设备并将其运送到现场。此外,在与政府讨论后,提交并批准了第二阶段环评的增编,其中描述了通过增量增产和搬迁某些基础设施来优化项目。这份增编于2016年2月获得环境部批准,2016年3月获得矿业部批准。已于2020年9月21日收到毛里塔尼亚政府关于在Sondage再安装15口井的授权。与此同时,Tasiast正在为被称为Fennec项目的北部卫星坑进行新的环境影响评估(环评),计划在2025年第二季度完成该过程。关键许可证见表20-1。

第211页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表20-1:重点经营许可和环境评估

简名 发行日期
授权建设通往矿山的输水管道路线 MMI来信090 – 2006年5月23日
授权取水(12个钻孔) MHE信函560 – 2008年7月24日
Tasiast矿环评许可原件

MEDD信函407 – 2009年8月27日

MIM信264 – 2009年8月27日

新动态环评许可(dump leach,TSF2)

MEDD信函408 – 2009年8月27日

MIM信264 – 2009年8月27日

30000米地下水提取许可3每天 MHA信函125 – 2011年4月25日

第1AI阶段和第1AI阶段环境影响的环境授权

通知

MEDD信函151 – 2011年6月16日

MEDD信函166 – 2011年7月10日

西科开发环境许可(环评)

MEDD信函665 – 2011年10月10日

MPEM信函1209 – 2011年10月25日

第1b阶段发展(环评)环境许可

MEDD信函713 – 2011年10月18日

MPEM信函1210 – 2011年10月25日

第2期发展环境授权(环评)

MEDD信函556 – 2012年7月19日

MPEM信函1049 – 2012年7月25日

第三阶段发展(环评)有条件环境授权

MEDD信函600 – 2013年9月22日

MPEM信函844 – 2013年10月6日

延长地下水抽采许可3万米3每天到2020年 MHA信函6 – 2014年1月7日
增编第3期环评、第3期全面授权

MEDD信函605 – 2014年6月21日

MPEM信函751 – 2014年7月31日

海滩登陆环评 AZFN信函2 – 2014年1月13日
增编第2期及环保授权

MEDD信函59 – 2016年2月4日

MPEM信函276 – 2016年3月30日

延长地下水抽采许可3万米3每天到2034年 MHA信函94 – 2017年5月9日
为Tasiast Sondage钻探15口新井的授权 MHA信函149 – 2020年9月21日
建设Tasiast太阳能光伏电站许可证 MEDD/DECE Lettre 150 – 2022年4月14日

注意:

1. MMI = Minist è re des Mines et de l'Industrie
2. MHE = Minist è re de l‘Hydrqulique et de l’Energie
3. MEDD = Minist è re de l'Environment et du D é veloppement Durable
4. MIM = Ministere de l'Industrie et des Mines
5. MHA = Minist è re de l‘Hydraulique et de l’Assainissement
6. MPEM = Minist è re du P é trole,de l'Energie et des Mines
7. AZFN = Autorit é de la Zone Franche de Nouadhibou

第212页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

20.3 社会经济

毛里塔尼亚分为12个wilayahs(区)、一个区(Nouakchott)、53个moughataas(县)、208个市镇(市)。

该建筑群位于人口密度非常低的Inchiri wilayah。wilayah包括Akjoujt moughataa和两个主要市镇,Akjoujt和Bennichab,Akjoujt是行政首府,人口约8,500。wilayah由一个理事会管理,由一名向内政部长报告的州长(wali)领导。基本行政单位,moughataa,由一位在总督授权下行使权力的省长(Hakem)领导。

Inchiri是该国人口最少的wilayah,游牧生活方式是一个关键特征,占总人口的20%。Tasiast建筑群附近往往有少数游牧民族。该建筑群位于距离最近的Chami永久社区80公里的东北方向。

距离该地点最近的工业位于Chami、Boulanour、Akjoujt和Bennichab等城镇,分别距离该地点西南80公里、西北120公里、东南偏东150公里和东南130公里。

建筑群附近没有永久定居点,不过,一些孤立的家庭在遗址30公里范围内搭建了建筑物并居住,主要居住在三个社区内。居民从事畜牧业等维生形式的生计。也有游牧团体偶尔过境该地区。

第213页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

21. 资本和运营成本

该部分涵盖Tasiast矿的资本和运营成本。

21.1 资本成本

Tasiast的资本成本汇总于表21-1和表21-2,分别显示了持续资本和非持续资本。

2023年‘24K’项目完成后,未来的资本成本主要包括:

· 非持续资本化开发用于西科5剥离和非持续设备维护(表21-1)。

· 维持整个综合体场地的资金需求(维护、尾矿、磨坊等)(表21-2)。

资本成本在剩余矿山寿命的更早阶段更高,这主要是由于来自West Branch 5 [ and Piment ]废料剥离的前期投资、优化维护资本的维护策略以及在沉积之前花费的尾矿资本。

资本成本是在真实基础上估算的,使用2025年1月1日的美元进行估算,并反映任何设备的交付成本。

第214页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表21-1:年度维持资本

  维持
大写
剥离
    采矿
维持
资本
    磨坊
维持
资本
    尾矿
维持
资本
    其他
维持
资本

年份   (百万美元)     (百万美元)     (百万美元)     (百万美元)     (百万美元)
2025   $ 21.1     $ 42.2     $ 16.3     $ 8.3     $ 6.0
2026   $ 3.2     $ 5.6     $ 6.3     $ 9.6     $ 1.5
2027   $ 12.2     $ 0.8     $ 4.4     $ 7.9     $ 5.2
2028     -     $ 0.6     $ 4.2     $ 7.9     $ 4.3
2029     -     $ 0.6     $ 3.9     $ 7.9     $ 3.3
2030     -       -     $ 3.9     $ 7.9     $ 2.8
2031     -       -     $ 3.9     $ 7.9     $ 3.0
2032     -       -     $ 2.6     $ 7.9     $ 1.7
2033     -       -     $ 2.6       -     $ 1.7
2034     -       -       -       -       -
2035     -       -       -       -       -
2036     -       -       -       -       -
2037     -       -       -       -       -
合计     36.5       49.8       48.3       65.3       29.3

第215页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表21-2:年度非持续性资本

  非持续
资本化剥离
    移动设备
维修保养
非持续资本
    其他非-
维持资本

年份   (百万美元)     (百万美元)     (百万美元)
2025   $ 238.6     $ 18.6     $ 2.5
2026   $ 172.9     $ 16.9       -
2027   $ 47.3     $ 19.9       -
2028   $ 131.5     $ 11.0       -
2029   $ 26.5     $ 5.7       -
2030   $ 11.4       -       -
2031     -     $ 0.2       -
2032     -       -       -
2033     -       -       -
2034     -     $ 0.9       -
2035     -       -       -
2036     -       -       -
2037     -       -       -
合计     628.1       73.1       2.5

21.2 估计基础–非持续和持续资本化剥离

剥离成本提供了未来的经济效益和可识别的改善进入矿体的途径,可以资本化。资本化剥离的估计值是每个时期内按比例计算的采矿成本,根据运营与资本化开采吨数进行分配。

资本化的采矿成本是使用基于零的运营成本模型建立的,在XERAS软件平台中构建。这使用了对关键成本驱动因素的前瞻性估计,并得到合同协议、2025年人工费率、实际消耗品价格和费率以及建立成本驱动因素的详细矿山计划时间表的支持,例如开采的吨数、设备小时数等。

根据世界黄金协会的指导,West Branch废物运输的资本化部分被视为非持续性LOM,因为它暴露了长期的矿石来源。piment和Fennec废料剥离被认为是可持续的资本,原因是坑大小更小,剥离持续时间更短。

第216页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

21.3 估计基础–非持续性和持续性移动设备维护

移动设备维护费用包括车队采购、主要车队的计划部件更换以及移动车队设备维护支出的资本化部分。

计划中的车队采购包括对LOM的一些替换资本,包括两辆CAT793运输卡车和其他支持设备。此外,为支持Fennec和延长卫星坑的采矿,计划在2025年初购买一支小型设备车队,其中包括:

· 八辆CAT777拖运卡车

· 一台CAT 992装载机

· 一台CAT 6030铲

· 两台CAT D10推土机

· 两台CAT 16m平地机

· 其他杂项支持设备

资本化的维护支出反映了详细的维护成本预测。这涉及从零开始的逻辑,以计算矿山生命周期内关键维护事件的时间安排。关键投入包括:

· 2025年初余额构成小时数

· 预期组件寿命

· 交付组件定价

维护模型基于运行到失败的维护策略,其中假设工作在矿山寿命接近尾声时减少,而不是在矿山寿命的最后阶段进行主要的资本成分更换。这是为了确保对矿山采取更有资本效率的方式。

21.4 Estimate Basis – Mill Sustaining Capital

该工厂的资本支出基本上是例行公事,没有在LOM中计划进行任何重大升级或更换。日常支出包括计划中的设备和组件更换,以维护工厂并交付计划中的可用性。

第217页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

21.5 估算基础–尾矿维持资本

现役TSF是一个联合设施,TSF 4/5。基于对该设施的计划大坝提升,TSF可以满足所需的LOM尾矿能力。TSF为矩形环形路堤,采用下游施工方式。

尾矿维持资本估算主要用于在剩余的矿山寿命期间以大约两到三年的间隔建造的大坝提升。该估算是根据承包商报价和过去大坝抬高施工的现场经验综合得出的。主要成本构成为分区填土布设和土工膜安装(由承包商)和下游填土坝壳施工,使用矿山移动设备自行进行。

21.6 运营成本

估计基础–营运成本

Tasiast LOM运营成本分为五个主要类别:采矿、加工、现场管理、特许权使用费和其他。这些类别的估计基础摘要见表21-3。

运营成本按真实基础估算,使用2025年1月1日美元。LOM运营成本约50%以毛里塔尼亚OUguiya为基准,其余50%以美元计价。

劳动费率是使用Tasiast现有的角色简介和劳动费率估算的,调整后为2025美元。消耗品价格通常反映了当前定价的组合,以及一些主要全球指数(即苛性碱、氨等)的近期预测,这些指数已由专门的第三方顾问提供。

2030年后的运营成本已向下调整,以反映仅来自库存重新处理和处理的运营规模减少。这反映了围绕库存带来的有限负荷/运输需求以及相关的其他成本驱动因素减少的假设,如员工人数、加工固定成本等。

第218页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

表21-3:估算基础–营业成本

营业成本
类别
估计基础
采矿

从最初的原则发展而来:

·制定详细的矿山计划时间表。

·定义运输网络(具体到详细的矿山计划),根据行程距离、速度、固定非行程时间生成卡车小时数。

·应用关键成本参数输入,如:

o现有场地合同的投入价格(柴油、爆破耗材和轮胎)。

o生产率–费率已根据现场现有的生产率确定为基准。

o员工人数–与矿山规模相适应(即,随着采矿率的下降,将需要更少的操作员和非操作员职位)。

o燃料燃烧率——基于预期LOM燃料燃烧率,以实际水平为基准。

o维护成本,根据零基维护模型计算(按作业时间跟踪和安排现场每台设备的维护事件)。

o其他投入,例如轮胎寿命和钻头消耗率–基于现有站点策略和经验。

以下成本按部门分配,并基于根据采矿人数和费率变化调整的实际情况:

·Tasiast队村(营)。

·人员流动。

·努瓦克肖特住宿。

·力量。

·水。

加工

估算方法因成本构成部分而异,但主要建立在

第一性原则,依赖于以下组合:

·现有运营中的知识。

·实验室检测。

·每台电机的能耗估算。

·质量与水平衡。

主要类别包括以下方面:

·力量。

·消耗品(即衬板、磨球)。

·试剂。

·劳动。

·维修。

·水。

第219页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

营业成本
类别
估计基础

·实验室。

·植物管理。

以下成本按部门分摊,基于零基模型,计算供电成本、营地成本等:

·Tasiast队村(营)。

·人员流动。

·努瓦克肖特住宿。

·力量。

·水。

网站

行政

自下而上的方法应用人工,以及其他成本到各个领域

包括:

·行政(财务、供应链、安防、IT、HR等)

·保险。

·健康、安全和环境。

·培训。

·现场服务。

·炼油和运输成本。

以下成本按部门分摊,以零基模型为基础,计算供电成本、营地成本等:

·Tasiast队村(营)。

·人员流动。

·努瓦克肖特住宿。

·力量。

·水。

版税

这一类别涵盖了矿山支付的特许权使用费:

·Franco Nevada版税(产量占比2.222%)。

·价格依赖政府版税如下:

AU价格< 1,000美元/盎司占营收的4.0%

AU-price $ 1,000/oz ≤ AU-price < $ 1,2004.5% of revenue

AU-price $ 1,200/oz ≤ AU-price < $ 1,4005.0% of revenue

AU价格$ 1,400/oz ≤ AU价格< $ 1,600营收5.5%

AU价格$ 1,600/oz ≤ AU价格< $ 1,8006.0%收入

AU价格> 1800美元营收占比6.5%

其他

这一类别涵盖了上述三个类别中未考虑的所有运营成本,包括:

·世界黄金协会费用。

·培训和发展支出

第220页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

运营成本估计不会随着时间的推移而升级,所有估计都是在真实的基础上进行的。LOM运营成本估算见表21-4。

表21-4:营业成本估算(2025年1月1日远期)

运营中
成本
  单位   2025   2026   2027   2028   2029   2030   2031   2032   2033   2034   2035   LOM
2025-2035
采矿   美元/吨开采   3.9   3.9   3.9   3.6   3.5   4.2   0.0   0.0   0.0   0.0   0.0   3.8
加工(磨)   美元/吨加工   16.2   15.7   15.9   15.1   15.0   14.7   13.6   13.2   13.4   12.8   12.7   14.4
网站管理员   百万美元/a   112   106   101   98   96   75   41   41   34   30   17   754
版税   美元/盎司成交   186   187   188   187   187   187   187   187   187   187   187   187
其他   美元/盎司成交   2.2   2.3   2.3   1.7   1.7   2.2   4.4   4.6   5.0   5.1   2.2   2.6

运营中
成本
  单位   2025   2026   2027   2028   2029   2030   2031   2032   2033   2034   2035   LOM
2025-2035
采矿(包括资本化剥离)   百万美元/a   304   316   296   247   205   126   21   19   25   25   19   1,602
加工(磨)   百万美元/a   142   138   140   133   132   129   119   116   117   112   106   1,384
网站管理员   百万美元/a   112   106   101   98   96   75   41   41   34   30   17   754
版税   百万美元/a   92   87   85   115   115   90   44   42   39   38   35   782
其他   百万美元/a   1   1   1   1   1   1   1   1   1   1   0   11

第221页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

22. 经济分析

根据NI 43-101指南,对于不包括当前生产的材料扩展的情况,生产发行人可以排除项目22 –对当前生产中的物业的经济分析所要求的信息。Kinross是生产发行人,Tasiast矿目前在产,目前LOM不考虑材料扩产。Kinross对LOM案例进行了与本技术报告中技术信息一致的经济分析,并确认结果为正现金流。

第222页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

23. 相邻物业

在Tasiast矿区以北,TMSLA的姊妹公司SENISA持有两个采矿许可证,与Tasiast采矿许可证用地相邻。这三个开采许可地点都有勘探前景。

第223页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

24. 其他相关数据和信息

本技术报告无需额外信息。

第224页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

25. 释义与结论

· Tasiast被视为Kinross的长期战略资产,该地区被认为未来潜力巨大。

· Tasiast金矿属于大类造山金矿。Tasiast金矿床位于太古代火山-沉积层序中,已变形变质为较低的角闪岩峰变质品位。成矿既有构造控制,也有岩性控制,具有表观成因的风格。

· 该综合体目前作为露天矿坑运营。矿产资源既包括露天矿,也包括地下概念场景。

· 对复杂体金矿化的地质和性质有很好的了解。岩性模型很好地代表了支撑数据,并使用适当的分辨率进行了开发。

· 矿产资源估算的质量足以支持公开披露,并得到最佳实践指南的支持。

第225页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

26. 建议

1. 培育已经很强的持续改进文化,寻找进一步的机会来改善矿山、工厂和行政方面的运营和成本绩效。特别是,重点关注在2025年至2027年窗口增加产量的机会,同时在West Branch 5进行剥离。

2. 继续探索Tasiast的地下潜力。High potential exists to continue to expand on underground resources at Tasiast at West Branch and Piment but also to establish underground higher grade resources at Prolongation。

3. 鉴于金价环境升高,评估West Branch和其他露天矿场的进一步推回。

4. 评估战略性储存低品位材料的机会,这些材料可以在矿山寿命结束时在较高的金属价格环境中进行加工。此外,如果成功转换当前的地下资源,这种较低等级的材料可用于保持磨坊饱满。在YE2024,Tasiast增加了152koz的低品位,将为矿山寿命结束而储存。未来的矿山计划应该着眼于将这一点添加到矿山寿命的后端,以及评估其他机会。

5. 继续探索在矿山规划中增加C67、C68等其他卫星矿体。最近将Fennec添加到矿山计划中,凸显了对其中一些更高等级卫星机会的详细技术审查可能带来的成功。

6. 鉴于2024年F3盎司106%的积极调节,继续钻探目标更高品位的暴跌控制的矿化在西部分支5推回。

第226页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

27. 参考资料

布雷克,C.,2011a。Kinross Gold Corporation对毛里塔尼亚Tasiast矿的5个含金样品进行矿物学表征。内部未发表报告,2011年2月。

布莱克,C.,2011b。Kinross Gold Corporation对毛里塔尼亚Tasiast矿的7个含金复合样品进行矿物学表征。内部未发表报告,2011年9月。

加拿大矿业、冶金和石油学会(CIM),2014年。CIM矿产资源和矿产储量标准、定义和指南:加拿大矿业、冶金和石油学会,2014年5月10日(CIM(2014)定义)。

Chartier,D.,2013年。Tasiast可行性研究的采样和数据验证部分草案,2013年12月4日备忘录。

CIM,2019年。CIM矿产资源和矿产储量估算最佳实践指南,由CIM理事会于2019年11月29日通过(MRMR最佳实践指南)。

戴维斯,B.,2018年。Tasiast金矿,毛里塔尼亚–构造地质综述。Kinross Gold Corporation。

Demers,P.,Gauthier,D.,Kroon,A.S.和Lafleur P-J.,2004年。毛里塔尼亚伊斯兰共和国Tasiast黄金项目技术报告:SNC Lavelin为Defiance Mining Corporation Limited编制的未公布技术报告,生效日期为2004年5月27日。

Fabre,J.,2005年。G é ologie du Sahara Occidental et Central。S é rie/Reeks:Tervuren African Geosciences Collection,MRAC Tervuren,Belgique,p. 572。

Golder Associates,2004年。初步坑坡设计,Tasiast项目,毛里塔尼亚,报告03-117-073。未发表的技术报告,2004年6月。

Golder Associates,2014年。支持西支扩建的岩土研究,Kinross Tasiast,报告12514150422.502/A.0。未发表的技术报告,2014年6月。

第227页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

Guibal,D.,Uttley,P.,de Visser,J.和Warren,M.,2003年。关于毛里塔尼亚Tasiast项目的独立技术评估报告;为Midas Gold plc.和Geomaque Explorations Ltd编制的报告:SRK Consulting为Midas Gold plc.和Geomaque Explorations Ltd编制的未公布技术报告,生效日期为2003年3月4日。

Heberlein,D.,2011。QAQC更新–实验室重复结果(2011年10月至12月)。内部未公布报告(2011年10月)。

Heberlein,D.,2013年。QAQC更新(2012年8月)。2013年9月4日为Tasiast Mauritanie Ltd S. A.;金罗斯黄金 Corp的一个部门编写的内部报告。

Heron,K.、Jessell,M.、Benn,K.、Harris,E.和Crowley,Q.G.,2016年。Tasiast矿床,毛里塔尼亚。矿石地质评论78:564 – 572。

Hyde,R.,2003。Tasiast Gold项目,审查Midas Gold PLC的采样程序和QAQC分析:RSG全球报告第TAS003,42页(未公开)。

JKTech,未注明日期。JK Drop Weight Test,JKTECH Laboratory Services“In Detail”白皮书。Leitch,C.,2010年。太古代绿岩au矿床18个样品岩石学报告。内部未发表报告,2010年10月。

Lahondere,D.、Thieblemont,D.、Goujou,J.C.、Roger,J.、Moussine-Pouchkine,A.、Le Metour,J.、Cocherie,A.和Guerrot,C.,2003年。Notice explicative des cartes g é ologiques à 1/200,000 et 1/500,000 de l‘extr ê me sud de la Mauritanie:DMG,Minist è re des Mines et de l’Industrie,Nouakchott,Rapport BRGM/RC-54273-FR,p.610。

拉森,T.,2011年。Petrography:Tasiast项目(WestBranch _ Petrography)。未公布的报告。

Leroux,D.C.和Puritch,E.,2003年。Defiance Mining Corporation关于Tasiast黄金项目毛里塔尼亚伊斯兰共和国的技术报告和资源估算:由ACA Howe为Defiance Mining Corporation编制的未公开技术报告,生效日期为2003年10月10日。

Leroux,D.C.,Roy,W.D.和Orava D.,2007年。关于Tasiast黄金项目毛里塔尼亚伊斯兰共和国为Red Back Mining Inc.编制的技术报告:由ACA Howe为Red Back Mining Inc.编制的未公开技术报告,生效日期为2007年7月20日。

第228页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

Panterra,2012年。Tasiast矿床岩石学研究,西非毛里塔尼亚,2012年11月7日。

Panterra,2017年。西非毛里塔尼亚Tasiast西支坑岩石学报告,2017年2月18日。

Pitfield,P.E.J.,Key,R.M.,Waters,C.N.,Hawkins,M.P.H.,Schofield,D.I.,Loughlini,S.和Barnes,R.P.,2004年。Notice explicative des cartes g é ologiques et g î tologiques à 1/2000000 et 1/500000 du Sud de la Mauritanie,Volume 1 G é ologie:DMG Minist è re des Mines et de l'Industrie,Nouakchott,p.314。

Pollard,P.,2011。毛里塔尼亚Tasiast金矿Lower West Branch Zone的热液蚀变和矿化:为金罗斯黄金编制的未公开技术报告。

斯伦贝谢,2014年。毛里塔尼亚Tasiast西支坑水文地质特征。技术报告Ref52116/R1,2014年1月。

Schofield,D.,Horstwood。M.S.A.,Pitfield,P.E.J.,Crowley,Q.G.,Wilkinson,A.F. & Sidaty,H.C.O.,2006。毛里塔尼亚Reguibat地盾中部Eburnean构造的时序和运动学。Journal Geological Society London,163,549-560。

Scott Wilson,2008a。Tasiast Gold Project,Environmental Impact Study,Addendum II of IV,Environmental Impact Review of Tailings Storage Facility:2008年2月由Scott Wilson Limited为Tasiast Mauritania Limited S.A.准备的报告,以提交给毛里塔尼亚政府。

Scott WilsonTERM0,2008b。Tasiast Gold Project,Environmental Impact Study,Addendum III of IV,Environmental Management Plan:2008年2月由Scott Wilson Limited为Tasiast Mauritania Limited S.A.准备的提交给毛里塔尼亚政府的报告。

Scott Wilson,2008c。Tasiast黄金项目,环境影响研究,IV的增编IV初步恢复和关闭计划:2008年2月由Scott Wilson Limited为Tasiast Mauritania Limited S.A.编写的报告,以提交给毛里塔尼亚政府。

Scott Wilson,2009年。Tasiast黄金项目,新发展的环境影响研究。Scott Wilson,2010年。Tasiast金矿西科开发:环境影响评价。

Scott Wilson,2011。Tasiast西支边坡稳定性分析。

第229页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

Sims,J.,2019年。Tasiast项目,National Instrument 43-101 Technical Report:Prepared for Kinross Gold Corporation,effective date October 31,2019。

单反,2024年。Tasiast矿。YE2023年MRMR的审计审查。

Strashimirov,S.,2010年。毛里塔尼亚10个样品的岩石学和矿物学研究。内部未发表报告,2010年8月。

斯图尔特,H.,2008年。Red Back Mining Inc.关于毛里塔尼亚伊斯兰共和国Tasiast金矿的技术报告:为Red Back Mining Inc.编制的未公布技术报告,生效日期为2008年5月24日。

斯图尔特,H.,2009年。Red Back Mining Inc.关于毛里塔尼亚伊斯兰共和国Tasiast金矿的技术报告:为Red Back Mining Inc.编制的未公布技术报告,生效日期为2009年5月8日。

斯图尔特,H.,2010年。Red Back Mining Inc.关于毛里塔尼亚伊斯兰共和国Tasiast金矿的技术报告:为Red Back Mining Inc.编制的未公布技术报告,生效日期为2010年9月6日。

第230页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

28. 日期和签名页

这份题为“Tasiast Mine,Mauritania-National Instrument 43-101 Technical Report”、生效日期为2024年12月31日的技术报告由以下作者编写:

尼科斯·菲佛(签名盖章)

Nicos Pfeiffer,P.Geo。
地质与技术评估副总裁
2025年3月27日

阿贡·普拉瓦索诺(签名盖章)

Agung Prawasono,P.Eng。
矿山规划高级总监
2025年3月27日

伊夫·布劳(签名盖章)

Yves Breau,P.eng。
冶金与工程副总裁
2025年3月27日

格雷厄姆·朗(签名盖章)

Graham Long,P.Geo。
副总裁,勘探
2025年3月27日

雅各布·布朗(签名盖章)

雅各布·布朗,中小企业(RM)
资源与矿山地质学主任
2025年3月27日

第231页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

凯文·范沃默丹(签名盖章)

Kevin van Warmerdam,P. Eng。
工程与能源高级总监
2025年3月27日

第232页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

29. 合资格人士证明书

29.1 尼科斯·菲佛

本人,Nicos Pfeiffer,P.Geo.,作为本报告的作者,为Kinross Gold Corporation编写的、生效日期为2024年12月31日的《Tasiast Mine,Mauritania-National Instrument 43-101 Technical Report》,特此证明:

1) 我是约克街25号的金罗斯黄金公司地质与技术评估和公司QP副总裁,17地板,多伦多,安大略。

2) 我是2009年安大略省渥太华卡尔顿大学的毕业生,获得荣誉学士学位。地球科学。

3) 我在安大略省注册为专业地质学家(注册编号# 2354)。我有超过15年的采矿行业经验。我为技术报告目的的相关经验是:

o 在地下和露天矿场作业地质角色以及勘探和资源估算方面的国内和国际经验。

o 具有在企业和运营能力方面领导多学科技术团队的经验。

4) 本人已阅读National Instrument 43-101(NI 43-101)中对“合格人员”的定义,并证明由于本人的学历、加入专业协会(如NI 43-101中所定义)和过去的相关工作经验,本人符合NI 43-101中的“合格人员”要求。

5) 我最后一次访问Tasiast矿是在2024年11月25 – 28日。

6) 我负责技术报告的第3-6、20、23、24节以及1、2、25、26、27的相关部分。

7) 我并不独立于发行人应用NI 43-101第1.5节中规定的测试。

8) 我之前曾参与过技术报告主题的房产。

9) 我已经阅读了NI 43-101,技术报告是按照NI 43-101和表格43-101F1编写的。

10) 在技术报告生效之日,据本人所知、所知和所信,本人负责的技术报告各章节包含为使技术报告不产生误导而需要披露的所有科学和技术信息。

第233页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

日期272025年3月日

尼科斯·菲佛(签名盖章)

Nicos Pfeiffer,P.Geo。

第234页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

29.2 阿贡·普拉瓦索诺

本人,Agung Prawasono,P.Eng.,作为为Kinross Gold Corporation编写的、生效日期为2024年12月31日的这份题为《Tasiast Mine,Mauritania-National Instrument 43-101 Technical Report》的报告的作者,特此证明:

1) 我是高级总监,矿山规划与25 York Street,17的金罗斯黄金公司地板,多伦多,安大略。

2) 我是1999年毕业于印尼UPN“元老”日惹的采矿工程师。

3) 我是专业工程师安大略省(编号:1005533117)专业工程师。自毕业以来,我作为一名采矿工程师总共工作了25年。我为技术报告目的的相关经验是:

o 共有25年资源优化相关工作经验,包括印尼、印度、非洲、北美、南美贵金属运营和项目的矿山设计和矿山规划。

4) 本人已阅读National Instrument 43-101(NI 43-101)中对“合格人员”的定义,并证明由于本人的学历、加入专业协会(如NI 43-101中所定义)和过去的相关工作经验,本人符合NI 43-101中的“合格人员”要求。

5) 我上次访问Tasiast矿是在2025年2月23日– 3月2日。

6) 我负责技术报告的第15和16节以及1、2、25、26、27的相关部分。

7) 我并不独立于发行人应用NI 43-101第1.5节中规定的测试。

8) 我之前曾参与过技术报告主题的房产。

9) 我已经阅读了NI 43-101,技术报告是按照NI 43-101和表格43-101F1编写的。

10) 在技术报告生效之日,据本人所知、所知和所信,本人负责的技术报告各章节包含为使技术报告不产生误导而需要披露的所有科学和技术信息。

第235页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

日期272025年3月日

阿贡·普拉瓦索诺(签名盖章)

Agung Prawasono,P.Eng。

第236页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

29.3 伊夫·布劳

I,Yves Breau,P.Eng.,作为这份题为“Tasiast Mine,Mauritania-National Instrument 43-101 Technical Report”的报告的作者,生效日期为12月31日 2024,为Kinross Gold Corporation筹备,特此证明:

1) 我是约克街25号的Kinross Gold Corporation冶金与工程副总裁,17岁地板,多伦多,安大略,M5J 2V5。

2) 本人1997年毕业于魁北克市拉瓦尔大学材料与冶金工程专业,获理学学士学位。

3) 我在安大略省注册为专业工程师(reg. # 100194755)。自毕业以来,我作为一名工程师总共工作了26年。我为技术报告目的的相关经验是:

o 我的工作经历包括从冶金学家到工艺经理的多个运营角色,以及从经理到副总裁的多个矿业公司企业角色。

o 在我的运营和企业角色中,我完成了许多与黄金矿物加工相关的研究。

4) 本人已阅读National Instrument 43-101(NI 43-101)中对“合格人员”的定义,并证明由于本人的学历、加入专业协会(如NI 43-101中所定义)和过去的相关工作经验,本人符合NI 43-101中的“合格人员”要求。

5) 我最后一次访问Tasiast矿是在2024年8月4 – 10日。

6) 本人负责技术报告第13、17、18、19条,以及第1、2、25、26、27条的相关部分。

7) 我并不独立于发行人应用NI 43-101第1.5节中规定的测试。

8) 我之前曾参与过技术报告主题的房产。

9) 我已经阅读了NI 43-101,技术报告是按照NI 43-101和表格43-101F1编写的。

10) 在技术报告生效之日,据本人所知、所知和所信,本人负责的技术报告各章节包含为使技术报告不产生误导而需要披露的所有科学和技术信息。

第237页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

日期272025年3月日

伊夫·布劳(签名盖章)

Yves Breau,P.eng。

第238页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

29.4 格雷厄姆·朗

I,Graham Long,P.Geo.,作为这份题为“Tasiast Mine,Mauritania-National Instrument 43-101 Technical Report”的报告的作者,生效日期为12月31日,,2024,为Kinross Gold Corporation筹备,特此证明:

1) 我是副总裁,与约克街25号的金罗斯黄金公司进行勘探,17地板,多伦多,安大略。

2) 我1988年毕业于蒙特利尔康考迪亚大学,获得理学学士学位。专攻地质学。

3) 本人是在魁北克国家地质调查局(OGQ,[ No. 0 1030 ])和西北地区和努纳武特专业工程师和地球科学家协会(NAPEG,[ No. 0 1030 ])注册的专业地质学家。L2076 ])。自毕业以来,我作为地质学家一共工作了36年。我为技术报告目的的相关经验是:

o 从地表和地下勘探矿体的国内和国际工作经验。我既有露天开采经验,也有地下开采经验。

4) 本人已阅读National Instrument 43-101(NI 43-101)中对“合格人员”的定义,并证明由于本人的学历、加入专业协会(如NI 43-101中所定义)和过去的相关工作经验,本人符合NI 43-101中的“合格人员”要求。

5) 我上次访问Tasiast矿是在2024年11月17 – 26日。

6) 本人负责技术报告第7、8、9、10节及1、2、25、26、27相关部分。

7) 我并不独立于发行人应用NI 43-101第1.5节中规定的测试。

8) 我之前曾参与过技术报告主题的房产。

9) 我已经阅读了NI 43-101,技术报告是按照NI 43-101和表格43-101F1编写的。

10) 在技术报告生效之日,据本人所知、所知和所信,本人负责的技术报告各章节包含为使技术报告不产生误导而需要披露的所有科学和技术信息。

第239页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

日期272025年3月日

格雷厄姆·朗(签名盖章)

Graham Long,P.Geo。

第240页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

29.5 雅各布·布朗

本人,Jacob Brown,SME(RM),作为这份为Kinross Gold Corporation编写、生效日期为2024年12月31日、题为《Tasiast Mine,Mauritania-National Instrument 43-101 Technical Report》的报告的作者,特此证明:

1) 我是约克街25号金罗斯黄金公司资源和矿山地质部主任,地址:17地板,多伦多,安大略。

2) 我是科罗拉多州北科罗拉多大学2012年地质学学位毕业生,同一所大学2024年MBA。

3) 本人为矿冶勘探学会注册会员(编号:04293143)。从毕业到现在,我当了整整13年的地质学家。我为技术报告目的的相关经验是:

o 北美、南美和非洲的国内和国际经验。具有执行经验,直接负责露天矿山地质、地下矿山地质、资源估算、勘探、近远程矿山规划等多学科团队。

4) 本人已阅读National Instrument 43-101(NI 43-101)中对“合格人员”的定义,并证明由于本人的学历、加入专业协会(如NI 43-101中所定义)和过去的相关工作经验,本人符合NI 43-101中的“合格人员”要求。

5) 我没有参观过Tasiast矿。

6) 本人负责技术报告第11、12、14节及1、2、25、26、27相关部分。

7) 我并不独立于发行人应用NI 43-101第1.5节中规定的测试。

8) 我之前曾参与过技术报告主题的房产。

9) 我已经阅读了NI 43-101,技术报告是按照NI 43-101和表格43-101F1编写的。

10) 在技术报告生效之日,据本人所知、所知和所信,本人负责的技术报告各章节包含为使技术报告不产生误导而需要披露的所有科学和技术信息。

第241页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

日期272025年3月日

雅各布·布朗(签名盖章)

雅各布·布朗,中小企业(RM)

第242页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

29.6 凯文·范·沃默丹

本人,Kevin van Warmerdam,P.Eng,作为为Kinross Gold Corporation编写的、生效日期为2024年12月31日的这份题为《Tasiast Mine,Mauritania-National Instrument 43-101 Technical Report》的报告的作者,特此证明:

1) 我是约克街25号金罗斯黄金公司工程和能源高级董事,17岁地板,多伦多,安大略。

2) 我是安大略省皇后学院2008年的毕业生,获得机械工程学位。我是安大略省多伦多Schulich商学院2016年的毕业生,获得MBA学位。

3) 我是安大略省专业工程师中的专业工程师(编号:100133956)。自毕业以来,我作为一名工程师总共工作了16年。我为技术报告目的的相关经验是:

o 我的工作经历包括参与和领导许多黄金项目,从早期学习到包括详细设计、施工、调试、爬坡在内的详细执行。

o 我开发并拥有黄金项目估值的详细财务模型,以及由他人牵头或同行评审的项目经济分析工作。

4) 本人已阅读National Instrument 43-101(NI 43-101)中对“合格人员”的定义,并证明由于本人的学历、加入专业协会(如NI 43-101中所定义)和过去的相关工作经验,本人符合NI 43-101中的“合格人员”要求。

5) 我上次访问Tasiast矿是在2024年10月17 – 21日。

6) 本人负责技术报告第21、22条及第1、2、25、26、27条的相关部分。

7) 我并不独立于发行人应用NI 43-101第1.5节中规定的测试。

8) 我之前曾参与过技术报告主题的房产。

9) 我已经阅读了NI 43-101,技术报告是按照NI 43-101和表格43-101F1编写的。

10) 在技术报告生效之日,据本人所知、所知和所信,本人负责的技术报告各章节包含为使技术报告不产生误导而需要披露的所有科学和技术信息。

第243页

Kinross Gold Corporation

Tasiast矿

毛里塔尼亚

NI 43-101技术报告

日期272025年3月日

凯文·范沃默丹(签名盖章)

Kevin van Warmerdam,P.Eng。

第244页
